光缆线路维护规范详情资料.docx

上传人:p** 文档编号:1215613 上传时间:2024-11-25 格式:DOCX 页数:13 大小:20.69KB
下载 相关 举报
光缆线路维护规范详情资料.docx_第1页
第1页 / 共13页
光缆线路维护规范详情资料.docx_第2页
第2页 / 共13页
光缆线路维护规范详情资料.docx_第3页
第3页 / 共13页
光缆线路维护规范详情资料.docx_第4页
第4页 / 共13页
光缆线路维护规范详情资料.docx_第5页
第5页 / 共13页
光缆线路维护规范详情资料.docx_第6页
第6页 / 共13页
光缆线路维护规范详情资料.docx_第7页
第7页 / 共13页
光缆线路维护规范详情资料.docx_第8页
第8页 / 共13页
光缆线路维护规范详情资料.docx_第9页
第9页 / 共13页
光缆线路维护规范详情资料.docx_第10页
第10页 / 共13页
亲,该文档总共13页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《光缆线路维护规范详情资料.docx》由会员分享,可在线阅读,更多相关《光缆线路维护规范详情资料.docx(13页珍藏版)》请在第壹文秘上搜索。

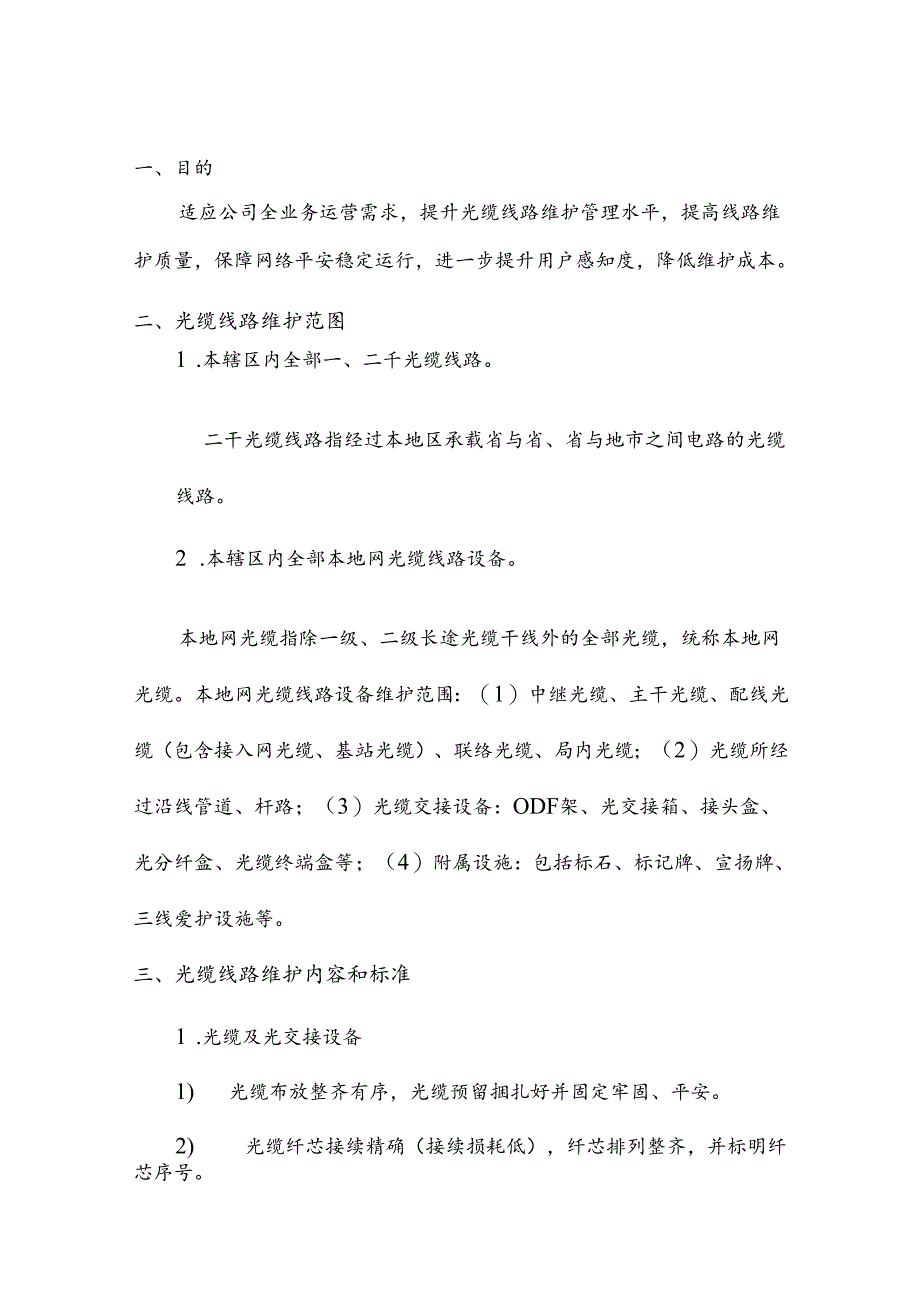

1、光缆线路维护规范一、目的适应公司全业务运营需求,提升光缆线路维护管理水平,提高线路维护质量,保障网络平安稳定运行,进一步提升用户感知度,降低维护成本。二、光缆线路维护范图1 .本辖区内全部一、二千光缆线路。二干光缆线路指经过本地区承载省与省、省与地市之间电路的光缆线路。2 .本辖区内全部本地网光缆线路设备。本地网光缆指除一级、二级长途光缆干线外的全部光缆,统称本地网光缆。本地网光缆线路设备维护范围:(1)中继光缆、主干光缆、配线光缆(包含接入网光缆、基站光缆)、联络光缆、局内光缆;(2)光缆所经过沿线管道、杆路;(3)光缆交接设备:ODF架、光交接箱、接头盒、光分纤盒、光缆终端盒等;(4)附属

2、设施:包括标石、标记牌、宣扬牌、三线爱护设施等。三、光缆线路维护内容和标准1 .光缆及光交接设备1) 光缆布放整齐有序,光缆预留捆扎好并固定牢固、平安。2) 光缆纤芯接续精确(接续损耗低),纤芯排列整齐,并标明纤芯序号。3) 尾纤捆绑整齐,标签内容清晰精确。4) 交接设备箱体及内部整齐美观、平安、防潮、接地良好。箱体内法兰盘固定坚固、标签清晰精确。5) 光缆纤芯安排精确、不错乱,面板标注清晰。6) 按需求标识光缆的接续状况在交接箱、分线接头盒上,标签贴放在其内面板,固定牢固、平安。7) 机房、进线间、交接箱、人井、架空光缆主要位置均应在光缆明显位置上挂上光缆标牌,光缆标示牌内容清晰、精确,防止

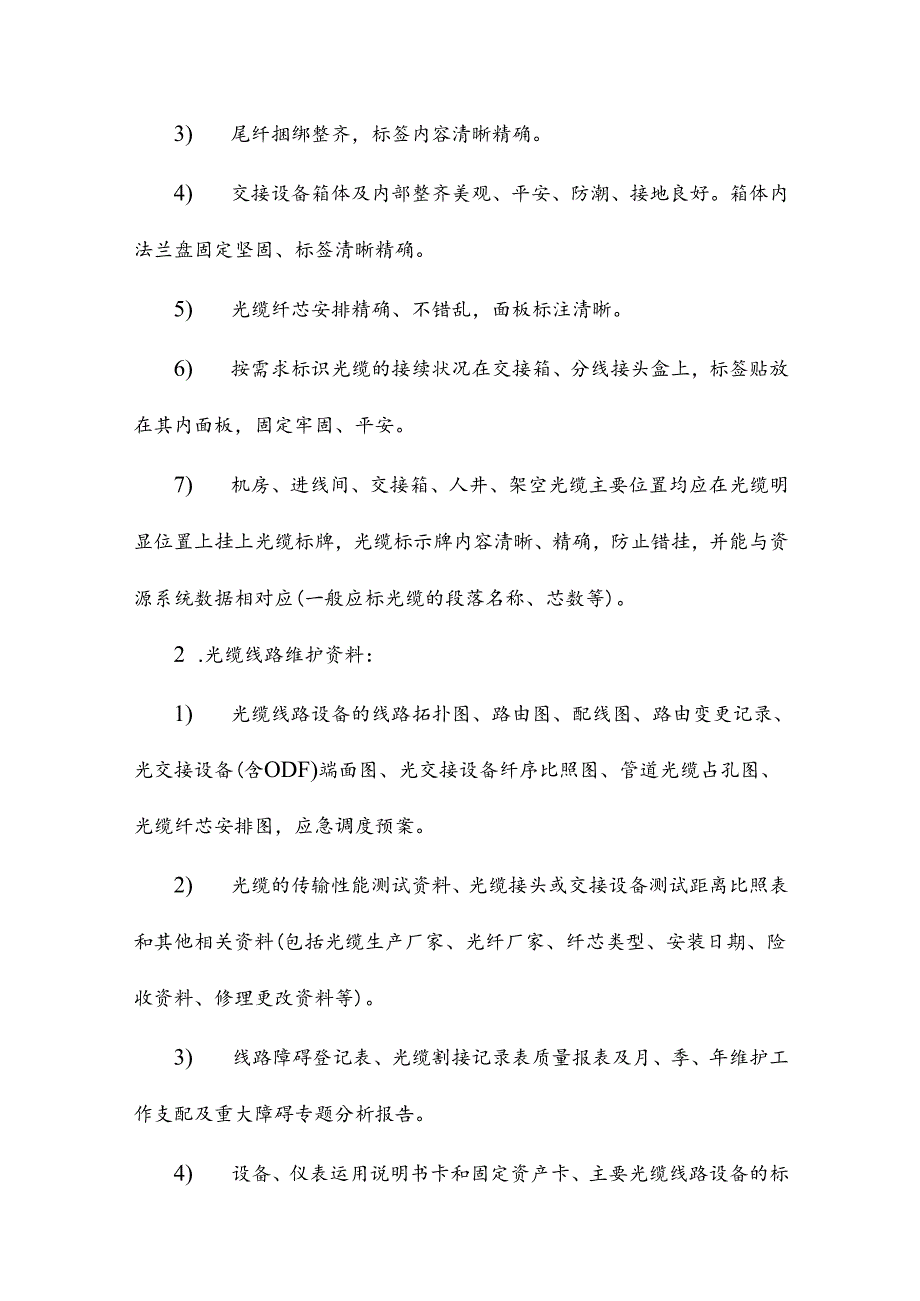

3、错挂,并能与资源系统数据相对应(一般应标光缆的段落名称、芯数等)。2 .光缆线路维护资料:1) 光缆线路设备的线路拓扑图、路由图、配线图、路由变更记录、光交接设备(含ODF)端面图、光交接设备纤序比照图、管道光缆占孔图、光缆纤芯安排图,应急调度预案。2) 光缆的传输性能测试资料、光缆接头或交接设备测试距离比照表和其他相关资料(包括光缆生产厂家、光纤厂家、纤芯类型、安装日期、险收资料、修理更改资料等)。3) 线路障碍登记表、光缆割接记录表质量报表及月、季、年维护工作支配及重大障碍专题分析报告。4) 设备、仪表运用说明书卡和固定资产卡、主要光缆线路设备的标准、其他技术资料、技术参考书籍、工具书等。

4、5) 各级维护单位须建立相关图表和资料,并要求动态更新,驾驭所辖范围内的设备状况,并刚好做好各项统计汇总工作。6) 路由图、维护图要统一装订成册、编号,并制成路由图检索书目表。7) 光缆纤芯系统开放状况资料,要求含光缆段纤芯、局向光纤、光路对应关系,并要求动态更新。3 .直埋、管道线路路由质量标准:1) 人孔内的光缆必需布放整齐、标记明显精确,并标明线路名称、芯数及其路由走向;2) 光缆盘绕的曲率半径要大于光缆直径的20倍;3) 人孔内光缆接头必需安装坚固,余线必需固定整齐,同井多缆时,应整齐编扎在电缆托架上;4) 架空线珞在管道的引上引下处要有爱护措施,不得堆放易燃物。5) 人孔盖、标石、标

5、记牌和宣扬牌等无丢失、光缆路由不得堆放的易燃易爆物品和腐蚀性物质等。6) 光缆路由清晰,左右三米范围内不得有取土、倒埸现象;路由正上方不得有超过40Cm深的坑洼,发觉有管线外露的,应在路由正上方做好加固或采纳有效的爱护措施;沟坎护坡坚实完好。7) 线路路由旁边如有动土或施工等时,要刚好进行护线宣扬工作,做到路由标识清晰、精确、醒目等有效应急措施。8) 线潞两边有新建房屋,隔距要符合维护规范中最小隔距要求,凡树、房屋影响线路平安的要刚好处理。4 .架空线路的质量标准:1) 电杆杆身正直,杆身不得裂开、露饬。杆根铲草、培土依据须要进行,杆根培土规格以杆根不会积水为原则(特殊地形除外);2) 电杆的

6、编号(或号牌)最底一个字的边缘,原则上距地面不低于2米,特殊位置酌情处理;3) 对危及线路平安,达不到线路机械强度或有碍外观形象的电杆、拉线、吊线要刚好处理。近路电杆、拉线影响线路平安,要做警示标记和适当的爱护措施;4) 杆上铁件、地锚按雷进行防锈处理;5) 拉线对位精确、地锚出土长度不大于0.5米,各种拉线不得有锈他、松驰现象。拉线上不得附有其它杂物;6) 挂钩匀称、不走位,每处挂钩脱落不超过3只,一档杆内累计不得超过10只;7) 吊线垂度符合规范,光缆与吊线无交叉,光缆及吊线与电力线的交越、与易燃物的隔距要符合行业规范标准,并做好光缆防护措施。8) 跨越通行机动车辆道路的缆线应距路面6米以

7、上,跨越其他道路的缆线应距路面5米以上,并做好光缆警示标记。9) 光缆接头安装坚固,余留绑扎整齐美观;10)同杆、同吊线有多条光缆的应间隔适当距离加挂标记牌。5 .进局光缆的质量标准:1) 光缆进出进线室有符合规定的预留,绑扎整齐、平安、美观。走线架(槽)上光缆布放、排列整齐,无悬空。标记牌明显,多缆同走线排列布放时,同一点并排挂牌;2) 机房里的光缆进出线孔,必需用防火器材做好堵塞爱护,预防火烧和鼠害,进入光缆进线室的管孔和子管做好防水封堵措施。3) ODF架内光缆、尾纤布放整齐、平安,纤芯编号精确,备用纤芯尾纤连接器盖好端帽;6 .光缆线路的平安防护1) 凡是光缆线路旁边设立电杆、铁塔、植

8、树、盖房或建加油站等,必须要求符合规定的隔距。(见维护规程)2) 光缆线路的防雷设施应按规定的周期进行测试和检修,保证其性能良好;对曾境遇雷击的地段,应进行仔细分析,实行有效的防雷措施。3) 地面上装设的各种防雷接地装置应在每次雷雨后进行检查,发觉损坏应刚好修塞或更换;在雷雨季节到来之前,应测试其接地电阻。当接地电阻不符合要求时应刚好处理、整治。4) 在光缆路由上设立(永久或临时)光缆宣扬牌,架空光缆线路在杆上绑挂防盗、防撞的宣扬牌;宣扬牌字迹清晰、内容精确,埋设正直、高度适中,穗固,不影响交通和行人平安。四、光缆线路维护等级1 .各级维护单位应针对市场及客户业务需求的差异性,坚持业务需求为导

9、向,实行差异化维护的方式,针对性的进行预防性维护,提高抢修性维护的刚好性。2 .依据光缆在网络中的重要性将光缆线路分为A、B、C三个等级。A级:一、二级干线和互联互通光缆;B级:本地网光缆线路(地-县光缆)和城域网光缆线路(汇聚层和核心层);C级:不属于以上范围的其他光缆3 .依据光缆承载的业务重要性将光缆线路分为1、2、3三个等级。1级:客户级别A/B级和党政军专线;2级:客户级别C/N级;3级:不属于以上客户范围的其他光缆4 .依据线路所处环境、季节或发生外力施工危害机率等不同条件将光缆线路分为绿区、黄区、红区三个等级。绿区(平安区):较偏远的地段且城市规化还未涉及,无任何施工迹象的架空或

10、管道线路。黄区(引起留意区):支配施工地段的光缆线路;春秋季农业操作、建房等有影响的地段光缆线路红区(特殊留意区):处于外力影响施工地段,对线路畅通形成危胁地段光缆线路五、针对不同的光境线路等级实行分级维护服务,维护服务分为:I型、11型、m型。I型:制订相应的网络应急调度预案和抢修预案,加强网络监测,强化光缆预见性维护,主动服务,提前处理问题隐患,尽量避开,削减业务中断的发生,并建立有效应急保障措施,提高高等级业务客户电路的牢靠性。【I型:开展线路预防性维护;刚好发觉隐患并予以处理;加强中断业务的抢修复原实力,大力压缩障碍历时,各项指标达到维护规程的要求。In型:满意业务的基本需求;针对性开

11、展预防性维护;刚好发觉网络设备及线路故獐并尽快完成修复。六、维护服务等级与线路等级的对应关系如下:维护等级线路等级I型红区业务1/2级网络A/B级黄区业务1级网络A级11型红区业务3级网络C级黄区业务2级网络B级绿区业务1级网络A/B级川型黄区业务3级网络C级绿区业务2/3级网络C级七、各级维护单位应依据承载业务的改变、业务等级和外因等级按需调整线路维护服务等级。八、光缆线路的维护工作可分为日常维护和技术修理两大类,详细工作内容如下:1 .日常维护工作主要内容:1) 定期巡回,特殊巡回,护线宣扬和对外协作;2) 消退光缆路由上堆放的易燃、易爆物品和腐蚀性物质,对阻碍光缆平安的建筑施工、栽树、种

12、植和取土、修渠等施工现场支配专人进行盯守工作,并对光缆线路刚好实行防护措施;3) 对受冲刷挖掘地段的路由培土加固及沟坎护坡(挡土墙)的修理;标石、标记牌的描字涂漆、扶正培固、除草;4) 人(手)孔、地下进线室的清洁;5) 结合徒步巡回,核实光缆路由,建立健全光缆路由资料。2 .技术修理工作主要内容:1) 光缆线路的光电特性测试和光缆障碍的测试推断;2) 光缆线路的防雷、防蚀、防强电设施的维护和防止白蚁、鼠类危害措施的制定和实施;3) f页防洪水危害技术措施的制定、实施;4) 光缆上升、下落和局部迁改技术方案的制定和实施;5)光缆线路的故障修理。九、光境线路维护周期:维护项目I型II型III型日

13、常巡回每月至少徒步巡察2次每月至少徒步巡察1次有外力影响时马上巡检技术维护维护资料每月整理更新每月整理更新结合专项整治更新技术测试每年两次,光纤及接头损耗合格率达90%以上每年一次,光纤及接头损耗合格率达85%以上结合专项测试,光纤及接头损耗合格率达80%以上十、光缆线路故障是指由于光缆线路缘由而造成的通信阻断故障。光缆障碍处理应遵循“先抢通,后修复”的原则,线路障碍未解除之前,查修不得中止。十一、光缆发生线路故障导致系统中断至系统抢通时止为系统障碍历时,也即抢通时间;光缆维护单位自受障后至光缆完全修复时止为光缆修复时间;超过障碍规定时限障碍为超时障碍。十二、光缆维护单位应随时做好障碍抢修的打

14、算,做到在任何时间、任何状况下都能快速动身抢修;抢修专用的器材、仪表、机具及车辆等应处于可运用状态,不得外借或挪作它用。十三、光缆线路的故障管理应依据运营商重大故障管理方法执行。十四、光笺线路障碍的处理:1 .发生光缆障碍时,分公司监控维护单位应快速判明障碍段落和障碍性质,快速组织应急调度处理,并通知光缆维护单位尽快修复,障碍正式修熨后须经监控维护单位测试确认,阅历证合格电路复原正常后方可清理现场。2 .各级线路维护单位应需按月统计分析光缆障碍状况,详细附件1,2。十五、光缆发生线路故障导致系统中断至系统抢通时止为系统障碍历时,也即抢通时间;光缆维护单位自受理障碍后至光缆完全修复时止为光缆修复

15、时间;超过规定时限的障碍为愈限障碍。十六、光缆线路障碍处理时限要求:维护等级抢通时限修受时限I型W3小时W6小时II型4小时W8小时W型市区W6小时W12小时郊县W8小时W24小时1 .对于承载签署S1.A坏议客户电路的光缆,抢修时限依据协议要求执行。2 .I级维护服务型光缆承载的业务原则上应具备双路由自愈爱护实力。3 .由于自然灾难,不行抗拒力造成的障碍可适当延长光缆抢通时间。十七、处理障碍中所接入或更换的光缆,其长度一般应不小于200米,且尽可能采纳同一厂家、同一型号的光缆,单模光纤的平均接头损耗应不大于02dB个。障碍处理后光缆的弯曲半径应不小于15倍缆径。十八、光境线路割接管理1 .各级维护单位应严格限制割接次数,保持光缆线路设备完整良好和通信畅通。对不影响传输质量,可采纳非割接方式解决线路平安隐患的,不得进行割接;对可以通过加强“三盯”显著降低平安隐患的段落,原则上不得进行割接;同一条光缆割接尽可能集中支配。2 .各级维护单位在制定割接

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 通信/电子 > 运营商及厂商资料

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
