资源描述

《定向钻定额说明.docx》由会员分享,可在线阅读,更多相关《定向钻定额说明.docx(10页珍藏版)》请在第壹文秘上搜索。

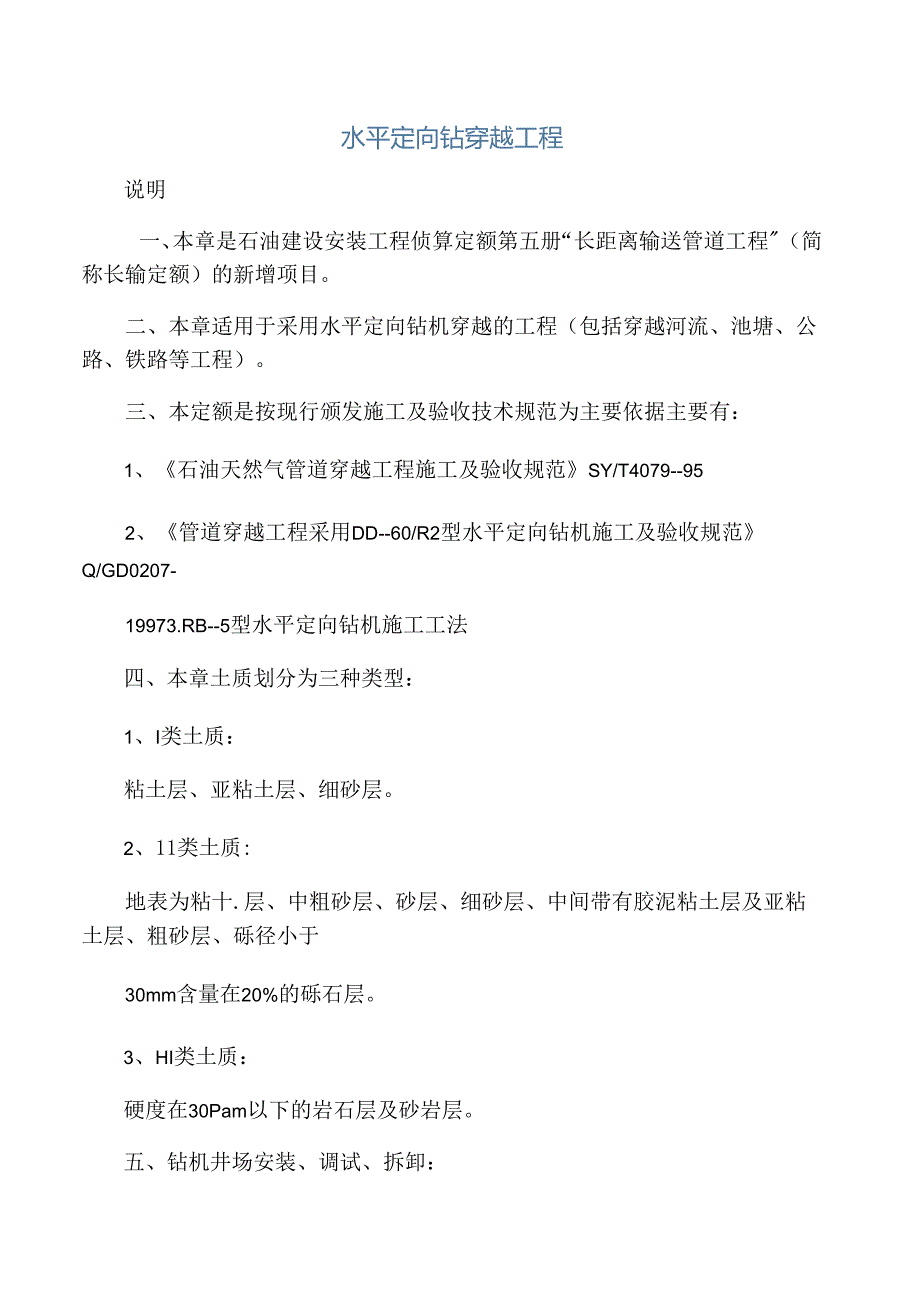

1、水平定向钻穿越工程说明一、本章是石油建设安装工程侦算定额第五册“长距离输送管道工程(简称长输定额)的新增项目。二、本章适用于采用水平定向钻机穿越的工程(包括穿越河流、池塘、公路、铁路等工程)。三、本定额是按现行颁发施工及验收技术规范为主要依据主要有:1、石油天然气管道穿越工程施工及验收规范SY/T4079-952、管道穿越工程采用DD-60/R2型水平定向钻机施工及验收规范Q/GD0207-19973.RB-5型水平定向钻机施工工法四、本章土质划分为三种类型:1、I类土质:粘土层、亚粘土层、细砂层。2、11类土质:地表为粘十.层、中粗砂层、砂层、细砂层、中间带有胶泥粘土层及亚粘土层、粗砂层、砾

2、径小于30mm含量在20%的砾石层。3、HI类土质:硬度在30Pam以下的岩石层及砂岩层。五、钻机井场安装、调试、拆卸:不分土质,分为大、中、小三种钻机。六、钻具安拆:是指钻导向孔、扩孔、回拖的钻具安拆,不分土质,按钻机类型和管径划分。1、大型钻机管径为DN100、DN200、DN300、DN400、DN500、DN600、DN700XDN800、DN900、DN1000、DN1.100共计11种。2、中型钻机管径为DN100、DN200、DN300、DN400、DN700、DN800、DN900共计9种,3、小型钻机管径为DN100、DN200、DN300、DN400共计4种。七、钻导向XX

3、:分为三种十.质,三种钻机类型和穿越长度,不分管径。1、大型钻机:穿越长度300米、400米、500米、600米、700米、800米、900米、1000米、I1.OO米、1200米、1300米、1400米、1500米、1600米共计14种。2、中型钻机:穿越长度100米、200米、300米、400米、500米、600米、700米、800米共计8种。3、小型钻机:穿越长度100米、200米、300米共计3种。八、预扩孔分为三种土质,三种钻机,按管径划分:1、大型钻机:管径DN300以内不扩孔,管径为DN500、DN600、DN700、DN800、DN900、DN1000,DNI1.oO共计8种。

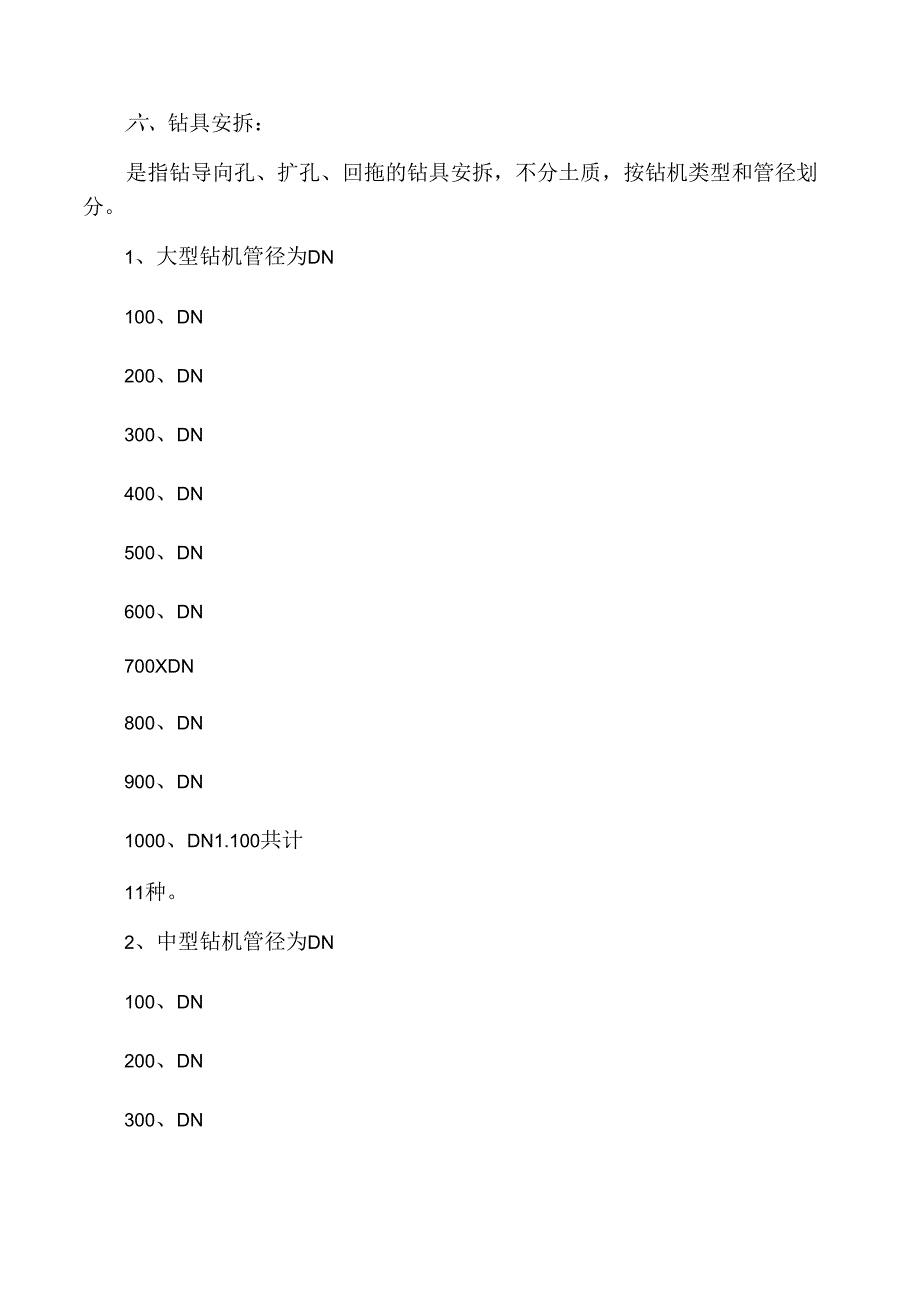

4、当穿越长度超过1000米时,长度为1001米至1200米人、机调整系数为0.018。长度为1201米至1400米人、机调整系数为0.029u长度为1401米至1600米人、机调整系数为0.046n2、中型钻机:管径DN300以内不扩孔,管彼为DN400、DN500、DN600、DN700、DN800、DN900共计6种。3、小型钻机:管径DN1.OO以内不扩孔,管径为DN200、DN300DN400共计3种。九、管线回拖:分为三类土质、三种钻机,按管径划分1、大型钻机:管径为DN100.DN200、DN300、DN400、DN500、DN600、DN700、DN800、DN900、DN1000

5、、DN11共计11种。当穿越长度超过1000米时,长度为1001米至1200米人、机调整系数为0.0211)长度为1201米至1400米人、机调整系数为0.033。长度为1401米至1600米人、机调整系数为0.048n2、中型钻机:管径为DN100、DN200、DN300、DN400XDN500、DN600、DN700、DN800DN900共计9种。3、小型钻机:管径为DN100、DN200、DN300、DN400共计4种。卜、穿越管线长度计算:按自然地面入土点到出土点的穿越长度,再加6米(两侧各加3米)。穿越管线XX=穿越水平xx+6米。十一、管道的布管、补口补伤套用长输定额第二章有关子目,管道组装焊接、发送道套用长输定额第三章有关子目,管道试压套用长输定额第四章有关子目,管道的运输、管口预热套用长输定额第七章有关子目。十二、本章不包括施工设备场外运输、泥浆池和沟以及蓄水池挖填、现场三通一平、临时征地及赔偿的劣用等项目,应按有关规定计取。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 通信/电子 > 运营商及厂商资料

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
