《110kV罗买线路防振锤大修施工方案及安全技术措施.docx》由会员分享,可在线阅读,更多相关《110kV罗买线路防振锤大修施工方案及安全技术措施.docx(8页珍藏版)》请在第壹文秘上搜索。

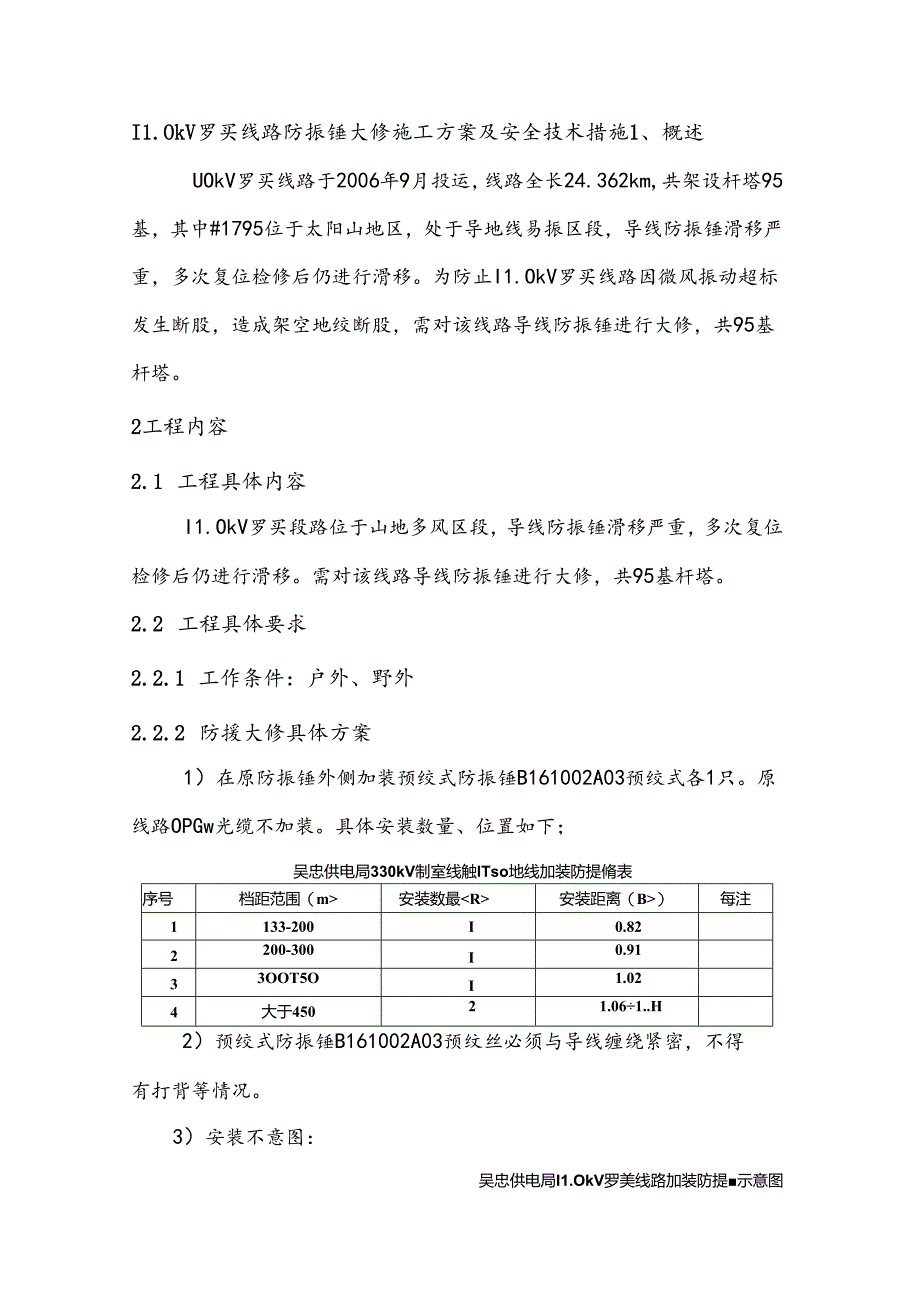

1、I1.OkV罗买线路防振锤大修施工方案及安全技术措施1、概述UOkV罗买线路于2006年9月投运,线路全长24.362km,共架设杆塔95基,其中#1795位于太阳山地区,处于导地线易振区段,导线防振锤滑移严重,多次复位检修后仍进行滑移。为防止I1.OkV罗买线路因微风振动超标发生断股,造成架空地绞断股,需对该线路导线防振锤进行大修,共95基杆塔。2工程内容2.1 工程具体内容I1.OkV罗买段路位于山地多风区段,导线防振锤滑移严重,多次复位检修后仍进行滑移。需对该线路导线防振锤进行大修,共95基杆塔。2.2 工程具体要求2.2.1 工作条件:户外、野外2.2.2 防援大修具体方案1)在原防振

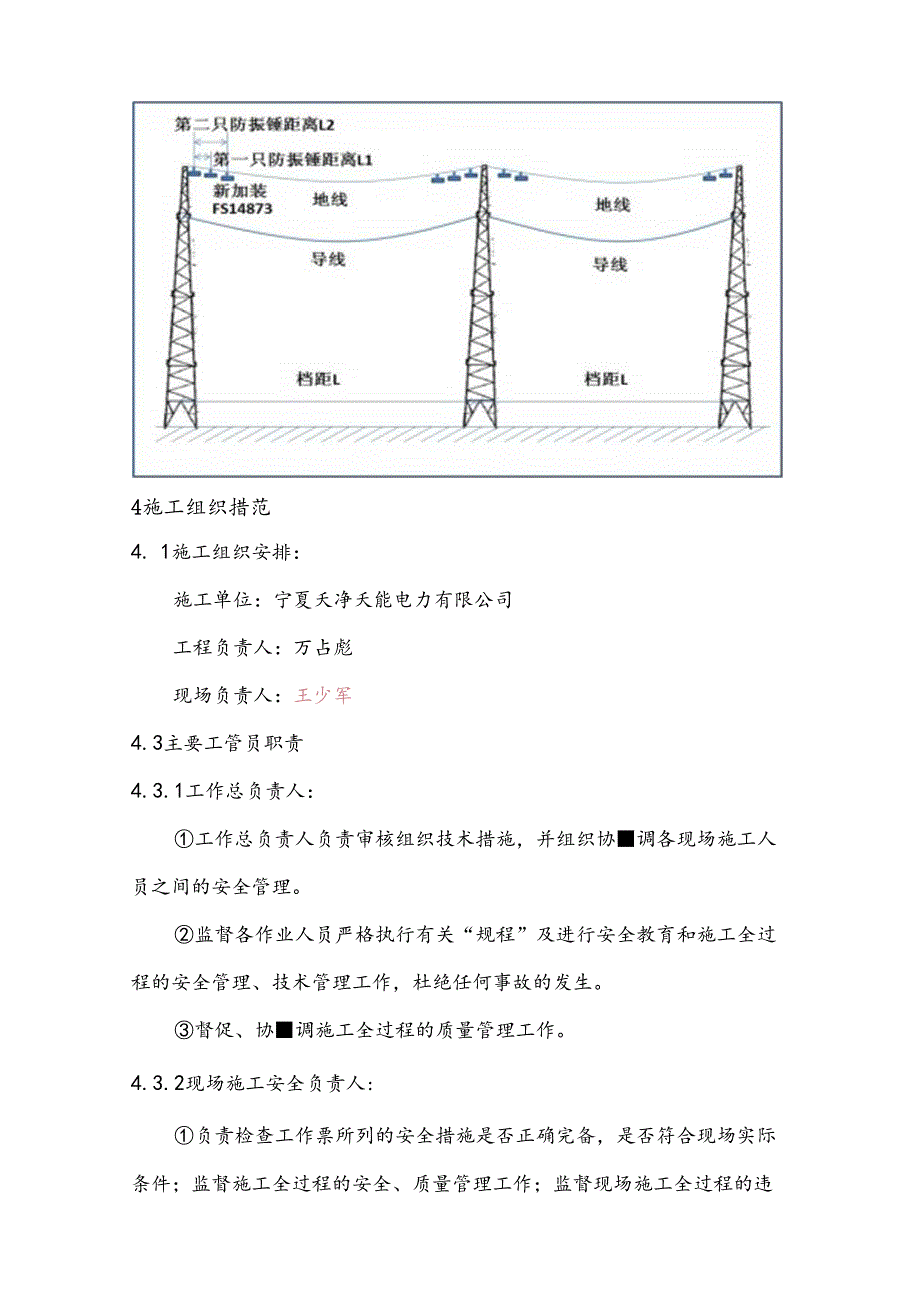

2、锤外侧加装预绞式防振锤B161002A03预绞式各1只。原线路OPGw光缆不加装。具体安装数量、位置如下;吴忠供电局330kV制室线触ITso地线加装防提脩表序号档距范围(m安装数最安装距离(B)每注1133-200I0.822200-300I0.9133OOT5OI1.024大于45021.061.H2)预绞式防振锤B161002A03预纹丝必须与导线缠绕紧密,不得有打背等情况。3)安装不意图:吴忠供电局I1.OkV罗美线路加装防提示意图4施工组织措范4. 1施工组织安排:施工单位:宁夏夭净夭能电力有限公司工程负责人:万占彪现场负责人:王少军4.3主要工管员职责4.3.1工作总负责人:工作总

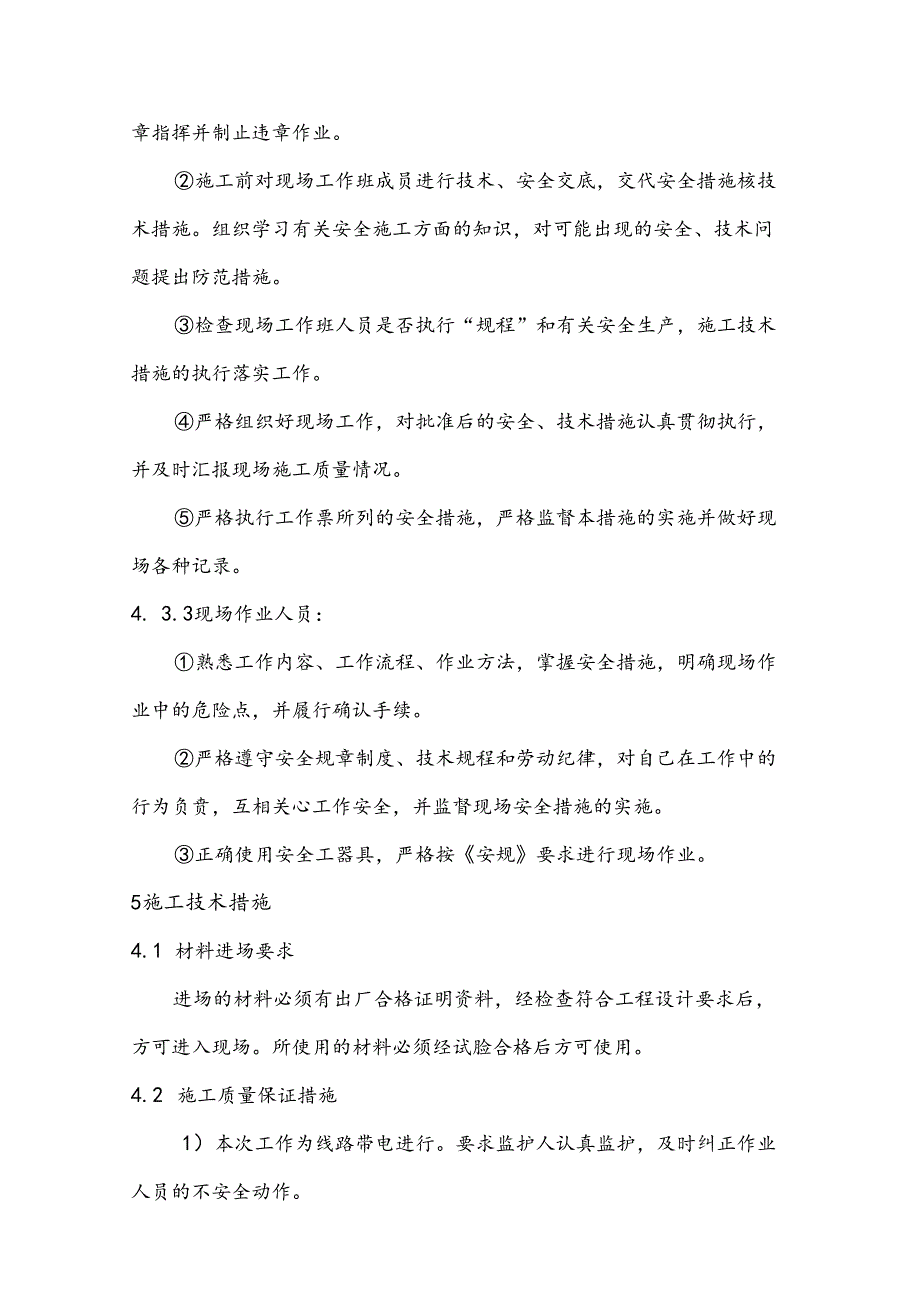

3、负责人负责审核组织技术措施,并组织协调各现场施工人员之间的安全管理。监督各作业人员严格执行有关“规程”及进行安全教育和施工全过程的安全管理、技术管理工作,杜绝任何事故的发生。督促、协调施工全过程的质量管理工作。4.3.2现场施工安全负责人:负责检查工作票所列的安全措施是否正确完备,是否符合现场实际条件;监督施工全过程的安全、质量管理工作;监督现场施工全过程的违章指挥并制止违章作业。施工前对现场工作班成员进行技术、安全交底,交代安全措施核技术措施。组织学习有关安全施工方面的知识,对可能出现的安全、技术问题提出防范措施。检查现场工作班人员是否执行“规程”和有关安全生产,施工技术措施的执行落实工作。
4、严格组织好现场工作,对批准后的安全、技术措施认真贯彻执行,并及时汇报现场施工质量情况。严格执行工作票所列的安全措施,严格监督本措施的实施并做好现场各种记录。4. 3.3现场作业人员:熟悉工作内容、工作流程、作业方法,掌握安全措施,明确现场作业中的危险点,并履行确认手续。严格遵守安全规章制度、技术规程和劳动纪律,对自己在工作中的行为负贲,互相关心工作安全,并监督现场安全措施的实施。正确使用安全工器具,严格按安规要求进行现场作业。5施工技术措施4.1 材料进场要求进场的材料必须有出厂合格证明资料,经检查符合工程设计要求后,方可进入现场。所使用的材料必须经试脸合格后方可使用。4.2 施工质量保证措施
5、1)本次工作为线路带电进行。要求监护人认真监护,及时纠正作业人员的不安全动作。2)在线路地线上实施防振方案。3)施工后防振锤与线夹间的距离应满足安装要求,安装位置误差范围应控制在30mm,5. 3现场执行的安全措施施工方施工作业现场必须按以下安全技术标准执行,确保施工作业现场安全,确保施工质量合格。表hItr作业现场引用规范和标准序号现场施工引用规范标准名称标准号备注1国家电W公司安全工作规程(电力战跖部分国家电网公司,2009版235kV-330kV架空输电找路检修、施工现场标准化管理规定(试行)Q/ND1.2209/011-20103110-50()干伏架空送电税路施工及验收规莅GB502
6、3320051架空输电跷路运行规程D1./T711-20106施工安全保证措施5.1 作业程序严格执行工作票制度及安规要求。6. 2作业人员在得到工作负责人许可后方可进行杆塔上工作。6.3 本次工作属带电作业工作,所以在安装过程中,一切严格执行安规相关部分要求。6.4 带电杆塔上进行地线防振大修工作,作业人员活动范围及其所携带的工具、材料等,与带电导线最小距离不准小于表5-1的规定。表5-1在带电线路杆塔上工作与带电导IM1.小安全电育电压等级KV)安全距离()电压等级KV)安全距离(m)10及以下0.73304.020、351.O5005.063(66)、1101.57508.02003.0
7、100O9.5进行上述工作,应使用绝缘无极绳索,风力应不大于5级,并应有专人监护。如不能保持表57要求的距离时,应立即停止作业,报告送电工区负责人。6.5 为保证作业人员安全,现场必须设置专责监护人,每基杆塔作业人员必须有专人监护。若监护人未到现场或未经监护人许可,工作人员禁止擅自作业;如监护人因故暂时离开现场,工作人员应停止作业,不得在无监护下进行作业,以保障人身安全。6.6杆塔作业应使用工具袋,较大的工具应固定在牢固的构件上,不准随便乱放。上下传递物件应用绳索拴牢传递,禁止上下抛梆。在杆塔上作业,工作点下方应按坠落半径设围栏或其他保护措施。杆塔上下无法避免垂直交叉作业时,应做好防落物伤人的
8、措施,作业时要相互照应,密切配合。6.7完工后,工作负责人(包括小组负责人)应检查线路检修地段的状况,确认在杆塔上及其他辅助设备上没有遗留的工具、材料等,查明全部工作人员确由杆塔上撤下后,不准任何人再登杆进行工作。6.8每天工作结束后,现场施工负责人必须向送电工区工作负责人汇报当天工作情况,并做好记录。7、安全技术措趋1)进入工作现场要认真核对线路名称、杆塔号,是否与提供的塔号相符。2)工作开始前必须对工作班成员进行安全技术交底,每基杆塔均应设专人监护。地面监护人员要认真监护,时刻提醒杆上作业人员,注意人身安全。3)杆上作业人员安全带必须系在电杆及牢固构件上,并检查扣环闭锁是否锁好。4)上下传
9、递的工具材料必须使用绝缘无头绳进行传递,严禁上下抛梆,确保人身安安全。5)每基杆塔必须设专人监护,监护人应认真负责,严防作业人员与带电体安全距离不足放电发生事故。6)严格按照施工方案进行工作,严格执行35kV-330kV架空输电线路检修、施工现场标准化管理规定(试行)要求。7)工作前要进行安全技术交底,一定要注意人身与带电体的距离:330kV:4.0米220kV:3.0米I1.OkV:1.5米35kV:1.O米8)登杆塔前,应先检查登高工具、设施,如脚扣、升降板、安全带、梯子和脚钉、爬梯、防坠装置等是否完整牢靠。禁止携带器材登杆或在杆塔上移位。禁止利用绳索、拉线上下杆塔或顺杆下滑。9)作业人员
10、必须进行安全技术交底,履行确认手续后,方可开工。10)施工过程中,在杆塔地线横担上,注意材料、工器具不要短接导线。同时应保持人身及所携带工器具、材料等与带电体保持足够安全距离。11)利用软梯头在地线上工作时,必须使用双重保险(延长绳、安全带),且检查好闭锁。作业人员上地线之前,应先检查地线两端悬垂线夹处连接是否可靠,螺栓是否紧固,地线有无断股情况等。12)地面辅助人员,起吊工器具、材料时,不的站在起吊物的垂直下方,应使用绝缘吊绳。杆塔上作业人员严禁向下掉落或抛物。13)作业结束后,应检查杆塔确无遗留后,方可收工。停止工作后,严禁作业人员再行登杆作业。8、危险点及其控制措施:序号作业内容危险点控
11、制措施1作业前的准备工作1、作业组的工作负贡人和工作班成员选派不当1、选派的工作负贵人应有较强的贡任心和安全意识,并熟练掌握所承担工作的施工项目和质量标准.2、工作负责人应对工作班成员工作状态进行掌握,选派核实人员进行作业2施1:作业1、人身高空必落。2、感应电伤人。3、短接1、无监护人1、杆塔上作业时必须将安全带系在杆塔牢固位麓上,并检杳好闭锁装置。2、在作业过程定要注意人身与带电体之间的安全距离,3、作业时,一定要注意材料、工器具不要短接导线,引起设备、人身事故的发生。4、每基杆塔均应设专人监护,监护人应认总负责5、上下传递工器具、材料必须使用绝缘绳索6、施工过程中一定要注意人身与带电体的距离:330kV:4.0米220kV:3.0米1IOkV:1.5米35kV:1.0米7、利用软梯头在地线上工作时,必须使用双重保险(延长绳、安全带),11检查好闭锁,作业人民上地级之前,应先检查地线两端悬垂线夹处连接是否可靠,螺栓是否索固,地线有无断股情况等。8、地面辅助人员,起吊工器具、材料时,不的站在起吊物的垂直下方,应使用绝獴吊绳。杆塔上作业人员严禁向卜掉落或抛物。3工作结束1、登杆作业2、杆塔上有遗留物1、作业结束后,应检查杆塔确无遗留后,方可收工。2、停止工作后,严禁作业人员再行登杆作业。
