冷却塔施工技术.docx

上传人:p** 文档编号:1258720 上传时间:2024-12-24 格式:DOCX 页数:16 大小:410.22KB
下载 相关 举报
冷却塔施工技术.docx_第1页
第1页 / 共16页
冷却塔施工技术.docx_第2页
第2页 / 共16页
冷却塔施工技术.docx_第3页
第3页 / 共16页
冷却塔施工技术.docx_第4页
第4页 / 共16页
冷却塔施工技术.docx_第5页
第5页 / 共16页
冷却塔施工技术.docx_第6页
第6页 / 共16页
冷却塔施工技术.docx_第7页
第7页 / 共16页
冷却塔施工技术.docx_第8页
第8页 / 共16页
冷却塔施工技术.docx_第9页
第9页 / 共16页
冷却塔施工技术.docx_第10页
第10页 / 共16页
亲,该文档总共16页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《冷却塔施工技术.docx》由会员分享,可在线阅读,更多相关《冷却塔施工技术.docx(16页珍藏版)》请在第壹文秘上搜索。

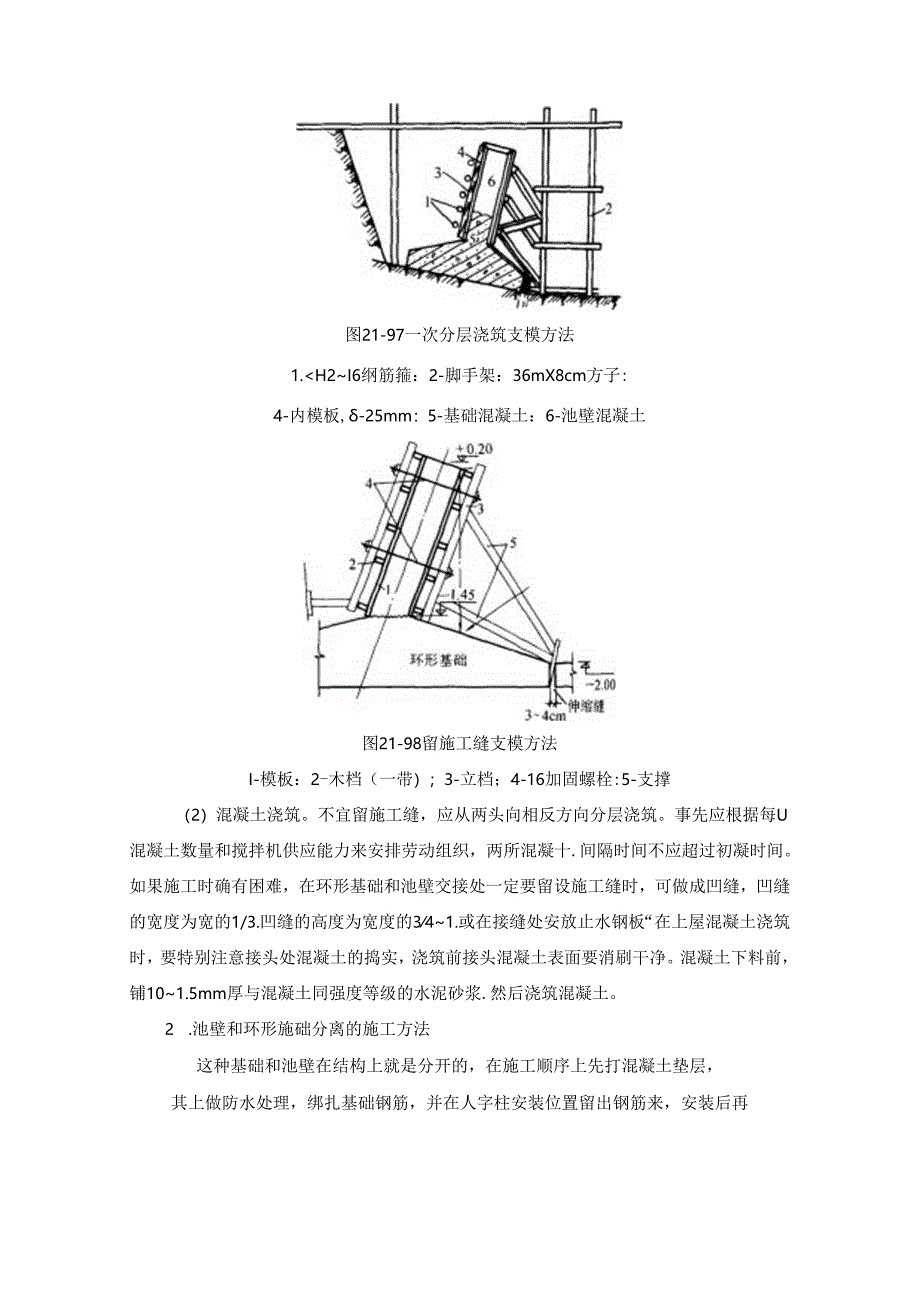

1、21-5冷却塔我国火力发电厂一般采用白然通风双曲线冷却塔,这种冷却塔由现浇钢筋混凝上蓄水池、筒身以及塔芯淋水装置组成,如图2I-96,图21-96双曲线冷却塔剖面I-蓄水池s2-人字柱:3-环梁:4-筒壁:5-刚性环:6塔芯淋水装置21-5-1环形基础和池壁施工1 .池壁兼环形基础的施工这种基础最好能次分层浇筑,但施工比较困难,支模比较史杂。(I)支模,一次分层浇筑的支模方法见图21-97所示。当在环形基础和池壁间留置施工缝时的支模方法见图21-98所示。图21-97一次分层浇筑支模方法1.H2I6纲筋箍:2-脚手架:36mX8cm方子:4-内模板,-25mm:5-基础混凝土:6-池壁混凝土图

2、21-98留施工缝支模方法I-模板:2-木档(一带);3-立档;4-16加固螺栓:5-支撑(2)混凝土浇筑。不宜留施工缝,应从两头向相反方向分层浇筑。事先应根据每U混凝土数量和搅拌机供应能力来安排劳动组织,两所混凝十.间隔时间不应超过初凝时间。如果施工时确有困难,在环形基础和池壁交接处一定要留设施工缝时,可做成凹缝,凹缝的宽度为宽的1/3.凹缝的高度为宽度的341.或在接缝处安放止水钢板“在上屋混凝土浇筑时,要特别注意接头处混凝土的捣实,浇筑前接头混凝土表面要消刷干净。混凝土下料前,铺101.5mm厚与混凝土同强度等级的水泥砂浆.然后浇筑混凝土。2 .池壁和环形施础分离的施工方法这种基础和池壁

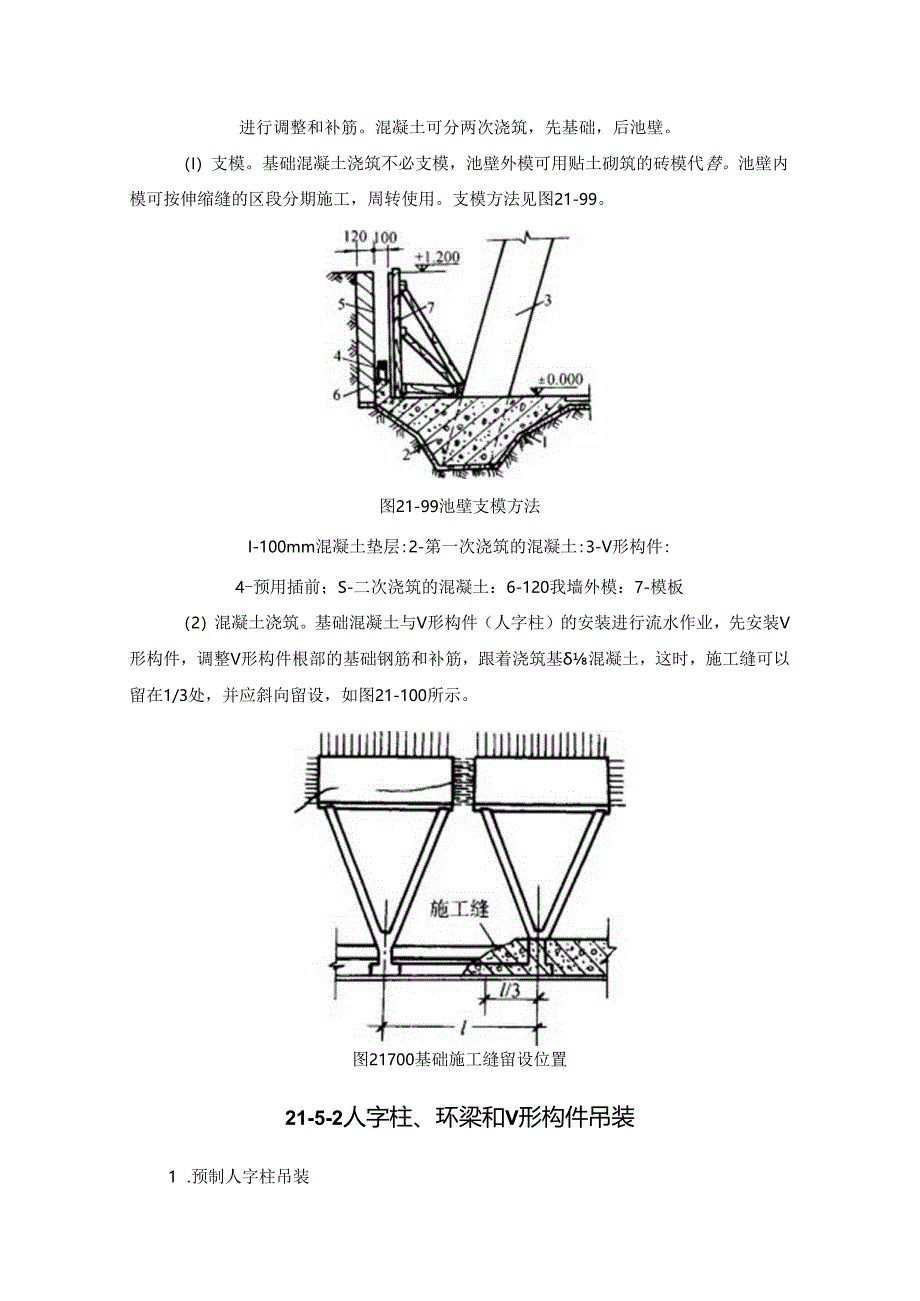

3、在结构上就是分开的,在施工顺序上先打混凝土垫层,其上做防水处理,绑扎基础钢筋,并在人字柱安装位置留出钢筋来,安装后再进行调整和补筋。混凝土可分两次浇筑,先基础,后池壁。(I)支模。基础混凝土浇筑不必支模,池壁外模可用贴土砌筑的砖模代替。池壁内模可按伸缩缝的区段分期施工,周转使用。支模方法见图21-99。图21-99池壁支模方法I-100mm混凝土垫层:2-第一次浇筑的混凝土:3-V形构件:4-预用插前;S-二次浇筑的混凝土:6-120我墙外模:7-模板(2)混凝土浇筑。基础混凝土与V形构件(人字柱)的安装进行流水作业,先安装V形构件,调整V形构件根部的基础钢筋和补筋,跟着浇筑基混凝土,这时,施

4、工缝可以留在1/3处,并应斜向留设,如图21-100所示。图21700基础施工缝留设位置21-5-2人字柱、环梁和V形构件吊装1 .预制人字柱吊装预制人字柱在吊装前可组合绑扎成人字形,如图21-101所示,起吊就位后将人字柱预留钢筋与蓄水池钢筋(或埋件)相焊,并在塔外设置拉筋临时固定,校正后再浇筑接头混凝土。如果是单根吊装,可用两台粒带吊相对地各出I根,在空中成对组合,但起吊绑点要准,使人字柱按两个方向帧斜地插入池壁,找正后以每对人字柱上部伸出钢筋的交叉点,用尺杆核定标高,线吆吊正定位后,用斜探临时固定。图21701人字柱安装绑扎环梁钢筋时,将人字柱预留的锚固筋按设计位置绑扎或焊接在一起,再支

5、模浇筑混凝土。2 .V形组合构件的吊装当环梁、人字柱设计为组合构件,应根据运输能力和现场条件来考虑工厂或现场预制。V形组合件的安装闭合偏差要求严格,因此必须控制构件的内倾坡度和垂直偏差,不然会给上部结构的施工和环梁外表的平整等留下不乩后果,所以应该注意以下几点。(1)吊装前在塔中心设置经纬仪,用水平转角的360/n划分每根构件的基坑中心线,并要求进行360的闭合莫测。将每幅构件的高度尺寸与基坑统一编号,用水泥砂浆找平至标高。(2)在组合构件的柱脚弹出十字分中线并延长至侧而,划出环梁部分内恻表面垂直中心线。(3)构件插入基坑,校正柱脚与基坑十字中心线对中,用木楔临时固定,再用经纬仪作上下校正。(

6、4)内倾坡度的控制:1)将构件环梁顶面内表面的半径投影在池底划上标记,并在环梁顶面内侧的两边角位置在圆弧上划分,吊装时用经纬仪侧向校正.2)构件的内侧倾斜是用外侧的拉索来调整与固定的,如图21-102所示。图21-102钢筋拉绳I-花篮燃检:2-卡环:3-拉绳:4-V形组合构件:5-Wt:6地福3)在安装过程中为门防止大风影响,在环梁内底面应支木方加以稳定,而后将接头钢筋临时点焊。4)在吊装中应注意构件的内倾,杜绝产生像翻,因此,除了在内侧用斜掾外,在外侧一定要做好拉绳地锚.5)柱脚混凝土的淞缝按一般施工方法。21-5-3整体现浇筒身施工整体现浇筒身施工方法有:里脚手外吊笼施工,外脚手里吊笼施

7、工及无脚手架施工.无脚手架施工方法中,附着式三角架施工已是较为成熟的施工方法。近年来开始用滑模施工,或用液压提升模板施工。这里着重介绍附着式三角架旅工.21-5-3-1施工准备施工前要熟悉图纸和编制施工组织设计:拟定技术措施。具体工作内容如I.技术准备(1)材料检验和试配。筒身混凝土要根据设计要求,提前做好抗法及抗冻融循环试验,并提出抗渗混凝上配合比。(2)放大样。筒身施工图上一股所给的几何尺寸,只表示塔高、筒壁厚和标高区段的曲率半径,不能作为实际施工用,必须耍按1:I的比例放成施工所需的大样图,图21-103中的实际施工图是以刚性环下皮按模板裔度逐节往下量取里外模板的支设层数Si,与辅助垂直

8、中心线上各层模板相对应的顶标高hi,筒身各以内模板的顶面处的半径Ri以及混凝土壁厚(为预制混凝十.套管用,控制内外模间距),量到最F一级的模板的高度则为非标准节。放出大样后,把模板各层的筒壁内半径,里模顶标高和混凝土套管长,-填入大样记录表中(表21-22),以此我作为施工技术指示图表的第一手资料。A-IA1-AjI=I*.,-*.!xha1=a4=(设计给定数),放大样U1.助中,M5h比加枷的扁加,一数城,/池底设计图施工需用的大样田(实际施工图)图21-103放筒身大样示意图双曲线冷却塔筒身放大样记录表表21.22模板层数壁里表表面径Ri(m)里模顶标高相应混邀土套管长(mm)12S,(

9、3)绘制施工技术指示图表。施工技术指示图表(表21-23)作为筒壁施工依据和施工交底的内容之,使操作人员心中有数,当施工完后列为竣工资料内容。施工技术指示图表表2123施工技术指标图表2.施工平面布置施工平面布置应根据现场实际情况而设计,因冷却塔是高耸构筑物,除J一般所必需的电、水、道路和临时设施以外,还应注意以下几点:(1)冷却塔周用20m应划为危险区,危脸区内原则上不能布置临时设施。(2)要有养护筒壁现浇混凝土的临时供水的高压泵及其蓄水池(3)要有堆放施工专用机具设备和标准模板的场地,场地大小以400500m2为宜。(4)塔芯构件排放场地的规划可按构件加装方案和吊装顺序来考虑。3.施工专用

10、机具设备的准备双曲线冷却塔的施工专用机具设备比较多,筹备、设计和制作的工作量较大,应给予足够重视。附着式三角架海工除一般工程的机具以外,特殊的有以下几项主要的专用机具设备的准备工作,这些准备工作包括设计、材料准备和制作。(1)钢竖井架及其悬吊平台,如图21-104.它供施工操作人员上下及垂直运输之用。其附属设备有乘人电梯、安全爬梯、混凝土料斗、水管、井架小拔杆、吊桥等。图21-104钢竖井架及其悬吊平台SHg-Ig1.1.g1.igIigI1.gI1.gIigI,4=ZiS三1.g(2)三角架、标准模板及其附属设备。(3)塔芯环行吊装机械。21-5-3-2施工要点1 .对筒壁钢筋的要求(I)立

11、筋在同一水平面的接头数量不超过立筋总数的1/3,搭接长度不大于3(Wd50mm,或不小于30曲,环筋与立筋里外搭接位置要错开,环梁以上和刚性环以下一节的立筋允许全部搭接,其搭接长度不小于45,加(2)环筋在每层同一垂直截面的搭接接头不得超过环筋总数的25%。(3)里外层制筋的间距偏差不大于5mm。(4)钢筋绑扎的半径偏差不大于IOmm.(5)环向钢筋的间距应按模板高度来均分,或在上卜模板接缝处增设一道环向钢筋,以此用中心找正器上的钢尺来控制级数的半径,图21-105为筒壁钢筋的绑扎。图21-105筒壁钢筋的绑扎I-钢筋叉子:2-新接长钢筋:3-内外层钢斯固定马免:4-栏杆:5-安全2 .对模板

12、的要求模板安装是否牢固直接关系施工的质量与安全,因此检查工作必须严肃认真,一丝不苟。要求做到:(1)所有组装的螺栓和螺母要拧紧“(2)里外模板相对间距必须符合要求,偏差不大于5mm0(3)内模半径要符合“施工技术指示图表”的要求,偏差不大于+IOmm或一5mm。(4)模板之间的拼缝要严密。(5)模板内要清理干净(6)预埋铁件位置的中心偏差不大于IOmm,并不能漏放。图21-106为用于筒壁的钢模板.图21-107为木模板。标准模板非标准模板图21-106钢模板1-1.40X4:2-3mm厚钢板图21707木模板3 .对三角架使用要求(1)三角架是附着式的,固定在已浇筑混凝土的筒壁上作为承亚,件

13、架,在其上铺设操作平台和设置安全。三角架可用优质木材或型钢制作。图21-108为:角架和模板与筒壁的连接“图21-109和图21-11()为:角架与杆件连接大样。图21-108里外层模板三角架固定方法I-MI6对销螺栓:2-油M垫:3-混凝土预制套管:4-内外层标准模板:三角架水平杆:6-:角架立杆:7.三角架斜杆:8-调整模板支模半径的花篮螺栓图21709三角架连接大样I-对销螺栓:2-油毡垫:3-混凝土套管:4-模板:5-三角架水平杆:6三角架立杆:7三角架斜杆:8调整模板半径的花一熠三:%三角架之间的环向连杆:IQ上卜层三角架荷载传递立杆图21710三角架各杆连接大样I-斜杆:2-水平杆

14、:3-捽制模板半径的花篮螺检:4-上下层三角架荷投传递立杆:5安全栏杆:6-;.角梁之间环向联系杆(2)三角架一般为S3在下乂的混凝土达到6NmnF时即可拆除就至上层,逐层周转使用。(3)三角架之间上下和环向要稳固联系,每层联成整体,成为个环向刚性结构,使上层的施工荷载和混凝土自或能传递到下层的三角架和筒壁上。4 .对混凝土的要求(I)筒壁混凝土抗渗等级一般采用P6或PS级,抗冻融循环次数不小于I00200次,强度等级为C20的防水混凝上。(2)在混凝土中掺入塑化剂或加气剂,可提高抗渗、抗冻性能。但掺入量必须严格按照混凝土配合比控制。(3)筒壁混凝土只准在上卜节模板接搓处留水平缝,每节浇筑高度

15、低于模板8cm水平缝在浇筑中应随即压成毛面凹槽。在浇筑上节混凝土时应先铺层与混凝上同配合比的水泥砂浆。(4)每节筒身的垂直标高相对偏差不大于50mm.(5)筒壁孔涧在拆模后应及时用石棉水泥(水:石棉纤维:水泥=I:3:7搅拌均匀)堵塞结实。5 .中心找正简易的中心线找正是由对中线坠和悬盘组成。用十字对称架设的四套紧线设备来调推线坠对中。当线锤对中,悬盘高度已到需支设模板的内模顶标高时,找中设饴的谢整工作已符合要求,便可利用固定在悬盘上的钢尺囹绕筒壁测量,以控制钢筋绑扎半径和支模半径。6 .筒壁施工最后二节模板的拆除塔顶刚性环的模板是采用非标准模板,外挑部分的底模铺在三角架上。塔顶刚性环混凝土浇筑后,在常温下3d便可拆除侧模,强度达IONmm2时,操作人员可站在二层三角架上拆除底模,拔出平台上预留的检修孔的木棒,以便悬挂外以吊篮,两个-:角架留一个检

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
