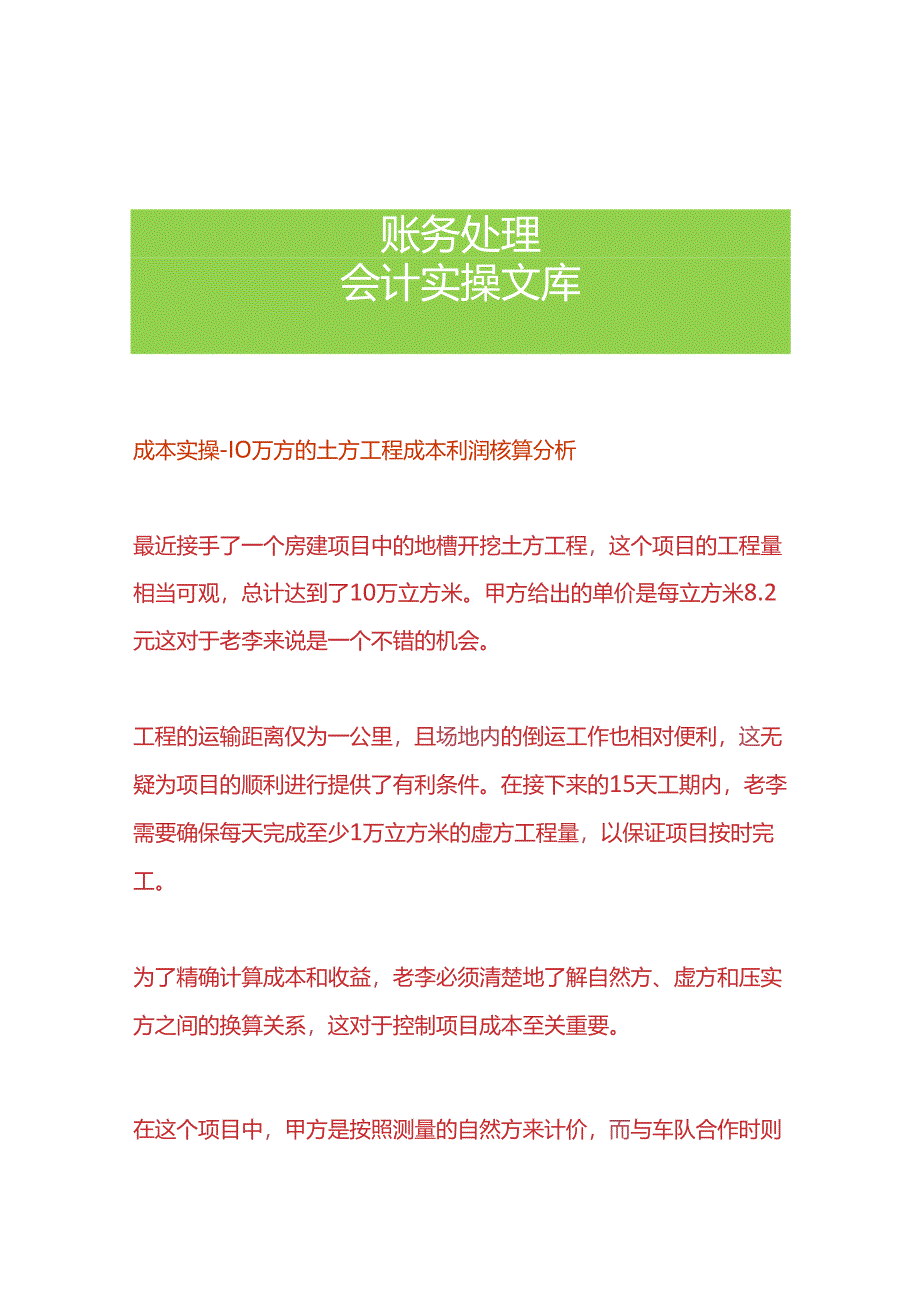

1、账务处理会计实操文库成本实操-IO万方的土方工程成本利润核算分析最近接手了一个房建项目中的地槽开挖土方工程,这个项目的工程量相当可观,总计达到了10万立方米。甲方给出的单价是每立方米8.2元这对于老李来说是一个不错的机会。工程的运输距离仅为一公里,且场地内的倒运工作也相对便利,这无疑为项目的顺利进行提供了有利条件。在接下来的15天工期内,老李需要确保每天完成至少1万立方米的虚方工程量,以保证项目按时完工。为了精确计算成本和收益,老李必须清楚地了解自然方、虚方和压实方之间的换算关系,这对于控制项目成本至关重要。在这个项目中,甲方是按照测量的自然方来计价,而与车队合作时则是按照虚方来计价,因此,正

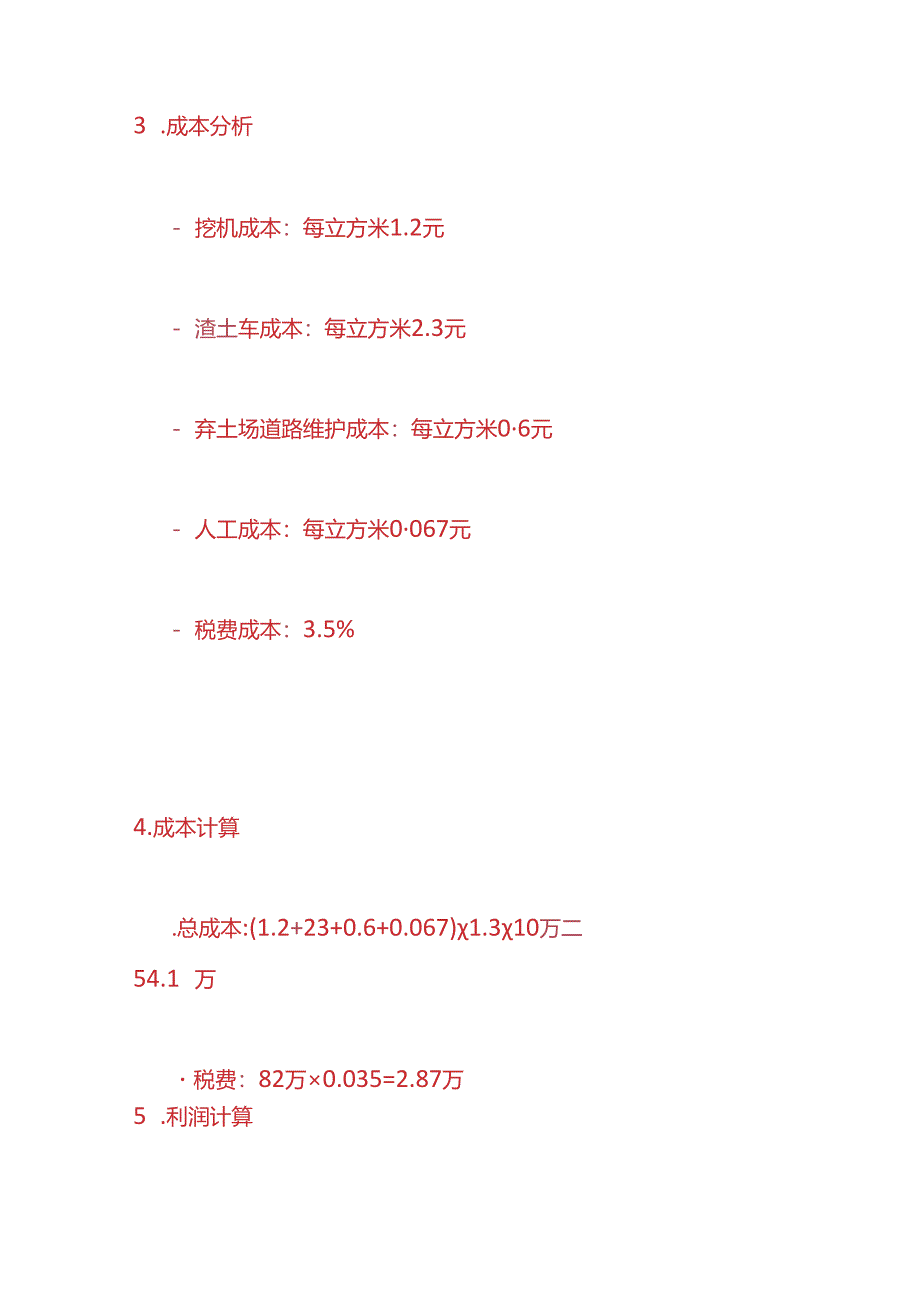

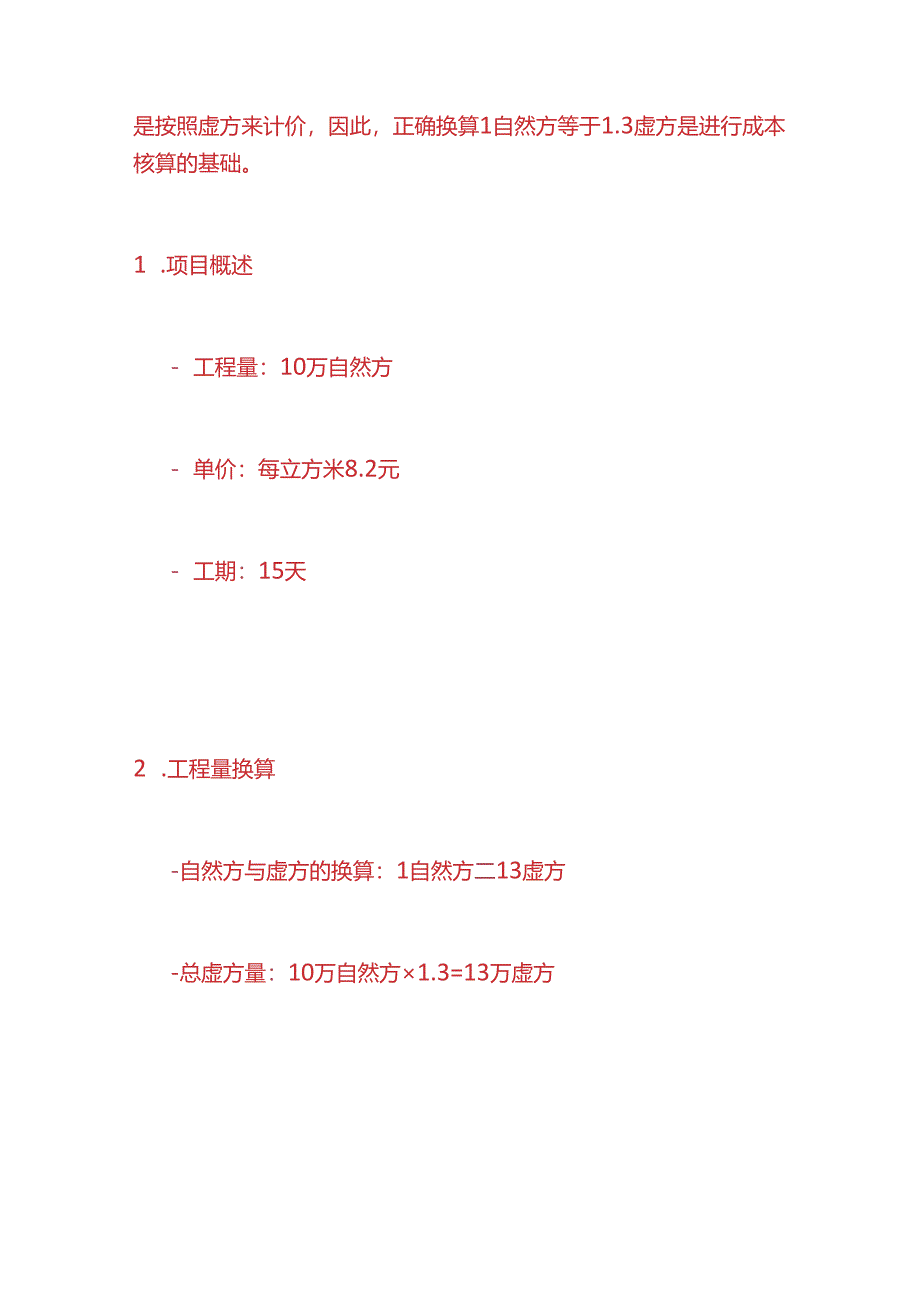

2、确换算1自然方等于1.3虚方是进行成本核算的基础。1 .项目概述- 工程量:10万自然方- 单价:每立方米8.2元- 工期:15天2 .工程量换算-自然方与虚方的换算:1自然方二13虚方-总虚方量:10万自然方1.3=13万虚方3 .成本分析- 挖机成本:每立方米1.2元- 渣土车成本:每立方米2.3元- 弃土场道路维护成本:每立方米06元- 人工成本:每立方米0067元- 税费成本:3.5%4.成本计算.总成本:(1.2+23+0.6+0.067)1.310万二54.1 万税费:82万0.035=2.87万5 .利润计算总收入:8.2*10万=82万-净利润:82万-54.1万-2.87万=
3、25.03万6 .利润率-利润率:(25.03万/82万)100%=30%在干土方工程中,理解不同类型的土方计量单位至关重要。自然方、虚方、压实方是三种常见的计量方式。自然方指的是未经扰动的土方体积,虚方则是挖掘后松散状态下的土方体积,而压实方则是经过压实后的土方体积。在本项目中,甲方按照自然方计价,而我们与车队结算时则使用虚方。因此,正确换算这些单位是控制成本和确保利润的关键。根据换算规则,1自然方等于1.3虚方,这意味着我们需要将甲方给出的自然方工程量转换为虚方,以便更准确地计算成本和收益。在干土方工程中,精确的成本计算是确保项目盈利的关键。首先,挖机成本是项目中的重要组成部分,使用220
4、型号挖机,每台每小时租赁费为240元,每台挖机每小时可轻松挖掘200方虚土,因此挖机成本单价为每立方米1.2元。其次,渣土车的运输成本也不容忽视,每辆22方后八轮渣土车在一公里运距内的费用为50元,根据现场条件,需配备8-10辆渣土车,折算后的渣土车成本单价为每立方米2.3元。此外,弃土场的道路维护成本也是必要的支出,配备推土机和装载车,每天租赁费约为5000元,折算后的成本单价为每立方米06元。人工成本方面,现场管理协调人员的需求量为2人,每人每天的工资为300元,折算后的成本单价为每立方米0.067元。最后,税费成本也是项目成本的一部分,土方工程属于劳务分包,税务成本大约为总收入的3.5%
5、。通过这些详细的成本分析,可以确保项目的经济效益得到最大化。总成本的计算需要将各项成本逐一累加。首先,挖机成本是每立方米1.2元,考虑到工程量为13万虚方,挖机的总成本将达到15.6万元。其次,渣土车的运输成本为每立方米2.3元,对应的总成本为29.9万元。弃土场道路维护成本,包括推土机和装载车的租赁费用,每天约5000元,按15天计算,总成本为7.5万元,折算到每立方米则为0.6元,总成本为7.8万元。人工成本方面,现场管理协调人员每人每天300元,两人共计600元,15天下来总成本为9000元,折算到每立方米为0.067元,总成本为8710元。将这些成本相加,挖机、渣土车、道路维护和人工的总成本为54.1万元。此外,还需考虑税费成本,按照3.5%的税率计算,税费总额为2.87万元。因此,项目的总成本包括直接成本和税费,总计为56.97万元。
