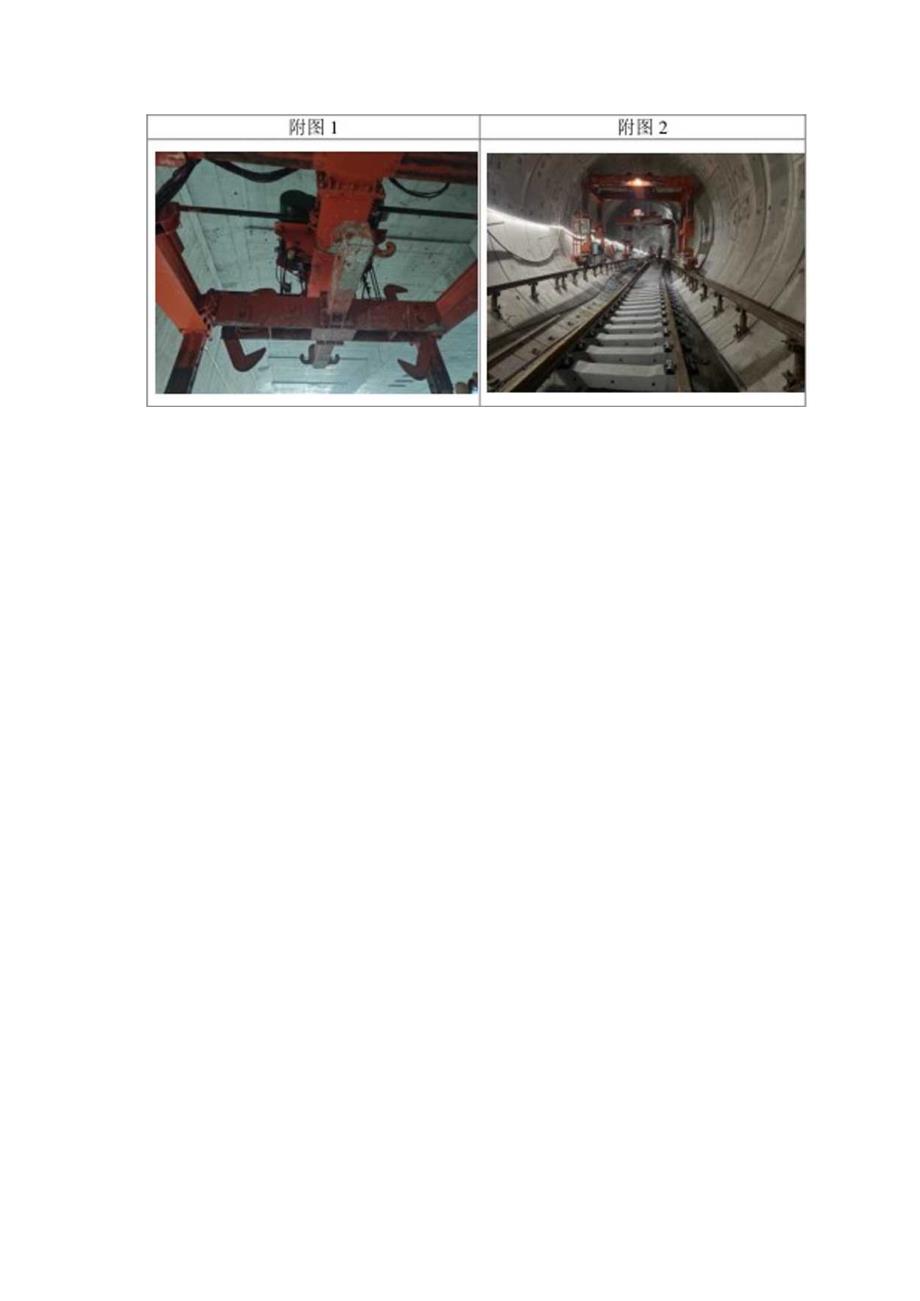

1、监理工程师通知单工程名称:天津地铁4号线北段工程编号:DT.TK-J1.I-2-【安】098致:中铁上海工程局集团彳限公司天津地铁4号线北段:程土建2标项11经理部事由:关于轨道工程果园南道铺轨基地凯道工程施工存在安全隐患的通知内容:2023年9月7日,我部监理工程师巡视果园南道铺轨基地轨道施工,发现现场安全文明施工存在以卜问题:1、天柳区间右线铺轨机钢丝绳卡扣间距、绳卡方向不符合规范要求,未对铺轨机钢丝绳进行维保.(附图1、附图2)2、柳滩站现场未见值守保安人员。针对以上问题,现要求你部如下:I、立即暂停铺筑机施工作业,全面排查起重吊装设备(铺轨.机、龙门吊等)安全隐患,并严格按照GB112
2、91)86-2102E钢丝绳安全使用和维护B、JGJ1.632016施工现场机械设备检杳技术规程,检杳并更换钢丝绳、规范设置绳卡等。2、加强机械设备安全管理,作业过程必须由上报审批并经过教育交底的持有特种作业证人g操作,同时不定时检查机械设备运行状况,做好维保记录。3、加强轨行区安全管理,严格按照中铁津轨建管(2022)482号文中铁(天津)轨道交通投资建设有限公司轨行区管理办法(哲行),安排值守保安人员。针对以上问题要求项目部高度至视,加大机械设备、轨行区管理力度,立即安打人员对上述问题按照相关规范及管理文件进行整改。限期于2023年9月8日前整改完成,并将整改结果书面上报监理部夏查。总/专业监理工程师(签字):项目监理机构(公堂):日期:本表一式三份也设、承包、监理的位各留一份.
