12#外墙抹灰技术交底.docx

上传人:p** 文档编号:1279443 上传时间:2025-01-16 格式:DOCX 页数:4 大小:14.37KB
下载 相关 举报
12#外墙抹灰技术交底.docx_第1页
第1页 / 共4页
12#外墙抹灰技术交底.docx_第2页
第2页 / 共4页
12#外墙抹灰技术交底.docx_第3页
第3页 / 共4页
12#外墙抹灰技术交底.docx_第4页
第4页 / 共4页
亲,该文档总共4页,全部预览完了,如果喜欢就下载吧!
资源描述

《12#外墙抹灰技术交底.docx》由会员分享,可在线阅读,更多相关《12#外墙抹灰技术交底.docx(4页珍藏版)》请在第壹文秘上搜索。

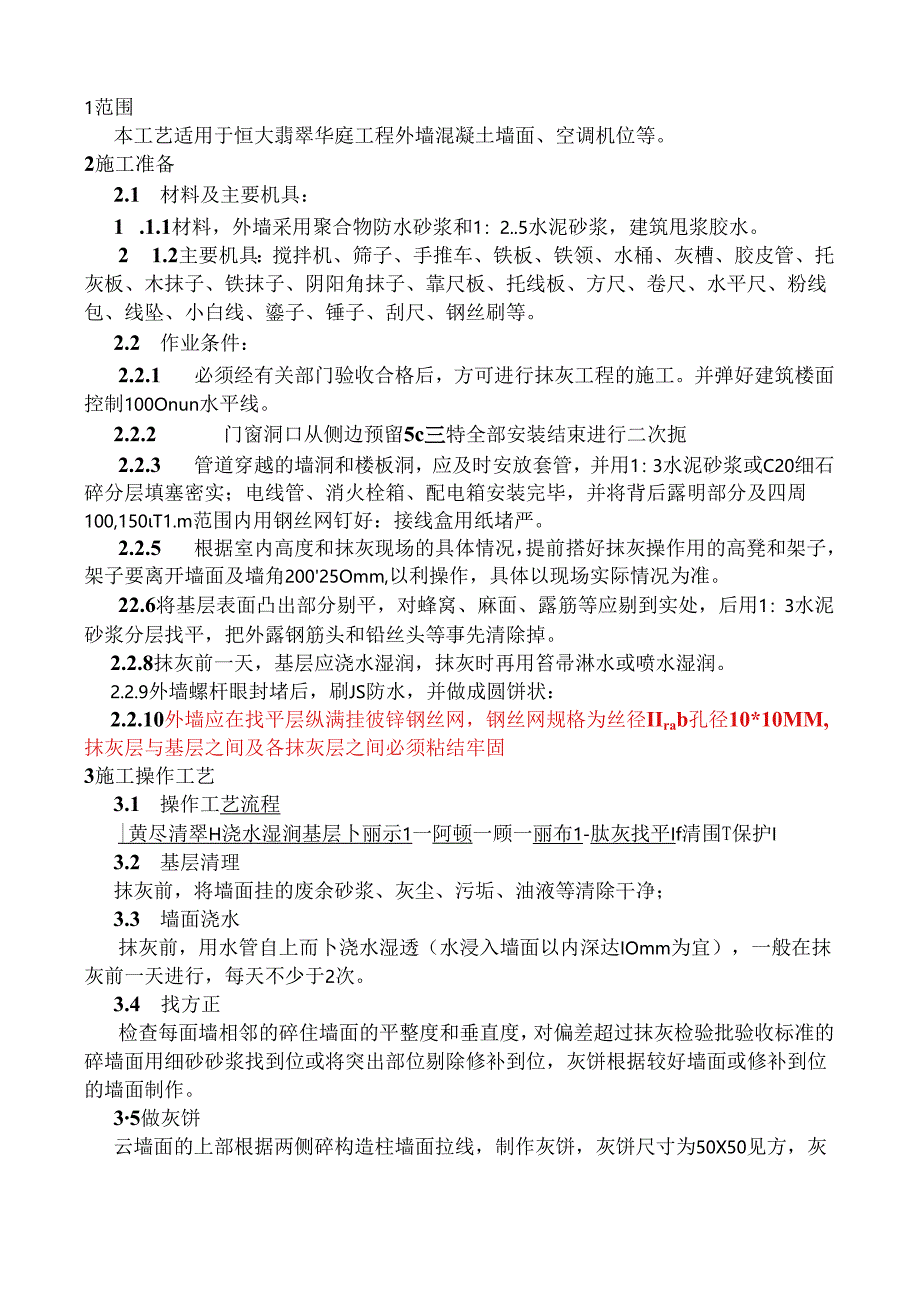

1、1范围本工艺适用于恒大翡翠华庭工程外墙混凝土墙面、空调机位等。2施工准备2.1 材料及主要机具:1 .1.1材料,外墙采用聚合物防水砂浆和1:2.5水泥砂浆,建筑甩浆胶水。2 1.2主要机具:搅拌机、筛子、手推车、铁板、铁领、水桶、灰槽、胶皮管、托灰板、木抹子、铁抹子、阴阳角抹子、靠尺板、托线板、方尺、卷尺、水平尺、粉线包、线坠、小白线、鎏子、锤子、刮尺、钢丝刷等。2.2 作业条件:2.2.1 必须经有关部门验收合格后,方可进行抹灰工程的施工。并弹好建筑楼面控制100Onun水平线。2.2.2 门窗洞口从侧边预留5c三特全部安装结束进行二次扼2.2.3 管道穿越的墙洞和楼板洞,应及时安放套管,

2、并用1:3水泥砂浆或C20细石碎分层填塞密实;电线管、消火栓箱、配电箱安装完毕,并将背后露明部分及四周100,150T1.m范围内用钢丝网钉好:接线盒用纸堵严。2.2.5 根据室内高度和抹灰现场的具体情况,提前搭好抹灰操作用的高凳和架子,架子要离开墙面及墙角20025Omm,以利操作,具体以现场实际情况为准。22.6将基层表面凸出部分剔平,对蜂窝、麻面、露筋等应剔到实处,后用1:3水泥砂浆分层找平,把外露钢筋头和铅丝头等事先清除掉。2.2.8抹灰前一天,基层应浇水湿润,抹灰时再用笞帚淋水或喷水湿润。2.2.9外墙螺杆眼封堵后,刷JS防水,并做成圆饼状:2.2.10外墙应在找平层纵满挂彼锌钢丝网

3、,钢丝网规格为丝径IIrab孔径10*10MM,抹灰层与基层之间及各抹灰层之间必须粘结牢固3施工操作工艺3.1 操作工艺流程|黄尽清翠H浇水湿涧基层卜丽示1一阿顿一顾一丽布1-肽灰找平If清围T保护I3.2 基层清理抹灰前,将墙面挂的废余砂浆、灰尘、污垢、油液等清除干净;3.3 墙面浇水抹灰前,用水管自上而卜浇水湿透(水浸入墙面以内深达IOmm为宜),一般在抹灰前一天进行,每天不少于2次。3.4 找方正检查每面墙相邻的碎住墙面的平整度和垂直度,对偏差超过抹灰检验批验收标准的碎墙面用细砂砂浆找到位或将突出部位剔除修补到位,灰饼根据较好墙面或修补到位的墙面制作。35做灰饼云墙面的上部根据两侧碎构造

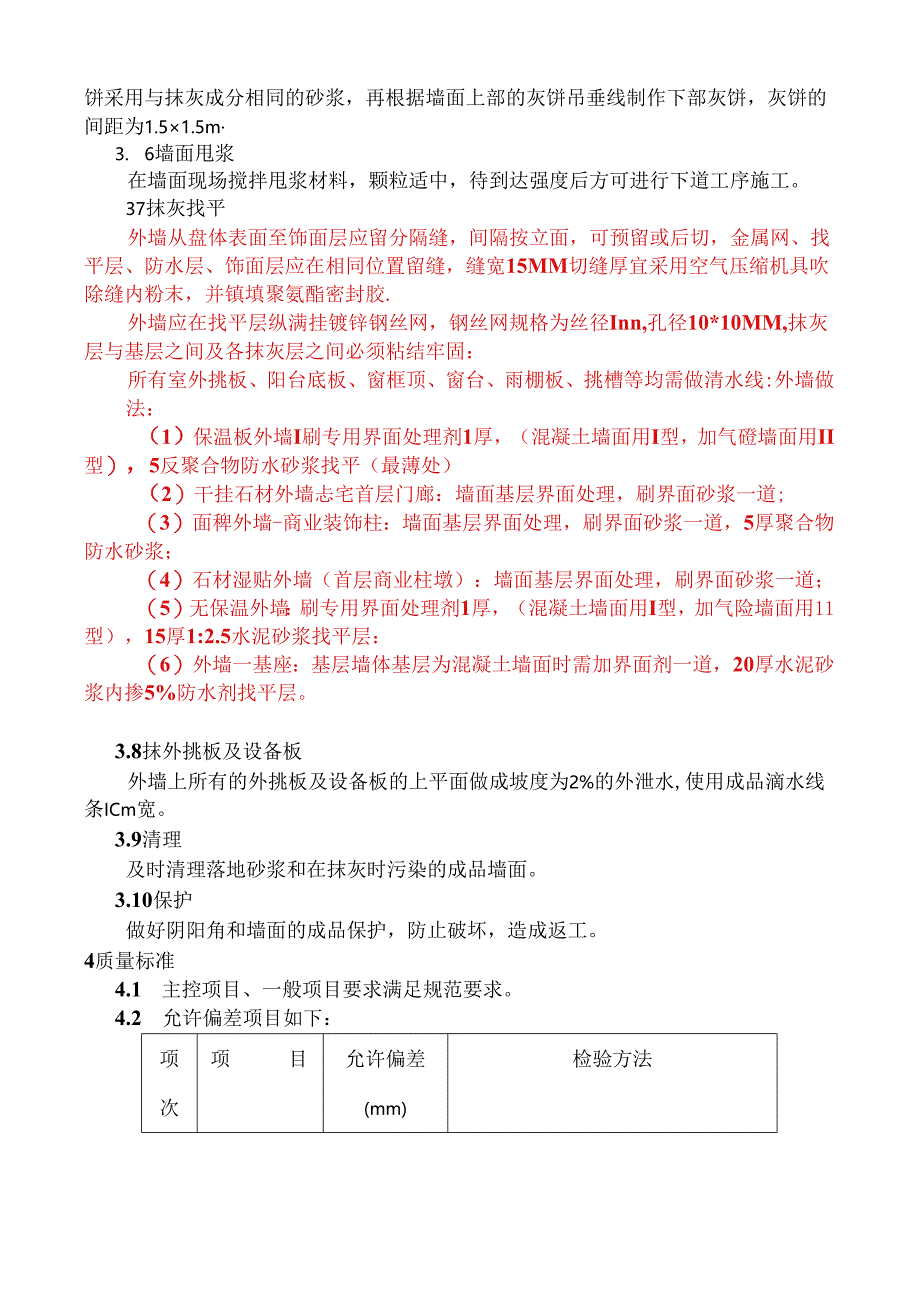

4、柱墙面拉线,制作灰饼,灰饼尺寸为50X50见方,灰饼采用与抹灰成分相同的砂浆,再根据墙面上部的灰饼吊垂线制作下部灰饼,灰饼的间距为1.51.5m3. 6墙面甩浆在墙面现场搅拌甩浆材料,颗粒适中,待到达强度后方可进行下道工序施工。37抹灰找平外墙从盘体表面至饰面层应留分隔缝,间隔按立面,可预留或后切,金属网、找平层、防水层、饰面层应在相同位置留缝,缝宽15MM切缝厚宜采用空气压缩机具吹除缝内粉末,并镇填聚氨酯密封胶.外墙应在找平层纵满挂镀锌钢丝网,钢丝网规格为丝径Inn,孔径10*10MM,抹灰层与基层之间及各抹灰层之间必须粘结牢固:所有室外挑板、阳台底板、窗框顶、窗台、雨棚板、挑槽等均需做清水

5、线:外墙做法:(1)保温板外墙I刷专用界面处理剂1厚,(混凝土墙面用I型,加气磴墙面用II型),5反聚合物防水砂浆找平(最薄处)(2)干挂石材外墙忐宅首层门廊:墙面基层界面处理,刷界面砂浆一道;(3)面稗外墙-商业装饰柱:墙面基层界面处理,刷界面砂浆一道,5厚聚合物防水砂浆;(4)石材湿贴外墙(首层商业柱墩):墙面基层界面处理,刷界面砂浆一道;(5)无保温外墙:刷专用界面处理剂1厚,(混凝土墙面用I型,加气险墙面用11型),15厚1:2.5水泥砂浆找平层:(6)外墙一基座:基层墙体基层为混凝土墙面时需加界面剂一道,20厚水泥砂浆内掺5%防水剂找平层。3.8抹外挑板及设备板外墙上所有的外挑板及设

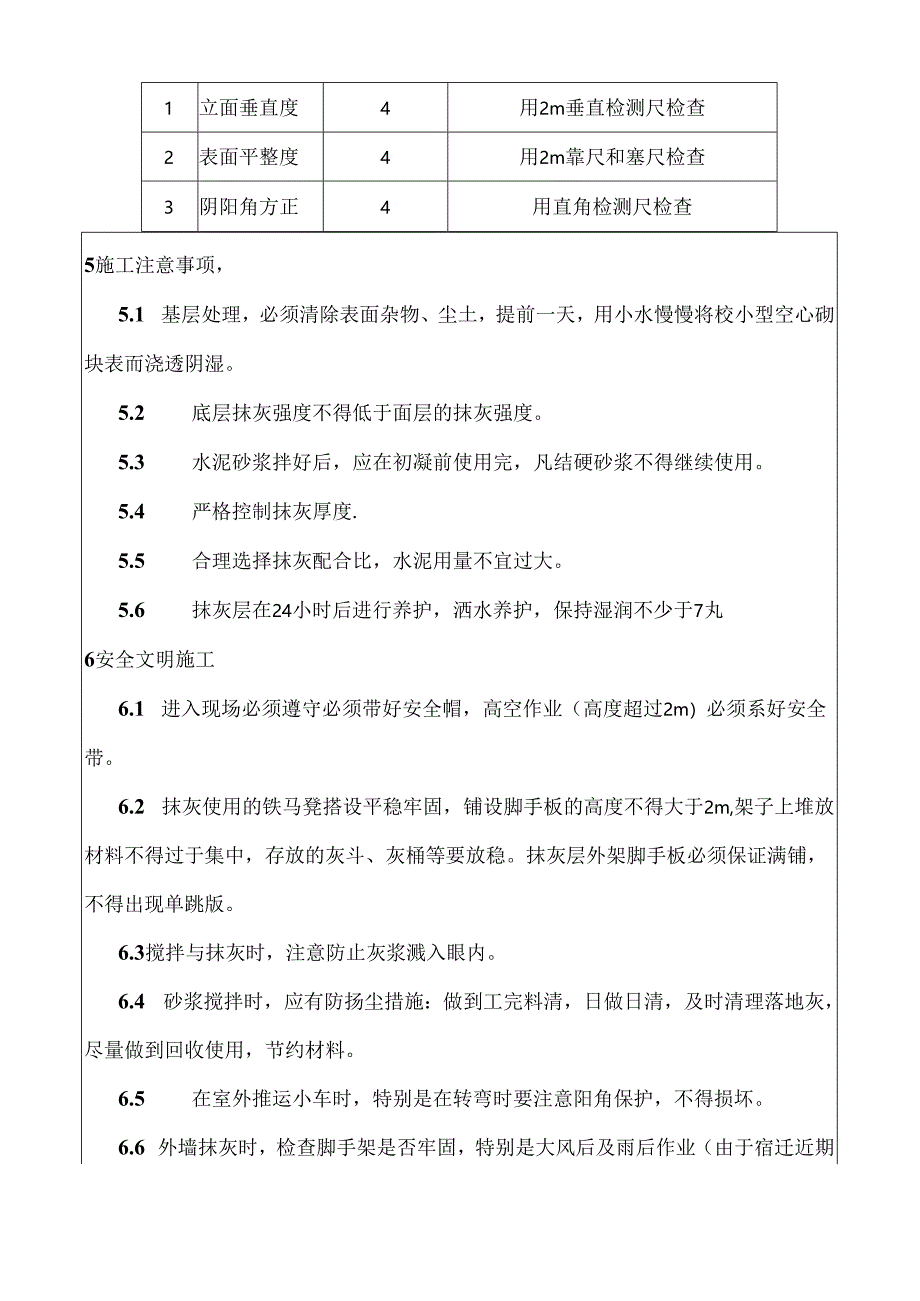

6、备板的上平面做成坡度为2%的外泄水,使用成品滴水线条ICm宽。3.9清理及时清理落地砂浆和在抹灰时污染的成品墙面。3.10保护做好阴阳角和墙面的成品保护,防止破坏,造成返工。4质量标准4.1 主控项目、一般项目要求满足规范要求。4.2 允许偏差项目如下:项项目允许偏差检验方法次(mm)1立面垂直度4用2m垂直检测尺检查2表面平整度4用2m靠尺和塞尺检查3阴阳角方正4用直角检测尺检查5施工注意事项,5.1 基层处理,必须清除表面杂物、尘土,提前一天,用小水慢慢将校小型空心砌块表而浇透阴湿。5.2 底层抹灰强度不得低于面层的抹灰强度。5.3 水泥砂浆拌好后,应在初凝前使用完,凡结硬砂浆不得继续使用

7、。5.4 严格控制抹灰厚度.5.5 合理选择抹灰配合比,水泥用量不宜过大。5.6 抹灰层在24小时后进行养护,洒水养护,保持湿润不少于7丸6安全文明施工6.1 进入现场必须遵守必须带好安全帽,高空作业(高度超过2m)必须系好安全带。6.2 抹灰使用的铁马凳搭设平稳牢固,铺设脚手板的高度不得大于2m,架子上堆放材料不得过于集中,存放的灰斗、灰桶等要放稳。抹灰层外架脚手板必须保证满铺,不得出现单跳版。6.3搅拌与抹灰时,注意防止灰浆溅入眼内。6.4 砂浆搅拌时,应有防扬尘措施:做到工完料清,日做日清,及时清理落地灰,尽量做到回收使用,节约材料。6.5 在室外推运小车时,特别是在转弯时要注意阳角保护,不得损坏。6.6 外墙抹灰时,检查脚手架是否牢固,特别是大风后及雨后作业(由于宿迁近期雨水较多)。6.7 在架子上工作,工具和材料放置稳当,不许随便乱扔,不得随意拆除硬拉结和防护横杆。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
