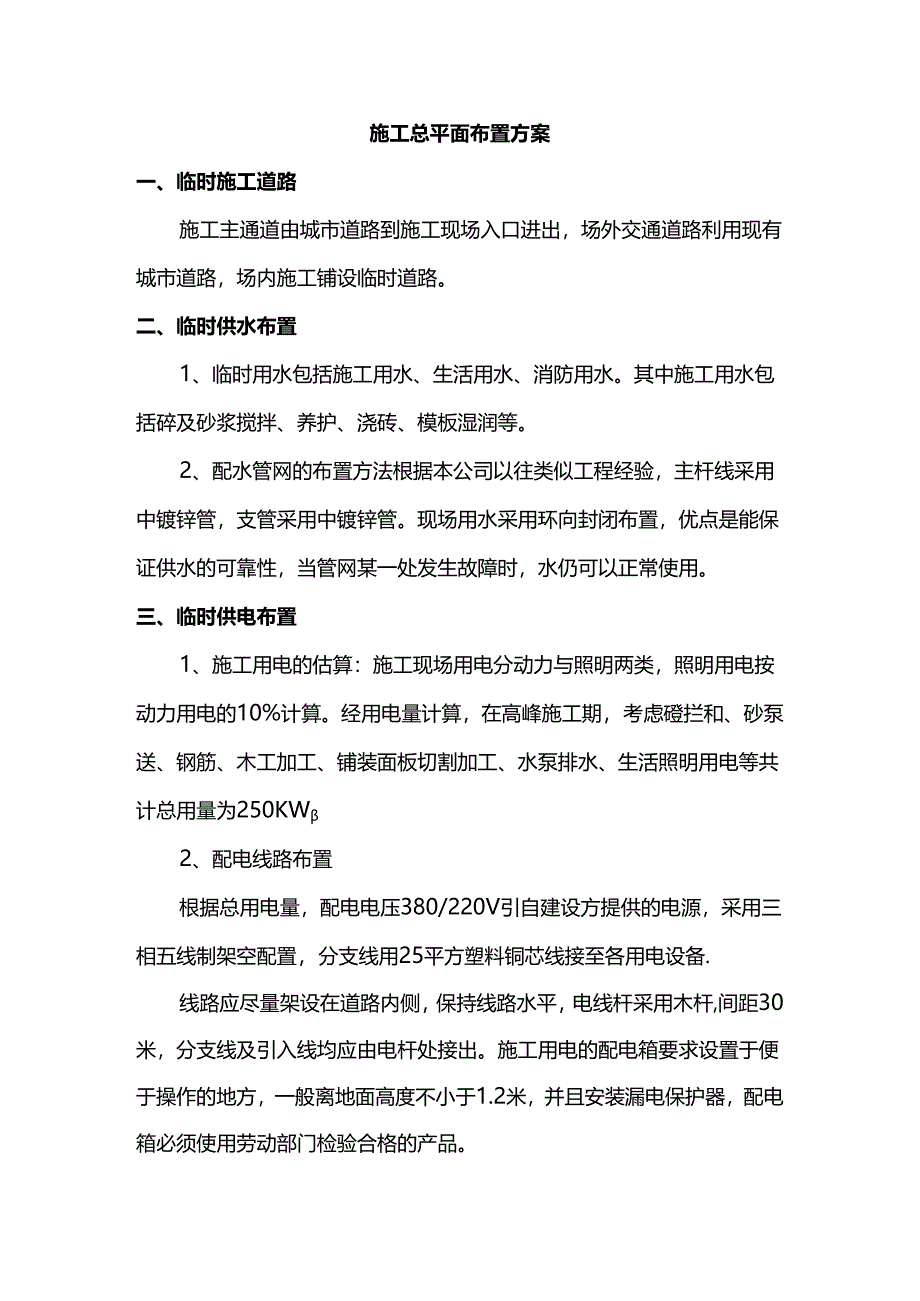

1、施工总平面布置方案一、临时施工道路施工主通道由城市道路到施工现场入口进出,场外交通道路利用现有城市道路,场内施工铺设临时道路。二、临时供水布置1、临时用水包括施工用水、生活用水、消防用水。其中施工用水包括碎及砂浆搅拌、养护、浇砖、模板湿润等。2、配水管网的布置方法根据本公司以往类似工程经验,主杆线采用中镀锌管,支管采用中镀锌管。现场用水采用环向封闭布置,优点是能保证供水的可靠性,当管网某一处发生故障时,水仍可以正常使用。三、临时供电布置1、施工用电的估算:施工现场用电分动力与照明两类,照明用电按动力用电的10%计算。经用电量计算,在高峰施工期,考虑磴拦和、砂泵送、钢筋、木工加工、铺装面板切割加

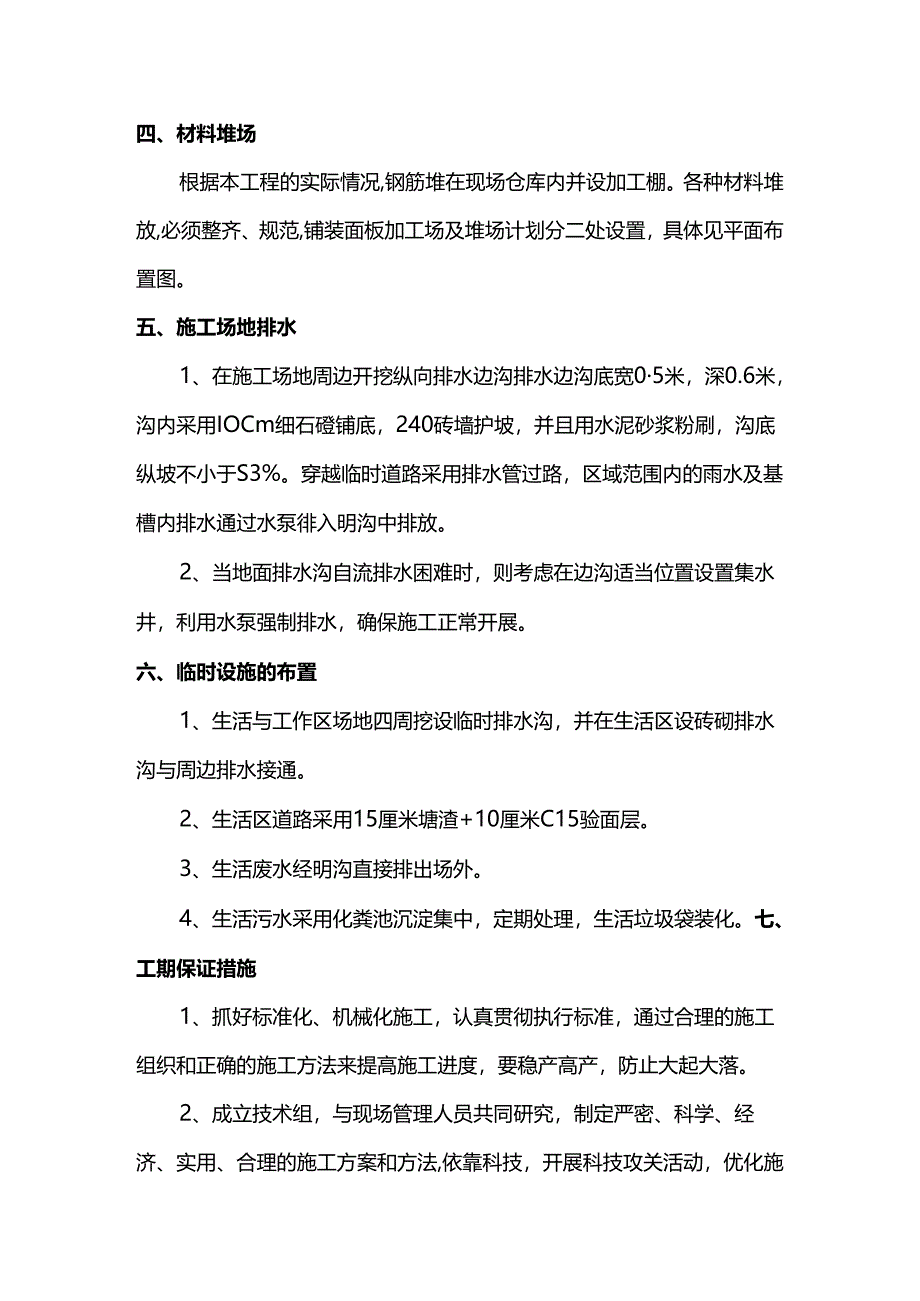

2、工、水泵排水、生活照明用电等共计总用量为250KW2、配电线路布置根据总用电量,配电电压380/220V引自建设方提供的电源,采用三相五线制架空配置,分支线用25平方塑料铜芯线接至各用电设备.线路应尽量架设在道路内侧,保持线路水平,电线杆采用木杆,间距30米,分支线及引入线均应由电杆处接出。施工用电的配电箱要求设置于便于操作的地方,一般离地面高度不小于1.2米,并且安装漏电保护器,配电箱必须使用劳动部门检验合格的产品。四、材料堆场根据本工程的实际情况,钢筋堆在现场仓库内并设加工棚。各种材料堆放,必须整齐、规范,铺装面板加工场及堆场计划分二处设置,具体见平面布置图。五、施工场地排水1、在施工场地

3、周边开挖纵向排水边沟排水边沟底宽05米,深0.6米,沟内采用IOCm细石磴铺底,240砖墙护坡,并且用水泥砂浆粉刷,沟底纵坡不小于S3%。穿越临时道路采用排水管过路,区域范围内的雨水及基槽内排水通过水泵徘入明沟中排放。2、当地面排水沟自流排水困难时,则考虑在边沟适当位置设置集水井,利用水泵强制排水,确保施工正常开展。六、临时设施的布置1、生活与工作区场地四周挖设临时排水沟,并在生活区设砖砌排水沟与周边排水接通。2、生活区道路采用15厘米塘渣+10厘米C15验面层。3、生活废水经明沟直接排出场外。4、生活污水采用化粪池沉淀集中,定期处理,生活垃圾袋装化。七、工期保证措施1、抓好标准化、机械化施工

4、,认真贯彻执行标准,通过合理的施工组织和正确的施工方法来提高施工进度,要稳产高产,防止大起大落。2、成立技术组,与现场管理人员共同研究,制定严密、科学、经济、实用、合理的施工方案和方法,依靠科技,开展科技攻关活动,优化施工方案,为加快施工进度、保证工期提供技术保障。同时加强现场施工组织指挥,作到指挥正确,指挥得力,效率高、应急能力强。当实际进度落后施工组织计划要求时,提出力瞅施工进度的措施。3、抽调实践经验丰富,年富力强的管理人员,有施工经验、战斗力强的施工队伍,根据施工现场的环境特点和施工特点,统一部署组建各施工队伍,配备足够、结构合理的施工人员和机械设备,承担本合同段施工.4、拟投入项目的

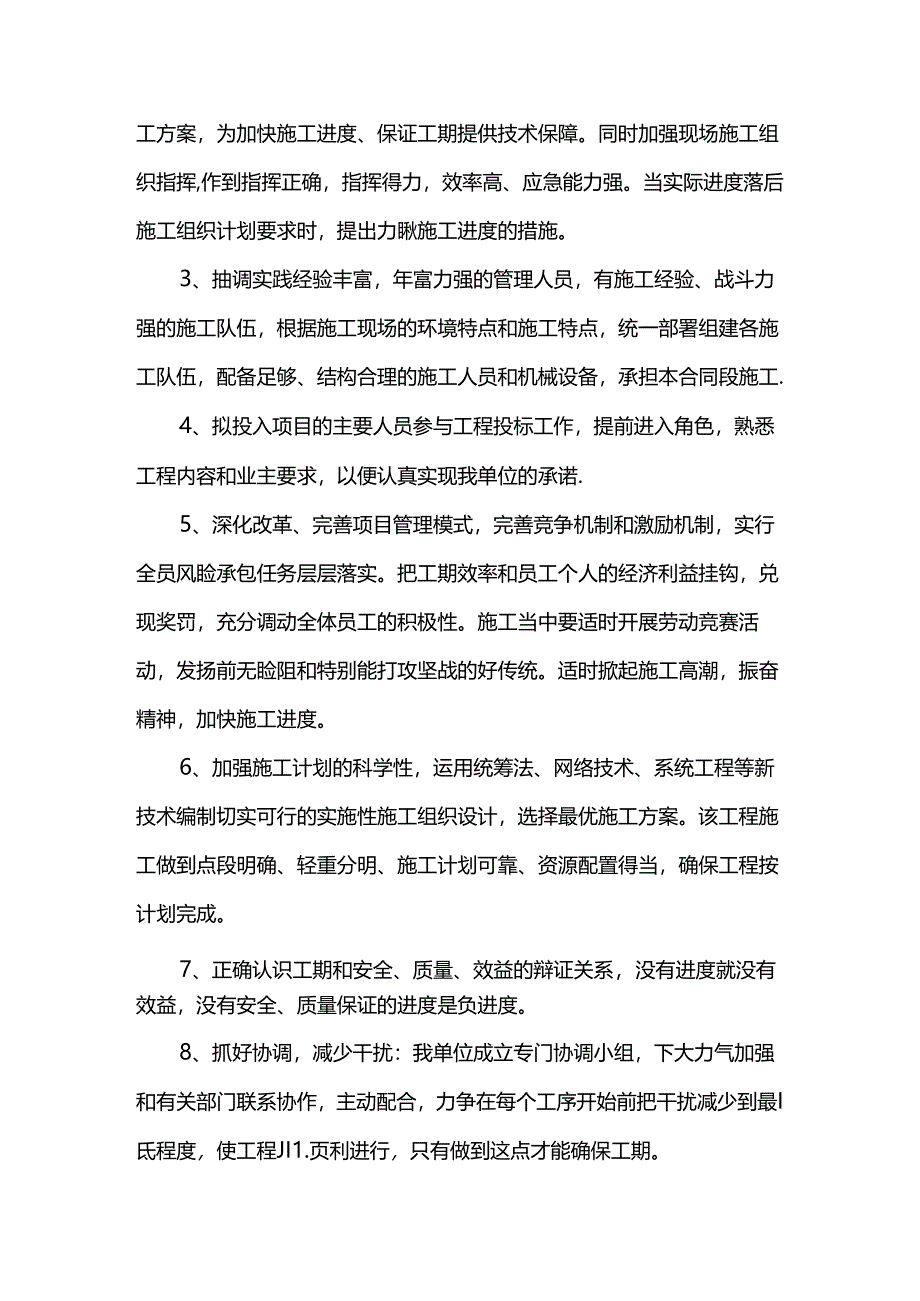

5、主要人员参与工程投标工作,提前进入角色,熟悉工程内容和业主要求,以便认真实现我单位的承诺.5、深化改革、完善项目管理模式,完善竞争机制和激励机制,实行全员风睑承包任务层层落实。把工期效率和员工个人的经济利益挂钩,兑现奖罚,充分调动全体员工的积极性。施工当中要适时开展劳动竞赛活动,发扬前无睑阻和特别能打攻坚战的好传统。适时掀起施工高潮,振奋精神,加快施工进度。6、加强施工计划的科学性,运用统筹法、网络技术、系统工程等新技术编制切实可行的实施性施工组织设计,选择最优施工方案。该工程施工做到点段明确、轻重分明、施工计划可靠、资源配置得当,确保工程按计划完成。7、正确认识工期和安全、质量、效益的辩证关系,没有进度就没有效益,没有安全、质量保证的进度是负进度。8、抓好协调,减少干扰:我单位成立专门协调小组,下大力气加强和有关部门联系协作,主动配合,力争在每个工序开始前把干扰减少到最I氐程度,使工程JI1.页利进行,只有做到这点才能确保工期。
