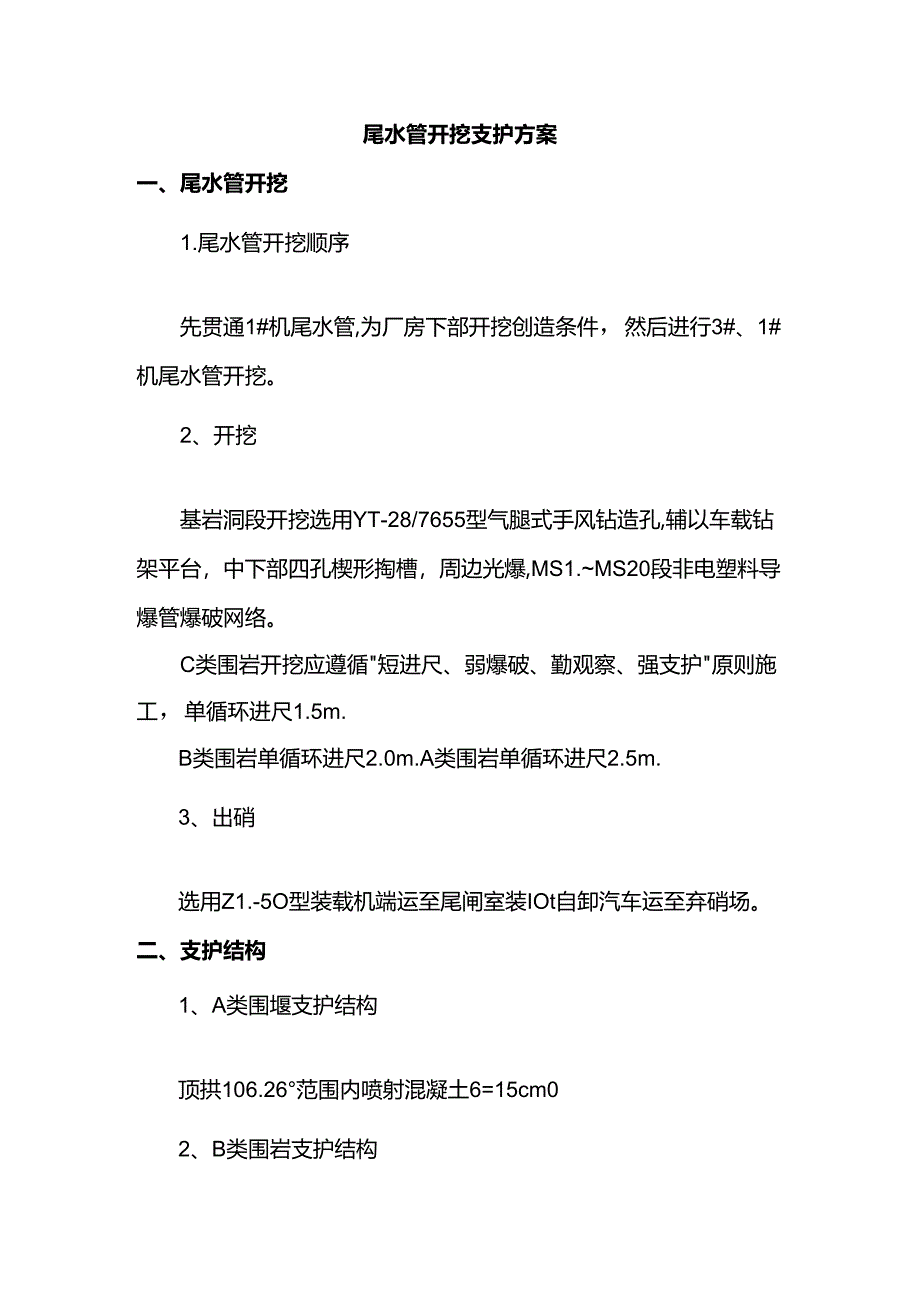

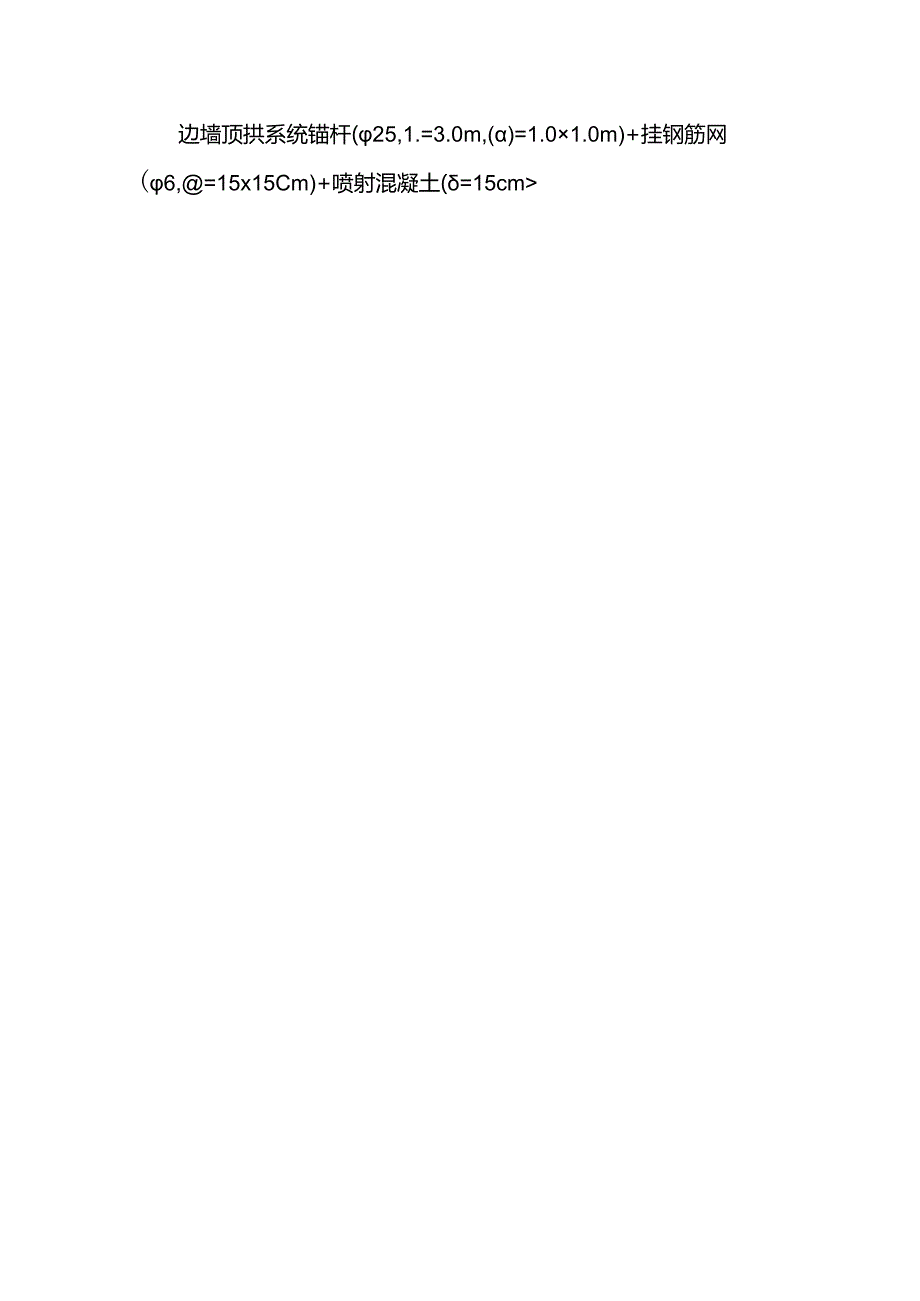

尾水管开挖支护方案一、尾水管开挖1.尾水管开挖顺序先贯通1#机尾水管,为厂房下部开挖创造条件,然后进行3#、1#机尾水管开挖。2、开挖基岩洞段开挖选用YT-28/7655型气腿式手风钻造孔,辅以车载钻架平台,中下部四孔楔形掏槽,周边光爆,MS1.MS20段非电塑料导爆管爆破网络。C类围岩开挖应遵循短进尺、弱爆破、勤观察、强支护原则施工,单循环进尺1.5m.B类围岩单循环进尺2.0m.A类围岩单循环进尺2.5m.3、出硝选用Z1.-5O型装载机端运至尾闸室装IOt自卸汽车运至弃硝场。二、支护结构1、A类围堰支护结构顶拱106.26范围内喷射混凝土6=15cm02、B类围岩支护结构边墙顶拱系统锚杆(25,1.=3.0m,()=1.01.0m)+挂钢筋网(6,=15x15Cm)+喷射混凝土(=15cm
