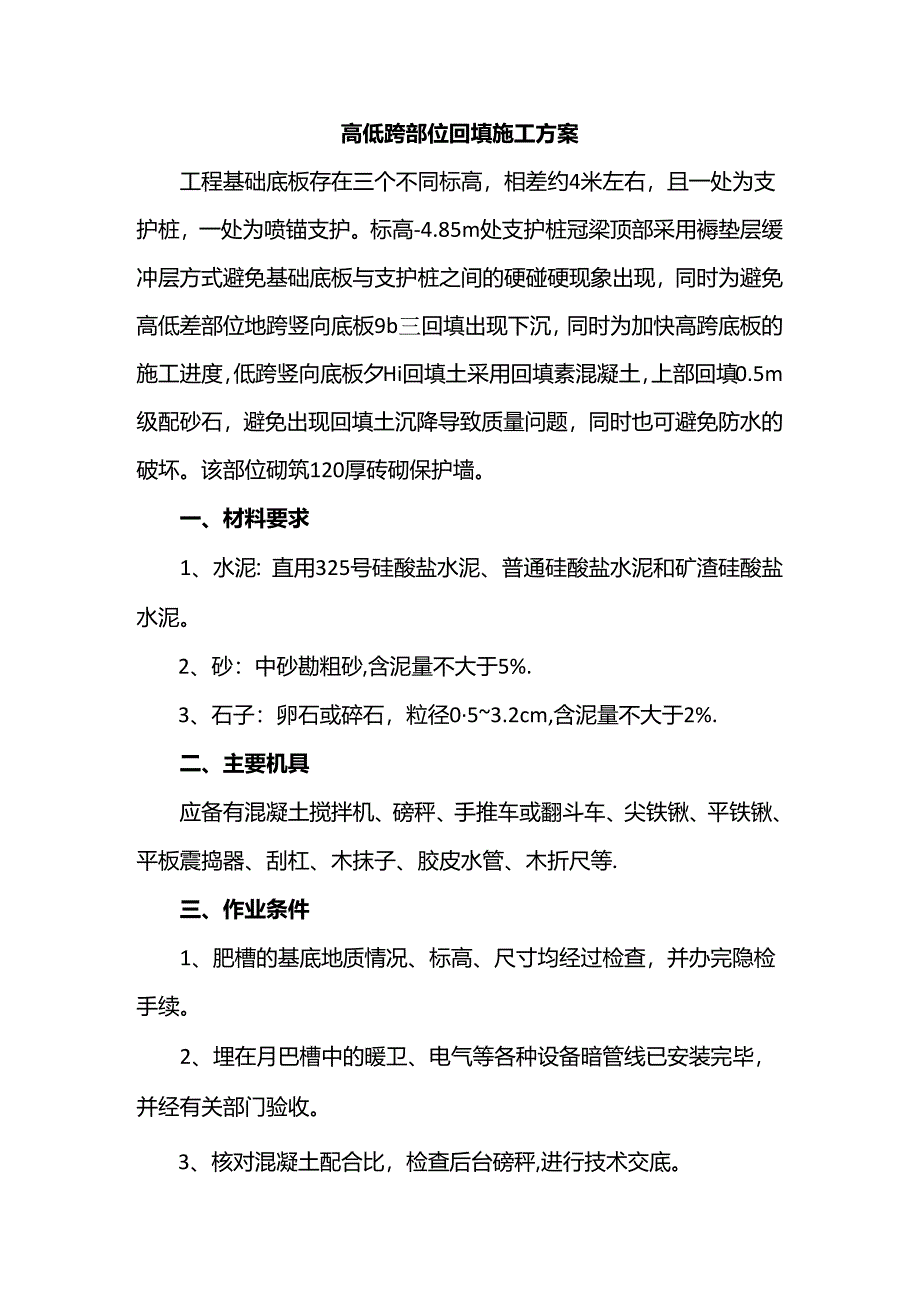

1、高低跨部位回填施工方案工程基础底板存在三个不同标高,相差约4米左右,且一处为支护桩,一处为喷锚支护。标高-4.85m处支护桩冠梁顶部采用褥垫层缓冲层方式避免基础底板与支护桩之间的硬碰硬现象出现,同时为避免高低差部位地跨竖向底板9b三回填出现下沉,同时为加快高跨底板的施工进度,低跨竖向底板夕Hi回填土采用回填素混凝土,上部回填0.5m级配砂石,避免出现回填土沉降导致质量问题,同时也可避免防水的破坏。该部位砌筑120厚砖砌保护墙。一、材料要求1、水泥:直用325号硅酸盐水泥、普通硅酸盐水泥和矿渣硅酸盐水泥。2、砂:中砂勘粗砂,含泥量不大于5%.3、石子:卵石或碎石,粒径053.2cm,含泥量不大于

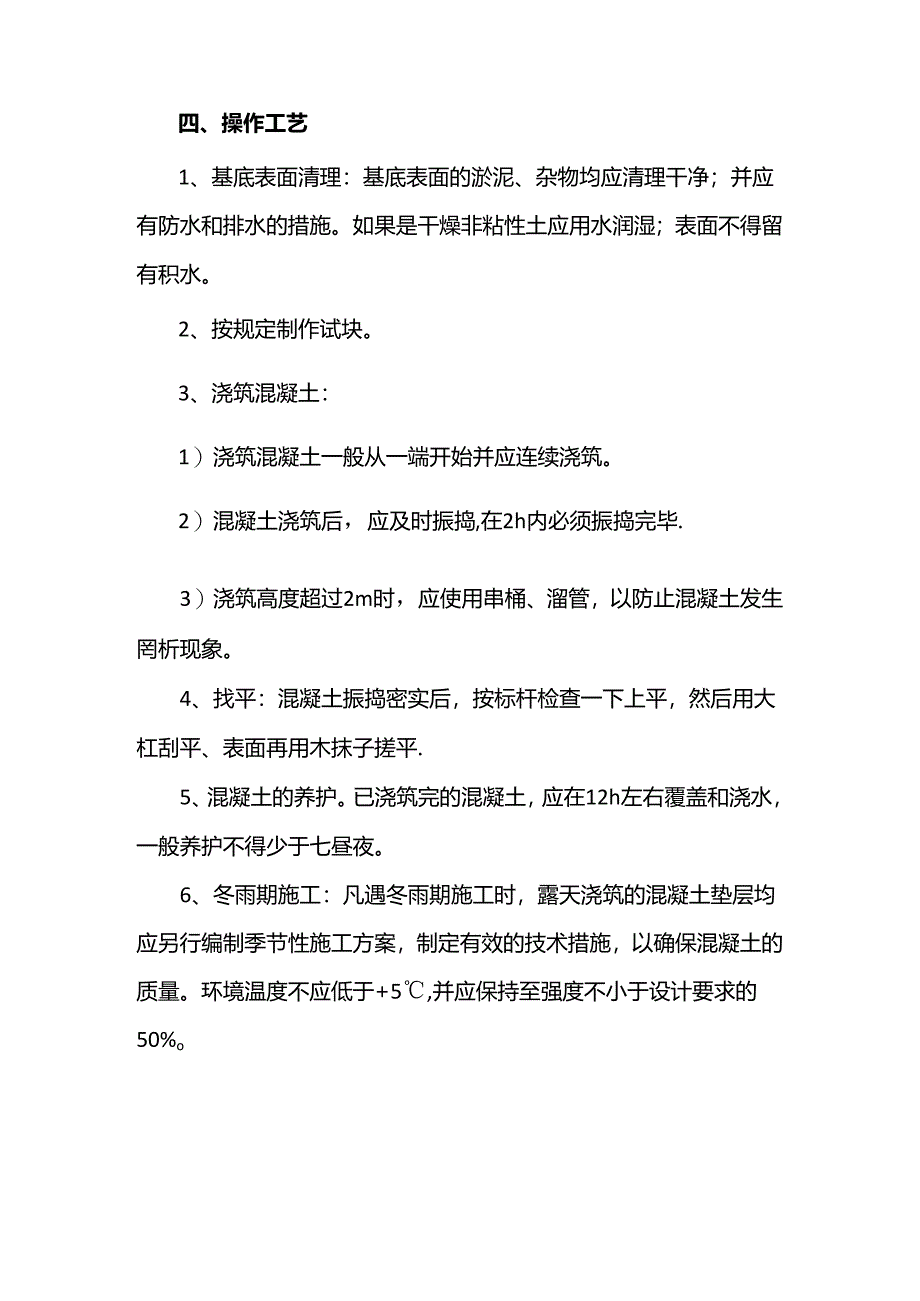

2、2%.二、主要机具应备有混凝土搅拌机、磅秤、手推车或翻斗车、尖铁锹、平铁锹、平板震捣器、刮杠、木抹子、胶皮水管、木折尺等.三、作业条件1、肥槽的基底地质情况、标高、尺寸均经过检查,并办完隐检手续。2、埋在月巴槽中的暖卫、电气等各种设备暗管线已安装完毕,并经有关部门验收。3、核对混凝土配合比,检查后台磅秤,进行技术交底。四、操作工艺1、基底表面清理:基底表面的淤泥、杂物均应清理干净;并应有防水和排水的措施。如果是干燥非粘性土应用水润湿;表面不得留有积水。2、按规定制作试块。3、浇筑混凝土:1)浇筑混凝土一般从一端开始并应连续浇筑。2)混凝土浇筑后,应及时振捣,在2h内必须振捣完毕.3)浇筑高度超过2m时,应使用串桶、溜管,以防止混凝土发生罔析现象。4、找平:混凝土振捣密实后,按标杆检查一下上平,然后用大杠刮平、表面再用木抹子搓平.5、混凝土的养护。已浇筑完的混凝土,应在12h左右覆盖和浇水,一般养护不得少于七昼夜。6、冬雨期施工:凡遇冬雨期施工时,露天浇筑的混凝土垫层均应另行编制季节性施工方案,制定有效的技术措施,以确保混凝土的质量。环境温度不应低于+5,并应保持至强度不小于设计要求的50%o

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 管理/人力资源 > 工程管理

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
