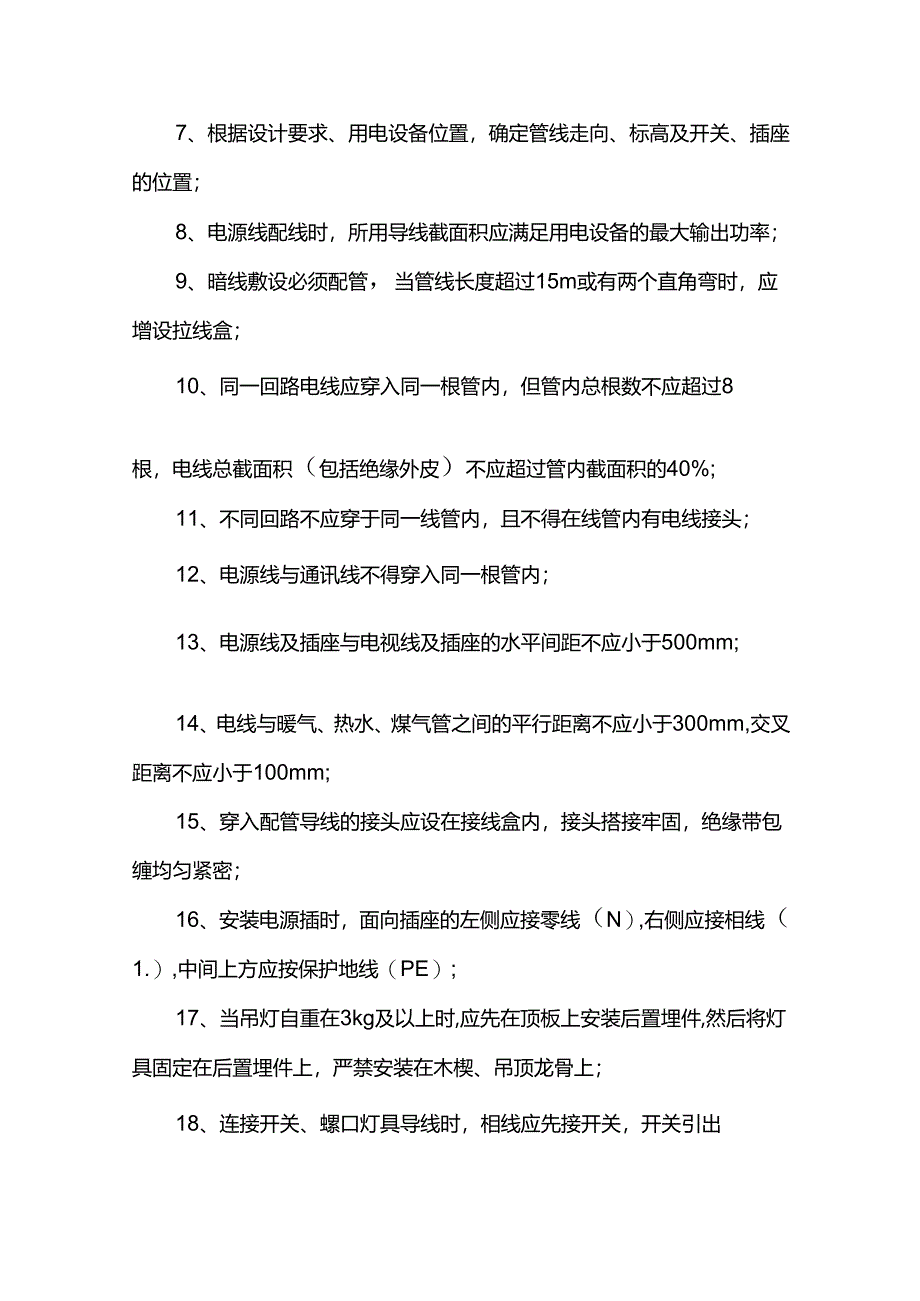

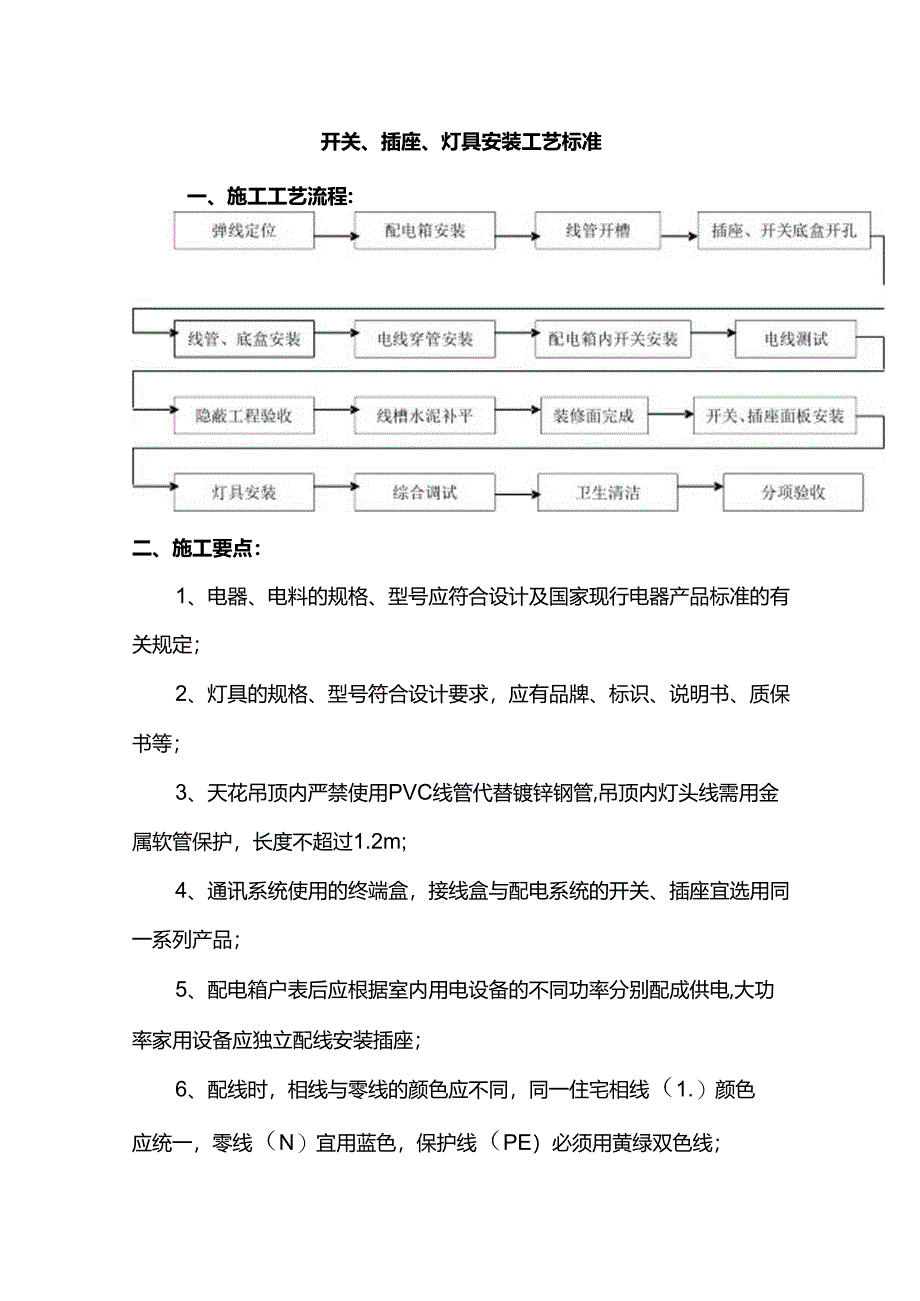

1、开关、插座、灯具安装工艺标准一、施工工艺流程:二、施工要点:1、电器、电料的规格、型号应符合设计及国家现行电器产品标准的有关规定;2、灯具的规格、型号符合设计要求,应有品牌、标识、说明书、质保书等;3、天花吊顶内严禁使用PVC线管代替镀锌钢管,吊顶内灯头线需用金属软管保护,长度不超过1.2m;4、通讯系统使用的终端盒,接线盒与配电系统的开关、插座宜选用同一系列产品;5、配电箱户表后应根据室内用电设备的不同功率分别配成供电,大功率家用设备应独立配线安装插座;6、配线时,相线与零线的颜色应不同,同一住宅相线(1.)颜色应统一,零线(N)宜用蓝色,保护线(PE)必须用黄绿双色线;7、根据设计要求、用

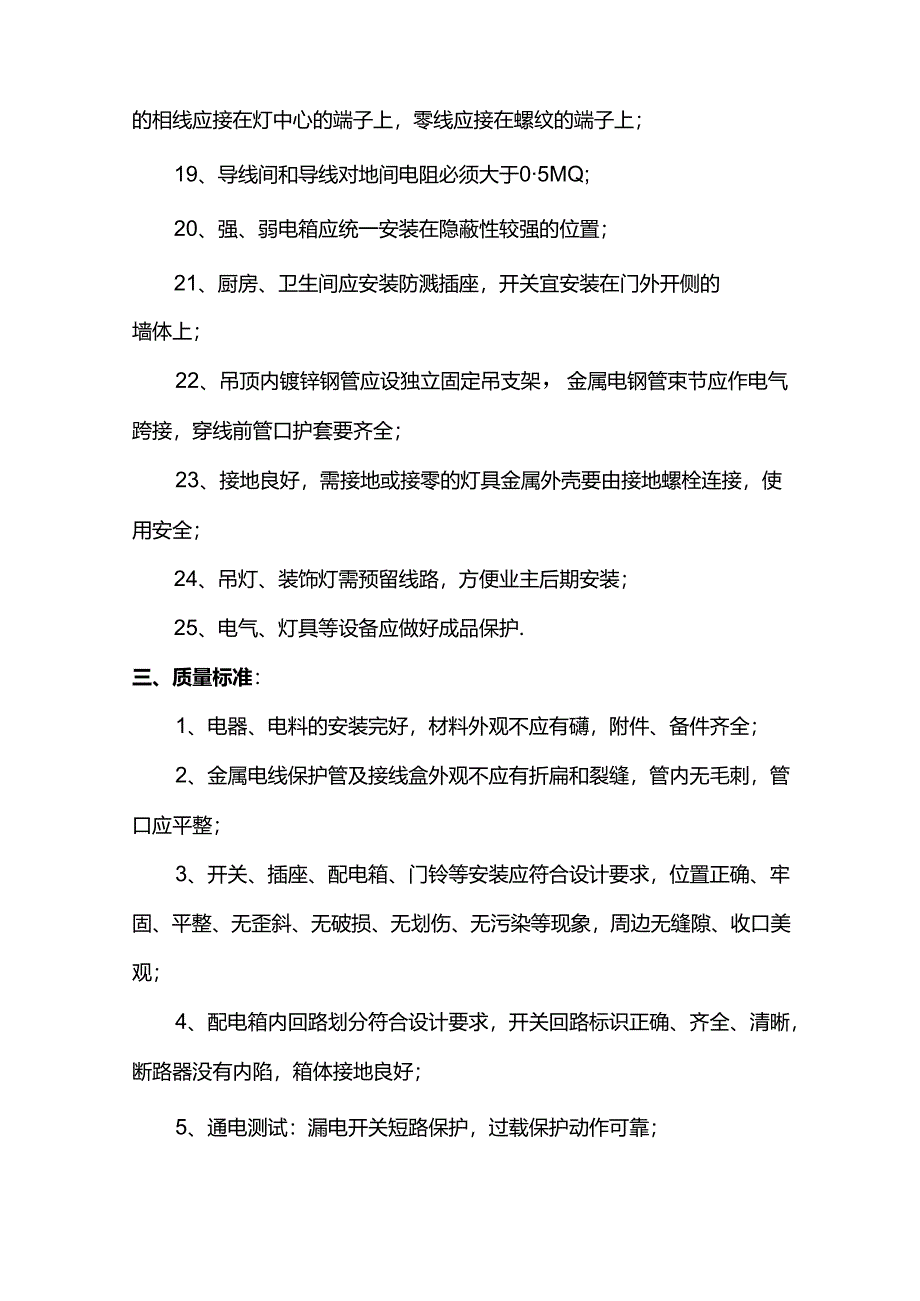

2、电设备位置,确定管线走向、标高及开关、插座的位置;8、电源线配线时,所用导线截面积应满足用电设备的最大输出功率;9、暗线敷设必须配管,当管线长度超过15m或有两个直角弯时,应增设拉线盒;10、同一回路电线应穿入同一根管内,但管内总根数不应超过8根,电线总截面积(包括绝缘外皮)不应超过管内截面积的40%;11、不同回路不应穿于同一线管内,且不得在线管内有电线接头;12、电源线与通讯线不得穿入同一根管内;13、电源线及插座与电视线及插座的水平间距不应小于500mm;14、电线与暖气、热水、煤气管之间的平行距离不应小于300mm,交叉距离不应小于100mm;15、穿入配管导线的接头应设在接线盒内,接

3、头搭接牢固,绝缘带包缠均匀紧密;16、安装电源插时,面向插座的左侧应接零线(N),右侧应接相线(1.),中间上方应按保护地线(PE);17、当吊灯自重在3kg及以上时,应先在顶板上安装后置埋件,然后将灯具固定在后置埋件上,严禁安装在木楔、吊顶龙骨上;18、连接开关、螺口灯具导线时,相线应先接开关,开关引出的相线应接在灯中心的端子上,零线应接在螺纹的端子上;19、导线间和导线对地间电阻必须大于05MQ;20、强、弱电箱应统一安装在隐蔽性较强的位置;21、厨房、卫生间应安装防溅插座,开关宜安装在门外开侧的墙体上;22、吊顶内镀锌钢管应设独立固定吊支架,金属电钢管束节应作电气跨接,穿线前管口护套要齐

4、全;23、接地良好,需接地或接零的灯具金属外壳要由接地螺栓连接,使用安全;24、吊灯、装饰灯需预留线路,方便业主后期安装;25、电气、灯具等设备应做好成品保护.三、质量标准:1、电器、电料的安装完好,材料外观不应有礴,附件、备件齐全;2、金属电线保护管及接线盒外观不应有折扁和裂缝,管内无毛刺,管口应平整;3、开关、插座、配电箱、门铃等安装应符合设计要求,位置正确、牢固、平整、无歪斜、无破损、无划伤、无污染等现象,周边无缝隙、收口美观;4、配电箱内回路划分符合设计要求,开关回路标识正确、齐全、清晰,断路器没有内陷,箱体接地良好;5、通电测试:漏电开关短路保护,过载保护动作可靠;6、配电箱无污染生锈,箱门开关顺畅、自如、关闭严密;7、同一室内的电源、电话、电视等插座面板应在同一水平标高上,高差应小于5mm,并列面板高差小于0.5mm,垂直度小于0.5mm;8、电源插座底边距地宜为300mm,平开关板底边距地宜为1400mm;9、灯具安装位置尺寸符合设计要求,安装必须牢固,横平竖直,使用功能正常;10、灯具及配件完整无破损、损伤、变形、涂层脱落、灯罩破裂,污染等缺陷。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 汽车/机械/制造 > 制造加工工艺

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
