深圳市宝安区松茂御龙湾雅苑基坑支护临时用电施工方案.docx

上传人:p** 文档编号:1298210 上传时间:2025-01-16 格式:DOCX 页数:16 大小:39.01KB
下载 相关 举报
深圳市宝安区松茂御龙湾雅苑基坑支护临时用电施工方案.docx_第1页
第1页 / 共16页
深圳市宝安区松茂御龙湾雅苑基坑支护临时用电施工方案.docx_第2页
第2页 / 共16页
深圳市宝安区松茂御龙湾雅苑基坑支护临时用电施工方案.docx_第3页
第3页 / 共16页
深圳市宝安区松茂御龙湾雅苑基坑支护临时用电施工方案.docx_第4页
第4页 / 共16页
深圳市宝安区松茂御龙湾雅苑基坑支护临时用电施工方案.docx_第5页
第5页 / 共16页
深圳市宝安区松茂御龙湾雅苑基坑支护临时用电施工方案.docx_第6页
第6页 / 共16页
深圳市宝安区松茂御龙湾雅苑基坑支护临时用电施工方案.docx_第7页
第7页 / 共16页
深圳市宝安区松茂御龙湾雅苑基坑支护临时用电施工方案.docx_第8页
第8页 / 共16页
深圳市宝安区松茂御龙湾雅苑基坑支护临时用电施工方案.docx_第9页
第9页 / 共16页
深圳市宝安区松茂御龙湾雅苑基坑支护临时用电施工方案.docx_第10页
第10页 / 共16页
亲,该文档总共16页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《深圳市宝安区松茂御龙湾雅苑基坑支护临时用电施工方案.docx》由会员分享,可在线阅读,更多相关《深圳市宝安区松茂御龙湾雅苑基坑支护临时用电施工方案.docx(16页珍藏版)》请在第壹文秘上搜索。

1、目录第一节施工临时用电布置2一、工程概况2二、设计步骤2三、施工用电量计算2四、电缆的选择4五、安全用电技术措施8六、电气设备的使用与维护12七、施工现场的电缆线路13八、施工用电平面图系统图15九、安全用电组织管理15第一节施工临时用电布置一、工程概况本项目位于深圳市宝安区碧海湾公园南片区银田路与宝怡路交汇处。基坑长度约802m,面积约38000m三,基坑深度为8.39.8m,主耍采用锚桩的支护型式。二、设计步骤1、本工程仅负责变压柜负荷开关以下线路,主要是主体施工用电,装修施工用电的电气开关的选择、布置、使用、维修和管理。2、本供电系统采用三相五线制,三级配电,三级保护,工作零、保护零分别

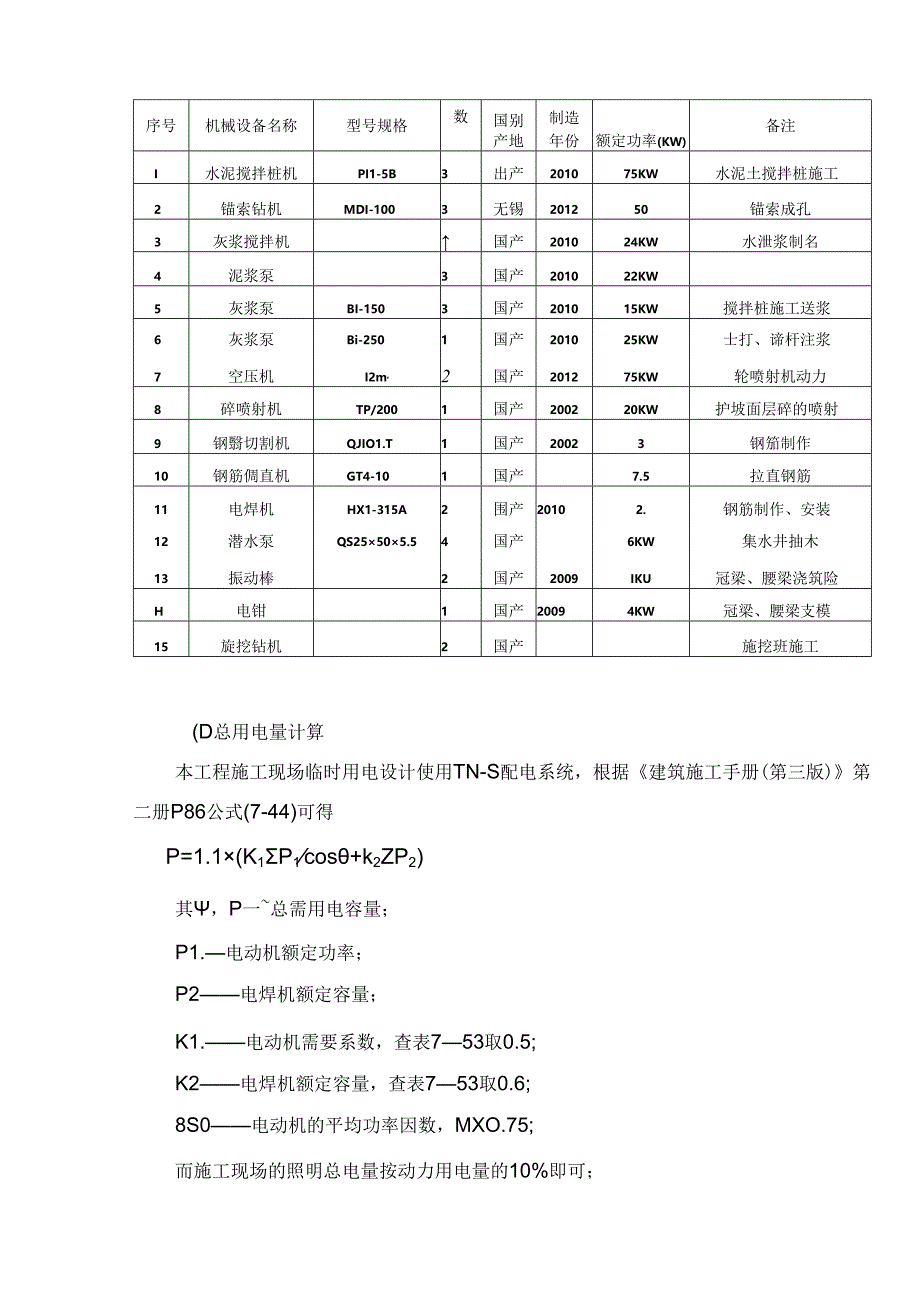

2、使用。其中三级保护要求为首端漏电不大F80mA,主要保护总配电箱至分配电箱电缆漏电,漏电时间保护系数不大于01s。开关箱和流动电箱漏电不大于30mA,漏电时间保护系数不大于0.4、根据施工现场用电设备布置.情况,采用多级配电线路法将电缆从配电室分布到现场。从三级电箱分支回路,应当配电合理、互不干扰,防止因电气故障影响施工。(3)、现场照明采用碘铛灯和普通照明灯。三、施工用电量计算:(一)负荷计算最高峰时使用机械设备数量及用电量参数表:序号机械设备名称型号规格数国别产地制造年份额定功率(KW)备注I水泥搅拌桩机PI1-5B3出产201075KW水泥土搅拌桩施工2锚索钻机MDI-1003无锡201

3、250锚索成孔3灰浆搅拌机国产201024KW水泄浆制名4泥浆泵3国产201022KW5灰浆泵BI-1503国产201015KW搅拌桩施工送浆6灰浆泵Bi-2501国产201025KW士打、谛杆注浆7空压机I2m,2国产201275KW轮喷射机动力8碎喷射机TP/2001国产200220KW护坡面层碎的喷射9钢翳切割机QJIO1.T1国产20023钢笳制作10钢筋倜直机GT4-101国产7.5拉直钢筋11电焊机HX1-315A2围产20102.钢筋制作、安装12潜水泵QS25505.54国产6KW集水井抽木13振动棒2国产2009IKU冠梁、腰梁浇筑险H电钳1国产20094KW冠梁、腰梁支模1

4、5旋挖钻机2国产施挖班施工(D总用电量计算本工程施工现场临时用电设计使用TN-S配电系统,根据建筑施工手册(第三版)第二册P86公式(7-44)可得P=1.1(K1P1cos+k2ZP2)其,P一总需用电容量;P1.电动机额定功率;P2电焊机额定容量;K1.电动机需要系数,查表753取0.5;K2电焊机额定容量,查表753取0.6;8S0电动机的平均功率因数,MXO.75;而施工现场的照明总电量按动力用电量的10%即可;根据以上所提供各类数据可得施工现场所用电总容量为:P动=K1.P1cos=0.5823.50.75=549KVAP焊KP2=0.6x54=32.4KVA照明用电按10%动力用电

5、计算P照=0.IXP动=0.1X549=54.9KVA故P总=1.IX(P动+P焊-P职)=1.1X636.3=699.9KVA四、电缆线的选择1、 电缆线的选择与布置施工现场所有的配电箱为建设系统所指定的建筑施工现场专用配电箱,实行三级控制,二级保护设置,各台用电设备运行都有其专用的开关箱,实行“一机一闸”0三相五线制线路的电流计算公式:I线=(K*ZP)(3U线*COS)=0.45*(549+32.4)(1.732*380*0.75)=53O式中:I线:线路上的电流值(八)U线:线电压值(V)ZP:负荷总量(KW)K:需用系数取0.45CoSp:功率因数,取0.75根据以上公式,施工现场变

6、压得负荷电流为530A,选用台SJ-315型三相降压变压器才能满足工地用电要求。2、 用电回路的布置本工程基坑支护临时用电现场设置2个总配电柜,总平面临时用电设6个二级配电柜,编号分别为1#、2#、3#、4#、5#、6o临时用电共设置6个回路。第一个回路为1#配电柜,主要用电机械为水泥搅拌桩机、灰浆泵及空压机。第二个回路为2#配电柜,主要用电机械为锚索钻机、灰浆搅拌机、碎喷射机、灰浆泵及泥浆泵。第三个回路为3#配电柜,主要用电机械为水泥搅拌桩机、灰浆搅拌机、灰浆泵及泥浆泵。第四个回路为4#配电柜,主要用电机械为锚索钻机、灰浆搅拌机、灰浆泵、泥浆泵及电焊机。第五个回路为5#配电柜,主要用电机械为

7、水泥搅拌桩机、灰浆泵及空压机。第六个回路为6#配电柜,主要用电机械为锚索钻机、泥浆泵、电焊机、办公室临时用电、钢筋切割机及钢筋调直机。每个回路的用电计算及选用电缆:(D第回路用电计算(按用电200A考虑)水泥搅拌桩机:75KW;灰浆泵:25KW;空压机:75KW;P=175KW1=175KW(1.732*530V)=190A190A200A,满足负荷要求。选用YJ120m2电缆引至1#配电柜。(2)第二回路用电计算(按用电20OA考虑)锚索钻机:50KW:灰浆搅拌机:24KW;碎喷射机:20KW;灰浆泵:15KW;泥浆泵:22KW。P=I31KW1=131KW(1.732530)=142A14

8、2A=148A148A200,满足负荷要求。选用YJ95nX电缆引至3#柜。(4)第四回路用电计算(按用电200A考虑)锚索钻机:50KW;灰浆搅拌机:24KW;灰浆泵:15KW;泥浆泵:22KW;电焊机:27KW,P=138KW1.=138KW(1.732530V)=150A150A=189A189A2OOA.满足负荷要求。选用选用YJ185W电缆引至5#柜。(6)第六回路用电计算(按用电200A考虑)锚索钻机:50KW;泥浆泵:22KW;钢筋切割机:3KW;钢筋调直机:7.5KW;电焊机:22KW;办公室临时用电:54.9KW.P=164.4KWI=164.4KW(1.732*530V)三

9、179A179A2OOA,满足负荷要求。选用YJ95m2电缆引至电缆引至6#配电柜。3、各机械设备电线截而选择(1)水泥搅拌桩机75Kw35Omm2+235mm2(2)锚索钻机50KW35Omm2+216mm1(3)灰浆泵25KW325mm2210mm2钢筋切割机3KW24mm2+22.5mm2(5)灰浆搅拌机24KW325mn2+2IOmnP(6)钢筋调直机7.5KW3IOmm2+26Inm2(7)空压机75KW350mm2+235mm2(8)电焊机27KW325mm2+210nn2(9)电锯2KW1x2.5nun2+22.5Jnm2(10)碎喷射机20KW325mm221.()mm2(11

10、)振动棒4KW36mm,24nm,(12)潜水泵6KW36mm224m112(13)碘鹤灯IKW125mm,22.5mm,(14)铜灯3KW24mm,22.5mm2(15)泥浆泵22KW325mn2+210HHn2五、安全用电技术措施1、接地与防雷(1)所有电气设备的金属外壳与保护零线连接,专用保护零线由5、各种配电箱内不允许设置任何杂物,并应保持清洁,不得挂接其他临时用电设备。6、施工现场内临时用电的安装和维修或拆除必须由经过培训后取得上岗证书的专业电工完成,电工的等级应同工程的难易程度和技术更杂性相适应,初级电工不允许进行中、高级电工作业。7、所有配电箱、开关箱在使用过程中必须按以卜操作顺

11、序:(1)送电:总配电箱-一分配电箱-一开关箱(2)停电:开关箱一一分配电箱一一总配电箱注:发现电气故障的紧急情况除外。8、施工现场停止作业Ih以上,应将动力开关箱断电上锁。9、用电人员应做到:(1)掌握安全用电基本知识和所用设备的性能。(2)使用设备前必须按规定穿戴和配备好相应的劳动防护用品,并检查电气装置和保护设施是否完好,严禁设备带“病”运转。(3)停用的设备必须拉闸断电,锁好开关箱。(4)负责保护所用设备的负荷载、保护零线和开关箱,发现问题,及时报告解决。(5)搬迁或移动用电设备,必须经电工切断电源并作妥善处理后进行。七、施工现场的电缆线路1、电缆线路采用穿管理地敷设,严禁沿地面明敷设

12、。2、电缆在室外、道路侧直接埋地敷设的深度不小于06m,并在电缆上下各均匀铺设不小于50mm厚的细砂,然后覆盖砖等硬质保护层。3、进楼层电缆垂直敷设位置沿楼梯壁,固定点每楼层不少于一点,水平敷设沿墙或门固定,最大弧度距地2.4m,不得小于1.8m。4、室内导线敷设及照明装置采用绝缘铜纹和4mn*绝缘铝线,低压采用4mnV绝缘铜线和绝缘铝线,用塑料夹敷设,距地面高度不得小于25m(手持电动工具必须采用耐气候型的橡皮护套铜芯软电缆,并不得有接头)。5、埋地敷设电缆的接头应设在地而上的接线盒内,接线盒应能防水、防尘、防机械损伤并远离易燃易爆、易腐蚀的场所,接头应牢固可靠,并做好绝缘强度,不得承受张力

13、。6、金屈外壳的灯具外壳必须作保护接零。7、室外灯具距离地面不得小于3m,室内灯具距离地面不低于2.4m。8、螺口灯头及接线必须符合下列要求:(1)相线接在与中心触头相连的一端,零线接在与螺口相连的一端。(2)灯头的绝缘外壳不得有损伤和漏电。9、各种用电设施、灯具的相线经必须开关控制不得将相线直接用入灯具。10、照明灯具优先拉线开关(办公室开关可采用搬把开关),拉线开关距地而高度23m,与门口的水平距离为1520cm,拉线出口向下。11、严禁将插座叮搬把开关靠近装设,严禁在床头上装设开关。八、基坑支护施工临时用电平面图详见附图九、安全用电组织管理(一)用电组织管理1、用电管理规定(D本施匚组织设计用电量不包括正式工程的设备试验用电。(2)现场用电由安全工程师编制技术交底,项目经理、项目总工负责管理,电工工长负责指导,现场电工班长负

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
