《连廊施工组织设计.docx》由会员分享,可在线阅读,更多相关《连廊施工组织设计.docx(75页珍藏版)》请在第壹文秘上搜索。
1、连廊施工组织设计中煤陕西榆横煤化工项目厂前区连廊施工组织设计目录中煤建安第七十三工程处-I-中煤陕西榆横煤化工项目厂前区连廊施工组织设计中煤建安第七十三工程处-2-中煤陕西榆横煤化工项目厂前区连廊施工组织设计中煤建安第七十三工程处3中煤陕西榆横煤化工项目厂前区连廊施工组织设计第一章工程概况LI工程概况本工程为中煤陕西榆横煤化工项目厂前区连廊工程,包含连廊(一)(营销中心到办公楼)、连廊(二)(档案馆到办公楼)、连廊(三)(食堂及文体中心到办公楼)三个子工程,连廊(一)、连廊(二)、连廊(三)二层钢筋混凝土框架结构,柱下独立基础,抗震设防烈度6度,耐火等级二级,设计使用年限50年。地基处理:采用

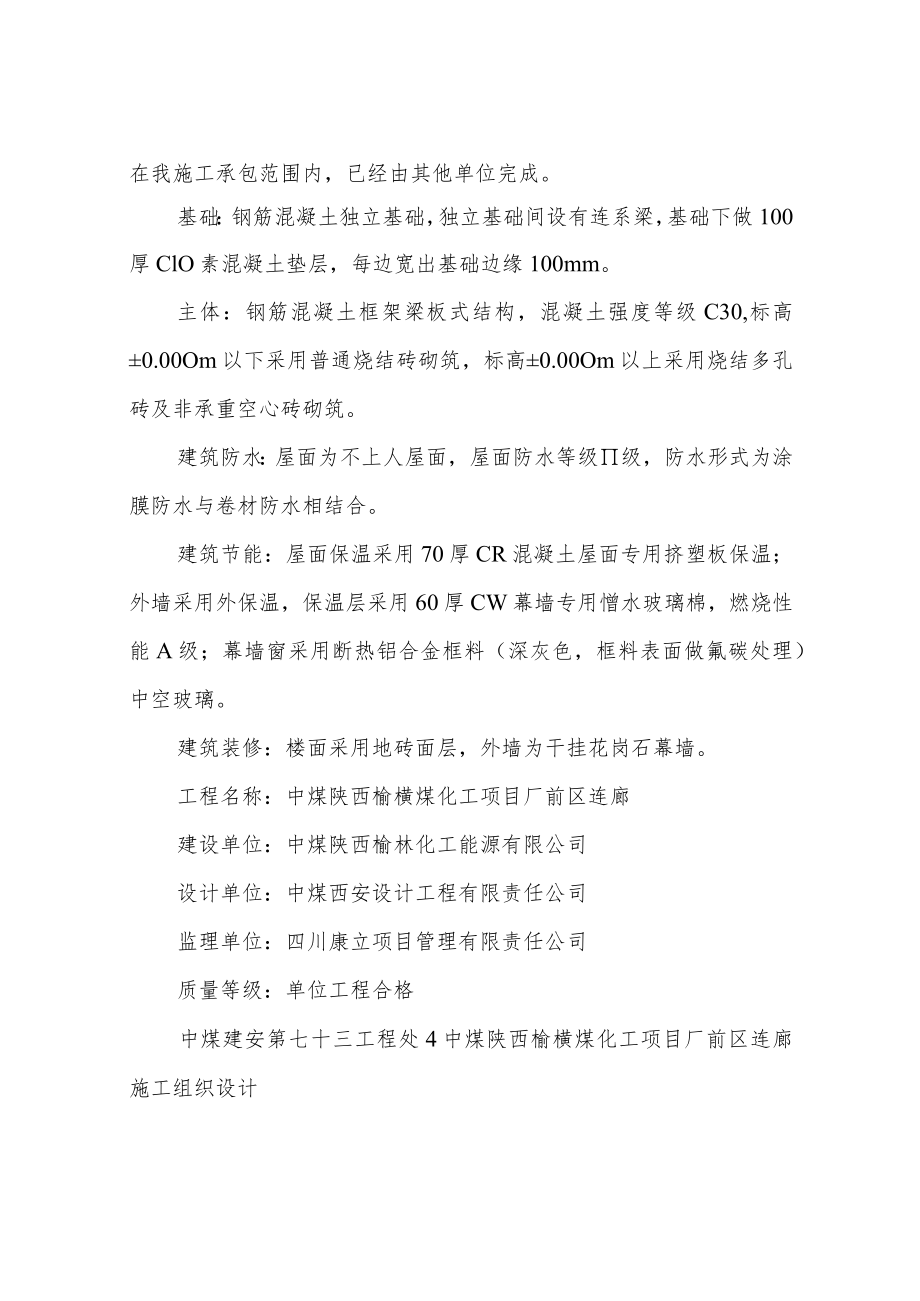

2、钻孔灌注桩地基处理,单桩直径900mm,该部分不在我施工承包范围内,已经由其他单位完成。基础:钢筋混凝土独立基础,独立基础间设有连系梁,基础下做100厚ClO素混凝土垫层,每边宽出基础边缘100mm。主体:钢筋混凝土框架梁板式结构,混凝土强度等级C30,标高0.00Om以下采用普通烧结砖砌筑,标高0.00Om以上采用烧结多孔砖及非承重空心砖砌筑。建筑防水:屋面为不上人屋面,屋面防水等级级,防水形式为涂膜防水与卷材防水相结合。建筑节能:屋面保温采用70厚CR混凝土屋面专用挤塑板保温;外墙采用外保温,保温层采用60厚CW幕墙专用憎水玻璃棉,燃烧性能A级;幕墙窗采用断热铝合金框料(深灰色,框料表面做
3、氟碳处理)中空玻璃。建筑装修:楼面采用地砖面层,外墙为干挂花岗石幕墙。工程名称:中煤陕西榆横煤化工项目厂前区连廊建设单位:中煤陕西榆林化工能源有限公司设计单位:中煤西安设计工程有限责任公司监理单位:四川康立项目管理有限责任公司质量等级:单位工程合格中煤建安第七十三工程处4中煤陕西榆横煤化工项目厂前区连廊施工组织设计第二章施工部署2.1组织机构根据本工程的特点,采取矩阵制式的项目组织形式,成立项目施工项目经理部,项目部下设工程技术、质量安全监察、物资供应等职能部门,各职能部门职责分明,在管理中既要各负其责,又要紧密配合,深入到施工中的每一环节。项目部随生产进度情况对劳务层实行合理配置及动态管理,
4、加强流水作业,确保工期、质量、成本等目标一体化的项目管理的实施。2.L1组织机构图项目经理技术经理生产经理工程技术组全监察组物资供应组安全经理经营管理组劳务队2.1.2项目经理部主要管理人员一览表名称1、项目经理2、项目部书记3、生产副经理4、技术副经理5、施工员姓名胡庆刚王福国徐清波王栋苏传华职务项目经理项目经理项目副经理技术负责人工长职称高级工程师工程师工程师工程师助理工程师备注兼安全经理现场管理中煤建安第七十三工程处-5-中煤陕西榆横煤化工项目厂前区连廊施工组织设计6、施工员7、技术员8、技术员6、材料员7、测量员8、质检员9、安检员1.1 预算员范春生李蛟葛文龙王东升李乐乐李蛟桂永朋钟
5、奇伟工长技术员技术员材料主管测量主管质检员安全员预算员助理工程师工程师助理工程师助理工程师工程师助理工程师经济师设备管理1.2 施工组织总设计目标221质量目标单位工程合格222安全目标杜绝死亡事故、重大机电设备事故、重大火灾事故,千人负伤率控制在2%o以内。223工期目标阶段工期:2013年05月30日主体框架结构及填充墙完成竣工日期:2013年6月20日224文明施工目标达到工程处级安全质量标准化“一级项目部”标准。1.3 施工部署及方案选择231施工方案的选择基础、主体混凝土结构采用竹胶板支设,钢筋连接采用搭接连接,混凝土采用商品混凝土,本工程按照“先下后上,先土建后安装,先结构后装饰”
6、的原则,实行平面分区,立体分层。中煤建安第七十三工程处6中煤陕西榆横煤化工项目厂前区连廊施工组织设计232施工主要机械配备本工程全部采用商品舲,胫垂直运输采用汽车输送泵;使用办公楼南侧的滚筒搅拌机,用于砂浆搅拌,材料垂直运输采用25t汽吊;连廊(一)、连廊(三)钢筋加工区设在办公楼东侧钢筋棚内,连廊(二)钢筋加工区设在办公楼西侧钢筋加工棚内,钢筋棚没均布置一套钢筋加工机械。233工程质量控制要点考虑到工期紧、技术要求较高、各工种工序交叉多等工程特点,要加大施工过程的控制力度,切实保证工程的质量,安全和进度要求,加强每道工序和分部分项工程的检查、验收工作,将其划分以下几个阶段进行重点控制。1 .
7、钢筋混凝土框架结构施工必须保证框架结构混凝土观感质量,为下一步装饰装修创造条件。2 .装饰装修工程3 .防水工程,重点控制屋面防水细部做法。234编制依据及有关施工规范本工程施工蓝图及施工合同业主施工现场管理相关规章我单位有关技术、质量管理规章现行行业施工及验收规范工程测量规范(GB50026-2007)建筑地基基础工程施工质量验收规范(GB50202-2002)砌体工程施工质量验收规范(GB50203-2011)混凝土结构工程施工质量验收规范(GB50204-2002)(2011版)屋面工程施工质量验收规范(GB50207-2012)中煤建安第七十三工程处-7-中煤陕西榆横煤化工项目厂前区连
8、廊施工组织设计建筑装饰装修工程施工质量验收规范(GB50210-2001)建筑地面工程施工质量验收规范(GB50209-2010)建筑施工安全检查标准(JGJ59-2011)施工现场临时用电安全技术规范(JGJ46-2005)建筑工程施工质量验收统一标准(GB50300-2010)3.4 施工总平面布置图241总体施工平面设计原则(1)施工总平面布置根据施工阶段不同,实行动态布置和管理,以满足不同施工阶段的要求。(2)最大可能的利用办公楼原有的生产性临时设施,结合场地实际情况,本着“快速、高效、安全生产、文明施工、减少料具二次搬运”的原则,进行动态管理。(3)现场临设的布置既要满足生产和生活的
9、需要,又要满足文明施工要求,达到整齐、实用、美观的效果。详见附图第三章施工准备3.5 组织准备由项目经理选聘项目部各部门管理人员,挑选确定劳务队伍,制定各岗位职责,建立健全全面的质量保证体系,为施工的顺利进行提供组织保证。中煤建安第七十三工程处-8-中煤陕西榆横煤化工项目厂前区连廊施工组织设计3.6 技术及物资准备(1)审核施工图纸,明确设计意图,核对建筑、结构、安装等各专业图纸是否相符,做好图纸会审准备。(2)编制单位工程施工组织设计和项目质量计划,对管理人员进行技术交底。(3)安排月、日施工作业计划,并提出各种成品、半成品及主要材料计划,甲供材范围及时汇总至甲方处。(4)收集有关工程使用的
10、有效文件、标准、规范及图集。(5)对施工需要的检验、测量和试验设备进行计量检定。(6)供应部门根据施工进度计划及成品、半成品等主要材料计划,对厂商进行认真的考察和评审,确定合格供应商,按材料计划进场日期保证材料供应。(7)材料进场时由专人对材料进行验收和验证其材料出厂合格证及试验报告单。3.7 场区四通一平331场区道路现场临时道路已满足连廊施工要求3.7.2 临时供水1连廊(一)由营销中心支管接入,连廊(二)由蓄水池直接接入,C)连廊(三)由办公楼支管接入。2现场用水布置。现场供水采用07Omm硬质塑料管埋地敷设,埋设深度0.7m,支管管径设计为50mm,引至施工操作点。中煤建安第七十三工程
11、处-9-中煤陕西榆横煤化工项目厂前区连廊施工组织设计333场区排水基坑开挖后,沿基坑周围防护栏杆设置挡水檐,防止基坑外施工用水倒流至基坑内。3.7.4 临时供电连廊(一)、(三)临时供电由办公楼副楼的东侧二级配电箱接入,连廊(二)临时供电由办公楼副楼西侧二级配电箱接入,三级箱选用电缆3x4+2x2.5mm23.8 临时设施布置说明(1)现场砂浆搅拌站,位于办公楼南侧(2)钢筋原材料及成品、半成品钢筋露天堆放使用现有的办公楼东西侧的钢筋加工棚。第四章主要资源配置计划41劳动力安排计划工种2013年4月份151012225月份2020105124522钢筋工木工混凝土工瓦工电焊工电工大小型司机抹灰
12、工暖通工管道工中煤建安第七十三工程处JO-中煤陕西榆横煤化工项目厂前区连廊施工组织设计涂料工普工合计105710814.2施工设备、机具配置计划序号2345678910111213机械或设备名称搅拌机装载机蛙式打夯机自卸汽车钢筋切断机钢筋调直机钢筋弯曲机交流电焊机振捣棒圆盘锯砂轮切割机空气压缩机水准仪全站仪型号规格350LZL5020TZGQ40AWJ40-1BX1-5005030MJ1041.5m3C40SET220K数量11233IO2221台I台额定功率(KW)18.51.5HO22.53201.53.01.5用于施工部位砌体、装饰场地平整等基础土方土方回填基础、主体基础、主体基础、主体
13、基础、主体基础、主体全过程全过程基础、主体全过程全过程备注144.3主要周转材料配置计划序号123周转材料名称竹胶模板钢管扣件规格=1.2cm483.5单位m2t个数量300010010000中煤建安第七十三工程处11中煤陕西榆横煤化工项目厂前区连廊施工组织设计序号456周转材料名称脚手板安全网木方子规格4000250506000150050100单位块片方数量300500150第五章主要施工方案及技术措施5.1测量控制(1)确保测量仪器的精度采用高精度的全站仪、水平仪、使用经校正的50米钢卷尺,派专人负责测量。(2)定位测量使用办公楼、档案挂、营销中心轴线放出连廊轴线控制点,建立测量控制网,
14、并采取措施加以保护,供施工过程中控制轴线及高程使用。(3)标高控制根据业主提供的坐标控制点,用水准仪引入施工现场,在建(构)筑物四周确定四个高程控制点,用混凝土浇筑。施工中标高可由下层标高向上逐层传递,采用水准仪和塔尺,以四等水准测法要求。5.2土方工程5.2.1土方开挖(1)混凝土灌注桩施工完毕后且桩基强度达到设计强度后进行土方开挖,本工程土方采用05m3反铲挖掘机开挖,25t自卸车运土。运距2公里。(2)根据基础平面位置,以及基坑挖方边坡坡度确定土方开挖边线,放中煤建安第七十三工程处-12-中煤陕西榆横煤化工项目厂前区连廊施工组织设计坡系数取m=l:l,工作面取0.5mo(3)土方开挖由专人负责指挥,严格控制标高,不得超挖,确保土方工程的质量。(4)由于本工程基础形式为钢筋混凝土灌注桩基础,故在开挖时应注意防止机械碰坏桩,在开挖时应增派专职人员现场留守及测量,并做好开挖路线及开挖预留的标高。(5
