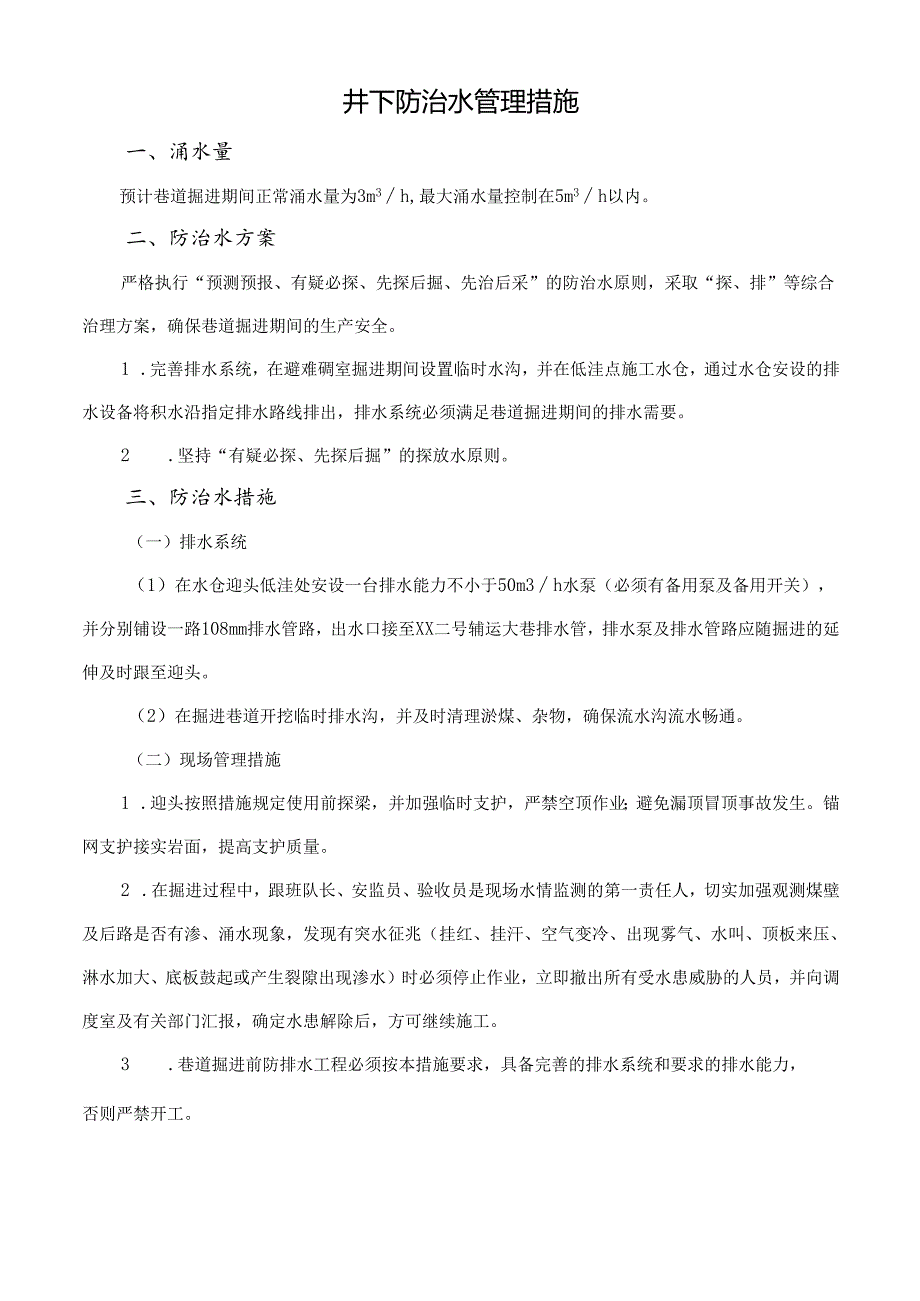

1、井下防治水管理措施一、涌水量预计巷道掘进期间正常涌水量为3m3h,最大涌水量控制在5m3h以内。二、防治水方案严格执行“预测预报、有疑必探、先探后掘、先治后采”的防治水原则,采取“探、排”等综合治理方案,确保巷道掘进期间的生产安全。1 .完善排水系统,在避难碉室掘进期间设置临时水沟,并在低洼点施工水仓,通过水仓安设的排水设备将积水沿指定排水路线排出,排水系统必须满足巷道掘进期间的排水需要。2 .坚持“有疑必探、先探后掘”的探放水原则。三、防治水措施(一)排水系统(1)在水仓迎头低洼处安设一台排水能力不小于50m3h水泵(必须有备用泵及备用开关),并分别铺设一路108mm排水管路,出水口接至XX

2、二号辅运大巷排水管,排水泵及排水管路应随掘进的延伸及时跟至迎头。(2)在掘进巷道开挖临时排水沟,并及时清理淤煤、杂物,确保流水沟流水畅通。(二)现场管理措施1 .迎头按照措施规定使用前探梁,并加强临时支护,严禁空顶作业;避免漏顶冒顶事故发生。锚网支护接实岩面,提高支护质量。2 .在掘进过程中,跟班队长、安监员、验收员是现场水情监测的第一责任人,切实加强观测煤壁及后路是否有渗、涌水现象,发现有突水征兆(挂红、挂汗、空气变冷、出现雾气、水叫、顶板来压、淋水加大、底板鼓起或产生裂隙出现渗水)时必须停止作业,立即撤出所有受水患威胁的人员,并向调度室及有关部门汇报,确定水患解除后,方可继续施工。3 .巷道掘进前防排水工程必须按本措施要求,具备完善的排水系统和要求的排水能力,否则严禁开工。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 环保行业

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
