地下连续墙渗水、涌砂原因分析及处理措施.docx

上传人:p** 文档编号:1331387 上传时间:2025-03-18 格式:DOCX 页数:3 大小:58.06KB
下载 相关 举报
地下连续墙渗水、涌砂原因分析及处理措施.docx_第1页
第1页 / 共3页
地下连续墙渗水、涌砂原因分析及处理措施.docx_第2页
第2页 / 共3页
地下连续墙渗水、涌砂原因分析及处理措施.docx_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《地下连续墙渗水、涌砂原因分析及处理措施.docx》由会员分享,可在线阅读,更多相关《地下连续墙渗水、涌砂原因分析及处理措施.docx(3页珍藏版)》请在第壹文秘上搜索。

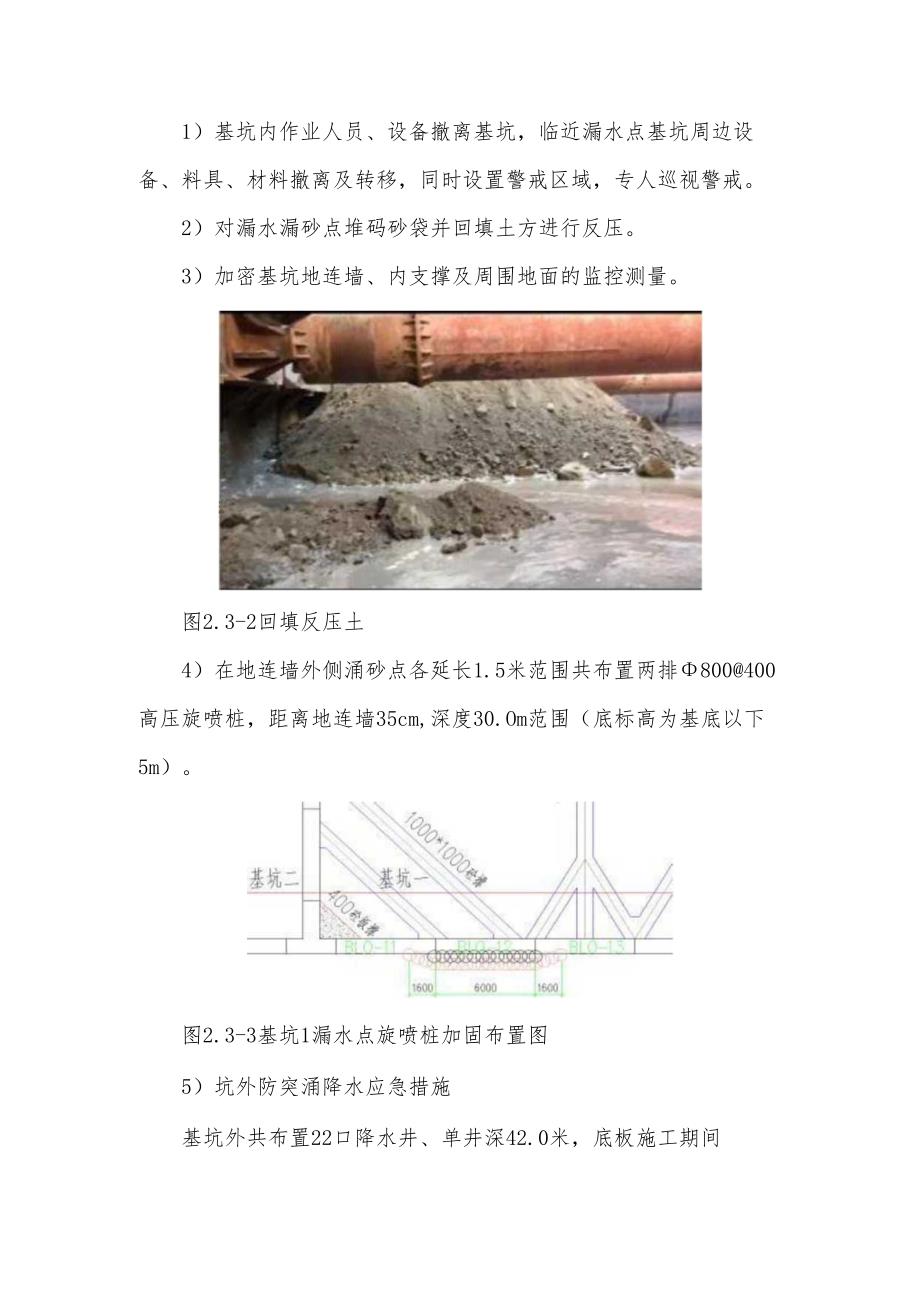

1、地下连续墙渗水、涌砂原因分析及处理措施(1)事故概况基坑开挖至第5道支撑附近土方时(开挖面离地面高度21.5m),地连墙靠近接缝位置开始发生漏水,用快速水泥封堵漏水处,未果,并出现涌砂,如图1;在涌砂处堆码砂袋堵漏,并在漏点处回填土方,回填1200m3土方,漏砂止住,只有小股水流流出。对地连墙位移和基坑支撑进行监控,均处于稳定状态。图2.3-1现场图片(2)事故原因1)工程所在区域均为全富水粉砂层、渗透系数大、地下水位高;实测地面高程7.2米,设计坑外降水水位一LOm,坑内实际水位-18.Om,基坑内外水位压力差大。2)地下墙施工期间(舲浇注过程中)可能发生了槽壁坍塌导致地下连续墙包砂团或夹砂

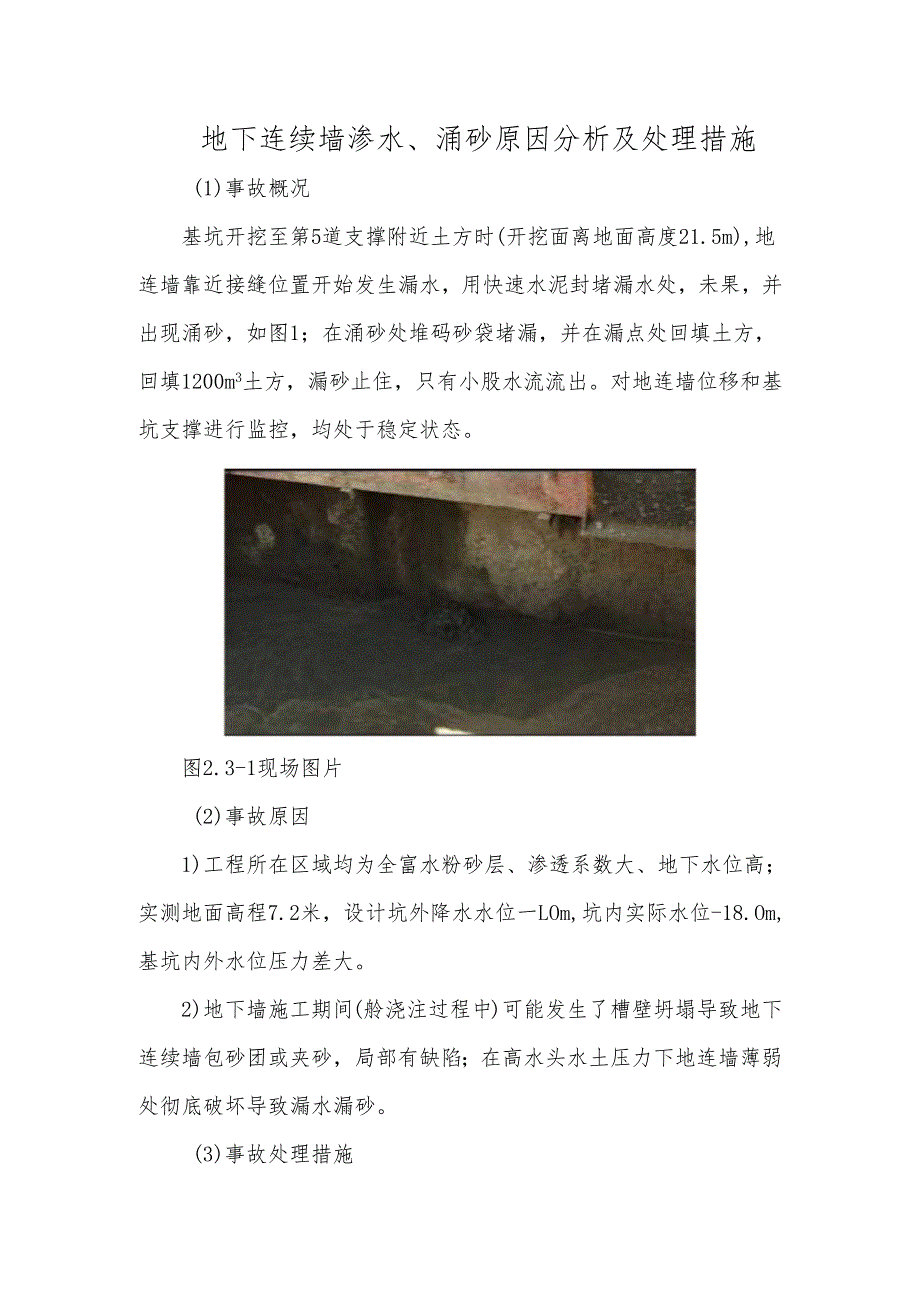

2、,局部有缺陷;在高水头水土压力下地连墙薄弱处彻底破坏导致漏水漏砂。(3)事故处理措施1)基坑内作业人员、设备撤离基坑,临近漏水点基坑周边设备、料具、材料撤离及转移,同时设置警戒区域,专人巡视警戒。2)对漏水漏砂点堆码砂袋并回填土方进行反压。3)加密基坑地连墙、内支撑及周围地面的监控测量。图2.3-2回填反压土4)在地连墙外侧涌砂点各延长1.5米范围共布置两排800400高压旋喷桩,距离地连墙35cm,深度30.Om范围(底标高为基底以下5m)。图2.3-3基坑1漏水点旋喷桩加固布置图5)坑外防突涌降水应急措施基坑外共布置22口降水井、单井深42.0米,底板施工期间临时降水至-6.Om,待底板施工完成后恢复至-1.Om;在底板施工期间若发生重大透水透砂并威胁基坑安全时,将水位降至基底以下Im左右,以策安全。确保周边安全措施:在基坑周围和邻近的高铁墩台旁设置水位观测井,按规范频次对邻近基坑已完成桥墩Y44#、Y47#进行位移监控。回灌措施:首先对已完Y44#、Y47#桥墩区域现状水位进行原始水位测量,并做好回灌措施,根据水位监测情况必要时进行回灌,确保已完成的Y44#、Y47#桥墩安全。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
