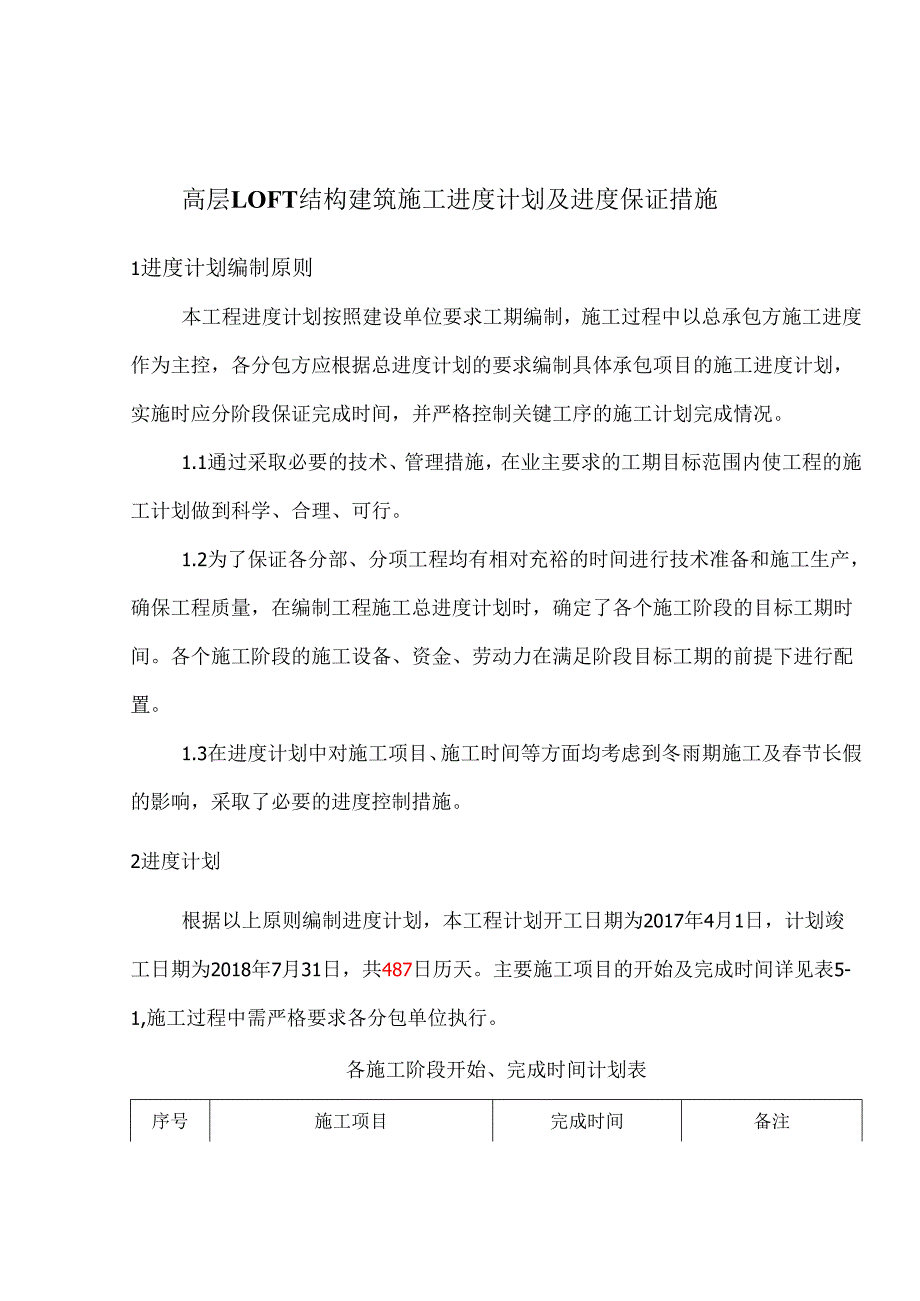

1、高层LOFT结构建筑施工进度计划及进度保证措施1进度计划编制原则本工程进度计划按照建设单位要求工期编制,施工过程中以总承包方施工进度作为主控,各分包方应根据总进度计划的要求编制具体承包项目的施工进度计划,实施时应分阶段保证完成时间,并严格控制关键工序的施工计划完成情况。1.1通过采取必要的技术、管理措施,在业主要求的工期目标范围内使工程的施工计划做到科学、合理、可行。1.2为了保证各分部、分项工程均有相对充裕的时间进行技术准备和施工生产,确保工程质量,在编制工程施工总进度计划时,确定了各个施工阶段的目标工期时间。各个施工阶段的施工设备、资金、劳动力在满足阶段目标工期的前提下进行配置。1.3在进

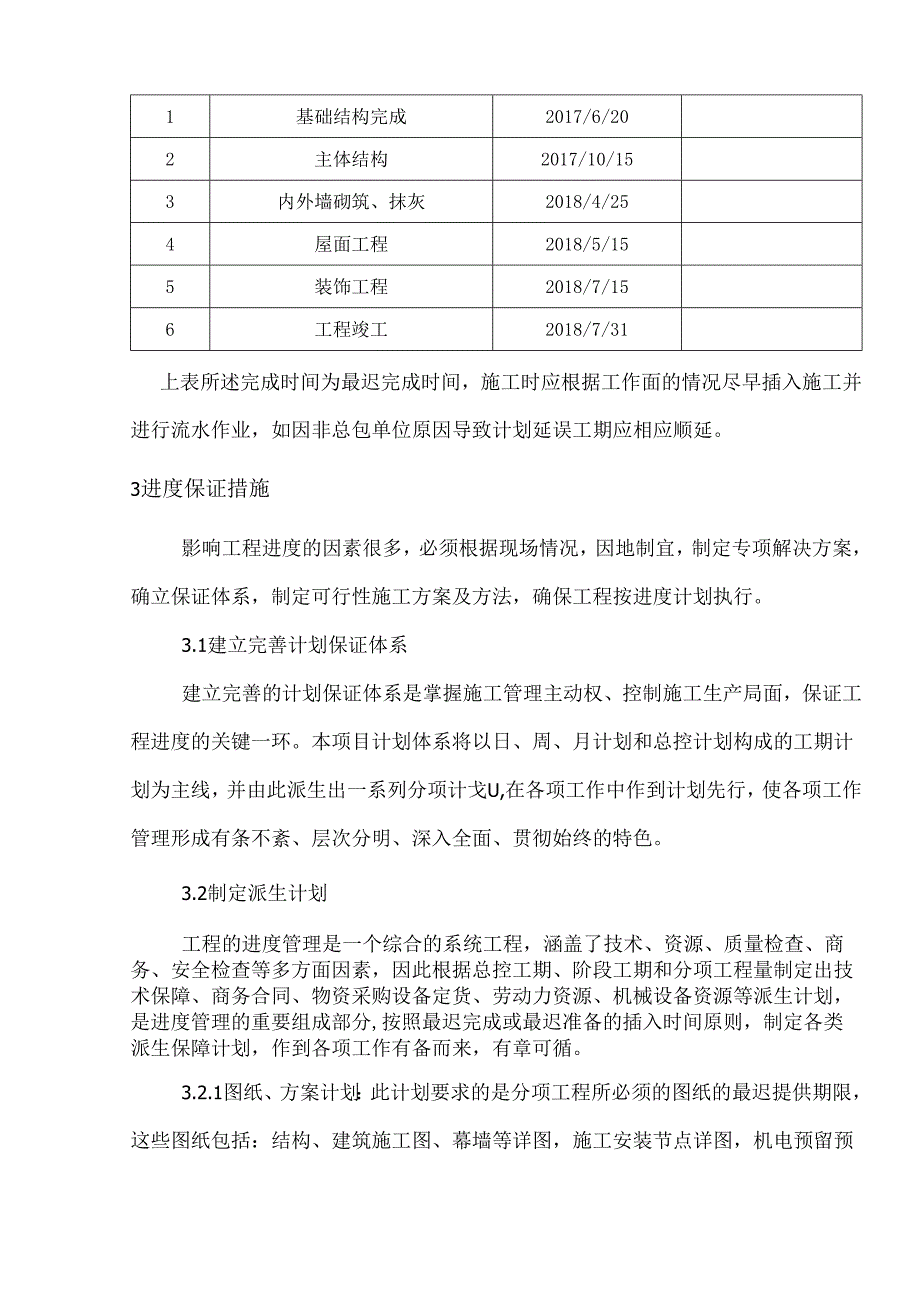

2、度计划中对施工项目、施工时间等方面均考虑到冬雨期施工及春节长假的影响,采取了必要的进度控制措施。2进度计划根据以上原则编制进度计划,本工程计划开工日期为2017年4月1日,计划竣工日期为2018年7月31日,共487日历天。主要施工项目的开始及完成时间详见表5-1,施工过程中需严格要求各分包单位执行。各施工阶段开始、完成时间计划表序号施工项目完成时间备注1基础结构完成2017/6/202主体结构2017/10/153内外墙砌筑、抹灰2018/4/254屋面工程2018/5/155装饰工程2018/7/156工程竣工2018/7/31上表所述完成时间为最迟完成时间,施工时应根据工作面的情况尽早插
3、入施工并进行流水作业,如因非总包单位原因导致计划延误工期应相应顺延。3进度保证措施影响工程进度的因素很多,必须根据现场情况,因地制宜,制定专项解决方案,确立保证体系,制定可行性施工方案及方法,确保工程按进度计划执行。3.1建立完善计划保证体系建立完善的计划保证体系是掌握施工管理主动权、控制施工生产局面,保证工程进度的关键一环。本项目计划体系将以日、周、月计划和总控计划构成的工期计划为主线,并由此派生出一系列分项计戈U,在各项工作中作到计划先行,使各项工作管理形成有条不紊、层次分明、深入全面、贯彻始终的特色。3.2制定派生计划工程的进度管理是一个综合的系统工程,涵盖了技术、资源、质量检查、商务、

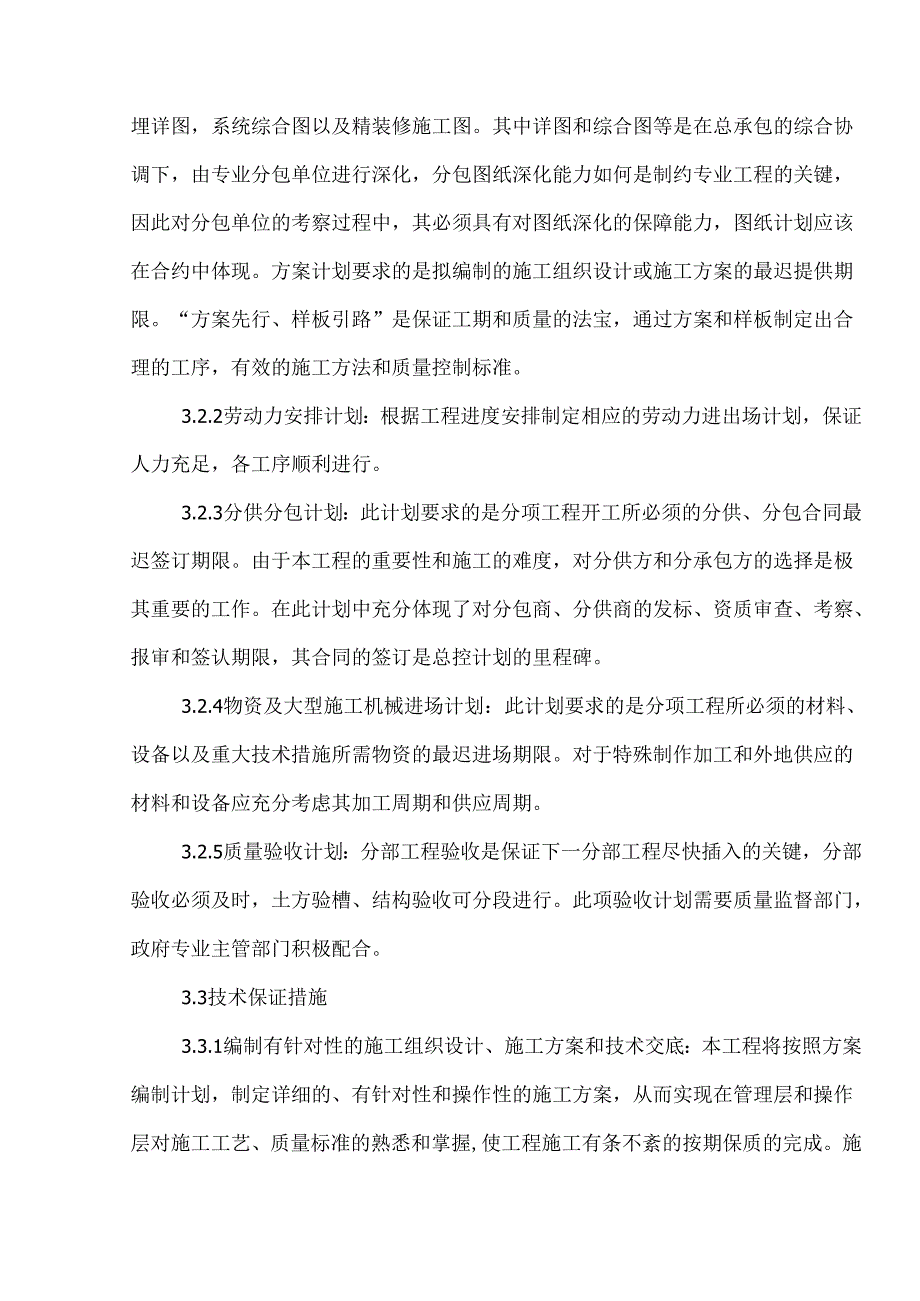

4、安全检查等多方面因素,因此根据总控工期、阶段工期和分项工程量制定出技术保障、商务合同、物资采购设备定货、劳动力资源、机械设备资源等派生计划,是进度管理的重要组成部分,按照最迟完成或最迟准备的插入时间原则,制定各类派生保障计划,作到各项工作有备而来,有章可循。3.2.1图纸、方案计划:此计划要求的是分项工程所必须的图纸的最迟提供期限,这些图纸包括:结构、建筑施工图、幕墙等详图,施工安装节点详图,机电预留预埋详图,系统综合图以及精装修施工图。其中详图和综合图等是在总承包的综合协调下,由专业分包单位进行深化,分包图纸深化能力如何是制约专业工程的关键,因此对分包单位的考察过程中,其必须具有对图纸深化的
5、保障能力,图纸计划应该在合约中体现。方案计划要求的是拟编制的施工组织设计或施工方案的最迟提供期限。“方案先行、样板引路”是保证工期和质量的法宝,通过方案和样板制定出合理的工序,有效的施工方法和质量控制标准。3.2.2劳动力安排计划:根据工程进度安排制定相应的劳动力进出场计划,保证人力充足,各工序顺利进行。3.2.3分供分包计划:此计划要求的是分项工程开工所必须的分供、分包合同最迟签订期限。由于本工程的重要性和施工的难度,对分供方和分承包方的选择是极其重要的工作。在此计划中充分体现了对分包商、分供商的发标、资质审查、考察、报审和签认期限,其合同的签订是总控计划的里程碑。3.2.4物资及大型施工机
6、械进场计划:此计划要求的是分项工程所必须的材料、设备以及重大技术措施所需物资的最迟进场期限。对于特殊制作加工和外地供应的材料和设备应充分考虑其加工周期和供应周期。3.2.5质量验收计划:分部工程验收是保证下一分部工程尽快插入的关键,分部验收必须及时,土方验槽、结构验收可分段进行。此项验收计划需要质量监督部门,政府专业主管部门积极配合。3.3技术保证措施3.3.1编制有针对性的施工组织设计、施工方案和技术交底:本工程将按照方案编制计划,制定详细的、有针对性和操作性的施工方案,从而实现在管理层和操作层对施工工艺、质量标准的熟悉和掌握,使工程施工有条不紊的按期保质的完成。施工方案覆盖面要全面,内容要
7、详细,配以图表,图文并茂,做到生动形象,调动操作层学习施工方案的积极性。3.3.2广泛采用新技术、新工艺、新材料:先进的施工工艺、材料和技术是计划成功的保证。根据工程特点和难点采用先进的施工技术和材料,提高施工技术,保证工程质量。3.3.3合理设置流水段,提高工作效率、降低材料使用量、节约成本。3.4总承包管理的保证措施3.4.1加强对施工图的深化:我们将建立施工详图设计部协调配合施工详图的设计,并根据不同阶段加强现场平面布置图管理:我们将根据土方、基础、结构、装修等不同阶段的特点和需求设计现场平面布置图,平面图涉及现场满足施工进度的要求。环道路的布置、各阶段大型机械的布置、各阶段材料堆场等方
8、面的布置。各阶段的现场平面布置图和物资采购、设备订货、资源配备等辅助计划相配合,对现场进行宏观调控,在施工紧张的情况下,保持现场秩序井然。现场秩序井然是施工顺利进行和保证工期的重要保证之一。3.4.3加强与社会各界的协调:在施工过程中,影响生产的因素很多,我们将建立工程协调部,加强对公安、交通、市政、供电供水、环保市容等单位的协调,进一步保证施工生产的正常进行。3.4.4加强业主、监理、设计方的合作与协调:加强现场内部参战各方的配合与协调,使现场发生的技术问题、洽商变更、质量问题以及施工报验等能够及时快捷地解决。3.4.5建立现场例会制度,包括项目总承包部部门负责人以上人员会议,协调内部管理事
9、务;各分承包方生产经理、总工共同参加的生产、质量会议,总结上一周期施工进度,工程质量,制定下一周期安排;分析工程进展形势,互通信息,协调各方关系,制定工作对策。通过例会制度,使施工各方信息交流渠道畅通,问题得到及时解决。3.4.6加强施工过程的控制工程施工坚持施工工序旁站制、三检制、样板制的实施,确保进度。合理组织流水作业,遵循“小流水,快节奏”的原则合理划分施工流水段;充分利用施工空间,实现工序立体交叉作业;组织好冬雨期施工。结构施工期间合理划分施工流水段,加快施工进度,同时节约周转材料。3.5计划对比及纠偏将计划期内实际完成情况与计划指标进行比较,找出差异。本工程计划对比的主要内容是:计划期实际完成及累计完成的工程量、工作量占计划指标的百分率;计划期实际参施人员、机械设备数量及生产效率等内容,以及计划期内发生的对施工进度有重要影响的特殊事项及原因。
