2022《施工质量保证措施》.docx

上传人:p** 文档编号:133722 上传时间:2023-01-31 格式:DOCX 页数:3 大小:8.85KB
下载 相关 举报
2022《施工质量保证措施》.docx_第1页
第1页 / 共3页
2022《施工质量保证措施》.docx_第2页
第2页 / 共3页
2022《施工质量保证措施》.docx_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《2022《施工质量保证措施》.docx》由会员分享,可在线阅读,更多相关《2022《施工质量保证措施》.docx(3页珍藏版)》请在第壹文秘上搜索。

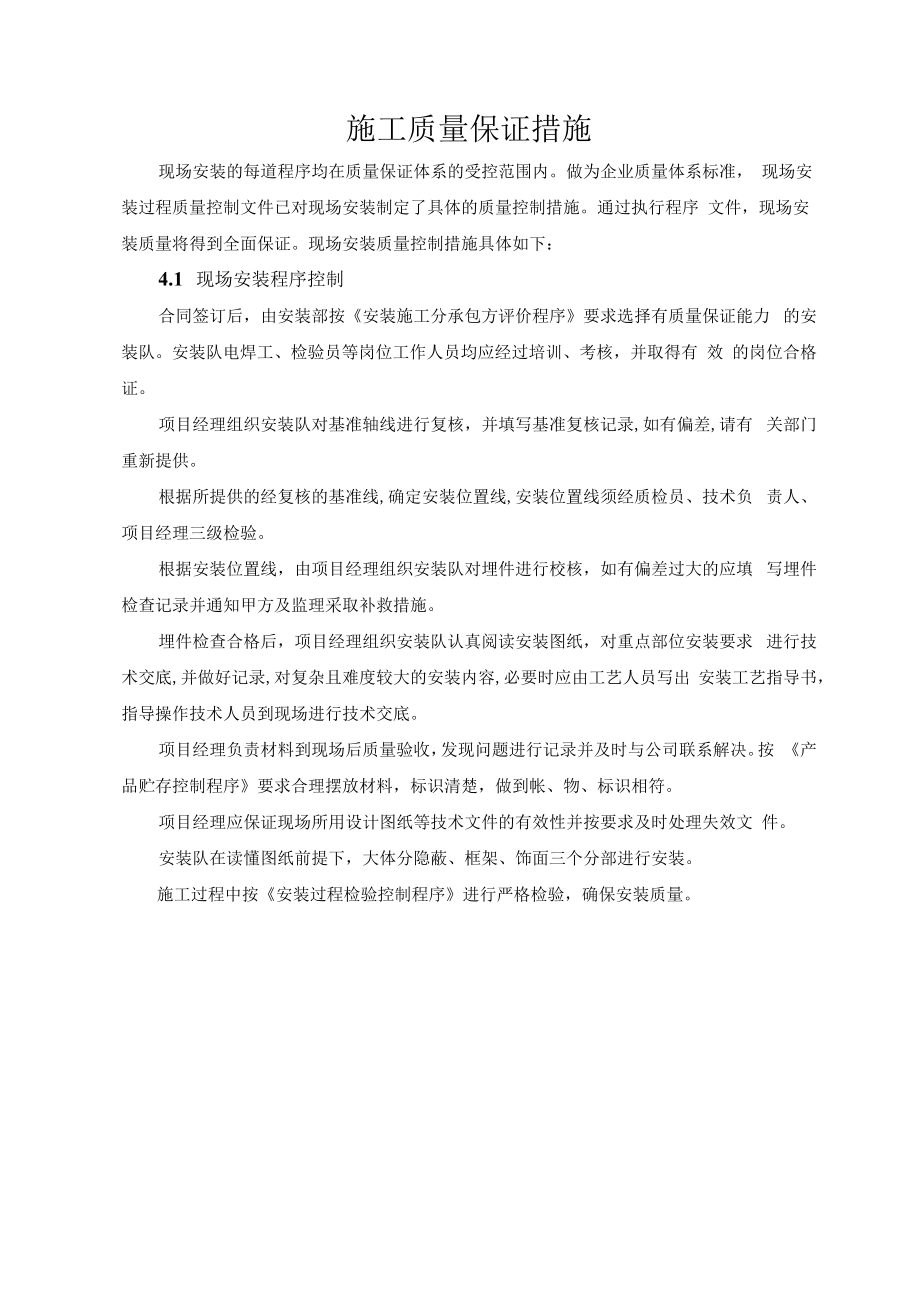

1、施工质量保证措施现场安装的每道程序均在质量保证体系的受控范围内。做为企业质量体系标准, 现场安装过程质量控制文件已对现场安装制定了具体的质量控制措施。通过执行程序 文件,现场安装质量将得到全面保证。现场安装质量控制措施具体如下:4.1 现场安装程序控制合同签订后,由安装部按安装施工分承包方评价程序要求选择有质量保证能力 的安装队。安装队电焊工、检验员等岗位工作人员均应经过培训、考核,并取得有 效 的岗位合格证。项目经理组织安装队对基准轴线进行复核,并填写基准复核记录,如有偏差,请有 关部门重新提供。根据所提供的经复核的基准线,确定安装位置线,安装位置线须经质检员、技术负 责人、项目经理三级检验

2、。根据安装位置线,由项目经理组织安装队对埋件进行校核,如有偏差过大的应填 写埋件检查记录并通知甲方及监理采取补救措施。埋件检查合格后,项目经理组织安装队认真阅读安装图纸,对重点部位安装要求 进行技术交底,并做好记录,对复杂且难度较大的安装内容,必要时应由工艺人员写出 安装工艺指导书,指导操作技术人员到现场进行技术交底。项目经理负责材料到现场后质量验收,发现问题进行记录并及时与公司联系解决。按 产品贮存控制程序要求合理摆放材料,标识清楚,做到帐、物、标识相符。项目经理应保证现场所用设计图纸等技术文件的有效性并按要求及时处理失效文 件。安装队在读懂图纸前提下,大体分隐蔽、框架、饰面三个分部进行安装

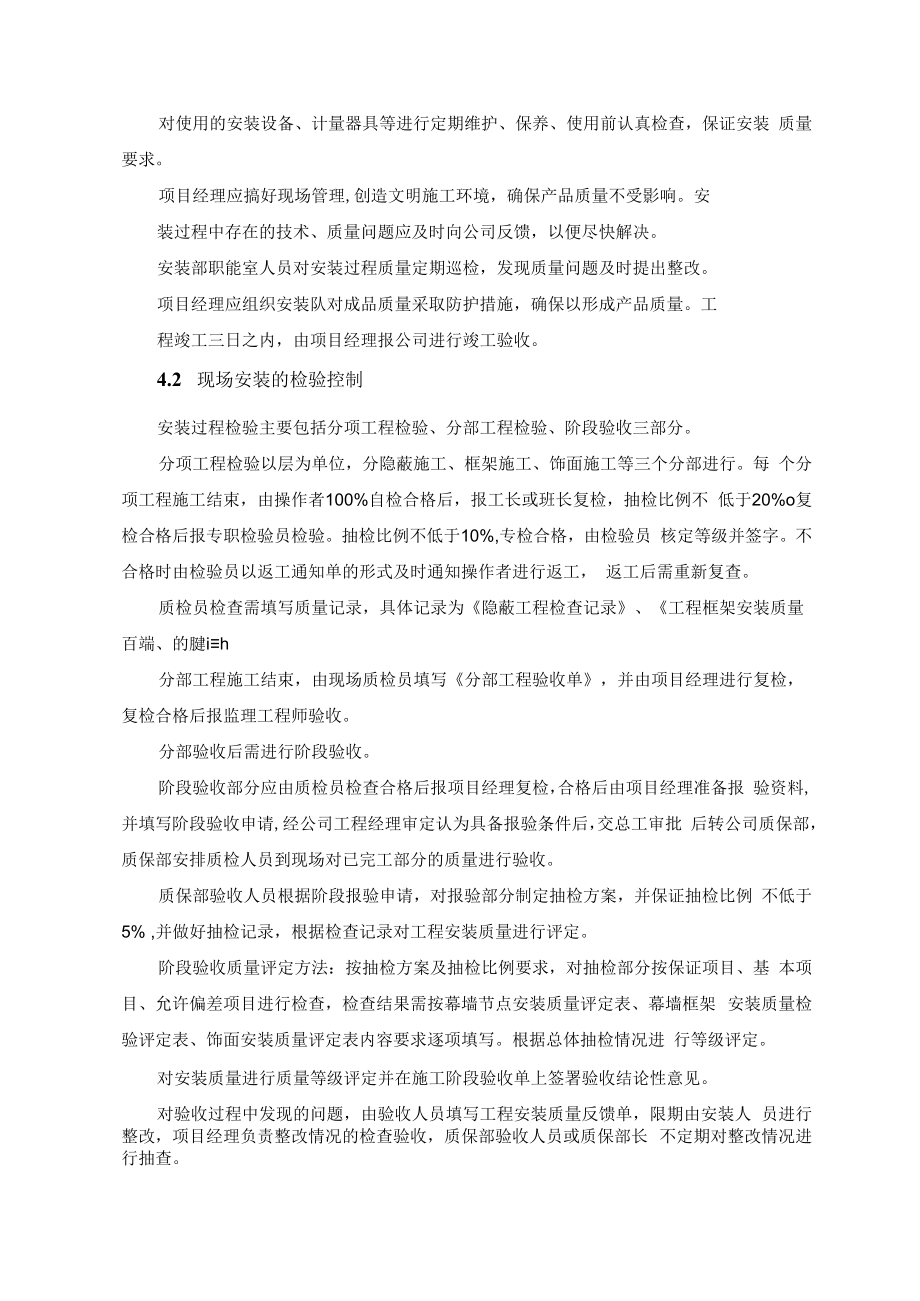

3、。施工过程中按安装过程检验控制程序进行严格检验,确保安装质量。对使用的安装设备、计量器具等进行定期维护、保养、使用前认真检查,保证安装 质量要求。项目经理应搞好现场管理,创造文明施工环境,确保产品质量不受影响。安装过程中存在的技术、质量问题应及时向公司反馈,以便尽快解决。安装部职能室人员对安装过程质量定期巡检,发现质量问题及时提出整改。项目经理应组织安装队对成品质量采取防护措施,确保以形成产品质量。工程竣工三日之内,由项目经理报公司进行竣工验收。4.2 现场安装的检验控制安装过程检验主要包括分项工程检验、分部工程检验、阶段验收三部分。分项工程检验以层为单位,分隐蔽施工、框架施工、饰面施工等三个

4、分部进行。每 个分项工程施工结束,由操作者100%自检合格后,报工长或班长复检,抽检比例不 低于20%o复检合格后报专职检验员检验。抽检比例不低于10%,专检合格,由检验员 核定等级并签字。不合格时由检验员以返工通知单的形式及时通知操作者进行返工, 返工后需重新复查。质检员检查需填写质量记录,具体记录为隐蔽工程检查记录、工程框架安装质量 百端、的腱ih分部工程施工结束,由现场质检员填写分部工程验收单,并由项目经理进行复检, 复检合格后报监理工程师验收。分部验收后需进行阶段验收。阶段验收部分应由质检员检查合格后报项目经理复检,合格后由项目经理准备报 验资料,并填写阶段验收申请,经公司工程经理审定

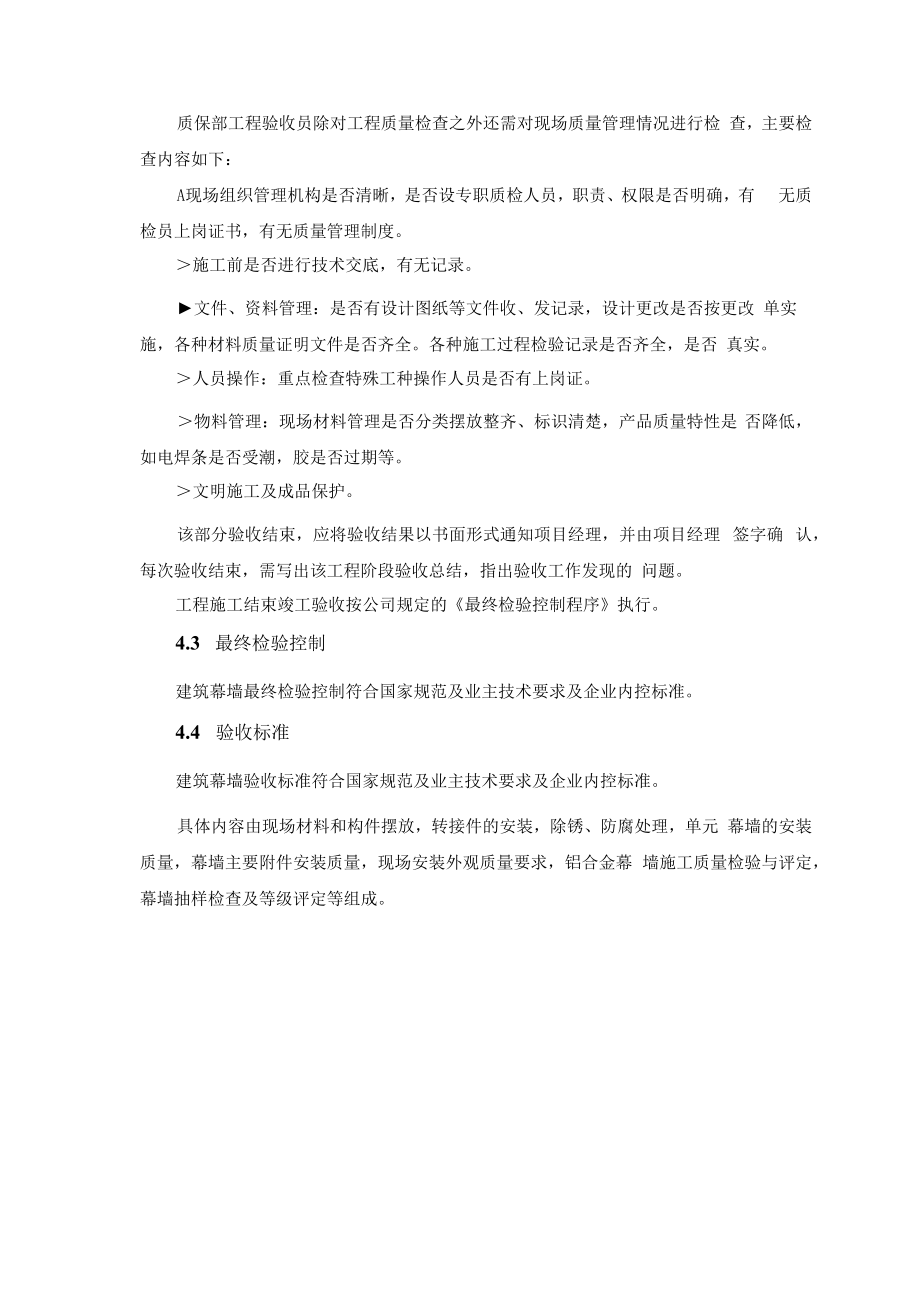

5、认为具备报验条件后,交总工审批 后转公司质保部,质保部安排质检人员到现场对已完工部分的质量进行验收。质保部验收人员根据阶段报验申请,对报验部分制定抽检方案,并保证抽检比例 不低于5% ,并做好抽检记录,根据检查记录对工程安装质量进行评定。阶段验收质量评定方法:按抽检方案及抽检比例要求,对抽检部分按保证项目、基 本项目、允许偏差项目进行检查,检查结果需按幕墙节点安装质量评定表、幕墙框架 安装质量检验评定表、饰面安装质量评定表内容要求逐项填写。根据总体抽检情况进 行等级评定。对安装质量进行质量等级评定并在施工阶段验收单上签署验收结论性意见。对验收过程中发现的问题,由验收人员填写工程安装质量反馈单,

6、限期由安装人 员进行整改,项目经理负责整改情况的检查验收,质保部验收人员或质保部长 不定期对整改情况进行抽查。质保部工程验收员除对工程质量检查之外还需对现场质量管理情况进行检 查,主要检查内容如下:A现场组织管理机构是否清晰,是否设专职质检人员,职责、权限是否明确,有 无质检员上岗证书,有无质量管理制度。施工前是否进行技术交底,有无记录。文件、资料管理:是否有设计图纸等文件收、发记录,设计更改是否按更改 单实施,各种材料质量证明文件是否齐全。各种施工过程检验记录是否齐全,是否 真实。人员操作:重点检查特殊工种操作人员是否有上岗证。物料管理:现场材料管理是否分类摆放整齐、标识清楚,产品质量特性是

7、 否降低,如电焊条是否受潮,胶是否过期等。文明施工及成品保护。该部分验收结束,应将验收结果以书面形式通知项目经理,并由项目经理 签字确 认,每次验收结束,需写出该工程阶段验收总结,指出验收工作发现的 问题。工程施工结束竣工验收按公司规定的最终检验控制程序执行。4.3 最终检验控制建筑幕墙最终检验控制符合国家规范及业主技术要求及企业内控标准。4.4 验收标准建筑幕墙验收标准符合国家规范及业主技术要求及企业内控标准。具体内容由现场材料和构件摆放,转接件的安装,除锈、防腐处理,单元 幕墙的安装质量,幕墙主要附件安装质量,现场安装外观质量要求,铝合金幕 墙施工质量检验与评定,幕墙抽样检查及等级评定等组成。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
