《XX县交通运输局公路工程建设项目变更管理审批流程.docx》由会员分享,可在线阅读,更多相关《XX县交通运输局公路工程建设项目变更管理审批流程.docx(3页珍藏版)》请在第壹文秘上搜索。

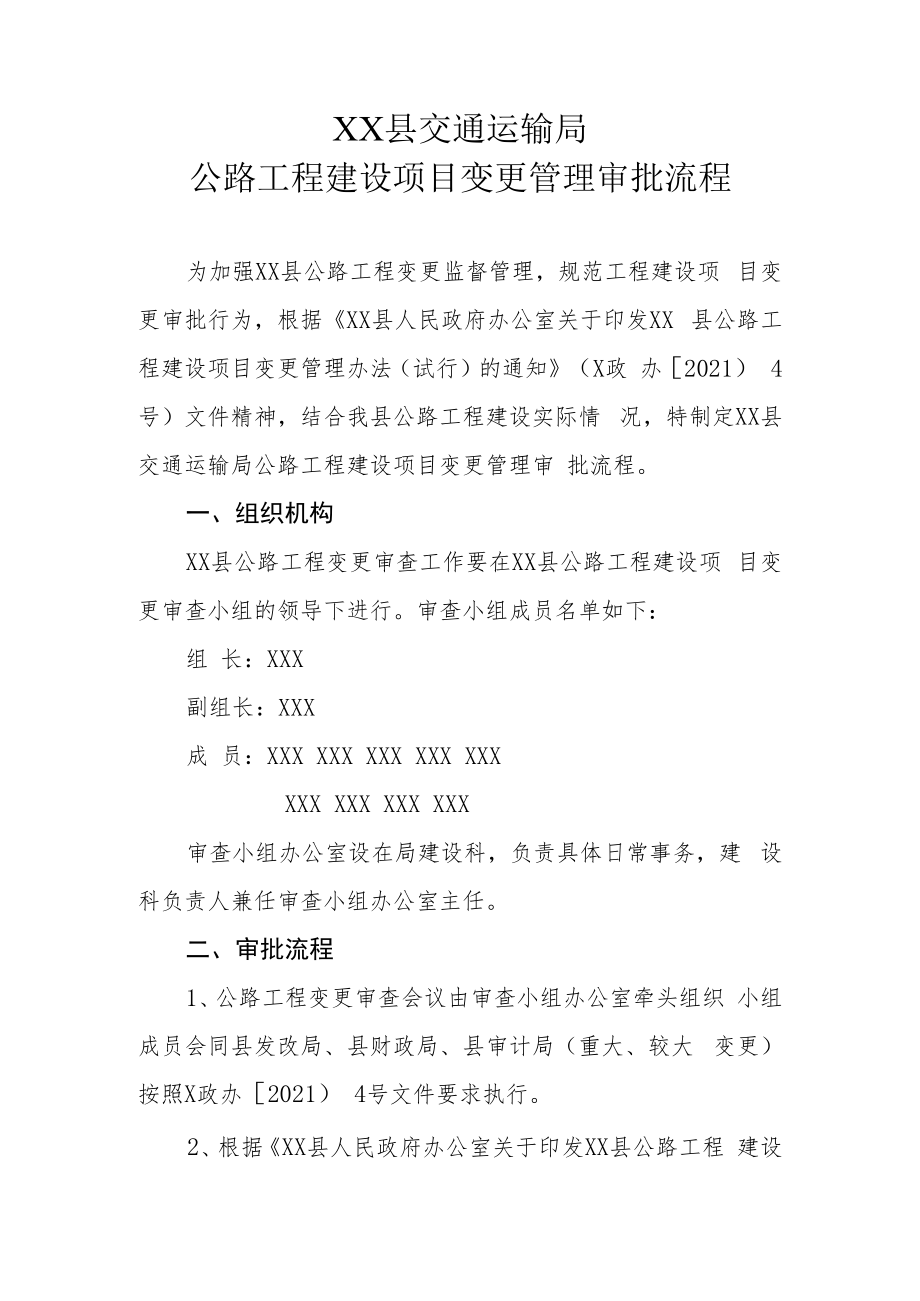

1、XX县交通运输局公路工程建设项目变更管理审批流程为加强XX县公路工程变更监督管理,规范工程建设项 目变更审批行为,根据XX县人民政府办公室关于印发XX 县公路工程建设项目变更管理办法(试行)的通知(X政 办2021) 4号)文件精神,结合我县公路工程建设实际情 况,特制定XX县交通运输局公路工程建设项目变更管理审 批流程。一、组织机构XX县公路工程变更审查工作要在XX县公路工程建设项 目变更审查小组的领导下进行。审查小组成员名单如下:组 长:XXX副组长:XXX成 员:XXX XXX XXX XXX XXXXXX XXX XXX XXX审查小组办公室设在局建设科,负责具体日常事务,建 设科负责

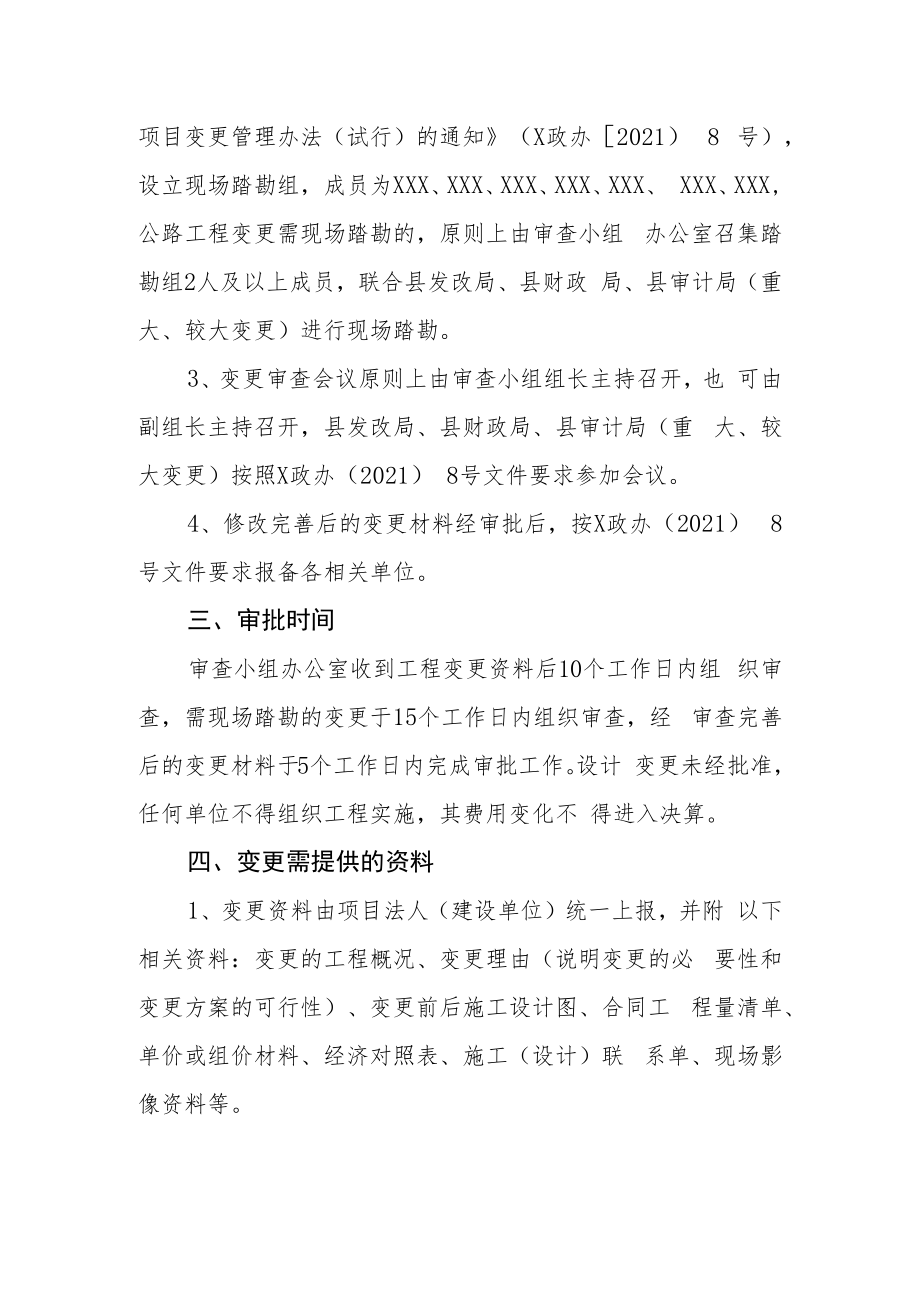

2、人兼任审查小组办公室主任。二、审批流程1、公路工程变更审查会议由审查小组办公室牵头组织 小组成员会同县发改局、县财政局、县审计局(重大、较大 变更)按照X政办2021) 4号文件要求执行。2、根据XX县人民政府办公室关于印发XX县公路工程 建设项目变更管理办法(试行)的通知(X政办2021) 8 号),设立现场踏勘组,成员为XXX、XXX、XXX、XXX、XXX、 XXX、XXX,公路工程变更需现场踏勘的,原则上由审查小组 办公室召集踏勘组2人及以上成员,联合县发改局、县财政 局、县审计局(重大、较大变更)进行现场踏勘。3、变更审查会议原则上由审查小组组长主持召开,也 可由副组长主持召开,县发

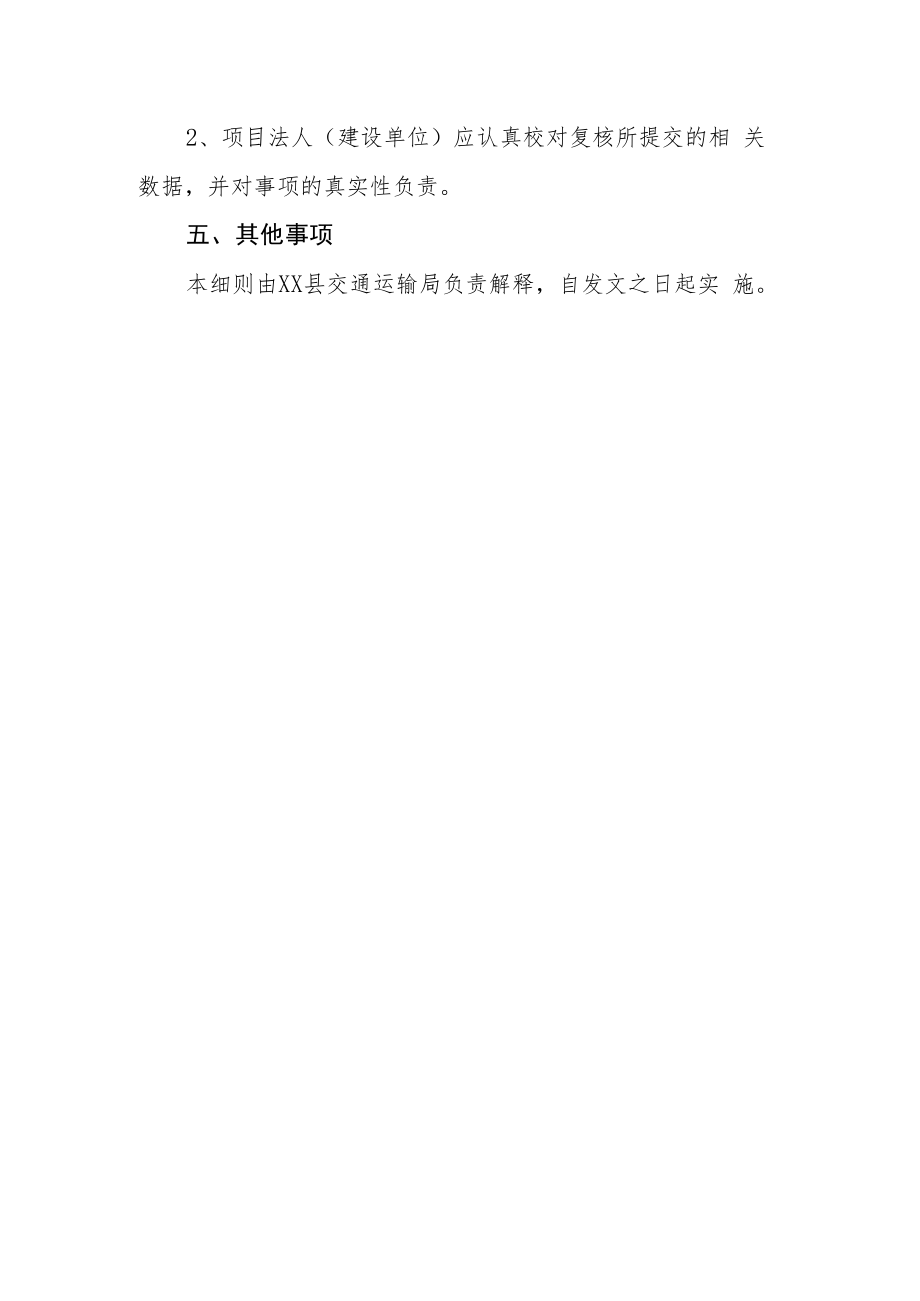

3、改局、县财政局、县审计局(重 大、较大变更)按照X政办(2021) 8号文件要求参加会议。4、修改完善后的变更材料经审批后,按X政办(2021) 8号文件要求报备各相关单位。三、审批时间审查小组办公室收到工程变更资料后10个工作日内组 织审查,需现场踏勘的变更于15个工作日内组织审查,经 审查完善后的变更材料于5个工作日内完成审批工作。设计 变更未经批准,任何单位不得组织工程实施,其费用变化不 得进入决算。四、变更需提供的资料1、变更资料由项目法人(建设单位)统一上报,并附 以下相关资料:变更的工程概况、变更理由(说明变更的必 要性和变更方案的可行性)、变更前后施工设计图、合同工 程量清单、单价或组价材料、经济对照表、施工(设计)联 系单、现场影像资料等。2、项目法人(建设单位)应认真校对复核所提交的相 关数据,并对事项的真实性负责。五、其他事项本细则由XX县交通运输局负责解释,自发文之日起实 施。
