《《河南省工程造价管理发展研究报告》工作实施方案.docx》由会员分享,可在线阅读,更多相关《《河南省工程造价管理发展研究报告》工作实施方案.docx(3页珍藏版)》请在第壹文秘上搜索。

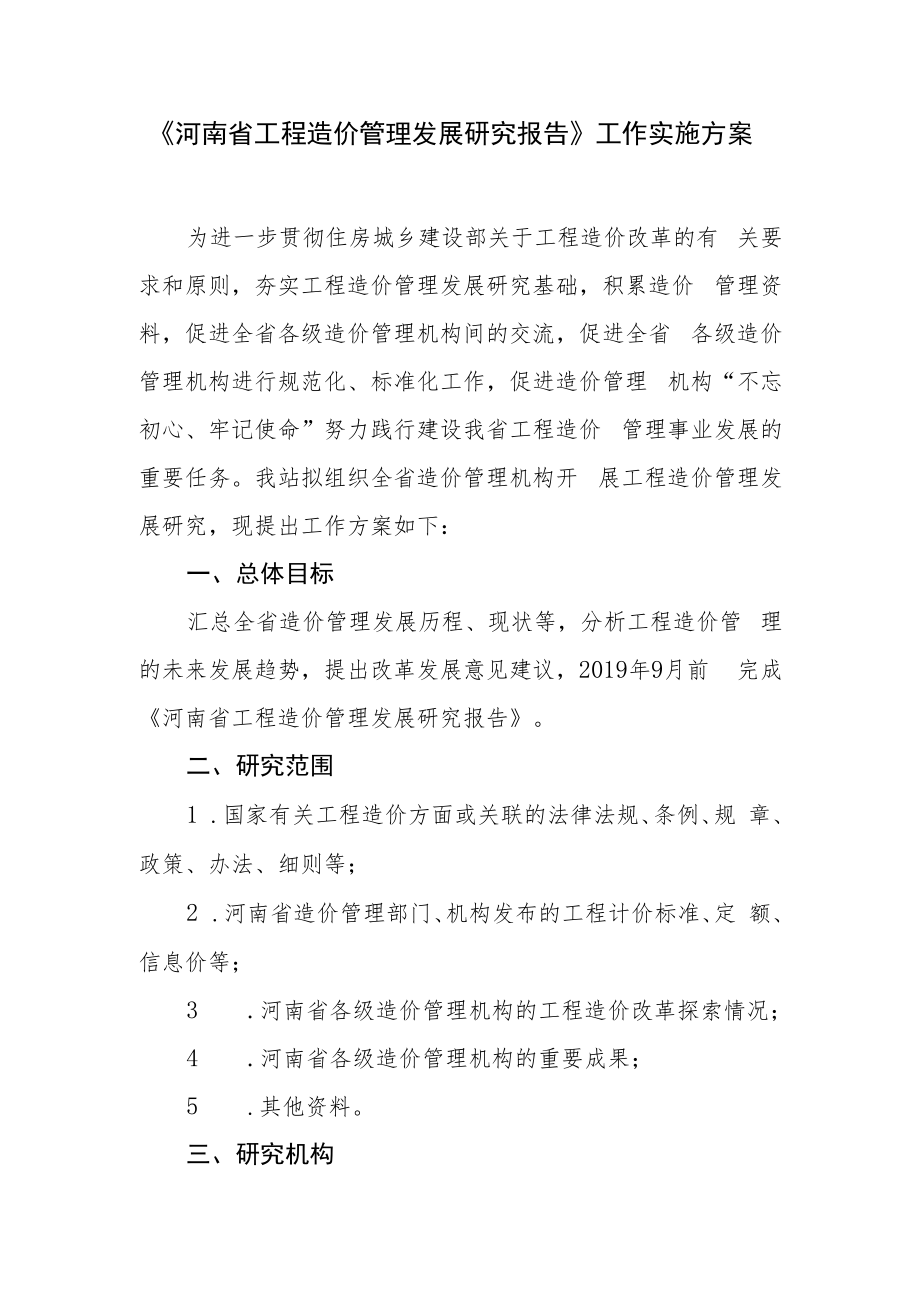

1、河南省工程造价管理发展研究报告工作实施方案为进一步贯彻住房城乡建设部关于工程造价改革的有 关要求和原则,夯实工程造价管理发展研究基础,积累造价 管理资料,促进全省各级造价管理机构间的交流,促进全省 各级造价管理机构进行规范化、标准化工作,促进造价管理 机构“不忘初心、牢记使命”努力践行建设我省工程造价 管理事业发展的重要任务。我站拟组织全省造价管理机构开 展工程造价管理发展研究,现提出工作方案如下:一、总体目标汇总全省造价管理发展历程、现状等,分析工程造价管 理的未来发展趋势,提出改革发展意见建议,2019年9月前 完成河南省工程造价管理发展研究报告。二、研究范围1 .国家有关工程造价方面或关

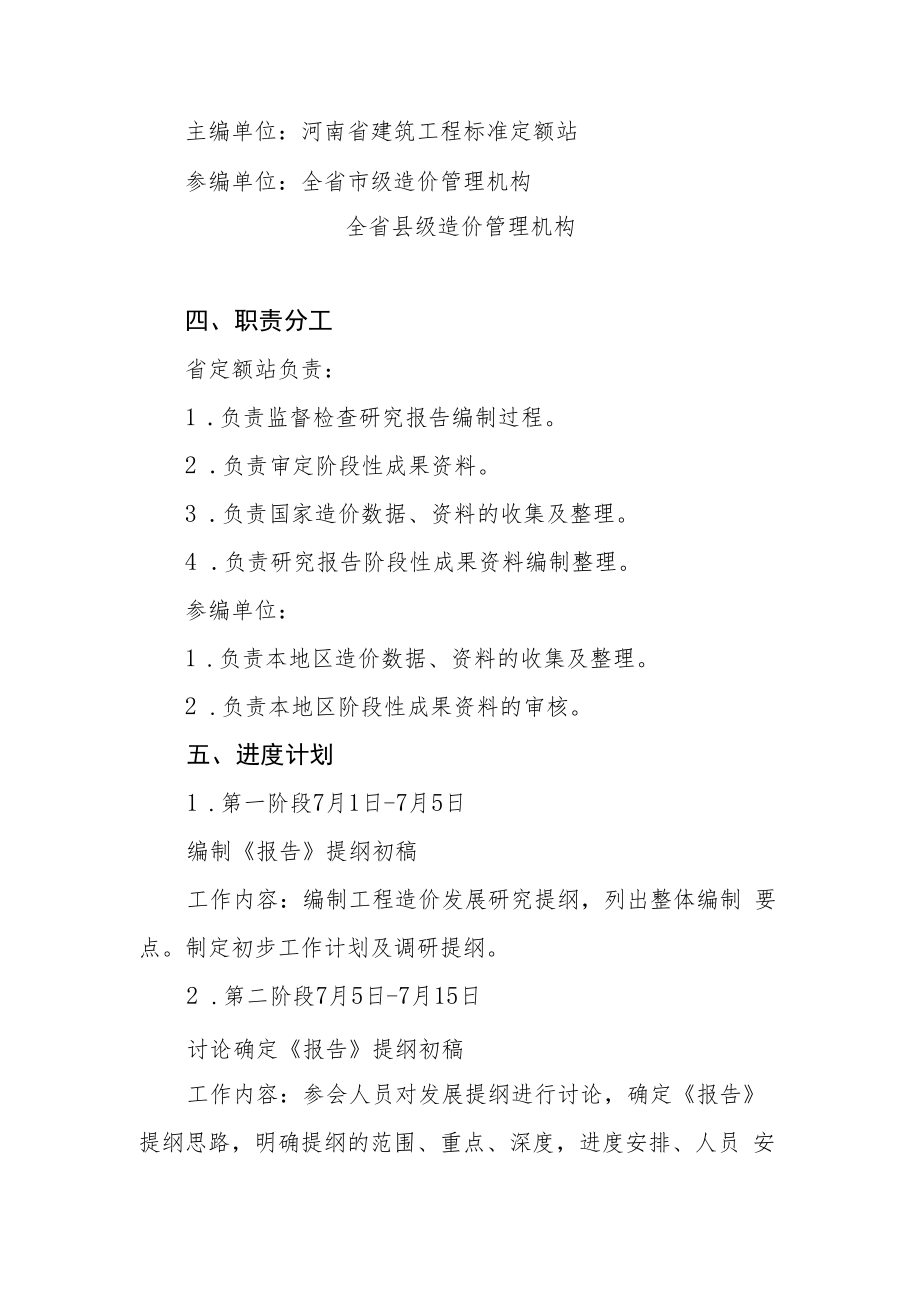

2、联的法律法规、条例、规 章、政策、办法、细则等;2 .河南省造价管理部门、机构发布的工程计价标准、定 额、信息价等;3 .河南省各级造价管理机构的工程造价改革探索情况;4 .河南省各级造价管理机构的重要成果;5 .其他资料。三、研究机构主编单位:河南省建筑工程标准定额站参编单位:全省市级造价管理机构全省县级造价管理机构四、职责分工省定额站负责:1 .负责监督检查研究报告编制过程。2 .负责审定阶段性成果资料。3 .负责国家造价数据、资料的收集及整理。4 .负责研究报告阶段性成果资料编制整理。参编单位:1 .负责本地区造价数据、资料的收集及整理。2 .负责本地区阶段性成果资料的审核。五、进度计划

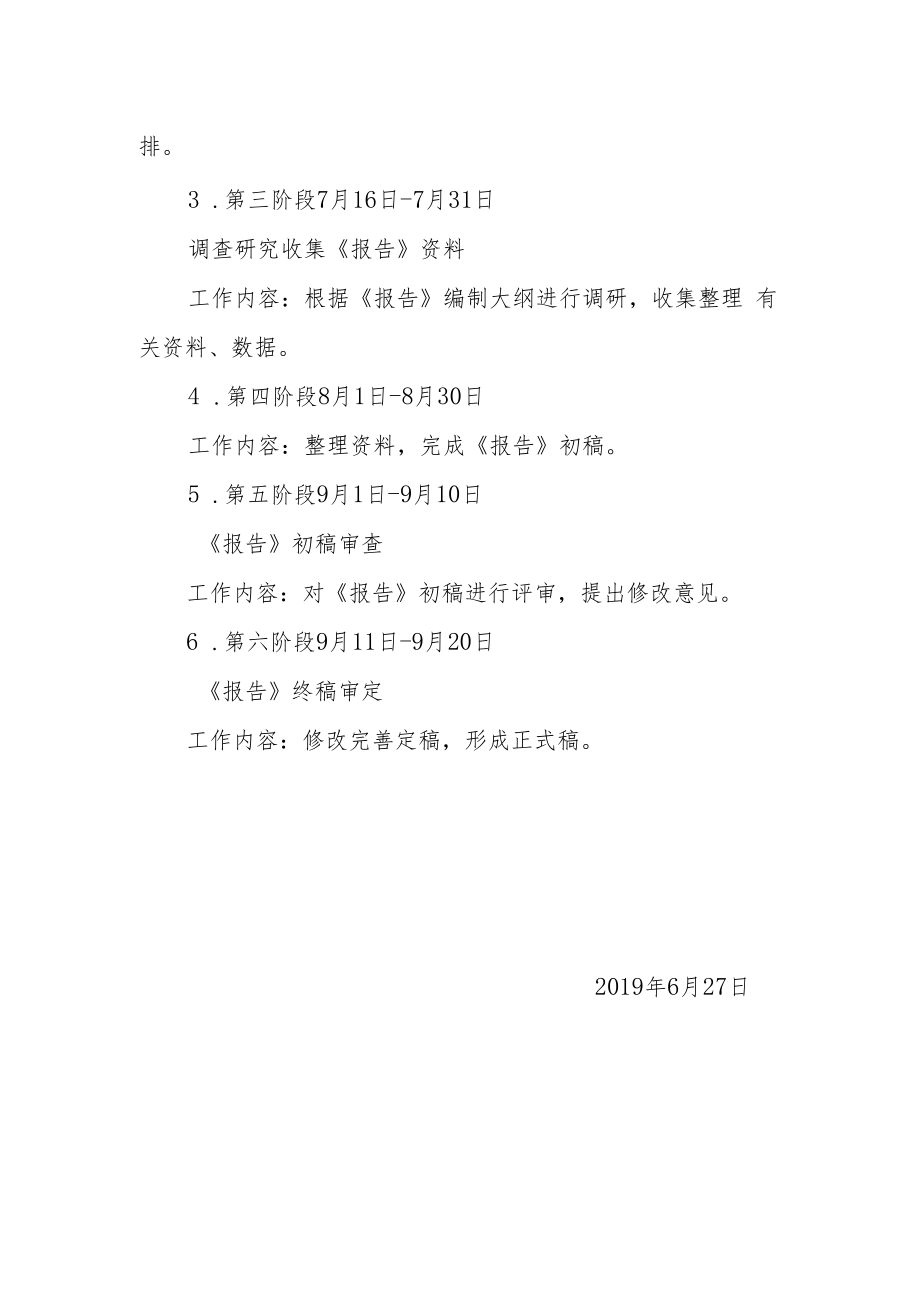

3、1 .第一阶段7月1日-7月5日编制报告提纲初稿工作内容:编制工程造价发展研究提纲,列出整体编制 要点。制定初步工作计划及调研提纲。2 .第二阶段7月5日-7月15日讨论确定报告提纲初稿工作内容:参会人员对发展提纲进行讨论,确定报告 提纲思路,明确提纲的范围、重点、深度,进度安排、人员 安排。3 .第三阶段7月16日-7月31日调查研究收集报告资料工作内容:根据报告编制大纲进行调研,收集整理 有关资料、数据。4 .第四阶段8月1日-8月30日工作内容:整理资料,完成报告初稿。5 .第五阶段9月1日-9月10日报告初稿审查工作内容:对报告初稿进行评审,提出修改意见。6 .第六阶段9月11日-9月20日报告终稿审定工作内容:修改完善定稿,形成正式稿。2019年6月27日
