《4.2土石方.ppt》由会员分享,可在线阅读,更多相关《4.2土石方.ppt(27页珍藏版)》请在第壹文秘上搜索。

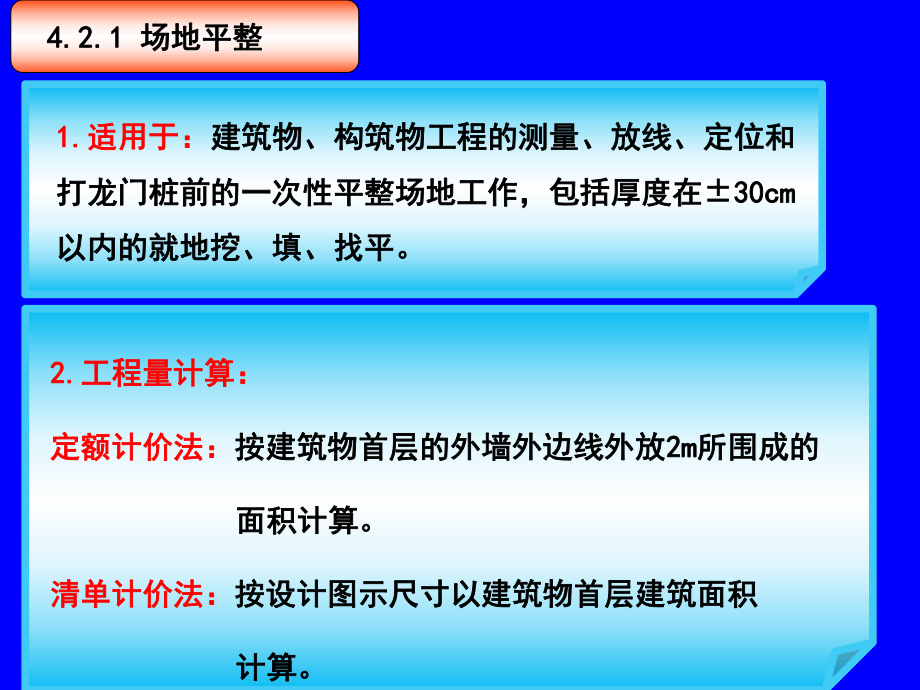

1、4.2 4.2 土石方工程土石方工程(A.1)(A.1)本节内容提要本节内容提要1 1、平整场地工程量计算规则、平整场地工程量计算规则2 2、人工挖沟槽、人工挖地坑、人工挖土方工程量计算规则、人工挖沟槽、人工挖地坑、人工挖土方工程量计算规则3 3、组价方式、组价方式 4.2.1 4.2.1 场地平整场地平整1.1.适用于:适用于:建筑物、构筑物工程的测量、放线、定位和建筑物、构筑物工程的测量、放线、定位和打龙门桩前的一次性平整场地工作,包括厚度在打龙门桩前的一次性平整场地工作,包括厚度在30cm30cm以内的就地挖、填、找平。以内的就地挖、填、找平。2.2.工程量计算:工程量计算:定额计价法:
2、定额计价法:按建筑物首层的外墙外边线外放按建筑物首层的外墙外边线外放2m2m所围成的所围成的 面积计算。面积计算。清单计价法:清单计价法:按设计图示尺寸以建筑物首层建筑面积按设计图示尺寸以建筑物首层建筑面积 计算。计算。 3.3.组价:组价: 定额计价法:定额计价法:1-1,010101001,464.131-1,010101001,464.13元元/100M2/100M2清单计价法:清单计价法:010101001,,1-1,464.13元元/100M2 4.2.2 4.2.2 人工土方工程人工土方工程1 1 计算前确定的资料计算前确定的资料b.b.土壤和岩石分类土壤和岩石分类其中:一二类土:
3、一般土其中:一二类土:一般土 三类土:坚土三类土:坚土 四四 类类 土:砂砾坚土土:砂砾坚土 a.a.分类目的不同,有不同的分类方法。分类目的不同,有不同的分类方法。c. 招标文件中一般明确土壤类别。招标文件中一般明确土壤类别。(1) (1) 土壤类别土壤类别 4.2.2 4.2.2 人工土方工程人工土方工程1 1 计算前确定的资料计算前确定的资料以设计室外地坪标高为准计算以设计室外地坪标高为准计算(2)(2)开挖深度开挖深度挖土深度挖土深度此部分基础此部分基础施工时尚无。施工时尚无。 4.2.2 4.2.2 人工土方工程人工土方工程1 1 计算前确定的资料计算前确定的资料(3)(3)放坡放坡
4、a.a.放坡起点:各类别土壤边壁直立不加支撑放坡起点:各类别土壤边壁直立不加支撑开挖的最大深度。从基坑底面开始。开挖的最大深度。从基坑底面开始。 4.2.2 4.2.2 人工土方工程人工土方工程1 1 计算前确定的资料计算前确定的资料(3)(3)放坡放坡b.b.坡度系数:坡度系数: K=B1/HK=B1/HH HB BB1B1i iF=F=(B+KHB+KH)H H正铲:前进向上,强制切土反铲:后退向下,强制切土 4.2.2 4.2.2 人工土方工程人工土方工程1 1 计算前确定的资料计算前确定的资料(4)(4)工作面工作面基础材料基础材料每边各增加每边各增加工作面宽度(工作面宽度(mmmm)
5、砖基础砖基础200200浆砌毛石浆砌毛石150150砼基础垫层支模板砼基础垫层支模板300300砼基础支模板砼基础支模板300300基础垂直面做防水层基础垂直面做防水层800800F=F=(A+2C+KH1A+2C+KH1)* *H1H1 + +(A+2CA+2C)* *H2H2 4.2.2 4.2.2 人工土方工程人工土方工程1 1 计算前确定的资料计算前确定的资料(5)(5)挖土项目名称划分挖土项目名称划分项目项目 区别条件区别条件坑底面积(坑底面积(m m2 2)( (不含不含C)C)槽底宽度(槽底宽度(m m)人工挖地坑人工挖地坑2020人工挖地槽人工挖地槽3,L3B3,L3B人工挖土
6、方人工挖土方202033人工场地平整人工场地平整30cm30cm的挖土的挖土设计室外地坪标高以上设计室外地坪标高以上30cm30cm的挖土的挖土山坡切土山坡切土山区或丘陵地建设中一边挖土者山区或丘陵地建设中一边挖土者 4.2.3 4.2.3 人工土方工程人工土方工程2 2 挖土工程量计算挖土工程量计算定额计价法:人工挖沟槽定额计价法:人工挖沟槽(考虑放坡和增加工作面)(考虑放坡和增加工作面)从垫层上表面放坡时:从垫层上表面放坡时:V=V=(A+2C+KH1A+2C+KH1)* *H1H1* *L+L+(A+2CA+2C)* *H2H2* *L L从垫层底面放坡时:从垫层底面放坡时:V=V=(A
7、+2C+KHA+2C+KH)* *H H* *L L清单计价法:人工挖沟槽清单计价法:人工挖沟槽(不考虑放坡和增加工作面)(不考虑放坡和增加工作面) V=AV=A* *H H* *L L 4.2.3 4.2.3 人工土方工程人工土方工程2 2 挖土工程量计算挖土工程量计算组价:组价:定额套价:定额套价:清单组价:清单组价:定额定额编号编号项目名称项目名称单位单位工程量工程量表达式表达式工程量工程量单价单价合价合价综合单价综合单价综合合价综合合价1-11-1人工挖沟槽一般土深度人工挖沟槽一般土深度1.5m1.5m以内以内100m3100m33853853.853.851549.531549.53
8、5965.695965.691549.531549.535965.695965.69编码编码项目名称项目名称项目特征描述项目特征描述单单位位工程量工程量表达式表达式工程量工程量单价单价合价合价综合综合单价单价综合综合合价合价010101003001010101003001挖基础土方挖基础土方1.1.土壤类别土壤类别: :一一类土、二类土类土、二类土2.2.基础类型基础类型: :条条形形+ +独基独基3.3.挖土深度挖土深度:2M:2M内内m3m338538538538522.3522.358604.8604.75751-11-1人工挖沟槽一人工挖沟槽一般土深度般土深度1.5m1.5m以内以内1
9、00100m3m33853853.853.852235.662235.668607.8607.29292235.2235.66668607.8607.2929 4.2.3 4.2.3 人工土方工程人工土方工程2 2 挖土工程量计算挖土工程量计算说明:说明:定额子目内未考虑挖土工作面和放坡应增加的费定额子目内未考虑挖土工作面和放坡应增加的费用,如施工组织设计要求增加工作面和放坡时,增加土用,如施工组织设计要求增加工作面和放坡时,增加土方量可依据本分部计算规则的相应规定计算。增加土方方量可依据本分部计算规则的相应规定计算。增加土方量的费用可考虑在综合单价内。量的费用可考虑在综合单价内。2 22 2
10、8008001 11 11 11 1KHKHA AC CC CKHKHH1H1H2H2A AC CC CH HF=F=(A+2C+KHA+2C+KH)* *H HF=F=(A+2C+KH1A+2C+KH1)* *H1+H1+(A+2CA+2C)* *H2H2 4.2.3 4.2.3 人工土方工程人工土方工程2 2 挖土工程量计算挖土工程量计算挖地坑放坡、带工作面时:挖地坑放坡、带工作面时:3231)2)(2(HKHHKCBHKCAV套综合单价:套综合单价:人工挖土方人工挖土方人工挖地槽人工挖地槽人工挖地坑人工挖地坑人工挖淤泥、流砂:可根据实际情况人工挖淤泥、流砂:可根据实际情况另行签证处理。另
11、行签证处理。 4.2.3 4.2.3 人工土方工程人工土方工程2 2 挖土工程量计算挖土工程量计算 根据挖土项目名称、土壤类别、开挖深度不同划分子目根据挖土项目名称、土壤类别、开挖深度不同划分子目 4.2.4 4.2.4 机械土方工程机械土方工程1.1.机械配套施工方案机械配套施工方案: :2.2.综合单价划分:综合单价划分:机械挖土:机械挖土:机械挖土汽车运土机械挖土汽车运土1KM1KM推土机推土推土机推土人工装土,自卸汽车运土人工装土,自卸汽车运土1KM1KM内内装载机装土,自卸汽车运土装载机装土,自卸汽车运土1KM1KM内内自卸汽车运土自卸汽车运土1KM1KM内每增加内每增加1KM1KM
12、装载机装运土方装载机装运土方翻斗车运土翻斗车运土3.3.工程量计算:工程量计算:(2)(2)机械挖土方工程量,按机械挖土方机械挖土方工程量,按机械挖土方90%90%,人工挖土方,人工挖土方10%10%分别列分别列项,人工挖土方部分按相应子目人工项,人工挖土方部分按相应子目人工2 2。 例:某工程机械挖土方量例:某工程机械挖土方量2500m3:2500m3:(1)(1)方法同人工土方:一般为大开口开挖方法同人工土方:一般为大开口开挖当人工开挖不经济时,当人工开挖不经济时,通常采用机械大开挖通常采用机械大开挖方式。如带地下室建方式。如带地下室建筑的土方施工等。筑的土方施工等。(3)(3)机械挖土方
13、工程量,单位工程量小于机械挖土方工程量,单位工程量小于2000m32000m3时,综合基价时,综合基价1.11.1。例:某工程机械挖土方量例:某工程机械挖土方量1900m3:1900m3:例:某工程反铲挖掘机挖土方,深例:某工程反铲挖掘机挖土方,深1.451.45米,坚土,总土方量米,坚土,总土方量1900m31900m3,回填土后外运土方,回填土后外运土方500m3500m3,采用人工装土,自卸汽车运,采用人工装土,自卸汽车运土土1Km1Km,计算挖土综合单价合计。,计算挖土综合单价合计。 4.2.4 4.2.4 机械土方工程机械土方工程(4)(4)机械挖土方深度大于机械挖土方深度大于5m5
14、m,挖掘机台班数量,挖掘机台班数量1.091.09 4.2.5 4.2.5 回填土回填土1.1.工作内容:工作内容:现场内取土运输、回填、铺平、夯实等现场内取土运输、回填、铺平、夯实等 回运回运100m100m的费用。的费用。2.2.工程量计算工程量计算: : V V基基=V=V挖挖-V-V室外地坪以下埋设室外地坪以下埋设 V V室内室内=S=SH H(设计室外至室内地面垫层底)(设计室外至室内地面垫层底) V V管管=V=V挖挖-V-V管(管(D500D500,不扣;,不扣; D500D500,按综合单价表中扣除),按综合单价表中扣除)3.3.综合单价:综合单价:1-1261-126,1-1271-127,0101030010101030014.4.回填土如需买土时回填土如需买土时:土的费用另计土的费用另计 ,并入综合基价。,并入综合基价。 4.2.5 4.2.5 回填土回填土基础回填土基础回填土室内回填土室内回填土 4.2.6 4.2.6 土方运输土方运输1.1.堆弃土方案、运土工具、距离堆弃土方案、运土工具、距离2.2.工程量计算工程量计算: : V=VV=V挖挖-V-V填填 + +值,余土外运;值,余土外运; - -值,买土运输。值,买土运输。
