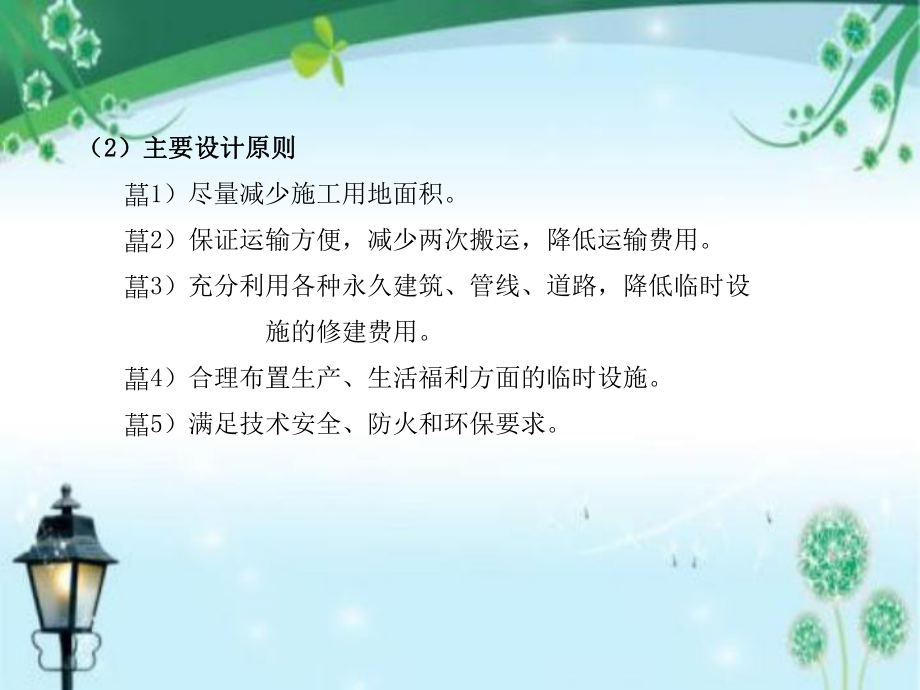

1、 按照施工部署、施工方案和施工总进度计划,将各项生产、生活设施在现场平面上进行规划和布置。 实践证明,科学合理的施工平面图设计,对于提高施工生产效率,降低工程建设成本,保证工程质量和施工安全等方面起着十分关键的作用。 (1 1)分类)分类 根据施工对象不同、范围的大小,施工平面图可分为: 施工总平面图 单位工程施工平面图(2 2)主要设计原则)主要设计原则1)尽量减少施工用地面积。2)保证运输方便,减少两次搬运,降低运输费用。3)充分利用各种永久建筑、管线、道路,降低临时设 施的修建费用。4)合理布置生产、生活福利方面的临时设施。5)满足技术安全、防火和环保要求。(1 1)设计依据)设计依据

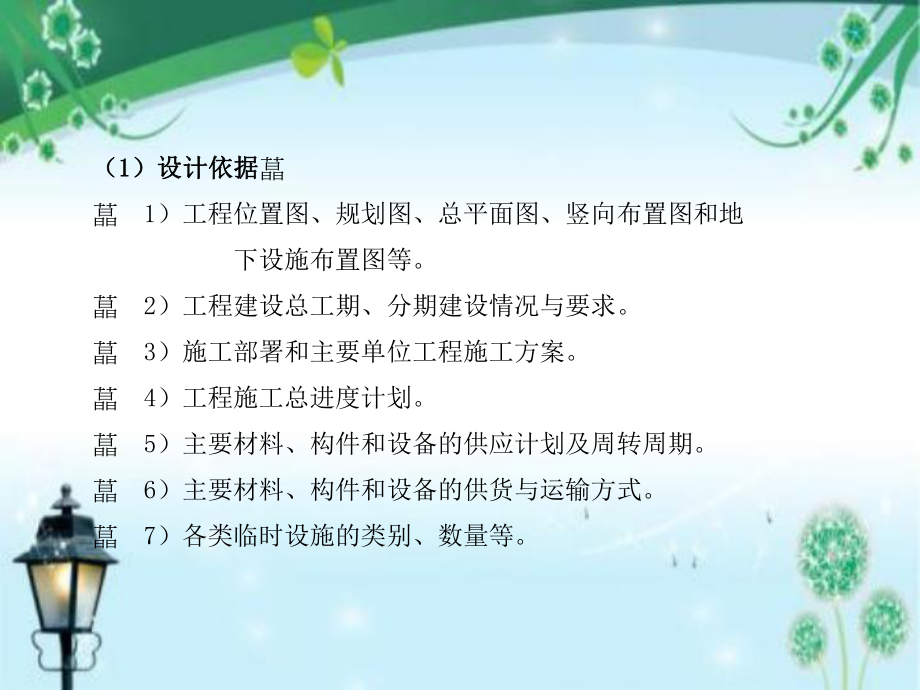

2、1)工程位置图、规划图、总平面图、竖向布置图和地 下设施布置图等。 2)工程建设总工期、分期建设情况与要求。 3)施工部署和主要单位工程施工方案。 4)工程施工总进度计划。 5)主要材料、构件和设备的供应计划及周转周期。 6)主要材料、构件和设备的供货与运输方式。 7)各类临时设施的类别、数量等。(2 2)设计内容设计内容 1)一切地上和地下已有的和拟建的建筑物,构筑物及其他设施(道 路、铁路和各种管线等)的位置和尺寸。 2)一切为工程项目建设服务的临时设施,包括: 施工用道路、铁路 各类加工厂,仓库和堆场 行政管理和文化生活福利用房 临时给排水管线和供电线路、蒸汽和压缩空气管道 防洪设施,安
3、全防火设施 取土弃土地点等 3)永久性和半永久性测量用的水准点、坐标点、高程点、沉 降观测点等。(3 3)设计步骤)设计步骤第第1 1步:步:确定运输线路 设计施工总平面图时,首先应确定主要材料、构件和设备等进 入施工现场的运输方式: 铁路 公路 水路第第2 2步:步:布置仓库和堆场各类材料构配件的堆放场地必须结合现场地形、永久性设施、运输道路以及施工进度等进行综合安排,同时考虑各专业工种的特点及施工工艺的需要。 例如:土建工程用的钢筋、模板、脚手架、砖和墙板等围护结构, 在工业厂房的施工中,可沿厂房纵向布置在柱列外侧;在民 用建筑施工中,则尽可能布置在塔式起重机等起重设备的工 作半径之内。第
4、3步:布置场内临时道路 明确各段道路上的运输负担,区别主要道路和次要道路;满足车辆的安全行驶。第4步:布置行政和生活临时设施这类临时建筑包括:(1)行政管理和辅助生产用房(2)居住用房(3)生活福利用房第5步:布置临时水、电管网和其他动力设施(1)给水管和供电干线一般沿主干道路布置,主要供水、 供电管线采用环状,孤立点可用支状。(2)消防站一般布置在工地的出入口附近,并沿道路设 消防水栓。(3)利用现场附近已有的高压线路或发电站及变电所。 单位工程施工平面图是施工方案在现场空间上的体现,反映已建工程和拟建工程之间,以及各种临时建筑、设施之间的空间关系。(1)(1)设计依据设计依据 设计时依据的
5、资料有: 1)工程施工图和现场地形图; 2)一切已建和拟建的地上地下管道布置资料; 3)可用的房屋及设施情况;4)施工组织总设计(如施工总平面图等);5)单位工程的施工组织设计文件(如施工方案、施工方 法、施工进度计划及各项资源需用量计划等);6)有关安全、消防、环境保护、市容卫生方面的文件及 法规(2 2)设计的内容)设计的内容: :1)已建及拟建的永久性建筑物、构筑物及其他设施的位置和 尺寸。2)为工程施工服务的临时设施,包括材料仓库、堆场、钢筋 加工棚、木工房、生活及行政办公用房等。3)临时道路,及其与场外交通的连接。4)临时给排水管线、供电线路、蒸汽及压缩空气管道 等。5)垂直运输设施
6、的布置。6)测量轴线及定位线标志,永久性水准点位置。7)安全防火设施的位置(3 3)设计步骤)设计步骤 施工平面图图例 第1步: 确定起重机械的位置 起重机械包括塔吊(有轨式、固定式)、井架、龙 门架、 及汽车起重机械等几种。 塔吊的布置: 1)塔吊的平面位置。主要取决于建筑物的平面形状和四 周场地条件。 有轨式塔吊:一般应在场地较宽的一侧沿建筑物的长度 方向布置,布置方法有:沿建筑物单侧布 置、双侧布置和跨内布置三种。 固定式塔吊:一般布置在建筑物中心,或建筑物长边的 中间。2)塔吊的服务范围(最大回转半径) 3)起吊高度4)起重量(验算:最重构件、最远距离)图8-1图8-2第第2 2步:确
7、定搅拌站、加工棚和材料、构件堆场的位置步:确定搅拌站、加工棚和材料、构件堆场的位置 应尽量靠近使用地点或在起重机能力范围。应尽量靠近使用地点或在起重机能力范围。(1) 搅拌站的布置n 应尽可能布置在垂直运输机械附近,以减少混凝土 及砂浆的水平运距。n 在浇筑大型混凝土基础时,可将混凝土搅拌站直接 设在基础边缘,待基础混凝土浇好后再转移。(2) 加工棚的布置 建筑物四周。(3)仓库和堆场的布置 根据各施工阶段的需要和材料设备使用的先后顺序 来进行布置,提高场地使用的周转效率。 第第3 3步:步: 布置运输道路布置运输道路 (A)尽可能利用永久性道路。 (B)满足消防要求。消防车道宽度不小于3.5
8、m。 (C)汽车单行道的现场道路最小宽度为3m,双行道的最 小宽度为6m。第第4 4步:步: 布置临时设施布置临时设施 可分为生产性和生活性两类。第第5 5步:步: 布置临时水电管网布置临时水电管网 (1) 临时供水的布置 (2) 临时供电的布置 供水管网布置 用电量和导线等计算 管径的大小 变电器、配电箱布置 安全架空距离8.4.18.4.1临时仓库和堆场临时仓库和堆场 几种临时仓库和堆场的形式: 转运仓库 中心仓库 工地仓库 式中: P材料的储备量(m3或t等); Tc储备期定额(天); Qi材料、半成品等总的需要量; T有关项目的施工总工作日; Ki材料使用不均匀系数。 临时仓库和堆场的
9、计算和布置工作一般包括: 确定各种材料、设备的储存量iiCQ KPTT 确定仓库和堆场的面积及外形尺寸式中:F仓库总面积(m2); P仓库材料储备量; q每m2仓库面积存放的材料、制品的数量; K仓库面积利用系数(考虑人行道和车道所占面积) 选择仓库的结构形式,确定材料、设备的装卸方法 确定仓库和堆场的位置PFqK 8 84 42 2 临时建筑物临时建筑物 为现场管理和施工人员所用的行政管理和生活福利建筑物。 临时建筑物的计算和布置一般包括以下几个方面:计算施工期间使用这些临时建筑物的人数; 式中:S 建筑面积(m2); N 人数; P 建筑面积指标 确定临时建筑物的修建项目及其建筑面积; 选
10、择临时建筑物的结构形式; 临时建筑物位置的布置。 SNP8.4.3 8.4.3 临时供水临时供水 包括生产用水(一般生产用水和施工机械用水)、生活用水(施工现场生活用水和生活区生活用水)和消防用水三部分。 建筑工地供水组织一般包括: (1 1)计算用水量)计算用水量(q1、 q2、 q3、 q4、 q5 )1112118 3600kQ N kqTb 式中:q1生产用水量(升/秒); Q1最大年度工程量; N1施工用水定额; k1未预见的施工用水系数(1.051.15); T1年度有效工作日; k2用水不均衡系数 b每日工作班数。 总用水量Q : 由下列情况分别确定: 当(q1+q2+q3+q4
11、)q5时, Q = q5+1/2(q1+q2+q3+q4 ) 当(q1+q2+q3+q4) q5时 Q= q1+q2+q3+q4 (2 2)选择供水水源选择供水水源( (满足用水量、水质)满足用水量、水质)(3 3)选择临时供水系统的配置方案(环式、枝式管网)选择临时供水系统的配置方案(环式、枝式管网)(4 4)设计临时供水管网设计临时供水管网(5 5)设计供水构筑物和机械设备等。设计供水构筑物和机械设备等。8 84 44 4 临时供电临时供电 ( 1 1)用电量计算)用电量计算( (施工用电和照明用电施工用电和照明用电 ) ); 施工用电: 式中:Pc 施工用电量(kW); k1、k2 设备
12、同时使用时的系数 P1 各种机械设备的用电量(kW) P2 电焊机的用电量(kW)11221.05 1.10cPkPkP 照明用电:式中:P0 照明用电量(kW) k2、k3室内、外照明设备同时使用系数 P3 室内照明用电量(kW) P4 室外照明用电量(kW)023341.10PkPkP 式中:P变压器的功率(kVA) K功率损失系数,可取1.05 Pmax变压器服务范围内的最大计算负荷(kW) cos功率因数,一般采用0.75 根据计算所得的容量以及高压电源电压和工地用电电压,可以从变压器产品目录中选用相近的变压器。(2 2)电源选择)电源选择(3 3)变压器确定)变压器确定 变压器的功率
13、可按下式计算:m a xc o sKPP(4 4)导线截面)导线截面选择选择 应满足下列要求: 1)先根据电流强度进行选择。保证导线能持续通 过最大的负荷电流而其温度不超过规定值; 2)再根据容许电压损失选择; 3)最后对导线的机械强度进行校核。 (5 5)供电线路布置)供电线路布置 (环状、枝状) 有关考核评价指标如下:(1 1)设施费用指标)设施费用指标 式中:B临时设施费用节约率(%); k1、L各项线性临时设施的单位长度的费用(元/m) 和长度(m) k2、A生产、生活临时设施的单位造价(元/ m2)和建 筑面积(m2) K3、S各种堆场及仓库设施的单位费用(元/ m2 ) 和面积(m
14、2) 不可预见系数 G 临时设施费用企业定额(元)1231Bk Lk Ak SG (2 2)施工场地的利用率)施工场地的利用率12340pDAA 式中:D施工场地利用率(%); A0 施工占地面积(m2 ); AP永久性建筑设施的占地面积(m2); 各项临时建筑的占地面积(m2); 各项临时道路的占地面积(m2); 各项堆场及仓库的占地面积(m2); 其他为施工服务的临时设施占地面积(m2)。1234 式中:P场内运输费用节约率(%); Qi 、Li 、ei 分别为各项材料、构件、设备等在施工 现场内部运输的重量(t)、运输的距离 (km)和吨公里运输费(元tkm)。 E 场内运输费的控制指标
15、(元)。(3 3)场内运输量指标)场内运输量指标 场内运输量指标反映各项临时设施、堆场和仓库位置及运输线路的布置是否经济合理。 计算公式如下:11niiiiPQL eE(4 4)场地管理效率)场地管理效率 场地管理效率M衡量现场管理措施和方案的优劣。计算公式如下: M=1/n (C1+ C2 + C3 +etc.) 式中:M 场地管理效率 C1 施工现场剩余土方、废料和垃圾等的处理方案系数 C2 施工现场的平整方案系数 C3 场内积水的处理方案系数方案系数的取值方案系数的取值: : 当现场管理措施和方案切实可靠时,系数取0.7-1.0; 当方案可行,但不是非常理想时,系数取0.3-0.5; 当缺少相应方案时,取0.1-0.2。(5 5)综合评价指标)综合评价指标 计算公式如下: 综合评价指标综合评价指标V V越大,说明施工平面设计的效果越好。越大,说明施工平面设计的效果越好。1234VBDPM 式中: V 施工平面图设计的综合评价系数(0V10) 、 、 、 相应指标的权重系数,可分别取 0.30、0.25、0.30、0.15。4321
