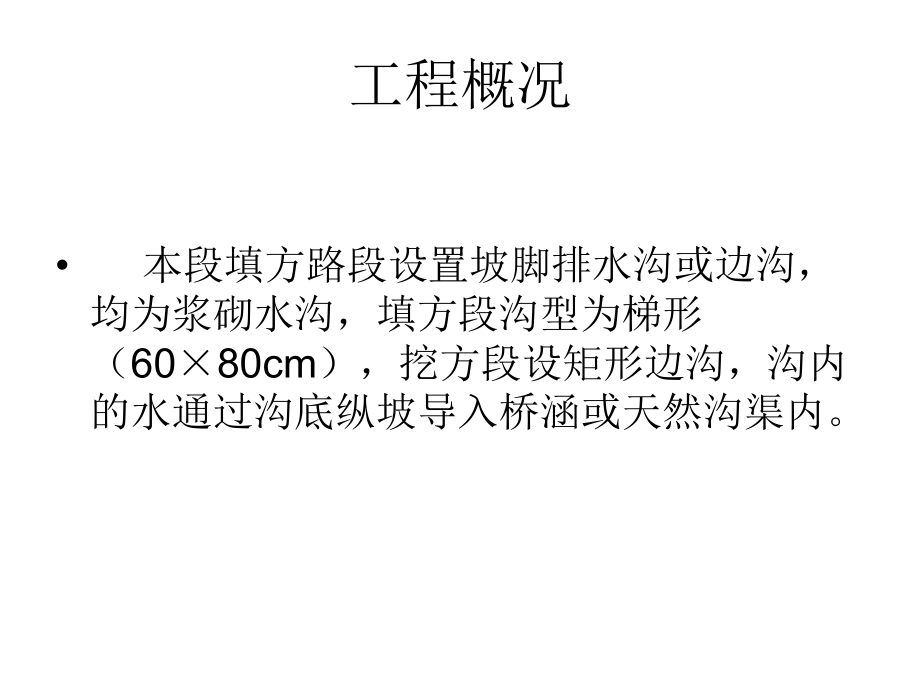

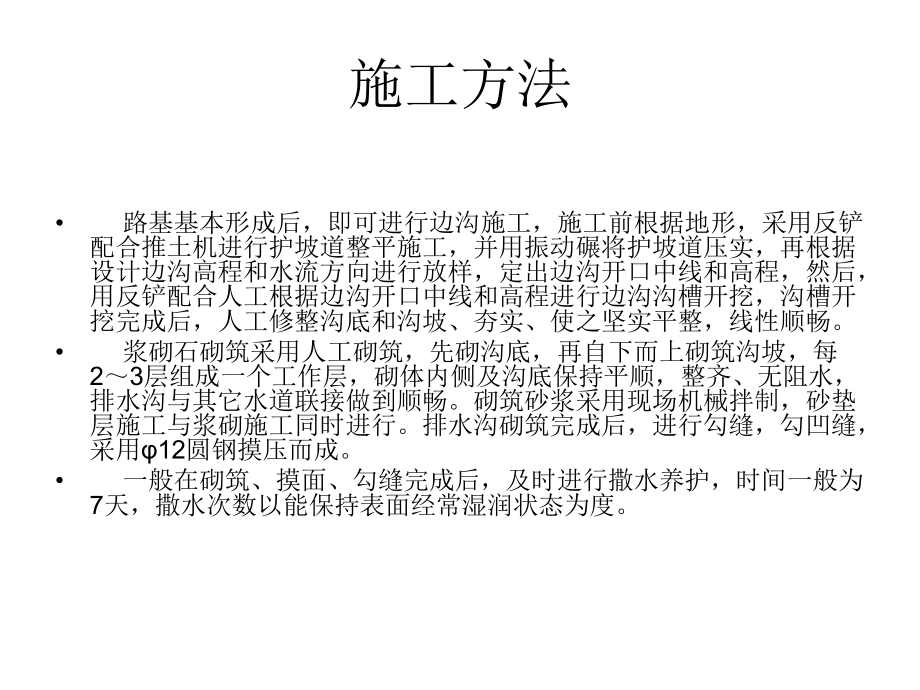

1、 路基排水工程路基排水工程施施 工工 方方 案案工程概况 本段填方路段设置坡脚排水沟或边沟,均为浆砌水沟,填方段沟型为梯形(6080cm),挖方段设矩形边沟,沟内的水通过沟底纵坡导入桥涵或天然沟渠内。施工方法 路基基本形成后,即可进行边沟施工,施工前根据地形,采用反铲配合推土机进行护坡道整平施工,并用振动碾将护坡道压实,再根据设计边沟高程和水流方向进行放样,定出边沟开口中线和高程,然后,用反铲配合人工根据边沟开口中线和高程进行边沟沟槽开挖,沟槽开挖完成后,人工修整沟底和沟坡、夯实、使之坚实平整,线性顺畅。 浆砌石砌筑采用人工砌筑,先砌沟底,再自下而上砌筑沟坡,每23层组成一个工作层,砌体内侧及

2、沟底保持平顺,整齐、无阻水,排水沟与其它水道联接做到顺畅。砌筑砂浆采用现场机械拌制,砂垫层施工与浆砌施工同时进行。排水沟砌筑完成后,进行勾缝,勾凹缝,采用12圆钢摸压而成。 一般在砌筑、摸面、勾缝完成后,及时进行撒水养护,时间一般为7天,撒水次数以能保持表面经常湿润状态为度。施工技术要求 1边沟施工中复核全线排水系统的设计是否完备和妥善,必要时予以补充和修改,使全线的沟渠、管道、桥涵构成完整的排水体系。 2边沟不应作为农业排灌渠道,排水沟的进出水口,根据水系地质情况采取适当加固。 3边沟等排水设施的位置、断面、尺寸、坡度、标高及使用材料应符合设计要求。 4沟渠边坡平整、稳定、严禁贴坡,边沟纵坡

3、顺适,沟底平整、排水通畅,无冲刷和阻水现象。 5边沟线型美观,直线线型顺直,曲线线型圆滑,转弯处做到弧形渐变,其半径不小于10m。6浆砌排水沟允许偏差和频率:项次 检查项目规定和允许偏差检查方法和频率规定分1砂浆强度在合格标准内按规范 302轴线偏位(mm)50经纬仪(每200m测5点)103沟底高程(mm)50水准仪(每200m测5点)154直顺度或坡度30mm、不陡于设计20m拉线、坡度尺(200m2点)105断面尺寸(mm)30尺量:每200m查2点156铺砌厚度(mm)不小于设计尺量:每200m查2点107垫层厚度(mm)不小于设计尺量:每200m查2点10施工组织及人员投入 组成边沟施工小分队,每队人员编制4050人,施工负责人为朱社芳,技术负责人为宋丹成,质检负责人为陈世清,其它人员投入见下表(每队): 序号工种数量备注 1测量员2专业技术员 2圬工15熟练工 3石匠4熟练工 4技术员2专业技术人员 5司机4熟练工 6其它25民技工设备投入 设备名称型号 数量 备注 反铲Pc2002自备 推土机 D85 2自备 震动碾 YZ18T2自备 自卸车 18T 6自备 砂浆搅拌机0.25L4自备 发电机 15KW4自备施工工艺流程图 沟槽开挖 沟底、沟坡修整夯实 砂垫层施工 砌石施工 养 护

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
