附着升降脚手架(讲课).ppt

上传人:p** 文档编号:153984 上传时间:2023-02-23 格式:PPT 页数:36 大小:13.44MB
下载 相关 举报
附着升降脚手架(讲课).ppt_第1页
第1页 / 共36页
附着升降脚手架(讲课).ppt_第2页
第2页 / 共36页
附着升降脚手架(讲课).ppt_第3页
第3页 / 共36页
附着升降脚手架(讲课).ppt_第4页
第4页 / 共36页
附着升降脚手架(讲课).ppt_第5页
第5页 / 共36页
附着升降脚手架(讲课).ppt_第6页
第6页 / 共36页
附着升降脚手架(讲课).ppt_第7页
第7页 / 共36页
附着升降脚手架(讲课).ppt_第8页
第8页 / 共36页
附着升降脚手架(讲课).ppt_第9页
第9页 / 共36页
附着升降脚手架(讲课).ppt_第10页
第10页 / 共36页
亲,该文档总共36页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《附着升降脚手架(讲课).ppt》由会员分享,可在线阅读,更多相关《附着升降脚手架(讲课).ppt(36页珍藏版)》请在第壹文秘上搜索。

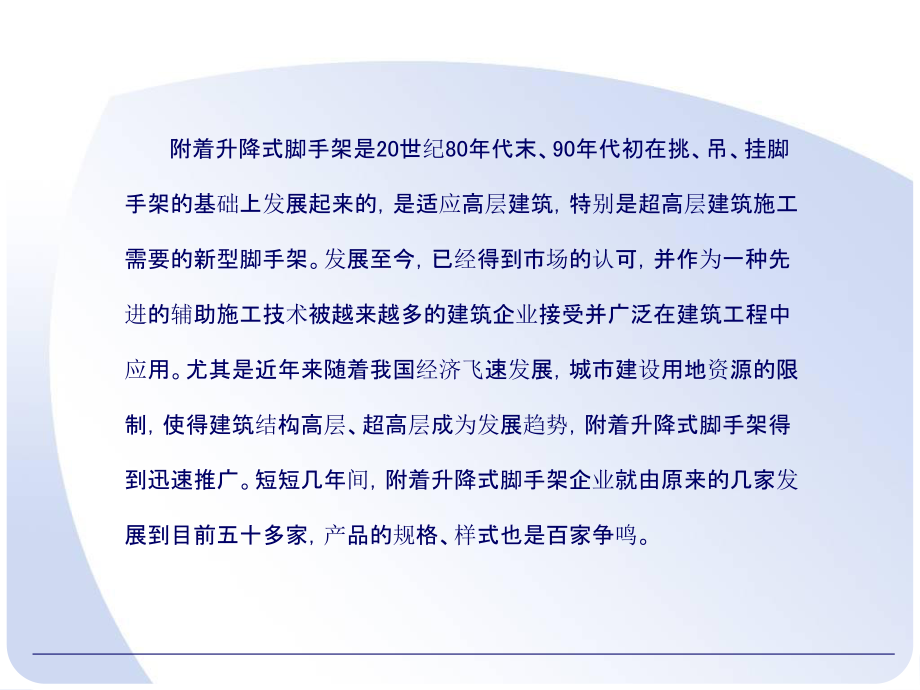

1、 附着式升降脚手架一、前言一、前言1、附着升降脚手架的发展:、附着升降脚手架的发展: 随着建筑施工技术的发展,脚手架的种类也愈来愈多。脚手架一随着建筑施工技术的发展,脚手架的种类也愈来愈多。脚手架一般分为以下三大类:般分为以下三大类:脚手架外脚手架单排脚手架双排脚手架悬挑脚手架内脚手架工具式脚手架吊篮脚手架附着式升降脚手架悬挂脚手架门式钢管脚手架前言前言 附着升降式脚手架是20世纪80年代末、90年代初在挑、吊、挂脚手架的基础上发展起来的,是适应高层建筑,特别是超高层建筑施工需要的新型脚手架。发展至今,已经得到市场的认可,并作为一种先进的辅助施工技术被越来越多的建筑企业接受并广泛在建筑工程中应

2、用。尤其是近年来随着我国经济飞速发展,城市建设用地资源的限制,使得建筑结构高层、超高层成为发展趋势,附着升降式脚手架得到迅速推广。短短几年间,附着升降式脚手架企业就由原来的几家发展到目前五十多家,产品的规格、样式也是百家争鸣。前言前言2 2、附着升降脚手架原理:、附着升降脚手架原理: 附着升降脚手架是搭设一定高度并通过附着支撑结构附着于高层超高层工程结构上,具有防倾覆、防坠落装置,依靠自身的升降设备和装置,随工程结构施工逐层爬升直至结构封顶可继而满足外墙装饰作业要求实现逐层下降的辅助施工外脚手架,它可以满足结构施工、安装施工、装修施工等施工阶段中工人在建筑物外侧进行操作时的施工工艺及安全防护需

3、要。 3 3、附着升降脚手架优点:、附着升降脚手架优点:前言前言附着升降脚手架传统形式脚手架前言前言v . .节约材料费用:节约材料费用:爬架架体搭设不超过五层楼高,根据施工进度逐爬架架体搭设不超过五层楼高,根据施工进度逐层升降,比双排脚手架从地面一直搭设到结构顶层,节约大量的钢管层升降,比双排脚手架从地面一直搭设到结构顶层,节约大量的钢管、扣件、脚手板及、扣件、脚手板及安全网。安全网。v . .节约人工费用:节约人工费用:爬架架体搭设好后,只需少量人员就可对架体进爬架架体搭设好后,只需少量人员就可对架体进行升降,节约大量的人工。行升降,节约大量的人工。v . .节约塔吊台班费用:节约塔吊台班

4、费用:爬架搭设好后,利用自身升降系统就可对爬爬架搭设好后,利用自身升降系统就可对爬架进行升降,比挂架节约大量塔吊台班费用。架进行升降,比挂架节约大量塔吊台班费用。v . .提高工作效率:提高工作效率:采用爬架施工,四天左右可以施工一层,节约工采用爬架施工,四天左右可以施工一层,节约工期,减少成本支出。期,减少成本支出。v . .爬架一次分摊费用少:爬架一次分摊费用少:爬架作为周转用设备,购买成本低,可多爬架作为周转用设备,购买成本低,可多次使用,摊销费用少。次使用,摊销费用少。二、附着式升降脚手架介绍二、附着式升降脚手架介绍1 1、附着式升降脚手架简介:、附着式升降脚手架简介:v 附着升降脚手

5、架(简称附着升降脚手架(简称爬架爬架)的概念:)的概念:v 根据其技术操作原理,可随主体施工进度逐层上升,直至建筑物根据其技术操作原理,可随主体施工进度逐层上升,直至建筑物封顶,然后便可逐层下降进行装修作业,最后回到初始安装位置。并封顶,然后便可逐层下降进行装修作业,最后回到初始安装位置。并具有防倾覆,防坠落装置的外脚手架。具有防倾覆,防坠落装置的外脚手架。v 爬架根据其支承方式、升降方式、提升设备的不同而分为不同的爬架根据其支承方式、升降方式、提升设备的不同而分为不同的种类。种类。附着式升降脚手架介绍附着式升降脚手架介绍按支承方式导轨式爬架导座式爬架套框(管)式爬架挑轨式爬架套轨式爬架吊套式

6、爬架吊轨式爬架按升降方式分体升降的爬架整体升降的爬架互爬升降的爬架按升降设备电动(葫芦)提升手动(葫芦)提升液压提升卷扬提升爬架的分类:附着式升降脚手架介绍附着式升降脚手架介绍2.附着式升降脚手架的基本构成:架体结构架体由竖向主框架、水平梁架和架体构架构成附着支撑连接架体与建筑物的传力和承力构件提升设备为爬架提供升降动力的装置安全装置和控制系统防坠、防倾装置以及操作控制系统等附着式升降脚手架介绍附着式升降脚手架介绍各部件的功能:各部件的功能:架体:I.架体结构是爬架的主体,它具有足够的强度和适当的刚度,可承受架体的自重、施工荷载荷载;II.架体结构应沿建筑物施工层外围形成一个封闭的空间,并通过

7、设置有效的安全防护,确保架体上操作人员的安全,及防止高空坠物伤人事故的发生;III.架体上应有适当的操作平台提供给施工人员操作和防护使用。附着式升降脚手架介绍附着式升降脚手架介绍附着支撑:I.为了确保架体在升降过程中处于稳定状态,避免晃动和抵抗倾覆作用,满足各种工况下的支承、防倾和防坠落的承力要求。剪力墙支座板式支座支座导向架附着式升降脚手架介绍附着式升降脚手架介绍提升设备:I.提升设备包括提升块、提升吊钩以及动力设备(电动葫芦等)。II.主要功能是为爬架的升降提供有效的动力。电动葫芦液压设备小型卷扬机附着式升降脚手架介绍附着式升降脚手架介绍安全和控制装置:I.着式升降脚手架的安全装置包括防坠

8、装置和防倾装置。II.防坠装置是防止架体坠落的装置,防倾装置采用防倾导轨及其他合适的控制架体水平位移的构造。III.控制系统确保实现同步提升和限载保安全的要求。对升降同步性的控制应实现自动显示、自动调整和遇故障自停的要求。防坠装置限载预警装置防坠和预警:防坠和预警:附着式升降脚手架介绍附着式升降脚手架介绍控制系统:控制系统:PC控制机信息收集器销轴传感器荷载传感器位移传感器电控柜控制系统PC机控制系统三、施工工艺三、施工工艺爬架的搭设与安装准备工作实施工作安装完成后的验收工作爬架的使用 爬架的升降 人员的作业爬架的拆除 准备工作 实施工作施工工艺施工工艺1.爬架的搭设与安装前的准备工作a.根据

9、工程特点与使用要求编制专项施工方案。对特殊尺寸的架体应进行专门设计,架体在使用过程中因工程结构的变化而需要局部变动时,应制定专门的处理方案。b.根据施工方案设计的要求,落实现场施工人员及组织机构。并进行安全技术交底。c.核对脚手架搭设材料与设备的数量、规格,查验产品质量合格证、材质检验报告等文件资料,必要时进行抽样检验。主要搭设材料应满足以下规定:施工工艺施工工艺d.脚手管外观质量平直光滑,没有裂纹、分层、压痕、硬弯等缺陷,并应进行防锈处理;立杆最大弯曲变形应小于L/500,横杆最大弯曲变形应小于L/150mm;端面平整,切斜偏角应小于1.70mm; 实际壁厚不得小于标准公称壁厚的90%;h.

10、安装需要施工塔吊配合时,应核验塔吊的施工技术参数是否满足需要。e.焊接件焊缝应饱满,焊缝高度符合设计要求,并满足钢结构GB502212001、JGJ812001规范要求,没有咬肉、夹渣、气孔、未焊透、裂纹等缺陷;f.螺纹连接件应无滑丝、严重变形、严重锈蚀等现象;g.扣件应符合现行钢管脚手架扣件(JGJ22)的规定;安全围护材料及其他辅助材料应符合国家标准的有关规定。h.安装需要施工塔吊配合时,应核验塔吊的施工技术参数是否满足需要。施工工艺施工工艺2、附着升降脚手架的安装与搭设根据图纸进行留孔搭设安装平台主框架整体组装主框架安装调试架体、底部桁架搭设铺设脚手板、安全网封闭安装提升装置、防坠器检查

11、、验收投入使用进行升降循环注意事项:注意事项: 1 1)预留螺栓孔或预埋件的)预留螺栓孔或预埋件的中心位置偏差应小于中心位置偏差应小于15mm;15mm; 2 2)水平梁架及竖向主框架)水平梁架及竖向主框架在相邻附着支承结构处的高差在相邻附着支承结构处的高差应不大于应不大于20mm;20mm; 3 3)竖向主框架和防倾导向)竖向主框架和防倾导向装置的垂直偏差应不大于装置的垂直偏差应不大于55和和60mm60mm。施工工艺施工工艺(1)爬架安装搭设前,应核验工程结构施工时留设的预留螺栓孔或预埋件的平面位置、标高和预留螺栓孔的孔径、垂直度等,还应该核实预留螺栓孔或预埋件处砼的强度等级。预留孔应垂直

12、于结构外表面。不能满足要求时应采取合理可行的补救措施。施工工艺施工工艺(2)爬架在安装搭设前,应设置安全可靠的安装平台来承受安装时的竖向荷载。安装平台上应设有安全防护措施。安装平台水平精度应满足架体安装精度要求,任意两点间的高差最大值不应大于20mm。(3)在地面进行爬架的拼装:用垫木把主框架下节、标准节垫平,穿好螺栓(M1650、M1690),垫圈,并紧固所有螺栓。注意:拼接时要把每两节之间的导轨找正对齐;把导向装置组装好安装在相应位置;把支座(附着支承结构)固定在主框架相应连接位置上,并紧固。拼装后的架体施工工艺施工工艺(4)爬架的吊装:当结构砼强度达到设计要求,把支座与结构进行可靠连接;

13、用起重设备把拼接好的主框架吊起,吊点设在上部1/3位置上;按照爬架方案要求,把主框架临时固定在建筑结构上;安装底部桁架,并搭设架体。爬架的吊装吊装后的爬架施工工艺施工工艺(5)爬架架体构架的搭设: 架体构架立杆纵矩1500mm,立杆轴向最大偏差应小于20mm,相邻立杆接头不应在同一步架内。立杆 外侧大横杆步矩1800mm,内侧大横杆步矩1800mm,上下横杆接头应布置在不同立杆纵矩内。最下层大横杆搭设时应起拱3050mm。大横杆 小横杆贴近立杆布置,搭于大横杆之上。外侧伸出立杆100mm,内侧伸出立杆100400mm。内侧悬臂端可铺脚手板或翻板,使架体底部与建筑物封闭。小横杆 架体外侧必须沿全

14、高设置剪刀撑,剪刀撑跨度不得大于6000mm其水平夹角为4560,并应将竖向主框架、架体水平梁架和架体构架连成一体。剪刀撑 脚手板设计铺设四层,最下层脚手板距离外墙不超过100mm 并用翻板封闭。翻板保持架体底层脚手板与建筑物表面在升降和正常使用中的间隙,防止物料坠落脚手板架体底层的脚手板必须铺设严密,且应用大眼网(平网)和密眼网双层网进行兜底。整个升降架外侧满挂安全网,安全网应上,下绷紧,每处均用16#铁丝绑牢,组与组之间应搭接好,不能留有空隙,转角处用10-16钢筋压角,与立杆绑扎牢固。相邻安全网搭接长度不少于200mm,底部密封板、翻板处在条件许可时将架子提升约1500mm后在其底部兜挂

15、安全网,在翻板处上翻钉牢。密目网施工工艺施工工艺(6)注意事项: 1.1.安装过程中应严格控制架体水平梁架与竖向主框架的安装偏差。架体水平梁架相邻二吊点处的高差应小于20mm;相邻两榀竖向主框架的水平高差应小于20mm;竖向主框架和防倾导向装置的垂直偏差应不大于5和60mm; 2.2.安装过程中架体与工程结构间应采取可靠的临时水平拉撑措施。确保架体稳定; 3.3.扣件式脚手杆件搭设的架体,搭设质量应符合相关标准的要求; 4.4.扣件螺栓螺母的预紧力矩应控制在4060N. m范围内; 5.5.脚手杆端头扣件以外的长度应不小于100mm,架体外侧小横杆的端头外露长度应不小于100mm; 6.6.作

16、业层与安全围护设施的搭设应满足设计与使用要求。脚手架邻近高压线时,必须有相应的防护措施。施工工艺施工工艺3、附着升降脚手架的安装后的调试验收 架体搭设完毕后,应立即组织有关部门会同爬架单位对下列项目进行调试与检验,调试与检验情况应作详细的书面记录:架体结构中采用扣件式脚手杆件搭设的部分,应对扣件拧紧质量按50%的比例进行抽查,合格率应达到95%以上;对所有螺纹连接处进行全数检查;进行架体提升试验,检查升降机具设备是否正常运行;对架体整个防护情况进行检查;其他必须的检验调试项目。 架体调试验收合格后方可办理投入使用的手续。施工工艺施工工艺(1)爬架的提升 提升的总体思路:插上防坠销,将提升支座提升至最上一层并固定,将调节顶撑拆开,调整电动升降设备并预紧,拔下承重支座承重销、松开防坠器。提升架体,支座上部插防坠销,承重支座安装好承重销,防坠支座安装好调节顶撑,锁紧防坠器,使用。4、附着升降脚手架的使用施工工艺施工工艺(2)爬架升降前的准备工作 由安全技术负责人对爬架提升的操作人员进行安全技术交底,明确分工,责任落实到位,并记录和签字。按分工清除架体上的活荷载、杂物与建筑的连接物、障碍物,安

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 建筑规范

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
