项目管理培训资料.ppt

上传人:p** 文档编号:154046 上传时间:2023-02-23 格式:PPT 页数:62 大小:224.50KB
下载 相关 举报
项目管理培训资料.ppt_第1页
第1页 / 共62页
项目管理培训资料.ppt_第2页
第2页 / 共62页
项目管理培训资料.ppt_第3页
第3页 / 共62页
项目管理培训资料.ppt_第4页
第4页 / 共62页
项目管理培训资料.ppt_第5页
第5页 / 共62页
项目管理培训资料.ppt_第6页
第6页 / 共62页
项目管理培训资料.ppt_第7页
第7页 / 共62页
项目管理培训资料.ppt_第8页
第8页 / 共62页
项目管理培训资料.ppt_第9页
第9页 / 共62页
项目管理培训资料.ppt_第10页
第10页 / 共62页
亲,该文档总共62页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《项目管理培训资料.ppt》由会员分享,可在线阅读,更多相关《项目管理培训资料.ppt(62页珍藏版)》请在第壹文秘上搜索。

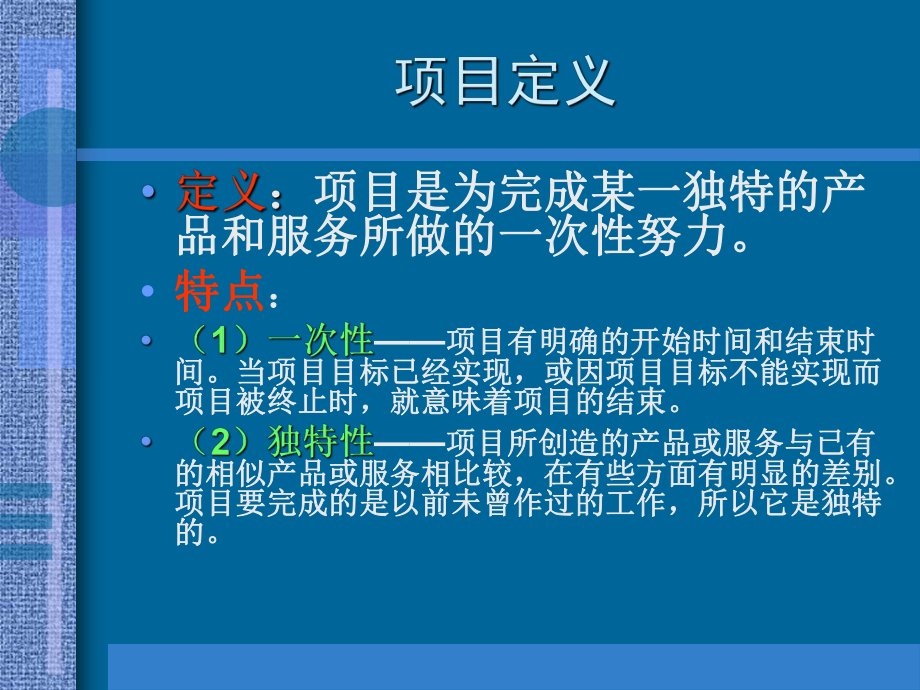

1、 !2023-2-23什么是项目什么是项目管理项目资源项目管理知识体系项目是为完成某一独特的产项目是为完成某一独特的产品和服务所做的一次性努力。品和服务所做的一次性努力。 特点特点:项目有明确的开始时间和结束时项目有明确的开始时间和结束时间。当项目目标已经实现,或因项目目标不能实现而间。当项目目标已经实现,或因项目目标不能实现而项目被终止时,就意味着项目的结束。项目被终止时,就意味着项目的结束。项目所创造的产品或服务与已有项目所创造的产品或服务与已有的相似产品或服务相比较,在有些方面有明显的差别。的相似产品或服务相比较,在有些方面有明显的差别。项目要完成的是以前未曾作过的工作,所以它是独特项目

2、要完成的是以前未曾作过的工作,所以它是独特的。的。2023-2-23 过程的一次性过程的一次性 运作的独特性运作的独特性 目标的确定性目标的确定性 组织的临时性和开放性组织的临时性和开放性 成果的不可挽回性成果的不可挽回性2023-2-232023-2-23 战略规划、战术规划和实施规划; 组织结构、组织行为、和职业培养; 通过激励、授权、监督、团队建设和其他技术来处理各种工作关系; 通过个人时间管理、压力管理和其他技术来进行自我管理。2023-2-23时间开始开始结束结束起动阶段起动阶段中间阶段(一个或多个)中间阶段(一个或多个)收尾阶段收尾阶段资源投入水平2023-2-23项目生命期特征:

3、a)在项目开始时费用和人员投入水平较低,随着项目的进展逐渐增加,在项目收尾时又迅速降低;b)在项目开始时,成功完成项目的概率是低的,风险和不确定性也最高。随着项目的进展,完成项目的概率通常会逐步提高;c)项目干系人影响项目费用和项目产品最终特性的能力最高,随着项目的进展通常会逐步降低。(变更和错误纠正的成本逐步增加)2023-2-23 项目生命期用来定义一个项目的开始和结束,决定项目收尾阶段中应包含或不应包含的过渡行为,如技术转移和移交等。通常定义如下内容:a)在每个阶段所需要进行的技术工作;b)在项目各个阶段所涉及的人员。2023-2-23 项目目标识别需求线表代码,review票,单体测试

4、书,测试票结束项目时间时间投入力量投入力量启动 规划 实施和控制 收尾 对应 QA对应记录票2023-2-23 式样确认,也叫需求确认 客户要求定义 系统设计以及再现系统详细需求 项目实现 测试 对应与维护2023-2-23式样分析与需求目标选择项目计划项目实现项目控制评估评估评估结束2023-2-23制造制造、 、逻辑深入化可交付成果第一层品质过滤100%完成百分比项目开发决策 开发实现完成最终纳品阶段1阶段2阶段3阶段4QA仕様書QA制造制造详细实现进度QA単体単体,納入納入最后测试対応2023-2-23 什么是组织 作动词,组织就是把多个人联系起来,做一个人无法做的事 作名词,组织包括与

5、它要做的事相关的人和资源,及其相互关系。2023-2-23 特点:特点: 1有其生命期, 2在不断地更替和变化, 3因事设人.有柔性。2023-2-23总经理项目经理职员职员职员项目经理职员职员职员项目经理职员职员职员2023-2-23 沟通是信息的交流。发送者应当确保发送的信息清晰、不模糊和完整,以确保接受者能正确地接收。接受者确保信息被完整地接受并正确地理解。沟通有多种表现形式: 书面和口头的,听的和讲的。 内部的(在项目内)和外部的(对顾客和公众等)。 正式的(周报,日报等)和非正式的(备忘录,笔记,会议记录,专门会谈等)。 纵向的(组织的上下级之间)和横向的(并列的各部门之间)。202

6、3-2-23 在一个典型的项目过程中,项目成员可能会就下面所举的任何或所有问题进行谈判: 需求范围、式样理解、进度指标 逻辑变更范围、或进度的变更 规范和原则 职责 资源2023-2-23 对组织施加影响是“把事情办妥”的能力。它要求对所有组织的正式和非正式结构有明确的理解,同时也需要对权利和机制有所理解。 Eccles(“政治”)驱动一群有不同兴趣、利益的人进行集体行动,需要创造性的运用冲突和无序。 Pfeffer(“权利”) 是影响行为、改变事情的过程和方向、克服阻力、使人们进行原本并不愿意进行的事情的潜在能力。2023-2-23 外在领域的现状和发展趋势可能对项目产生的影响:项目所在条件

7、的一个小小的变化都可能造成项目本身的剧变:1、标准和规则: 标准是一个公认的组织批准的文件,是非强制执行的。 规则是一种规定产品、过程或服务特征的 文件,包括适用的行政管理条例,是强制执行的。 标准在开始时经常作为一种指导方针,它描述了首选的方法,随着广泛的使用成了事实上的规则。 2、行业化3、规范化2023-2-231、项目过程2、过程组3、过程相互作用4、顾客化过程相互作用2023-2-23 项目由多个过程构成。过程是“产生结果的一系列行为”。项目过程由人执行通常属于下列两类主要过程的一种: 项目管理过程,他关心描述和组织项目的各项工作。 面向产品过程,它关心具体描述和创造项目产品。 项目

8、管理过程和面向产品过程在项目整个过程中重叠并相互作用。例如,项目范围的定义不可能缺少对如何实现需求的基本理解。2023-2-23项目初始过程需求分析式样QA项目评估项目选择项目规划过程2023-2-23项目的来源: 项目来源于各种需求和要解决的问题。如: 贩卖项目、进销存项目 一个项目会带动其它项目,创造项目链项目链。 2023-2-23 生态方面:一个组织的现在和潜在客户宁愿购买对环境无害的产品而不是有害产品,或者从股东或雇员的角度看,健康和安全法规也强制人们考虑生态问题。 社会因素:项目、过程或产品对就业、工人和公众健康、安全、民族文化、伦理道德的影响。2023-2-23 如果新奇要素在一

9、个项目中占优势,潜在的成本变化应该被看作一种风险。包含了研究、开发或不成熟技术的建议书比诸如土木建设工程这样成熟的领域有更高的风险。 存在三方面的风险:1、规模;2、技术的成熟;3、结构的复杂性。 项目越大,风险也越大。规模的增长往往意味着复杂性的增加,包括行政管理参与者之间的等等复杂性。2023-2-23初步研究阶段确定研究阶段第二步实地调查和技术经济研究产品需要第四步确 定 以 选 择 好的方案市场价格结构工艺流程工业部门结构市场机会工厂竞争与出口厂 址 及 服 务 设施第一步开 始 筹 划研究1 讨 论 研究范围2 确 定 顾主目标开始原材料第三步1 各 种 选 择 方 案 评价进行决策

10、2 制定决策方案估算 方案选择劳动力及培训能源组织与经营第五步提出报告报 告 准备第六步资金筹措计划基金来源工艺要求运输工艺方案劳 动 力 , 管理,培训结构问题外围、服务设施 现金流量标准, 财务 ,与 经济 方面 的考虑讨论 讨论经济与财务讨论工作报告 工作报告额外效果财务机构讨论周数2 4 6 8 10 1214 16 18 2022 24 26 28 30 最 终 报告32 34 资金筹措36 38可行性研究的工作程序可行性研究工作程序可行性研究工作程序2023-2-23(1)实施要点;(2)项目背景和历史;(3)市场和生产能力;(4)原材料投入;(5)项目的设计;(6)项目投产后的组

11、织结构和管理费;(7)人力;(8)项目执行;(9)财务和经济评价。2023-2-23 1. 1. 机会研究机会研究: 进行具体可行性研究前 的预备性调查研究。 2. 2. 项目选定项目选定 社会的某种需要可以通过多种不同的项目来满足。 个人和组织可能会同时识别出多个项目, 需对这些项目设想进行筛选项目选定。2023-2-23项目计划执行项目计划执行保 证 性 过 程信息分发团队建设询价和招标资源选择合同管理质量保证范围核实执行过程执行过程控制过程控制过程计划过程控制过程2023-2-23控制过程控制过程进展报告整体控制保 证 性 过 程范围变更控制进度控制成本控制质量控制风险控制计划过程收尾过

12、程执行过程2023-2-23结结 过程过程范围核实范围核实 行政收尾行政收尾合同收尾合同收尾控制过程2023-2-23项目计划制定1、输入其他计划编制的输出历史信息组织方针约束条件假定2、工具和技术项目计划编制的方法项目干系人的技能和知识项目管理信息系统3、输出项目计划详细依据2023-2-23 任何与项目有关的组织都有正式或非正式的方针,这些方针的影响应当予以考虑。一般予以考虑的组织方针包括,但不限于: 质量管理过程审计,不断改进的目标。 人事管理雇佣和解雇的指导方针、雇员表现评审。 财务控制报告时间、规定的花费和支出审查、会计准则、标准合同条款。2023-2-23 项目计划是一份经过批准的

13、正式文件,用来管理和控制项目执行。它应当按沟通管理计划中所定义的方式进行分发。 应该明确区分项目计划和项目执行情况基准计划。项目计划是一个文件或文件集,随着有关项目信息的获得而不断改变。而项目执行情况测量基准计划表示一种管理控制,它通常仅间歇地变化,通常仅为响应批准的范围变更而变化。2023-2-23项目计划通常包括如下内容:项目章程项目管理方法和策略描述范围说明执行控制工作分解结构的人费用估算、计划开始时间和职责进度和成本执行情况测量基准计划主要里程碑和每个目标的实现日期关键的或所需人员主要风险,包括约束条件和假定,以及各自计划的应对措施。辅助管理计划未解决事宜和未定的决策组织结构图2023

14、-2-231、输入 项目计划 详细依据详细依据 组织的方针组织的方针 纠正措施纠正措施2、工具和技术 一般管理技术 产品所需的技能和产品所需的技能和知识知识 工作授权体系工作授权体系 执行情况检查例会执行情况检查例会 项目管理信息系统项目管理信息系统 组织程序组织程序2、输出 工作结果 变更申请变更申请2023-2-231、一般管理技术。诸如领导 、沟通和谈判等一般管理技术对有效的项目计划实施来说是必不可少的。2、产品所需的技能和知识。3、工作授权体系。工作授权体系是批准项目工作的一个正式程序,用来确保按着恰当的时间、合适的顺序完成工作。典型的授权形式是开始某具体活动或工作包的书面授权。授权体

15、系的设计应使得提供的控制与控制成本相平衡。例如,对许多小型项目,采用口头授权更为合适。2023-2-234、执行状况检查例会。执行状况检查例会应定期按计划进行,以交流项目的信息。对大多数项目而言,执行状况检查理会有不同的频率和层次。5、项目管理信息系统。6、组织程序。项目涉及的所有组织在项目实施期间都有正式或者非正式的有用程序。2023-2-23执行情况报告整体变更控制整体变更控制辅助变更控制辅助变更控制范围变更控制进度变更控制费用变更控制质量控制风险变更控制合同管理2023-2-23 变更控制系统是一系列正式的、文档式的程序,它定义了正式的项目文档变更的步骤。变更控制系统包括文档工作、跟踪系

16、统和用于授权变更的批准层次。 许多变更控制系统包含变更控制委员会(CCB),负责批准或否决项目变更请求。变更控制委员会的权利和责任需要明确定义,并应征求主要项目干系人的同意。对于大型、复杂的项目,可能会有多个不同职能的变更控制委员会。 变更控制系统应该包括某些程序,用来处理无须审查而批准的变更。例如,紧急原因,典型的变更控制系统会允许对某些确定类型变更的“自动”确认,这些变更事后仍需进行文档整理并归档,以保证不在后续的项目管理中引起麻烦。2023-2-23 项目范围管理包括了用以保证项目且只包括所有需要完成的工作,以顺利完成项目所需要的所有过程.它主要涉及定义及控制项目应该包括或不包括的内容。 产品范围产品或服务所包含的特征或功能。 项目范围为交付具有规定特征和功能的产品或服务所必须完成的工作。产品范围的完成是对照产品要求进行衡量的,而项目范围的完成是对照项目计划进行衡量的,两种范围管理应该很好地结合起来,以确保项目所做的工作能够取得规定的产品。2023-2-23 产品描述把项目将要创造的产品或服务的特征编制成文档。产品描述一般在项目早期阶段不能详细,而在后续阶段随着产品特性的逐步详尽

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 管理/人力资源 > 咨询培训

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
