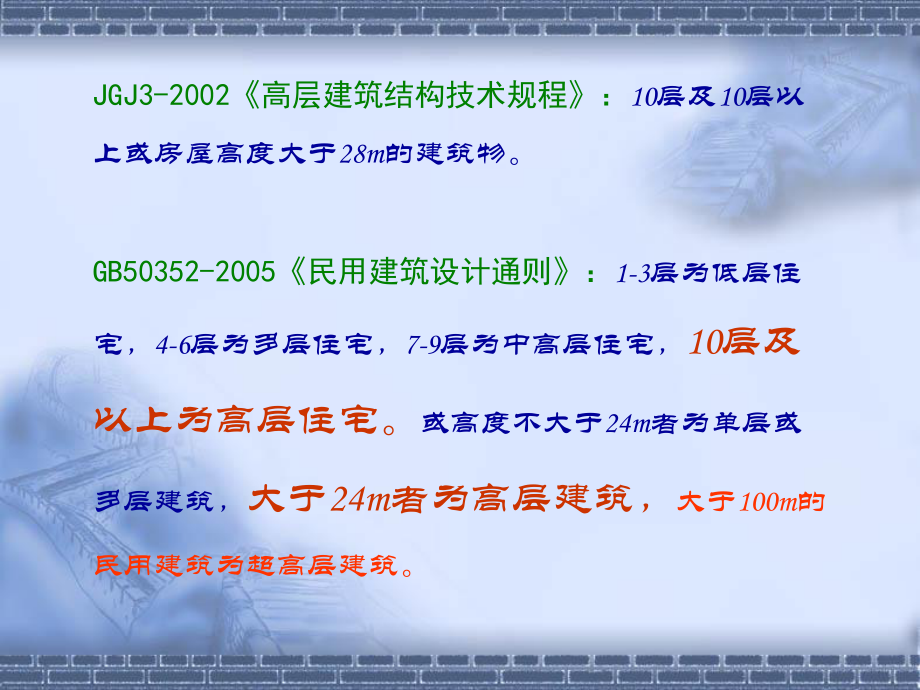

1、高层建筑 施工技术一、高层建筑JGJ3-2002高层建筑结构技术规程:10层及10层以上或房屋高度大于28m的建筑物。GB50352-2005民用建筑设计通则:1-3层为低层住宅,4-6层为多层住宅,7-9层为中高层住宅,10层及以上为高层住宅。或高度不大于24m者为单层或多层建筑,大于24m者为高层建筑,大于100m的民用建筑为超高层建筑。1972年召开的国际高层建筑会议: 9 - 16 层(50m)为第一类高层; 1725层(70m)为第二类高层; 2640层(100m)为超高层。按结构体系划分:有框架体系、剪力墙体系、框架剪力墙体系和筒体体系。高层建筑结构按使用材料划分:主要有钢筋混凝土
2、结构、钢结构、钢钢筋砼组合结构,以钢筋混凝土结构应用最为广泛;高层建筑施工的投入相对较大,施工周期长,混凝土浇筑量大,工程质量及安全等方面有它的特殊性。 高层建筑施工具有如下的特点: (1)施工技术难度大,通常会涉及到深基础施工,深基坑工程施工,高强高性能砼施工,大体积砼施工,高大模板脚手架支撑体系,施工测量控制和垂直运输等难题。 (2)施工组织难度大,材料设备与构配件繁多,专业复杂,作业面相对狭小,垂直运输量大,各专业和工序相互交叉、穿插作业等矛盾相对更为突出。 (3)工期控制与工程质量要求更高。多采用平行流水,立体交叉作业方式.二、高层建筑 施工测量控制轴线的控制: 0.00以下基础施工轴
3、线控制:外控法(在建筑物外部建立轴线控制网进行轴线控制测量) 0.00以上结构施工轴线控制:内控法 (在建筑物内部进行轴线的竖向投测) 测量控制是高层建筑施工的一大难点,关键是对高层建筑的轴线、标高、垂直度的控制。轴线竖向投测允许偏差项 目允许偏差(mm)每 层3总高H(m)H30530H601060H901590H1202012015030 标高竖向传递允许偏差项 目允许偏差(mm)每 层3总高H(m)H30530H601060H901590H1202012015030标高线控制: 每层至少预留4个洞口向上引测,定期复核,复核4个点是否在同一水平面上;多层标高总和复核。垂直度控制:基础轴线准
4、确地向高层引测,并保证各层相应轴线位于同一竖直平面内,控制竖向偏差使轴线向上投测的偏差值不超限。轴线向上投测时要求误差在本层内不超过5MM,全楼累计误差不应超过2H/10000,且不应大于10MM(30MH60M)、15MM( 60M90M)。三、高层建筑 施工垂直运输设备 高层建筑施工垂直运输设备担负着大量的建筑材料、施工设备和施工人员的垂直运输任务,是高层建筑机械化施工的主导机械。 主要有:塔式起重机、砼泵和施工电梯等。塔吊:应选用幅度、起重量、起重力矩、起重吊钩高度等与施工要求相适应,同时考虑附着式塔吊的附墙连接要求,还应充分考虑塔吊与施工环境的适应要求,进出场的安装、架设、拆除、退场的
5、要求等。砼泵:水平输送距离,输送高度及砼浇筑强度匹配。施工电梯:满足施工要求,附墙要求,安全措施等。三、高层建筑 基础施工 常用的高层建筑基础有片筏基础、箱形基础、桩基础、复合基础等。高层建筑基础施工整体性要求高,基础砼一次浇筑量大,不允许留施工缝。 深基坑支护设计与施工 基坑土方开挖与回填施工 桩基工程施工,检测与验收 复合地基处理与复合基础施工,检测与验收 建筑防水施工大体积砼施工:GB504962009大体积砼施工规范:砼结构实体最小尺寸不小于1m的,或预计会因砼中胶凝材料水化引起的温度变化和收缩而导致有害裂缝产生的砼。高层建筑施工中多见于基础承台、筏板、结构转换层梁板、筒体剪力墙、巨型
6、砼柱或大截面尺寸梁等结构部位。要求: 砼入模温度5 0C300C; 中心绝热温升值不宜大于500C,内外温差不宜大于250C,浇筑体表面与大气温差不宜大于200C; 砼浇筑体的降温速率不宜大于2.00C/d; 保湿养护持续时间不得少于14d; 强度等级宜为C25C40;控制方法:原材料及配合比控制;连续浇筑组织,浇筑、抹压、养护等;温控措施:保温、降温;温控现场监测。可采用混凝土60天或90天的强度作为混凝土配合比设计,强度评定及工程验收的依据.大面积砼施工:跳仓法、后浇带、膨胀加强带。五、高层建筑 结构施工1、模板:分为竖向模板与横向模板。应根据工程特点及工期要求做好配模设计,并应与支撑体系
7、同步考虑。竖向模板:主要指剪力墙墙体、框架柱、筒体等;横向模板:主要指楼盖体系中的梁板。常用的有散拼散拆式和组合式大模板体系、液压滑升模板体系、爬升模板体系、整体提升钢平台模板体系、早拆模板晚拆支撑体系。2、支撑体系:无论是内外脚手架支撑体系,均应经充分计算、根据工程特点和施工工艺编制专项方案并附计算书。 室内多为满堂脚手架,常用的有扣件式钢管、碗扣式钢管、圆盘式钢管、门式脚手架、钢支撑体系等。 外脚手架: 落地式脚手架体系:门式60m,竹、木、扣件式脚手50m,否则应分段,采用支架或撑拉卸载方式将受力传递到主体结构。 悬挑式脚手架:搭设高度30M此外还有附着式升降或爬升脚手架、外挂式脚手架等
8、,均应经专门设计与计算,并由专业队伍施工。 吊篮脚手架:由吊架、底盘、顶盖部分和护栏等组成,利用主体结构安装悬挑支承装置,施工荷载一般不超过120Kg/m2。此外对符合建质200987文件规定的模架体系应有专项方案,必要时通过专家组论证方可使用。3、高层建筑砼方面 除了原材料与配合比的控制之外,主要是高强和泵送的控制。 高强砼:强度等级为C60及以上的砼。 泵 送:包括泵管的布置及敷设、泵送高度控制等。国内外较典型的有:上海金茂大厦,C60砼送高度382.5m(1998年),马来西亚吉隆坡石油大厦C80砼泵送380M,阿联酋迪拜塔C80泵送611m,香港世界贸易广场C90砼泵送419.5m,正
