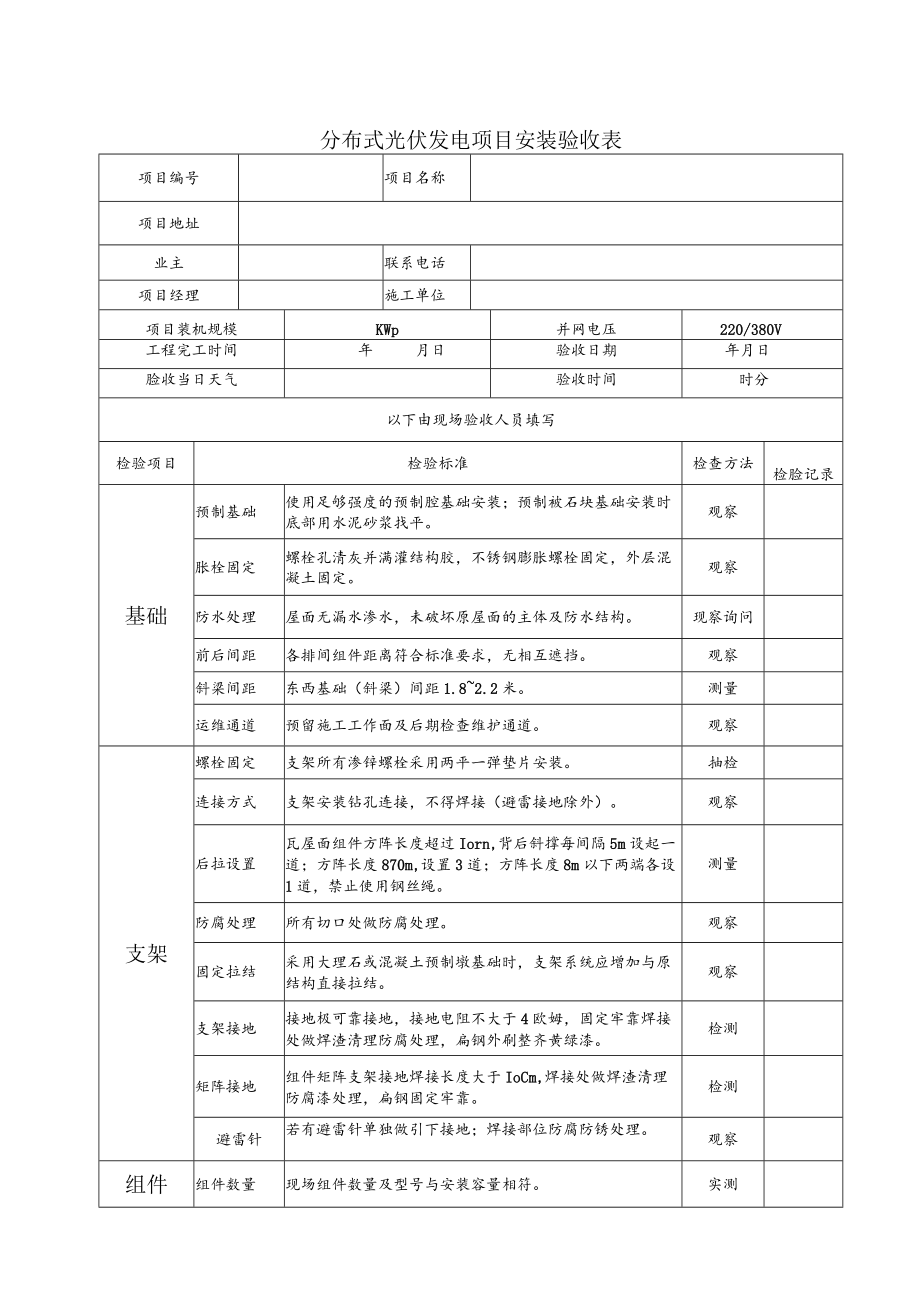

1、分布式光伏发电项目安装验收表项目编号项目名称项目地址业主联系电话项目经理施工单位项目装机规模KWp并网电压220/380V工程完工时间年月日验收日期年月日脸收当日天气验收时间时分以下由现场验收人员填写检验项目检验标准检查方法检脸记录基础预制基础使用足够强度的预制腔基础安装;预制被石块基础安装时底部用水泥砂浆找平。观察胀栓固定螺栓孔清灰并满灌结构胶,不锈钢膨胀螺栓固定,外层混凝土固定。观察防水处理屋面无漏水渗水,未破坏原屋面的主体及防水结构。现察询问前后间距各排间组件距离符合标准要求,无相互遮挡。观察斜梁间距东西基础(斜梁)间距1.82.2米。测量运维通道预留施工工作面及后期检查维护通道。观察支

2、架螺栓固定支架所有渗锌螺栓采用两平一弹垫片安装。抽检连接方式支架安装钻孔连接,不得焊接(避雷接地除外)。观察后拉设置瓦屋面组件方阵长度超过Iorn,背后斜撑每间隔5m设起一道;方阵长度870m,设置3道;方阵长度8m以下两端各设1道,禁止使用钢丝绳。测量防腐处理所有切口处做防腐处理。观察固定拉结采用大理石或混凝土预制墩基础时,支架系统应增加与原结构直接拉结。观察支架接地接地极可靠接地,接地电阻不大于4欧姆,固定牢靠焊接处做焊渣清理防腐处理,扁钢外刷整齐黄绿漆。检测矩阵接地组件矩阵支架接地焊接长度大于IoCm,焊接处做焊渣清理防腐漆处理,扁钢固定牢靠。检测避雷针若有避雷针单独做引下接地;焊接部位

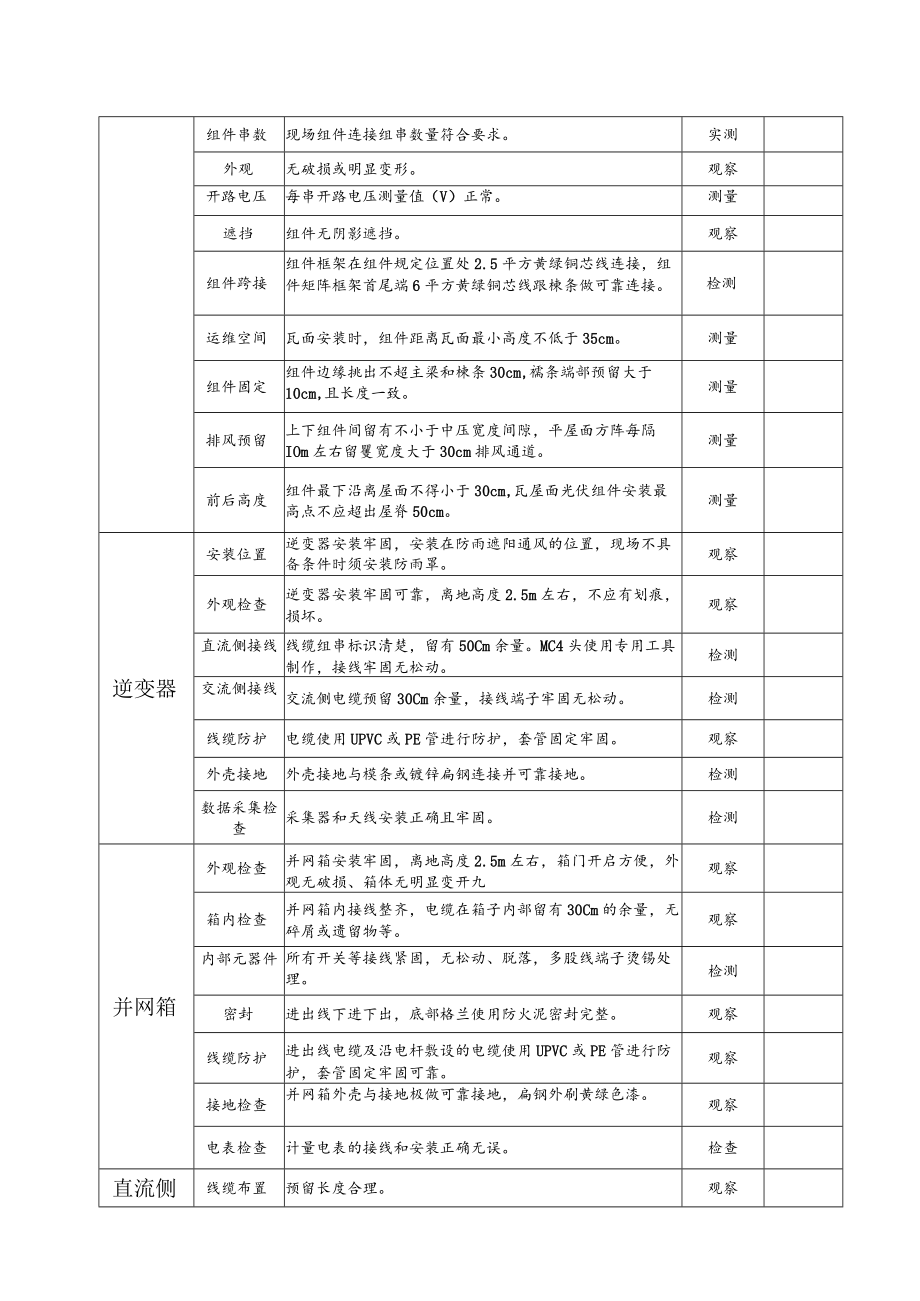

3、防腐防锈处理。观察组件组件数量现场组件数量及型号与安装容量相符。实测组件串数现场组件连接组串数量符合要求。实测外观无破损或明显变形。观察开路电压每串开路电压测量值(V)正常。测量遮挡组件无阴影遮挡。观察组件跨接组件框架在组件规定位置处2.5平方黄绿铜芯线连接,组件矩阵框架首尾端6平方黄绿铜芯线跟楝条做可靠连接。检测运维空间瓦面安装时,组件距离瓦面最小高度不低于35cm。测量组件固定组件边缘挑出不超主梁和楝条30cm,襦条端部预留大于10cm,且长度一致。测量排风预留上下组件间留有不小于中压宽度间隙,平屋面方阵每隔IOm左右留矍宽度大于30cm排风通道。测量前后高度组件最下沿离屋面不得小于30c

4、m,瓦屋面光伏组件安装最高点不应超出屋脊50cm。测量逆变器安装位置逆变器安装牢固,安装在防雨遮阳通风的位置,现场不具备条件时须安装防雨罩。观察外观检查逆变器安装牢固可靠,离地高度2.5m左右,不应有划痕,损坏。观察直流侧接线线缆组串标识清楚,留有50Cm余量。MC4头使用专用工具制作,接线牢固无松动。检测交流侧接线交流侧电缆预留30Cm余量,接线端子牢固无松动。检测线缆防护电缆使用UPVC或PE管进行防护,套管固定牢固。观察外壳接地外壳接地与模条或镀锌扁钢连接并可靠接地。检测数据采集检查采集器和天线安装正确且牢固。检测并网箱外观检查并网箱安装牢固,离地高度2.5m左右,箱门开启方便,外观无破

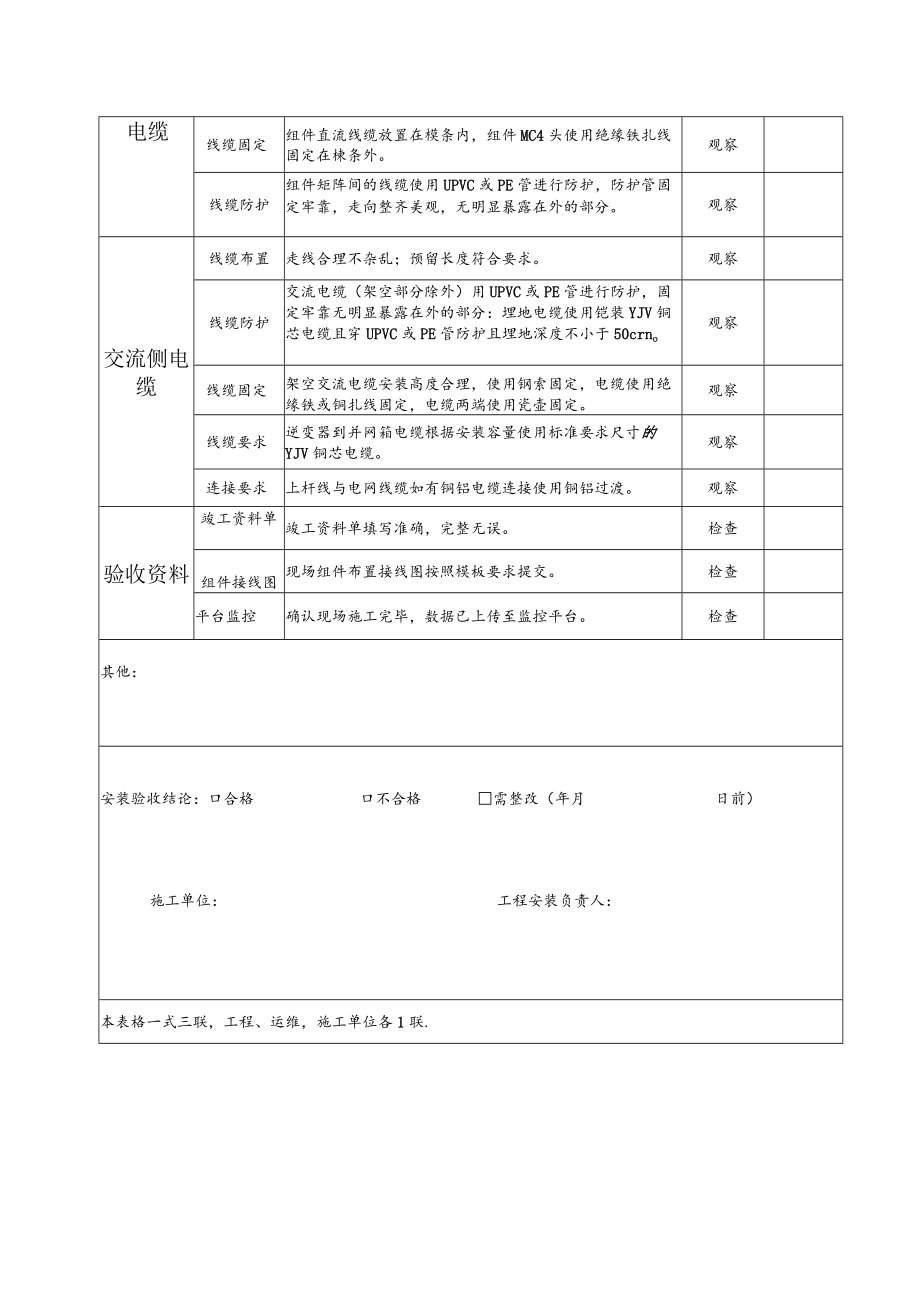

5、损、箱体无明显变开九观察箱内检查并网箱内接线整齐,电缆在箱子内部留有30Cm的余量,无碎屑或遗留物等。观察内部元器件所有开关等接线紧固,无松动、脱落,多股线端子烫锡处理。检测密封进出线下进下出,底部格兰使用防火泥密封完整。观察线缆防护进出线电缆及沿电杆敷设的电缆使用UPVC或PE管进行防护,套管固定牢固可靠。观察接地检查并网箱外壳与接地极做可靠接地,扁钢外刷黄绿色漆。观察电表检查计量电表的接线和安装正确无误。检查直流侧线缆布置预留长度合理。观察电缆线缆固定组件直流线缆放置在模条内,组件MC4头使用绝缘铁扎线固定在楝条外。观察线缆防护组件矩阵间的线缆使用UPVC或PE管进行防护,防护管固定牢靠,

6、走向整齐美观,无明显暴露在外的部分。观察交流侧电缆线缆布置走线合理不杂乱;预留长度符合要求。观察线缆防护交流电缆(架空部分除外)用UPVC或PE管进行防护,固定牢靠无明显暴露在外的部分:埋地电缆使用铠装YJV铜芯电缆且穿UPVC或PE管防护且埋地深度不小于50crno观察线缆固定架空交流电缆安装高度合理,使用钢索固定,电缆使用绝缘铁或铜扎线固定,电缆两端使用瓷壶固定。观察线缆要求逆变器到并网箱电缆根据安装容量使用标准要求尺寸的YJV铜芯电缆。观察连接要求上杆线与电网线缆如有铜铝电缆连接使用铜铝过渡。观察验收资料竣工资料单竣工资料单填写准确,完整无误。检查组件接线图现场组件布置接线图按照模板要求提交。检查平台监控确认现场施工完毕,数据已上传至监控平台。检查其他:安装验收结论:口合格口不合格需整改(年月日前)施工单位:工程安装负责人:本表格一式三联,工程、运维,施工单位各1联.

展开阅读全文
