《模板施工合同.docx》由会员分享,可在线阅读,更多相关《模板施工合同.docx(8页珍藏版)》请在第壹文秘上搜索。

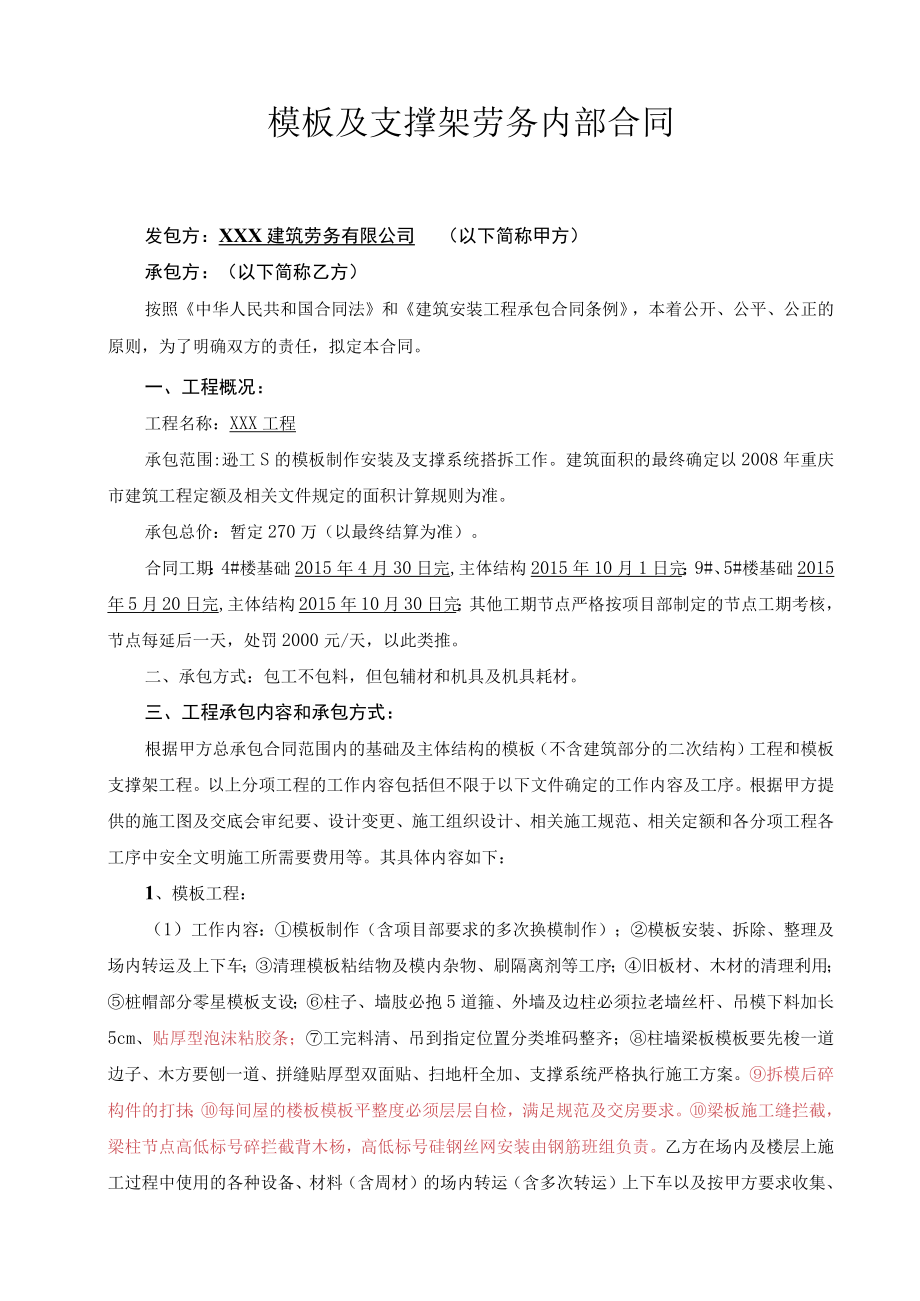

1、模板及支撑架劳务内部合同发包方:XXX建筑劳务有限公司(以下简称甲方)承包方:(以下简称乙方)按照中华人民共和国合同法和建筑安装工程承包合同条例,本着公开、公平、公正的原则,为了明确双方的责任,拟定本合同。一、工程概况:工程名称:XXX工程承包范围:逊工S的模板制作安装及支撑系统搭拆工作。建筑面积的最终确定以2008年重庆市建筑工程定额及相关文件规定的面积计算规则为准。承包总价:暂定270万(以最终结算为准)。合同工期:4#楼基础2015年4月30日完,主体结构2015年10月1日完;9#、5#楼基础2015年5月20日完,主体结构2015年10月30日完;其他工期节点严格按项目部制定的节点工
2、期考核,节点每延后一天,处罚2000元/天,以此类推。二、承包方式:包工不包料,但包辅材和机具及机具耗材。三、工程承包内容和承包方式:根据甲方总承包合同范围内的基础及主体结构的模板(不含建筑部分的二次结构)工程和模板支撑架工程。以上分项工程的工作内容包括但不限于以下文件确定的工作内容及工序。根据甲方提供的施工图及交底会审纪要、设计变更、施工组织设计、相关施工规范、相关定额和各分项工程各工序中安全文明施工所需要费用等。其具体内容如下:1、模板工程:(1)工作内容:模板制作(含项目部要求的多次换模制作);模板安装、拆除、整理及场内转运及上下车;清理模板粘结物及模内杂物、刷隔离剂等工序;旧板材、木材

3、的清理利用;桩帽部分零星模板支设;柱子、墙肢必抱5道箍、外墙及边柱必须拉老墙丝杆、吊模下料加长5cm、贴厚型泡沫粘胶条;工完料清、吊到指定位置分类堆码整齐;柱墙梁板模板要先梭一道边子、木方要刨一道、拼缝贴厚型双面贴、扫地杆全加、支撑系统严格执行施工方案。拆模后碎构件的打抹;每间屋的楼板模板平整度必须层层自检,满足规范及交房要求。梁板施工缝拦截,梁柱节点高低标号碎拦截背木杨,高低标号硅钢丝网安装由钢筋班组负责。乙方在场内及楼层上施工过程中使用的各种设备、材料(含周材)的场内转运(含多次转运)上下车以及按甲方要求收集、堆码到指定位置、钢管上的扣件必须清理干净等相关工作。(2)工作范围:4#、5#楼
4、及商业,9#楼幼儿园的基础及主体结构的模板工程;外墙线条、空调板、电梯机房、屋顶、特殊构造柱等以及结构施工图中的其它零星模板工程;集水坑、塔吊基础及甲方指定临时增加的模板工程(如生化池等零星构筑物);水电安装、消防、烟道、放线洞、电梯、爬梯等的预留洞口的二次模板工程;与自身工作相关的各工序涉及的安全文明及生活区的生活服务用工。2、一切工具、用具、照明、机械设备(如:木工房内的一切机具设备及二级配电箱以后的电线、电箱等)均由乙方自己提供。3、本工程按平面布置的木工房的搭设由乙方负责搭设,广告宣传彩画由甲方负责。二次拆迁搭设均由乙方负责。四、承包单价、计量方式及履约保证金:1、地梁底模及以上结构施
5、工图中的所有模板及支撑工程按碎接触面展开面积计量;以每平方米二拾四元综合计价(24元f),幼儿园按每平方米二拾九元综合计价(29元/m2)计取,不包含建筑的二次结构(过梁、常规构造柱、窗台、窗框)等。如乙方违背合同诚信,想甩项(如:幼儿园或其它局部位置可能在其它楼栋结构完后接着施工,或因为个别区域塔吊无法覆盖施工难度变大而甩项),则将整个合同价格降为21元/面。2、合同范围内不计取任何计时工,合同以外需要乙方提供劳务,甲方安排,乙方无条件服从,计时工单价为综合价技工250元/日,杂工150元/日。工程中计时工按实际发生的工日计量,乙方不得以任何理由拒绝甲方安排的计时工或要求多签计时工,否则甲方
6、有权采取罚款等措施。签证计工必须由项目经理、技术负责、施工负责三人共同签字有效。3、以上承包单价均为综合包干单价,作为结算的唯一依据,经双方共同认可,合同一经签订,不论任何原因单价不予调整。乙方已对上述工作内容和承包单价及承包单价包含的内容经过了充分的考虑认可,已多次查看现场自然条件,客观条件,施工难度,工序衔接和工种交叉,劳务人工费单价的市场风险也充分考虑,所以在结算时甲方不再承认任何费用调整。如有争议视为单方面毁约,甲方可以取消其合同,并只按实际完成劳务产值的70%结账,且没收其履约保证金。4、综合单价包含以下费用内容:、包干单价已考虑以下费用:劳务公司管理费0.5%;管理人员和生产、辅助
7、工工资、福利、补贴;医疗、医药费;安全生产人工防护用品、人工劳保生活用品等费;行政处罚费、企管费、冬雨季夜班加班费、抢工措施费、甲方供应的材料上下车、运转、塔吊无法吊运的人工垂直运输费、现场清扫卫生费、安全文明施工用工费、自身的建筑垃圾清理、内转。、含与自身工作范围相关的辅材、周转材料及工具、碎内撑、对拉螺杆(含止水螺杆)、扎丝、切割片、砂轮片、铁丝、钉子、灰桶、广线、铁铲、抬杠、篁筐、抬绳、手推车、安全带、安全帽、钢尺、手套、棉纱、扫把、尺方、手工工具及生活用品、支模用双面贴和封口胶带、夹具等。、机械设备:木工机械、圆盘锯、刨木机、锯片、扳手、切割机、砂轮机、切片、电钻、电锤、钻头、三级开关
8、箱及线板、碘鸨灯等。以上机具及设备全部由乙方自行提供,并负责管理、保养、维护修理,保证施工安全正常使用,一切费用已包含在承包单价中,甲方不再另行付费;甲方提供塔吊、搅拌机、周转材料、卸料平台、防护网,施工用水、用电按照施工方案布置到各个楼层,楼层各个施工配电箱、用水点后的工作由乙方负责。8、履约保证金:甲乙双方签订合同后,乙方五日内一次性向甲方缴纳壹拾万元的履约保证金,主体结构封顶断水后一周内退还50%,主体结构验收合格后一周内退还剩余50%,履约保证金不计利息;下列情况保证金不予退还:乙方单方面毁约;达不到项目部的工期、质量要求而被甲方更换的;有工人向项目部或政府相关职能部门投诉拖欠工资的。
9、五、工期要求:1、分包的工程项目及内容必须在合同工期内完成(详见工程概况),包括重大设计变更所调增的项目及其他不可预见的因素在内,其余阶段工期以甲方下达的施工进度计划为准。2、按期完成按规定的结算方式和付款方法支付工程款。3、工期延误:工期按甲方下发的施工进度计划执行,乙方每延误一天,则处罚乙方2000元/天;因甲方造成停工、窝工,三日内不做任何索赔,超出三日后的天数由甲方项目部相关负责人共同书面认可,按50元/天补偿。六、质量要求:1、工程质量应达到设计图及规范要求及附件要求的质量验收标准,并承担超附件质量标准所产生的相应罚款。主体工程工程质量必须达到合格结构工程,乙方必须有2名带班人员在现
10、场配合放线、抄平、复线及施工质量等管理工作(放小线由乙方负责),模板铺完后必须自行测量模板的平整度,报甲方施工负责人复查,钢筋扎好后再次复查模板平整度,平整度偏差控制在0.8Cm内,如有不合格造成的返工,一切损失由乙方全部负责,如不派带班到现场,则每月扣除乙方8000元人民币。在保修期间如乙方施工质量问题发生的保修费由乙方承担并在乙方保修金中扣除。该工程中的梁、板,乙方在支撑搭设模板铺设中必须达到垂直平整,轴线尺寸位移不能超过国家现行规定,板必须达到清水碎验收标准,在拆除后不再抹灰,如发现不合格而造成天棚抹灰,其抹灰部分扣除乙方每平方米30元的材料及人工损失费。本工程的楼面,乙方必须在支模时保
11、证绝对平整。其余各碎浇筑的墙柱面,在拆除后凡属有爆模、拱凸超过规范的地方必须在2日内清打平整、磨光,不能在最后抹灰或挂腻子时清打,如产生打磨,则每个点位扣除乙方100元,交给抹灰或腻子班组处理,如有凿打碎情况,则按300元/天派工代乙方处理。电梯井道、外立面短肢墙、边梁、边柱轴线偏移或错台凡超过Iomm时,每处按150元处罚且剔打到位。(甲方在乙方每层楼的材料,清洁清理完毕时进行质量大检查,凡有质量问题时将按本条例处罚),模板工不能脱模太早伤及碎表观质量。墙柱的垂平度必须达到垂5平7标准。2、在施工过程中,乙方的施工专业技术力量不足,经甲方核定且二次提出整改仍达不到甲方要求的质量标准,甲方有权
12、单方面下令乙方退场并终止合同,乙方必须无条件在一周内退场,退场后30天甲方办理退场结算,结算原则按已完成合格工作量计算,单价按综合单价的60%结算,半成品不计算工作量,保证金不退还。3、按合同约定的质量标准完工并通过验收,则按规定的结算方法和单价结算,否则扣除。七、安全管理:因乙方承担的工作属于高危工作,故必须做好安全防护、人员保险、安全教育等工作。1、安全责任:(1)、乙方的工人在施工过程中,凡因自身违章作业(如不带安全帽、不拴安全带,在无操作平台的地方施工等)和违反安全操作规程造成的安全事故(包括对他人的伤害),一切经济损失由乙方承担。(2)、由于不可抗力因素或意外造成的伤害事故,其责任分
13、摊如下:单次事故费用在三万元内(含三万元)由乙方自行承担;单次事故在三万元以上的,甲方承担超出三万元部分的80%,其余由乙方承担。(3)、乙方自行处理事故的善后工作,所有开支经甲方同意后作为事故费用比例分摊的依据。保险费谁缴纳谁受益。2、安全教育及现场管理:(1)乙方人员进入现场,必须进行安全教育、安全交底,每周进行安全例会教育,由甲方安全员监督并形成书面资料。(2)、乙方人员进入现场,严格按甲方制定的公司现场施工管理制度执行,所有罚款由乙方承担,并在当月支付乙方的进度款中扣出,事实属实,乙方无任何理由拒绝处理。(3)、施工过程中防护必须到位。如果发现一次防护不到位就施工,罚款I(X)O元/次
14、。(4)、乙方的配电箱和线缆必须符合安监站的要求,必须接受安全员的检查和整改要求。否则罚款100元/次。八、文明施工1、严格按JGJ59-99标准及甲方要求清理加工料场、堆场,做到堆码整齐、分类明确,场地干净,由此造成的事故按自身违章处理;因乙方安全文明施工检查不合格造成工程停工,工程停工损失全部由乙方承担(如周转材料租金、塔吊租金、管理费损失等)。2、必须严格检查自身进场的设备和甲方提供使用的设备,保证其性能良好、外观清洁、标牌清晰,对不合格的设备甲方坚决予以清退或处罚。3、对自身或他人的成品和半成品严格管理与保护,因自身管理不善造成的返工,以及他人的损失,必须赔偿。4、严格遵守公司现场施工
15、管理制度。九、结算与支付方式:1、经甲、乙双方协商,按模板实际与碎构件的接触面积计算模板面积,本合同工作内容全部完成,并经过建设单位的竣工验收合格,按双方所定单价和合同约定进行结算人工费。在以上所承包范围内不再产生任何形式的窝、停、挡工工资及工作范围以内的计时Io2、若因乙方原因未满足到甲方的进度或质量要求或其它要求,甲方有权对乙方承包范围的工作进行分割再次分包而无需乙方同意,则该部分工作内容的人工费按市场价经甲方确定后,按确定后的单价另加20%管理协调费从乙方应得劳务费用中扣除。3、工程款的支付:(1)、甲方对乙方所完成的工程量按月进度支付80乳到春节前支付已完工作量的80%;主体结构断水及
16、结构验收合格后,支付至该阶段工程进度款的80%;工程完工初步验收合格,甲方在一月内支付至双方确认工程量总额90%;然后双方办理竣工结算,审核完毕后3个月内支付完结算款。(2)、进度款支付时间:每月25日办理进度款支付申请表,到次月25日支付上月的进度款,乙方要理解财务办款的复杂程序,个别时候甲方可以延迟一点时间付款,但不超过15天。(3)、每次付款乙方必须提供经甲方财务认可的手续:造实发工人的工资表领款人签字,工资表附领款人身份证复印件,每次支付人工费乙方必须在施工现场将劳务费用全额公示后发放;乙方不得以任何理由扣发该工程人工费,劳务费必须专款专用。(4)、甲方每次支付工程款时按手续扣出:借款、欠伙食费;当月罚款。付款金额的0.5%劳务管理费。十、材料浪费损失和管理
