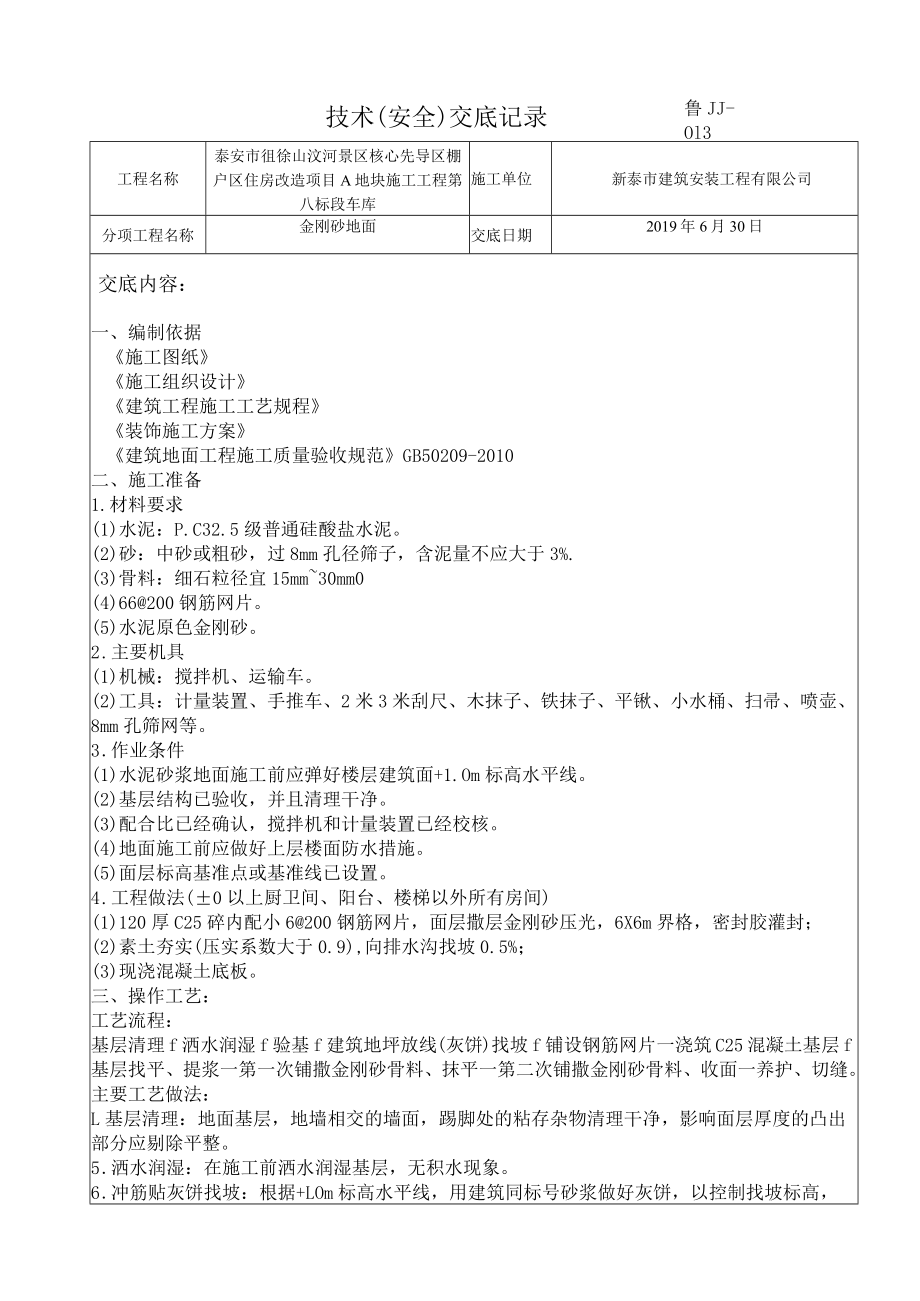

《金刚砂地面技术交底.docx》由会员分享,可在线阅读,更多相关《金刚砂地面技术交底.docx(3页珍藏版)》请在第壹文秘上搜索。

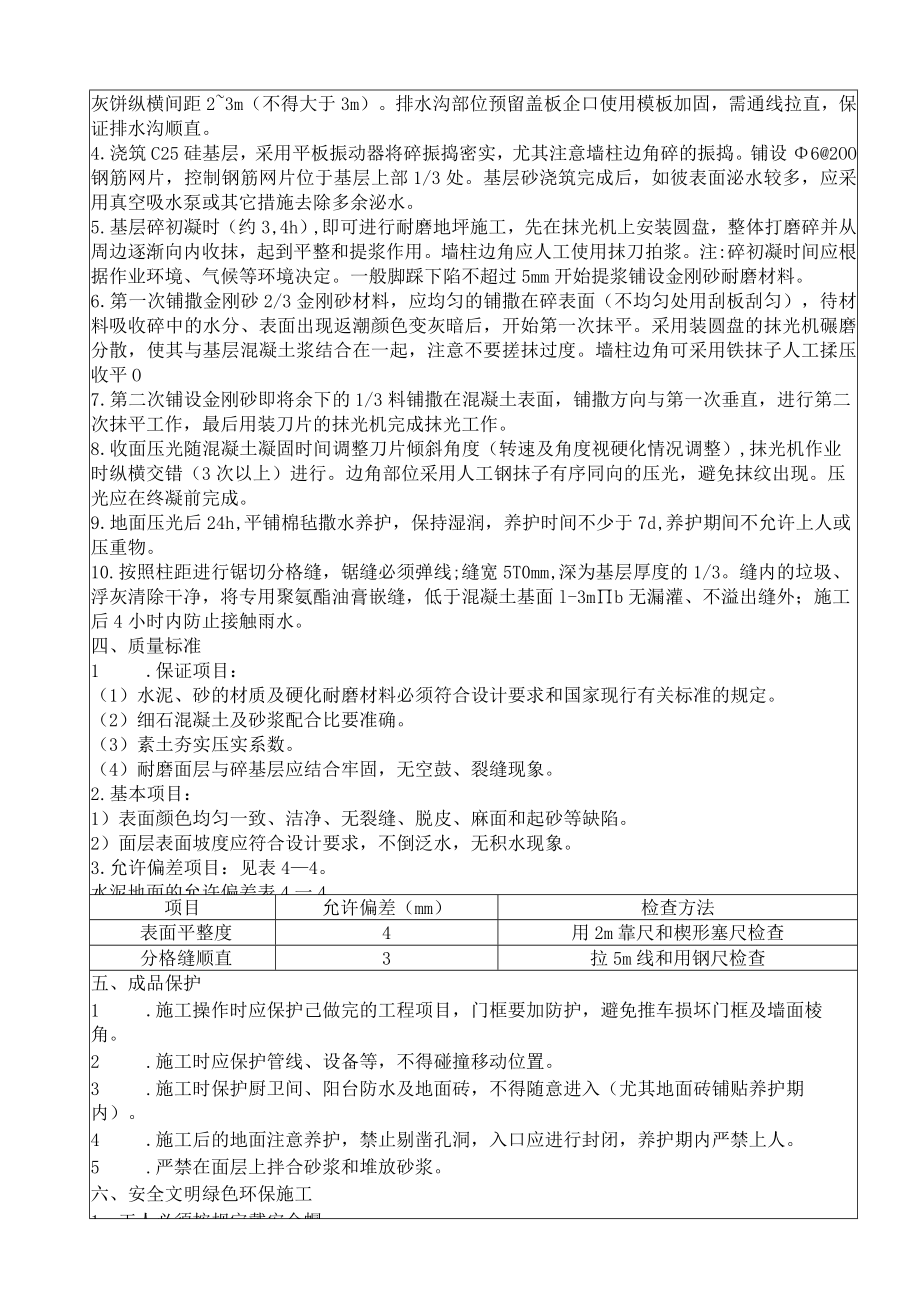

1、工程名称泰安市徂徐山汶河景区核心先导区棚户区住房改造项目A地块施工工程第八标段车库施工单位新泰市建筑安装工程有限公司分项工程名称金刚砂地面交底日期2019年6月30日交底内容:一、编制依据施工图纸施工组织设计建筑工程施工工艺规程装饰施工方案建筑地面工程施工质量验收规范GB50209-2010二、施工准备1.材料要求(1)水泥:P.C32.5级普通硅酸盐水泥。(2)砂:中砂或粗砂,过8mm孔径筛子,含泥量不应大于3%.(3)骨料:细石粒径宜15mm30mm0(4)66200钢筋网片。(5)水泥原色金刚砂。2 .主要机具(1)机械:搅拌机、运输车。(2)工具:计量装置、手推车、2米3米刮尺、木抹子
2、、铁抹子、平锹、小水桶、扫帚、喷壶、8mm孔筛网等。3 .作业条件(1)水泥砂浆地面施工前应弹好楼层建筑面+1.Om标高水平线。(2)基层结构已验收,并且清理干净。(3)配合比已经确认,搅拌机和计量装置已经校核。(4)地面施工前应做好上层楼面防水措施。(5)面层标高基准点或基准线已设置。4 .工程做法(0以上厨卫间、阳台、楼梯以外所有房间)(1)120厚C25碎内配小6200钢筋网片,面层撒层金刚砂压光,6X6m界格,密封胶灌封;(2)素土夯实(压实系数大于0.9),向排水沟找坡0.5%;(3)现浇混凝土底板。三、操作工艺:工艺流程:基层清理f洒水润湿f验基f建筑地坪放线(灰饼)找坡f铺设钢筋
3、网片一浇筑C25混凝土基层f基层找平、提浆一第一次铺撒金刚砂骨料、抹平一第二次铺撒金刚砂骨料、收面一养护、切缝。主要工艺做法:L基层清理:地面基层,地墙相交的墙面,踢脚处的粘存杂物清理干净,影响面层厚度的凸出部分应剔除平整。5 .洒水润湿:在施工前洒水润湿基层,无积水现象。6 .冲筋贴灰饼找坡:根据+LOm标高水平线,用建筑同标号砂浆做好灰饼,以控制找坡标高,鲁JJ-Ol3技术(安全)交底记录灰饼纵横间距23m(不得大于3m)。排水沟部位预留盖板企口使用模板加固,需通线拉直,保证排水沟顺直。4 .浇筑C25硅基层,采用平板振动器将碎振捣密实,尤其注意墙柱边角碎的振捣。铺设62OO钢筋网片,控制
4、钢筋网片位于基层上部1/3处。基层砂浇筑完成后,如彼表面泌水较多,应采用真空吸水泵或其它措施去除多余泌水。5 .基层碎初凝时(约3,4h),即可进行耐磨地坪施工,先在抹光机上安装圆盘,整体打磨碎并从周边逐渐向内收抹,起到平整和提浆作用。墙柱边角应人工使用抹刀拍浆。注:碎初凝时间应根据作业环境、气候等环境决定。一般脚踩下陷不超过5mm开始提浆铺设金刚砂耐磨材料。6 .第一次铺撒金刚砂2/3金刚砂材料,应均匀的铺撒在碎表面(不均匀处用刮板刮匀),待材料吸收碎中的水分、表面出现返潮颜色变灰暗后,开始第一次抹平。采用装圆盘的抹光机碾磨分散,使其与基层混凝土浆结合在一起,注意不要搓抹过度。墙柱边角可采用
5、铁抹子人工揉压收平O7 .第二次铺设金刚砂即将余下的1/3料铺撒在混凝土表面,铺撒方向与第一次垂直,进行第二次抹平工作,最后用装刀片的抹光机完成抹光工作。8 .收面压光随混凝土凝固时间调整刀片倾斜角度(转速及角度视硬化情况调整),抹光机作业时纵横交错(3次以上)进行。边角部位采用人工钢抹子有序同向的压光,避免抹纹出现。压光应在终凝前完成。9 .地面压光后24h,平铺棉毡撒水养护,保持湿润,养护时间不少于7d,养护期间不允许上人或压重物。10 .按照柱距进行锯切分格缝,锯缝必须弹线;缝宽5T0mm,深为基层厚度的1/3。缝内的垃圾、浮灰清除干净,将专用聚氨酯油膏嵌缝,低于混凝土基面l-3mb无漏

6、灌、不溢出缝外;施工后4小时内防止接触雨水。四、质量标准1 .保证项目:(1)水泥、砂的材质及硬化耐磨材料必须符合设计要求和国家现行有关标准的规定。(2)细石混凝土及砂浆配合比要准确。(3)素土夯实压实系数。(4)耐磨面层与碎基层应结合牢固,无空鼓、裂缝现象。2 .基本项目:1)表面颜色均匀一致、洁净、无裂缝、脱皮、麻面和起砂等缺陷。2)面层表面坡度应符合设计要求,不倒泛水,无积水现象。3 .允许偏差项目:见表44。水泥地面的允许偏差表4一4项目允许偏差(mm)检查方法表面平整度4用2m靠尺和楔形塞尺检查分格缝顺直3拉5m线和用钢尺检查五、成品保护1 .施工操作时应保护己做完的工程项目,门框要
7、加防护,避免推车损坏门框及墙面棱角。2 .施工时应保护管线、设备等,不得碰撞移动位置。3 .施工时保护厨卫间、阳台防水及地面砖,不得随意进入(尤其地面砖铺贴养护期内)。4 .施工后的地面注意养护,禁止剔凿孔洞,入口应进行封闭,养护期内严禁上人。5 .严禁在面层上拌合砂浆和堆放砂浆。六、安全文明绿色环保施工1、工人必须按规定戴安全帽。2、施工用电由专业电工操作,禁止使用不合格电缆及电具,电气设备绝缘良好,可靠接地。3、每天施工做到工完料净、工完场清。4、水泥要进库保存,搅拌砂浆时不能让粉尘飞扬。5、注意节约材料,严格控制材料在生产、运输、使用过程中的浪费。项目专业技术负责人:交底人:接受人:山东省建设工程质量监督总站监制
