《1变压器防护架安全技术交底.docx》由会员分享,可在线阅读,更多相关《1变压器防护架安全技术交底.docx(4页珍藏版)》请在第壹文秘上搜索。

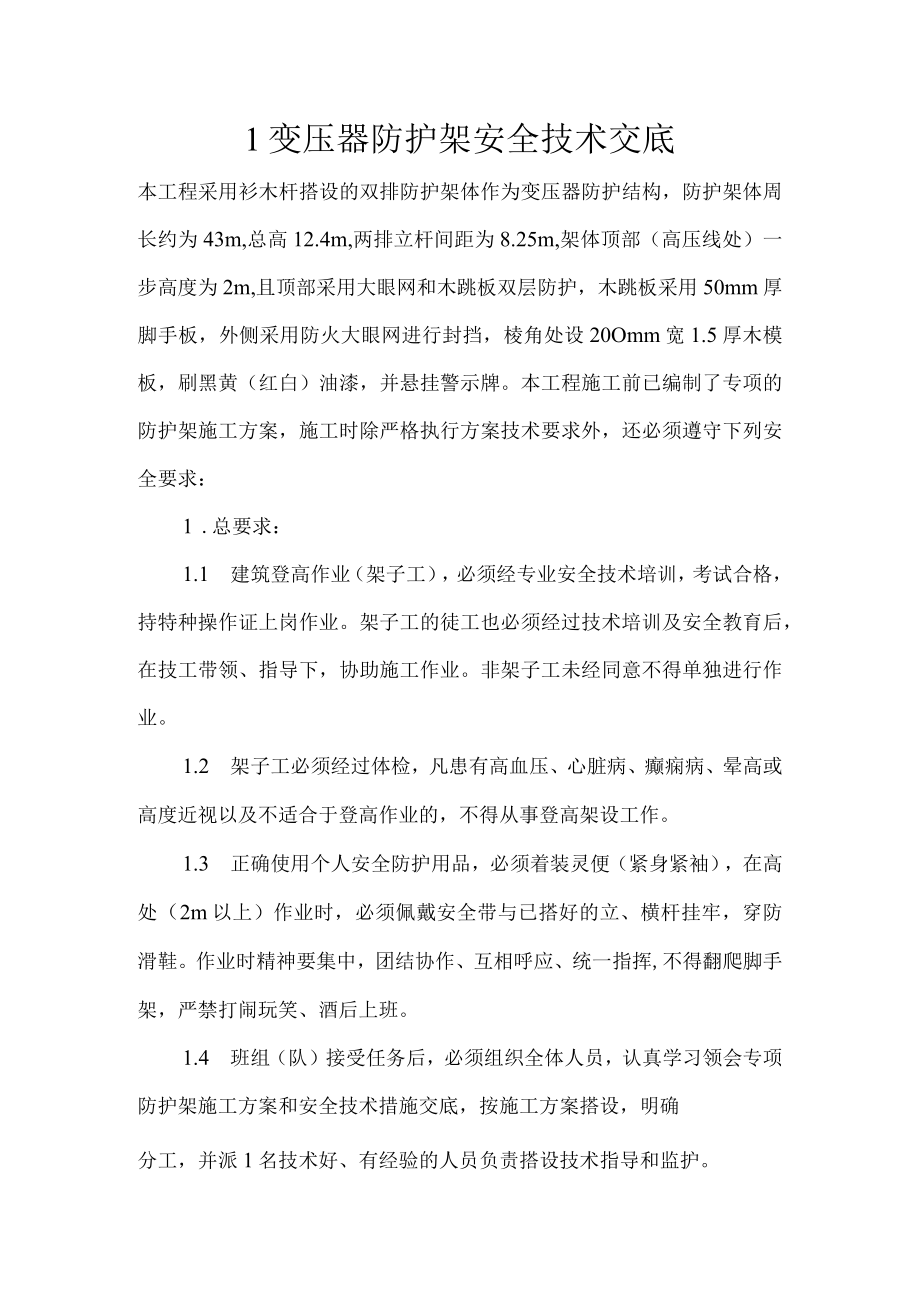

1、1变压器防护架安全技术交底本工程采用衫木杆搭设的双排防护架体作为变压器防护结构,防护架体周长约为43m,总高12.4m,两排立杆间距为8.25m,架体顶部(高压线处)一步高度为2m,且顶部采用大眼网和木跳板双层防护,木跳板采用50mm厚脚手板,外侧采用防火大眼网进行封挡,棱角处设20Omm宽1.5厚木模板,刷黑黄(红白)油漆,并悬挂警示牌。本工程施工前已编制了专项的防护架施工方案,施工时除严格执行方案技术要求外,还必须遵守下列安全要求:1 .总要求:1.1 建筑登高作业(架子工),必须经专业安全技术培训,考试合格,持特种操作证上岗作业。架子工的徒工也必须经过技术培训及安全教育后,在技工带领、指

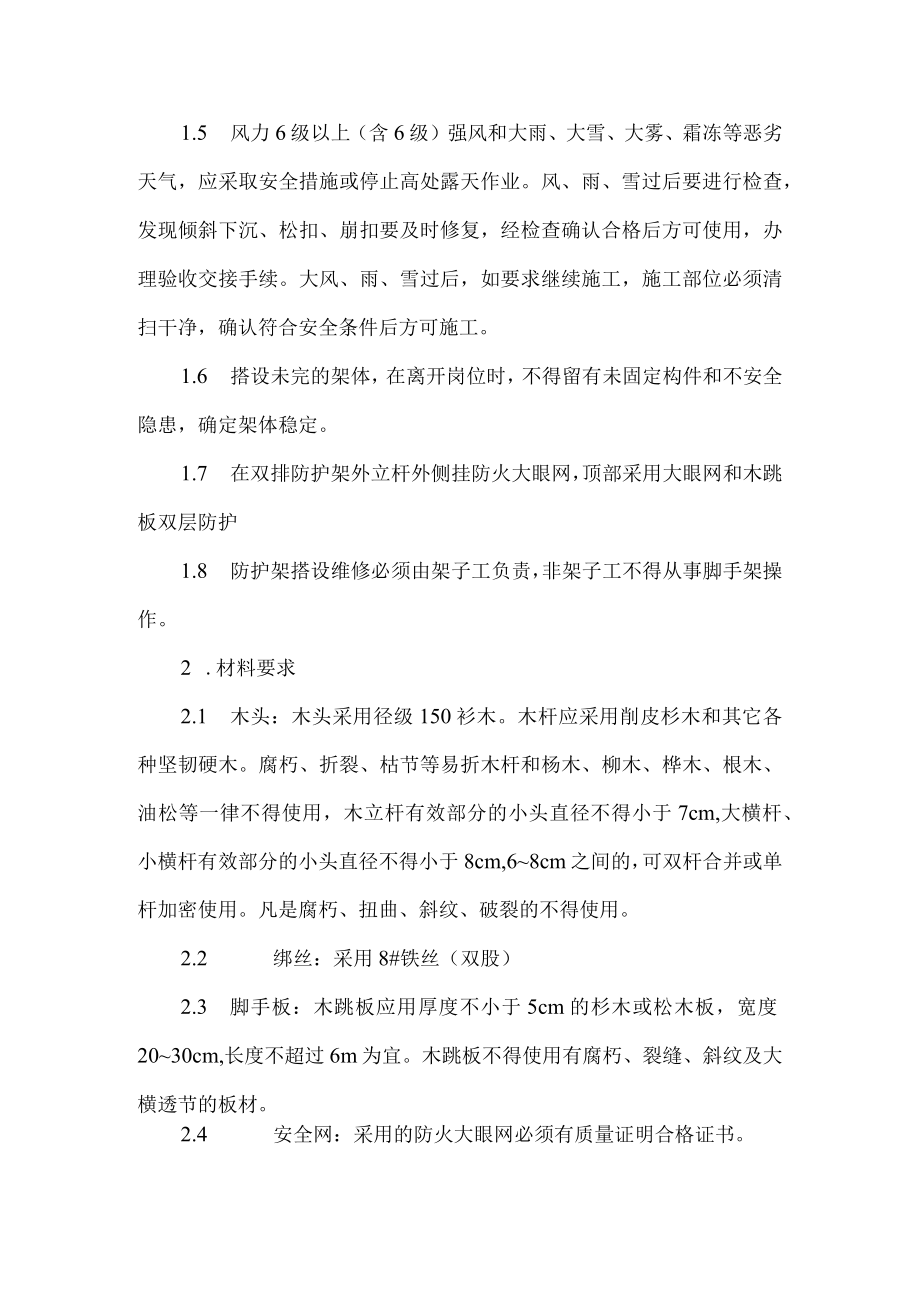

2、导下,协助施工作业。非架子工未经同意不得单独进行作业。1.2 架子工必须经过体检,凡患有高血压、心脏病、癫痫病、晕高或高度近视以及不适合于登高作业的,不得从事登高架设工作。1.3 正确使用个人安全防护用品,必须着装灵便(紧身紧袖),在高处(2m以上)作业时,必须佩戴安全带与已搭好的立、横杆挂牢,穿防滑鞋。作业时精神要集中,团结协作、互相呼应、统一指挥,不得翻爬脚手架,严禁打闹玩笑、酒后上班。1.4 班组(队)接受任务后,必须组织全体人员,认真学习领会专项防护架施工方案和安全技术措施交底,按施工方案搭设,明确分工,并派1名技术好、有经验的人员负责搭设技术指导和监护。1.5 风力6级以上(含6级)
3、强风和大雨、大雪、大雾、霜冻等恶劣天气,应采取安全措施或停止高处露天作业。风、雨、雪过后要进行检查,发现倾斜下沉、松扣、崩扣要及时修复,经检查确认合格后方可使用,办理验收交接手续。大风、雨、雪过后,如要求继续施工,施工部位必须清扫干净,确认符合安全条件后方可施工。1.6 搭设未完的架体,在离开岗位时,不得留有未固定构件和不安全隐患,确定架体稳定。1.7 在双排防护架外立杆外侧挂防火大眼网,顶部采用大眼网和木跳板双层防护1.8 防护架搭设维修必须由架子工负责,非架子工不得从事脚手架操作。2 .材料要求2.1 木头:木头采用径级150衫木。木杆应采用削皮杉木和其它各种坚韧硬木。腐朽、折裂、枯节等易

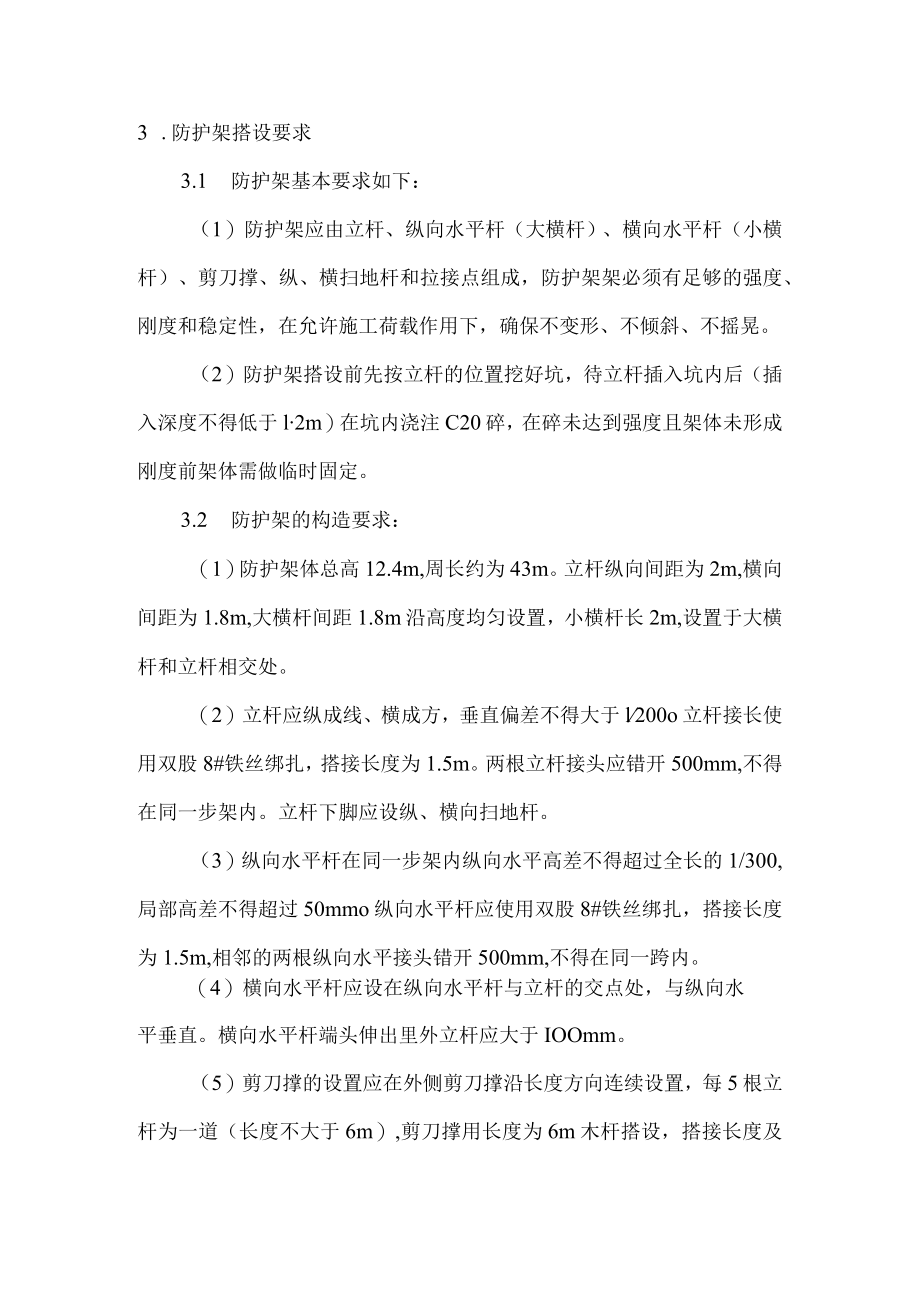

4、折木杆和杨木、柳木、桦木、根木、油松等一律不得使用,木立杆有效部分的小头直径不得小于7cm,大横杆、小横杆有效部分的小头直径不得小于8cm,68cm之间的,可双杆合并或单杆加密使用。凡是腐朽、扭曲、斜纹、破裂的不得使用。2.2 绑丝:采用8#铁丝(双股)2.3 脚手板:木跳板应用厚度不小于5cm的杉木或松木板,宽度2030cm,长度不超过6m为宜。木跳板不得使用有腐朽、裂缝、斜纹及大横透节的板材。2.4 安全网:采用的防火大眼网必须有质量证明合格证书。3 .防护架搭设要求3.1 防护架基本要求如下:(1)防护架应由立杆、纵向水平杆(大横杆)、横向水平杆(小横杆)、剪刀撑、纵、横扫地杆和拉接点组
5、成,防护架架必须有足够的强度、刚度和稳定性,在允许施工荷载作用下,确保不变形、不倾斜、不摇晃。(2)防护架搭设前先按立杆的位置挖好坑,待立杆插入坑内后(插入深度不得低于l2m)在坑内浇注C20碎,在碎未达到强度且架体未形成刚度前架体需做临时固定。3.2 防护架的构造要求:(1)防护架体总高12.4m,周长约为43m。立杆纵向间距为2m,横向间距为1.8m,大横杆间距1.8m沿高度均匀设置,小横杆长2m,设置于大横杆和立杆相交处。(2)立杆应纵成线、横成方,垂直偏差不得大于l200o立杆接长使用双股8#铁丝绑扎,搭接长度为1.5m。两根立杆接头应错开500mm,不得在同一步架内。立杆下脚应设纵、
6、横向扫地杆。(3)纵向水平杆在同一步架内纵向水平高差不得超过全长的1/300,局部高差不得超过50mmo纵向水平杆应使用双股8#铁丝绑扎,搭接长度为1.5m,相邻的两根纵向水平接头错开500mm,不得在同一跨内。(4)横向水平杆应设在纵向水平杆与立杆的交点处,与纵向水平垂直。横向水平杆端头伸出里外立杆应大于IOOmm。(5)剪刀撑的设置应在外侧剪刀撑沿长度方向连续设置,每5根立杆为一道(长度不大于6m),剪刀撑用长度为6m木杆搭设,搭接长度及绑扎同立杆。剪刀撑与地面夹角为45-60oO(6)剪刀撑斜杆应采用双股8#铁丝固定在与之相交的横向水平杆(小横杆)的伸出端或立杆上。4 .防护架的基础除按规定设置外,必须做好集中排水处理措施。5 .同一立面的小横杆,应对等交错设置,同时立杆上下对直。6 .其他搭设要求按施工方案和技术要求进行施工。
