2023版全国监理工程师在线测试考试题库含答案全考点.docx

上传人:p** 文档编号:198253 上传时间:2023-04-16 格式:DOCX 页数:59 大小:56.91KB
下载 相关 举报
2023版全国监理工程师在线测试考试题库含答案全考点.docx_第1页
第1页 / 共59页
2023版全国监理工程师在线测试考试题库含答案全考点.docx_第2页
第2页 / 共59页
2023版全国监理工程师在线测试考试题库含答案全考点.docx_第3页
第3页 / 共59页
2023版全国监理工程师在线测试考试题库含答案全考点.docx_第4页
第4页 / 共59页
2023版全国监理工程师在线测试考试题库含答案全考点.docx_第5页
第5页 / 共59页
2023版全国监理工程师在线测试考试题库含答案全考点.docx_第6页
第6页 / 共59页
2023版全国监理工程师在线测试考试题库含答案全考点.docx_第7页
第7页 / 共59页
2023版全国监理工程师在线测试考试题库含答案全考点.docx_第8页
第8页 / 共59页
2023版全国监理工程师在线测试考试题库含答案全考点.docx_第9页
第9页 / 共59页
2023版全国监理工程师在线测试考试题库含答案全考点.docx_第10页
第10页 / 共59页
亲,该文档总共59页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《2023版全国监理工程师在线测试考试题库含答案全考点.docx》由会员分享,可在线阅读,更多相关《2023版全国监理工程师在线测试考试题库含答案全考点.docx(59页珍藏版)》请在第壹文秘上搜索。

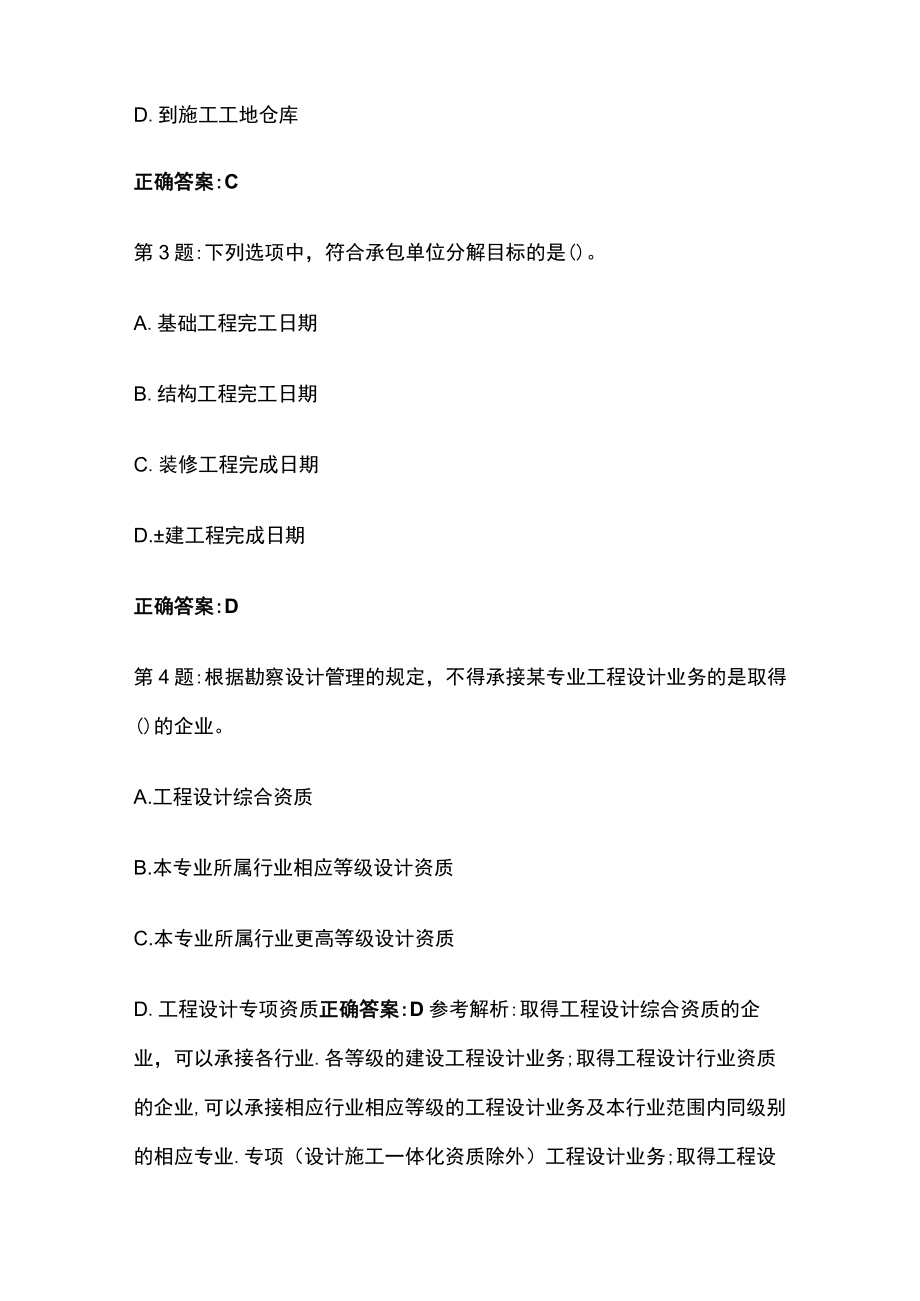

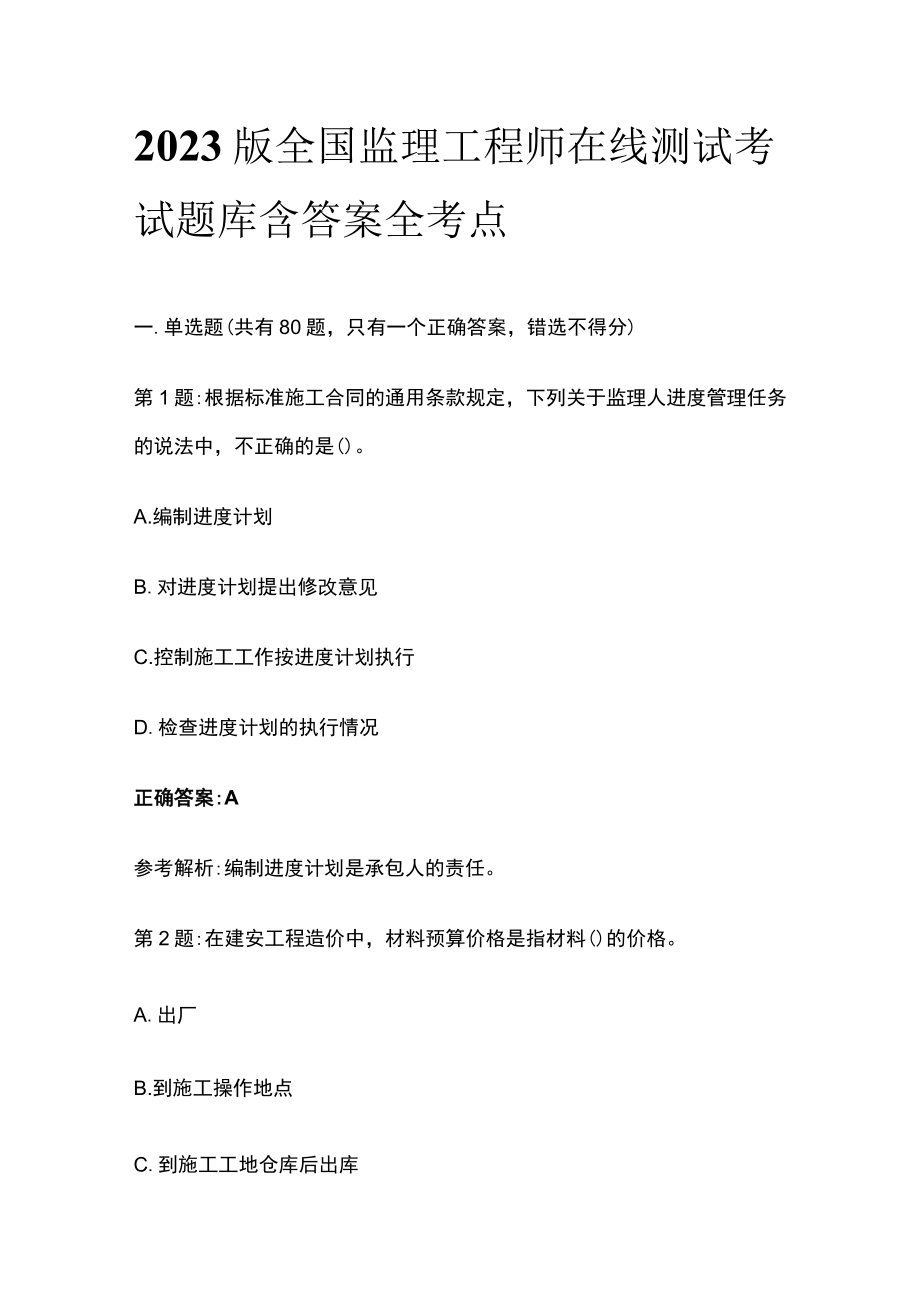

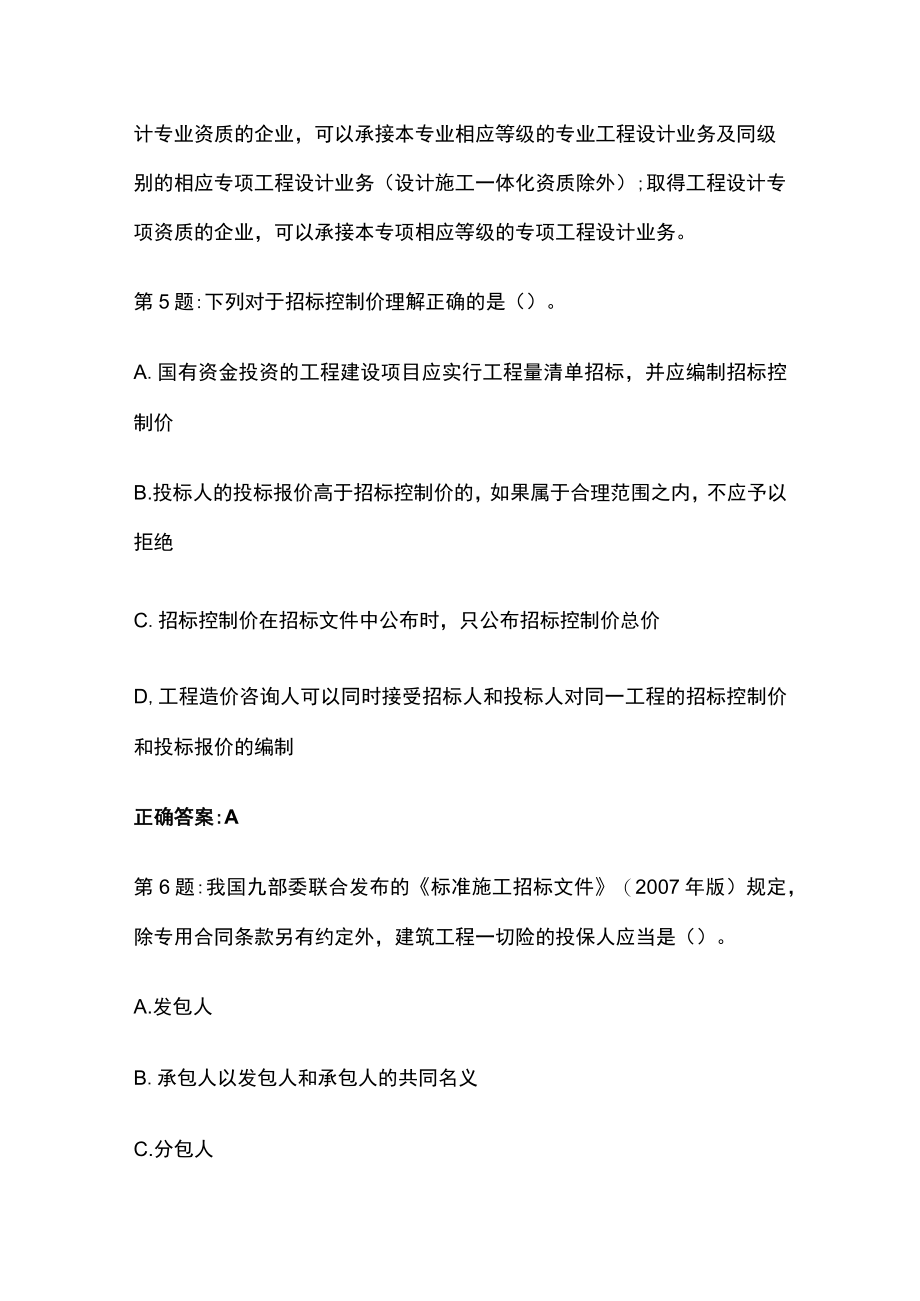

1、2023版全国监理工程师在线测试考试题库含答案全考点一.单选题(共有80题,只有一个正确答案,错选不得分)第1题:根据标准施工合同的通用条款规定,下列关于监理人进度管理任务的说法中,不正确的是()。A.编制进度计划B.对进度计划提出修改意见C.控制施工工作按进度计划执行D.检查进度计划的执行情况正确答案:A参考解析:编制进度计划是承包人的责任。第2题:在建安工程造价中,材料预算价格是指材料()的价格。A.出厂B.到施工操作地点C.到施工工地仓库后出库D.到施工工地仓库正确答案:C第3题:下列选项中,符合承包单位分解目标的是()。A.基础工程完工日期B.结构工程完工日期C.装修工程完成日期D.建

2、工程完成日期正确答案:D第4题:根据勘察设计管理的规定,不得承接某专业工程设计业务的是取得()的企业。A.工程设计综合资质B.本专业所属行业相应等级设计资质C.本专业所属行业更高等级设计资质D.工程设计专项资质正确答案:D参考解析:取得工程设计综合资质的企业,可以承接各行业.各等级的建设工程设计业务;取得工程设计行业资质的企业,可以承接相应行业相应等级的工程设计业务及本行业范围内同级别的相应专业.专项(设计施工一体化资质除外)工程设计业务;取得工程设计专业资质的企业,可以承接本专业相应等级的专业工程设计业务及同级别的相应专项工程设计业务(设计施工一体化资质除外);取得工程设计专项资质的企业,可

3、以承接本专项相应等级的专项工程设计业务。第5题:下列对于招标控制价理解正确的是()。A.国有资金投资的工程建设项目应实行工程量清单招标,并应编制招标控制价B.投标人的投标报价高于招标控制价的,如果属于合理范围之内,不应予以拒绝C.招标控制价在招标文件中公布时,只公布招标控制价总价D,工程造价咨询人可以同时接受招标人和投标人对同一工程的招标控制价和投标报价的编制正确答案:A第6题:我国九部委联合发布的标准施工招标文件(2007年版)规定,除专用合同条款另有约定外,建筑工程一切险的投保人应当是()。A.发包人B.承包人以发包人和承包人的共同名义C.分包人D.监理单位正确答案:B第7题:()是占用资

4、金所付代价或放弃使用资金所获报酬,它是资金时间价值的表现形式之一。A利率B盈利C.利息D.收益率正确答案:C第8题:工程计量的方法中,()主要用于取土坑或填筑路堤土方的计量。A,分解计量法B.凭据法C.断面法D.图纸法正确答案:C第9题:关于赢得值法及其应用的说法,正确的是()。A.赢得值法有四个基本参数和三个评价指标B.投资(进度)绩效指数反映的是绝对偏差C.投资(进度)偏差仅适合对同一项目作偏差分析D.进度偏差为正值,表示进度延误正确答案:C第10题:我国现行建筑安装工程投资的构成是()。A.直接费B.直接费.间接费C.直接费.间接费.计划利润D.直接费.间接费利润和税金正确答案:D第11

5、题:已知某网络计划中工作M的自由时差为1天总时差为4天。通过检查分析,发现该工作的实际进度拖后,且影响总工期2天。在其它工作均正常的前提下,工作M的实际进度拖后()天。A.1B.4C.5D.6正确答案:D第12题:当利用S型曲线进行实际进度与计划进度比较时,如果检查日期实际进展点落在计划S型曲线的右侧,则该实际进展点与计划S型曲线的水平距离表示工程项目()。A.实际进度超前的时间B.实际进度拖后的时间C.实际超额完成的任务量D.实际拖欠的任务量正确答案:B第13题:根据标准施工招标文件,投标人须知前附表的目的是。A.列明通用合同条款B.明确投标人须知正文中的未尽事宜C.明确投标人须知的修改内容

6、D.列明评标的方法和因素正确答案:B参考解析:投标人须知前附表用于进一步明确投标人须知正文中的未尽事宜。评标办法前附表用于详细列明资格审查和评标的全部方法.因素.标准和程序。第14题:工程项目质量控制的基本原则是()。A.精心施工,质量第一B.质量第一,用户至上C.以预防为主,防患于未然D.坚持质量标准,严格检查正确答案:B第15题:关于投标保证金的说法,正确的是()。A.招标文件的主要内容中不包括投标保证金B.投标人不按要求提交投标保证金的,其投标文件按废标处理C.投标保证金有效期应当长于投标有效期D.投标保证金有效期从提交之日起计算正确答案:B参考解析:投标人在递交投标文件的同时应按投标人

7、须知前附表规定的金额.担保形式递交投标保证金。投标人不按要求提交投标保证金的,其投标文件按废标处理。投标保证金有效期与投标有效期一致,从提交投标文件截止之日起计算。第16题:原有日产产品10屯的某生产系统,现拟建相似的生产系统,生产规模比原有的增加2倍,用生产规模指数法估计投资额需要增加约。(指数设为05)A.1.4倍B.1.7倍C.70%D.40%正确答案:C第17题:确定施工进度控制目标时,可将()作为主要依据。A.工程量清单B.工程难易程度C,已完工程实际进度D.单位工程施工组织设计正确答案:B第18题:可较准确地反映实际水平,适用于市场经济条件的施工图预算编制方法称为()。A.实物法B

8、.分项详细估算法C.单价法D.综合指标法正确答案:A第19题:项目监理机构审查施工单位报送的工程材料,构配件.设备报审表时,应重点审查()。A.采购合同B.技术标准C.质量证明文件D.设计文件要求正确答案:C第20题:工程从规划,勘察.设计,施工到整个产品使用寿命周期内的成本和消耗的费用,指的是工程质量特性中的()。A安全性B.可靠性C.经济性D.与环境的协调性正确答案:C第21题:某国外设备投标的到岸价为300万美元,评审供货范围偏差增加评标价4万美元商务偏差调整值为+2.5%技术偏差调整值为+3%,则该设备投标价格的调整额为()万美元。A.7.5C.13.0D.20.5正确答案:D参考解析

9、:价格调整额=供货范围偏差调整额+商务偏差调整额+技术偏差调整额=4+3002.5%+3003%=20.5万美元。第22题:初步设计阶段要重视方案选择,初步设计应该是多方案比较选择的结果,其具体主要审核内容不包括()。A.工艺流程,设备选型先进性,适用性.经济合理性B.建设法规.技术规范和功能要求的满足程度C,应业主要求协助组织初步设计的专家会审和整理及提出会审报告D,技术参数先进合理性与环境协调程度,对环境保护要求的满足情况正确答案:C第23题:某承包商通过投标承揽了一大型建设项目设计和施工任务,由于施工图纸未按时提交而造成实际施工进度拖后。该承包商根据监理工程师指令采取赶工措施后,仍未能按

10、合同工期完成所承包的任务,则该承包商()。A.不仅应承担赶工费,还应向业主支付误期损失赔偿费B.应承担赶工费,但不需要向业主支付误期损失赔偿费C.不需要承担赶工费,但应向业主支付误期损失赔偿费D.既不需要承担赶工费,也不需要向业主支付误期损失赔偿费正确答案:A第24题:双代号网络图中虚工作的特征是()。A.不消耗时间,但消耗资源B.不消耗时间,也不消耗资源C.只消耗时间,不消耗资源D.既消耗时间,也消耗资源正确答案:B第25题:编制工程项目总进度计划是()进度控制的主要任务。A.设计准备阶段B,设计阶段C.施工图设计阶段D.施工阶段正确答案:A第26题:项目监理机构控制设计进度时,在设计工作开

11、始之前应审查设计单位编制的()。A.进度计划的合理性和可行性B.技术经济定额的合理性和可行性C.设计准备工作计划的完整性D.材料设备供应计划的合理性正确答案:A第27题:某工程有3个施工过程,依次为钢筋一模板一混凝土,划分为I和施工段编制工程网络进度计划。下列工作逻辑关系中,属于正确工艺关系的是()。A.模板i一混凝土iB.模板i一钢筋iC钢筋i-钢筋iiD.模板i一模板ii正确答案:A第28题:生产性建设工程总投资包括()和铺底流动资金两部分A.设备工器具投资B.建筑安装工程投资C.流动资金D.建设投资正确答案:D第29题:监理单位受业主委托实施设计进度监控的工作内容是()。A.建立健全设计

12、技术经济定额B.编制切实可行的设计进度计划C.推行限期设计管理模式D.落实专门负责设计进度控制的人员正确答案:D第30题:在不改变工作之间的先后顺序关系的前提下,通过缩短网络计划中关键线路上工作的持续时间来缩短工期所采取的其他配套措施是()。A.增加劳动力B.改善劳动条件C.实行包干奖励D.增加工作面正确答案:B第31题:某项目属于一级项目。施工图审查机构在2008年8月1日星期五收到该项目的施工图审查资料,则最迟应当在()前完成审查工作。A.2008年8月20日B.2008年8月30日C.2008年8月28日D.2008年9月11日正确答案:D第32题:监理工程师应把技术复核工作列入()及质

13、量控制计划中,作为一项经常性工作贯穿于整个施工过程。A.监理大纲B.监理手册C.监理规划D.监理细则正确答案:C第33题:建筑工程施工质量验收统一标准和规范体系在使用过程中必须()使用。A.单独B混合C.配套D.交叉正确答案:C第34题:盈亏平衡分析又称平衡点分析。它是将成本划分为固定成本和变化成本,假定产销量一致,根据产量.成本,售价和利润相互间的函数关系,进行预测分析的()。A.经济方法B.管理方法C.财务方法D.技术方法正确答案:D第35题:某工程钢筋混凝土带型基础的工程量为60立方米,已知直接费等于2.6万元,间接费率为9%,利润率6%,税率3.41%(假定其余费用项目不计),则该分项

14、工程的利润应为()万元。A.0.156B.0.160C.0.170D.0.234正确答案:C第36题:某拟建设备工程年生产能力为600万吨,与其同类型的某已建项目年生产能力为250万吨,设备投资额为5500万元。经测算,设备投资的综合调价系数为1.。5。已知生产能力指数N=0.5,则拟建项目设备投资额()。A.6787.2B.6221.6C.5656D.8946.6正确答案:D第37题:在施工图设计阶段,如果发现由于某专业设计原因使施工图预算超过分配的投资限额,应对()进行调整。A.初步设计B.施工图设计C,设计概算D.施工预算正确答案:C第38题:价值工程的重要特点是以提高项目的()为目标。A投资B,价值C.功能D.美观正确答案:B第39题:在建设项目投资构成中,单机无负荷试运转费包含在()中。A.联合试运转费B.安装工程费C.间接费D.预备费正确答案:B第40题:技术设计阶段监理工程师在审核技术文件的同时,还应审核相应的()文件。A概算B.修正概算C预算D.修正预算正确答案:B第41题:在利用S曲线比较建设工程实际进度与计划进度时,如果检查日期实际进展点落在计划S曲线的右侧,则该实际进展点与计划S曲线在纵坐标方向的距离表示该工程()。A.实际进度超前的时间B.实际超额完成的任务量C.实际进度拖后的时间D,实际拖欠的任务量正确答案:D第42题:我

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 资格/认证考试 > 安全工程师考试

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
