2号机动力场、小机试运计划表(7.27).docx

上传人:p** 文档编号:198743 上传时间:2023-04-16 格式:DOCX 页数:5 大小:34.49KB
下载 相关 举报
2号机动力场、小机试运计划表(7.27).docx_第1页
第1页 / 共5页
2号机动力场、小机试运计划表(7.27).docx_第2页
第2页 / 共5页
2号机动力场、小机试运计划表(7.27).docx_第3页
第3页 / 共5页
2号机动力场、小机试运计划表(7.27).docx_第4页
第4页 / 共5页
2号机动力场、小机试运计划表(7.27).docx_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

《2号机动力场、小机试运计划表(7.27).docx》由会员分享,可在线阅读,更多相关《2号机动力场、小机试运计划表(7.27).docx(5页珍藏版)》请在第壹文秘上搜索。

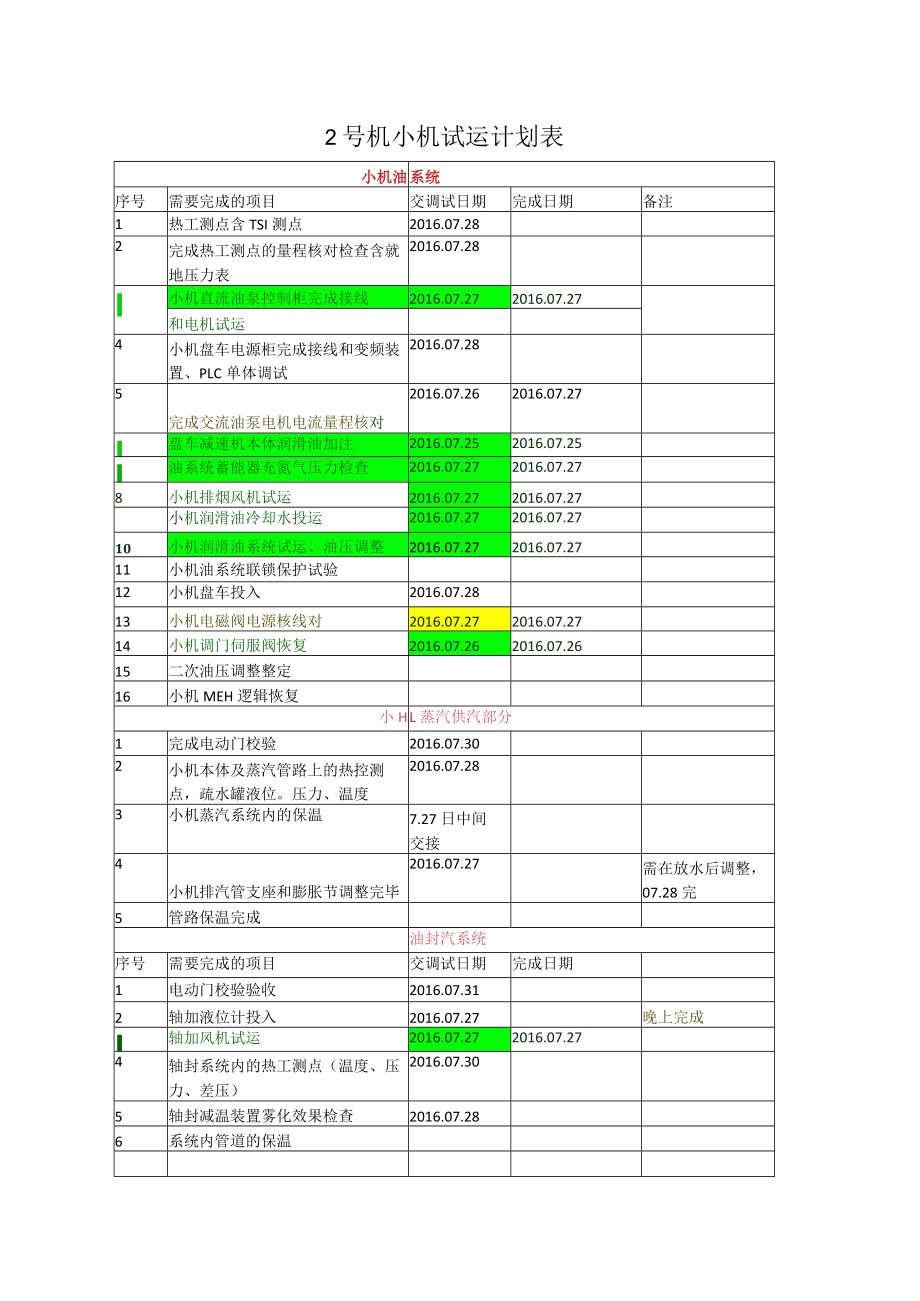

1、2号机小机试运计划表小机油系统序号需要完成的项目交调试日期完成日期备注1热工测点含TSI测点2016.07.282完成热工测点的量程核对检查含就地压力表2016.07.28I小机直流油泵控制柜完成接线2016.07.272016.07.27和电机试运4小机盘车电源柜完成接线和变频装置、PLC单体调试2016.07.285完成交流油泵电机电流量程核对2016.07.262016.07.27I盘车减速机本体润滑油加注2016.07.252016.07.25I油系统蓄能器充氮气压力检查2016.07.272016.07.278小机排烟风机试运2016.07.272016.07.27小机润滑油冷却水投

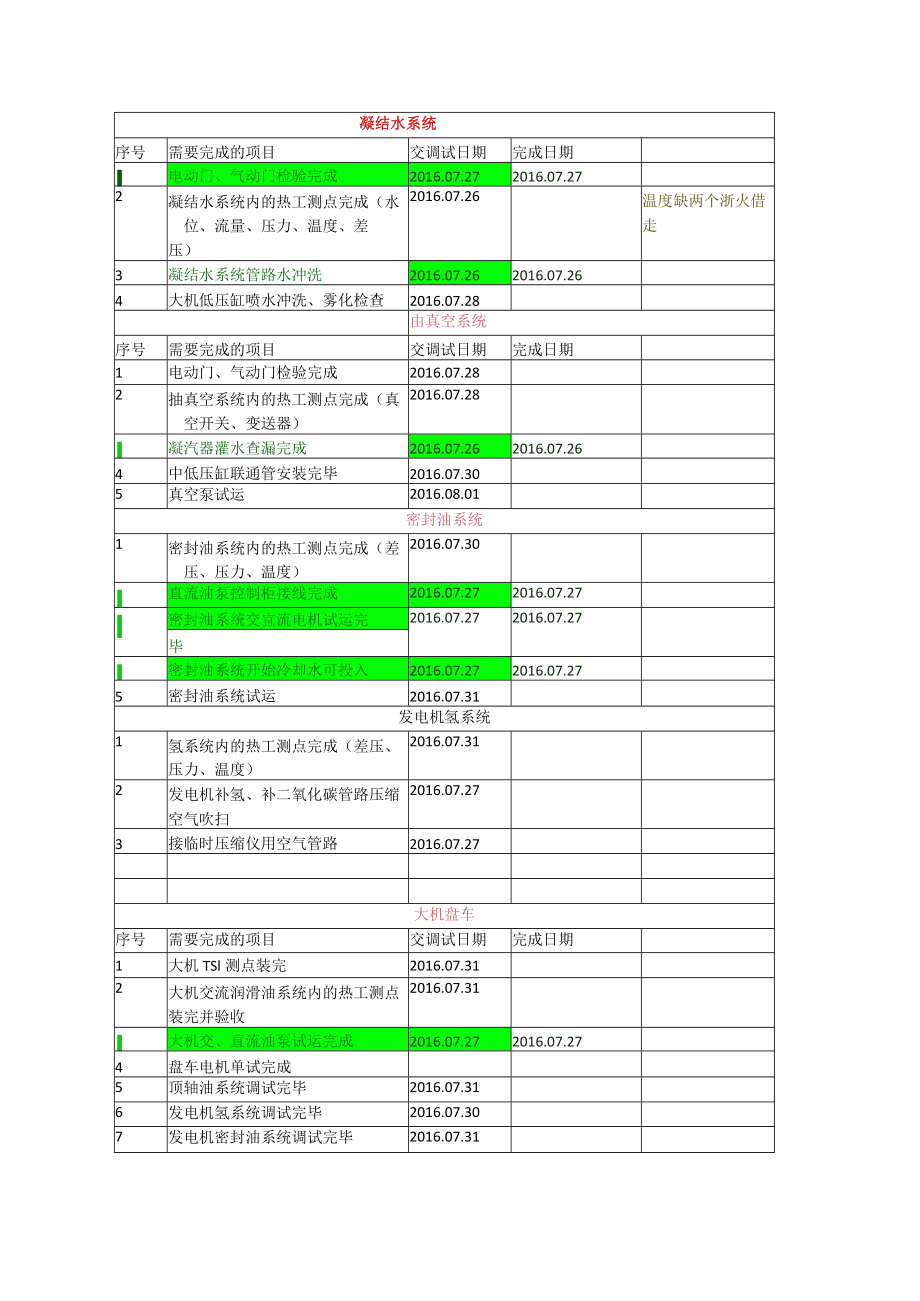

2、运2016.07.272016.07.2710小机润滑油系统试运、油压调整2016.07.272016.07.2711小机油系统联锁保护试验12小机盘车投入2016.07.2813小机电磁阀电源核线对2016.07.272016.07.2714小机调门伺服阀恢复2016.07.262016.07.2615二次油压调整整定16小机MEH逻辑恢复小HL蒸汽供汽部分1完成电动门校验2016.07.302小机本体及蒸汽管路上的热控测点,疏水罐液位。压力、温度2016.07.283小机蒸汽系统内的保温7.27日中间交接4小机排汽管支座和膨胀节调整完毕2016.07.27需在放水后调整,07.28完5管路

3、保温完成油封汽系统序号需要完成的项目交调试日期完成日期1电动门校验验收2016.07.312轴加液位计投入2016.07.27晚上完成I轴加风机试运2016.07.272016.07.274轴封系统内的热工测点(温度、压力、差压)2016.07.305轴封减温装置雾化效果检查2016.07.286系统内管道的保温凝结水系统序号需要完成的项目交调试日期完成日期I电动门、气动门检验完成2016.07.272016.07.272凝结水系统内的热工测点完成(水位、流量、压力、温度、差压)2016.07.26温度缺两个浙火借走3凝结水系统管路水冲洗2016.07.262016.07.264大机低压缸喷水

4、冲洗、雾化检查2016.07.28由真空系统序号需要完成的项目交调试日期完成日期1电动门、气动门检验完成2016.07.282抽真空系统内的热工测点完成(真空开关、变送器)2016.07.28I凝汽器灌水查漏完成2016.07.262016.07.264中低压缸联通管安装完毕2016.07.305真空泵试运2016.08.01密封油系统1密封油系统内的热工测点完成(差压、压力、温度)2016.07.30I直流油泵控制柜接线完成2016.07.272016.07.27I密封油系统交宜流电机试运完2016.07.272016.07.27毕I密封油系统开始冷却水可投入2016.07.272016.0

5、7.275密封油系统试运2016.07.31发电机氢系统1氢系统内的热工测点完成(差压、压力、温度)2016.07.312发电机补氢、补二氧化碳管路压缩空气吹扫2016.07.273接临时压缩仪用空气管路2016.07.27大机盘车序号需要完成的项目交调试日期完成日期1大机TSl测点装完2016.07.312大机交流润滑油系统内的热工测点装完并验收2016.07.31I大机交、直流油泵试运完成2016.07.272016.07.274盘车电机单试完成5顶轴油系统调试完毕2016.07.316发电机氢系统调试完毕2016.07.307发电机密封油系统调试完毕2016.07.318投入大机盘车20

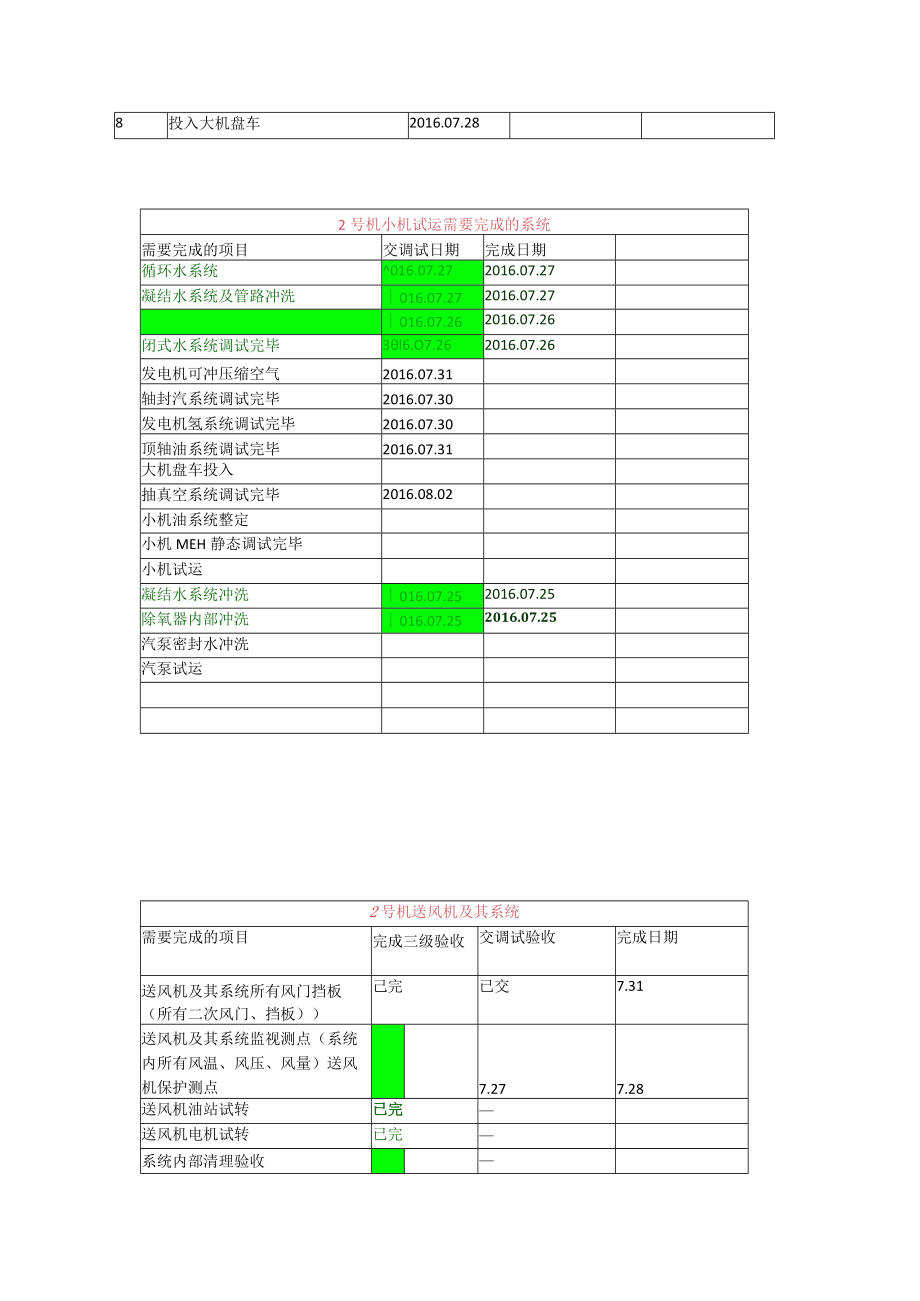

6、16.07.282号机小机试运需要完成的系统需要完成的项目交调试日期完成日期循环水系统016.07.272016.07.27凝结水系统及管路冲洗016.07.272016.07.27016.07.262016.07.26闭式水系统调试完毕3l6.O7.262016.07.26发电机可冲压缩空气2016.07.31轴封汽系统调试完毕2016.07.30发电机氢系统调试完毕2016.07.30顶轴油系统调试完毕2016.07.31大机盘车投入抽真空系统调试完毕2016.08.02小机油系统整定小机MEH静态调试完毕小机试运凝结水系统冲洗016.07.252016.07.25除氧器内部冲洗016.0

7、7.252016.07.25汽泵密封水冲洗汽泵试运2号机送风机及其系统需要完成的项目完成三级验收交调试验收完成日期送风机及其系统所有风门挡板(所有二次风门、挡板)己完已交7.31送风机及其系统监视测点(系统内所有风温、风压、风量)送风机保护测点7.277.28送风机油站试转已完送风机电机试转已完系统内部清理验收试验测点安装一TU试验用临时平台安装调试所提要求送风机本体联锁保护试验7.31送风机具备启动条件(含环境)8.18.12号机一次风机及其系统需要完成的项目完成三级验收交调试验收完成口期一次风机及其系统所有风门挡板(所有二次风门、挡板)已完一次风机及其系统监视测点(系统内所有风温、风压、风

8、量)7.26一次风机保护测点7.267.277.28一次风机油站试转-一次风机电机试转系统内部清理验收7.25试验测点安装完试验用临时平台安装调试所提要求一次风机本体联锁保护试验一次风机具备启动条件(含环境)8.12号机引风机及其系统需要完成的项目完成三级验收交调试验收完成日期引风机及其系统所有风门挡板(所有二次风门、挡板)已完7.31引风机及其系统监视测点(系统内所有风温、风压、风量)已完引风机保护测点完7.277.28引风机油站试转引风机电机试转已完系统内部清理验收7.25试验测点安装己七试验用临时平台安装调试所提要求引风机本体联锁保护试验引风机具备启动条件(含环境)8.18.12号机密封

9、风机及其系统需要完成的项目完成三级验收交调试验收完成日期密封风机及其系统所有风门.挡板(所有二次风门、挡板)密封风机及其系统监视测点i(系统内所有风温、风压、风密封风机电机试转7C系统内部清理验收LL完试验用临时平台安装无密封风机本体联锁保护试验密封风机具备启动条件(含环境)己具备2号机火检冷却风机及其系统需要完成的项目完成三级验收交调试验收完成日期火检冷却风机及其系统所有风门挡板(所有二次风门、挡板)已完火检冷却风机及其系统监视测点(系统内所有风温、风压、风量)7.27火检冷却风机保护测点7.28火检冷却风机电机试转己完试验用临时平台安装已完火检冷却风机本体联锁保护试验火检冷却风机具备启动条件(含环境)已具备存在的问题:1、A磨非驱动端容量风电动调门进水;换门2、D磨冷一次风关断门卡涩;3、磨煤机DDLDD4辅助风电动挡板门卡涩;2台4、一次风、二次风暖风器气动阀;4台5、给煤机进出口门7.27日交调;6、C、F挡板门7.28日调完;7.29验收7、电科院7.26日提的问题:(7.27日处理完)a、D挡板手动拉杆被保温挡住,需安装处理;b、乏汽风挡板大部分无操作手轮,无法调c、B挡板:1、F2挡板卡;2、风箱内挡板全开、拱上B挡板刻度

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 工作计划

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
