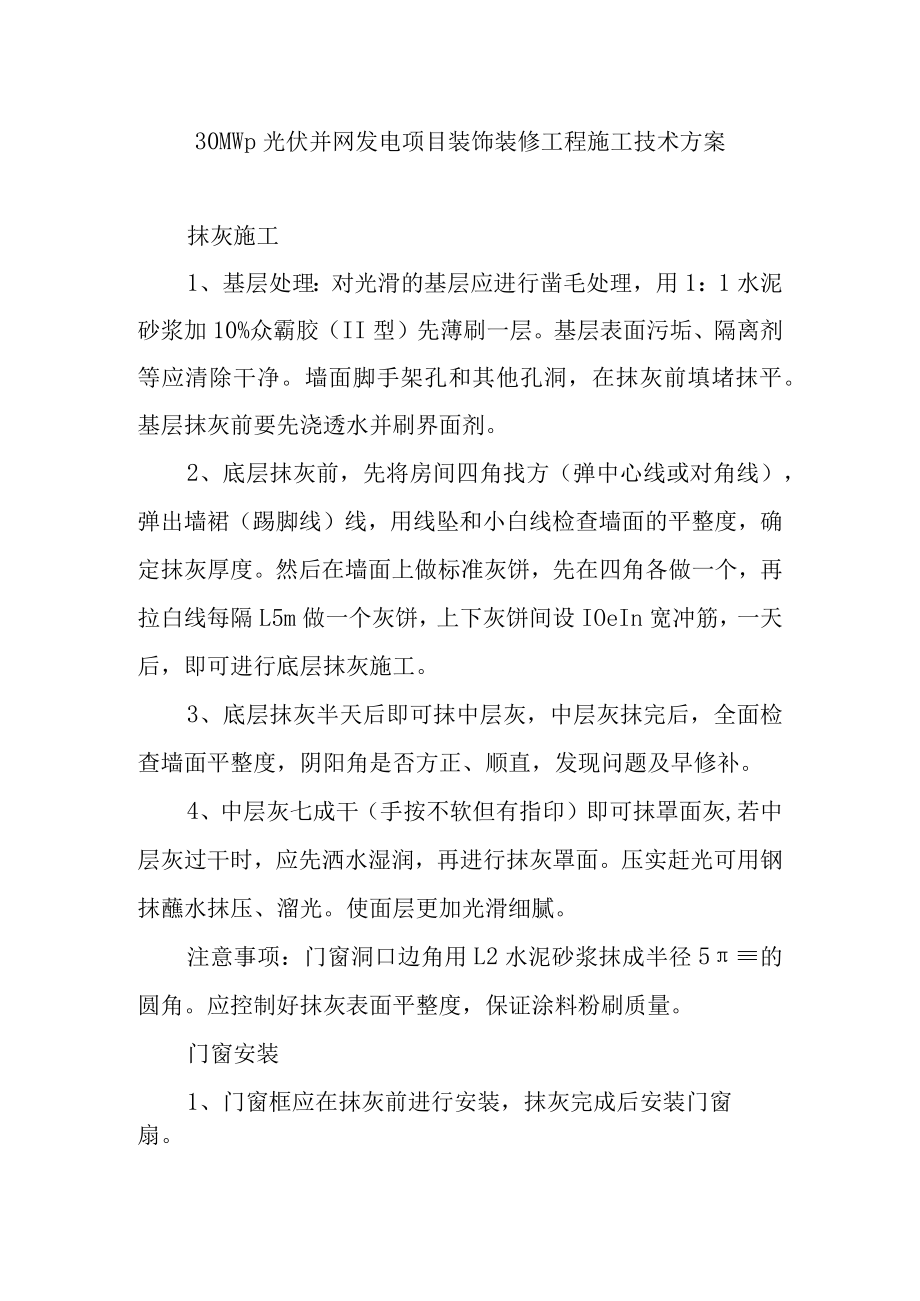

1、30MWp光伏并网发电项目装饰装修工程施工技术方案抹灰施工1、基层处理:对光滑的基层应进行凿毛处理,用1:1水泥砂浆加10%众霸胶(II型)先薄刷一层。基层表面污垢、隔离剂等应清除干净。墙面脚手架孔和其他孔洞,在抹灰前填堵抹平。基层抹灰前要先浇透水并刷界面剂。2、底层抹灰前,先将房间四角找方(弹中心线或对角线),弹出墙裙(踢脚线)线,用线坠和小白线检查墙面的平整度,确定抹灰厚度。然后在墙面上做标准灰饼,先在四角各做一个,再拉白线每隔L5m做一个灰饼,上下灰饼间设IOeIn宽冲筋,一天后,即可进行底层抹灰施工。3、底层抹灰半天后即可抹中层灰,中层灰抹完后,全面检查墙面平整度,阴阳角是否方正、顺直

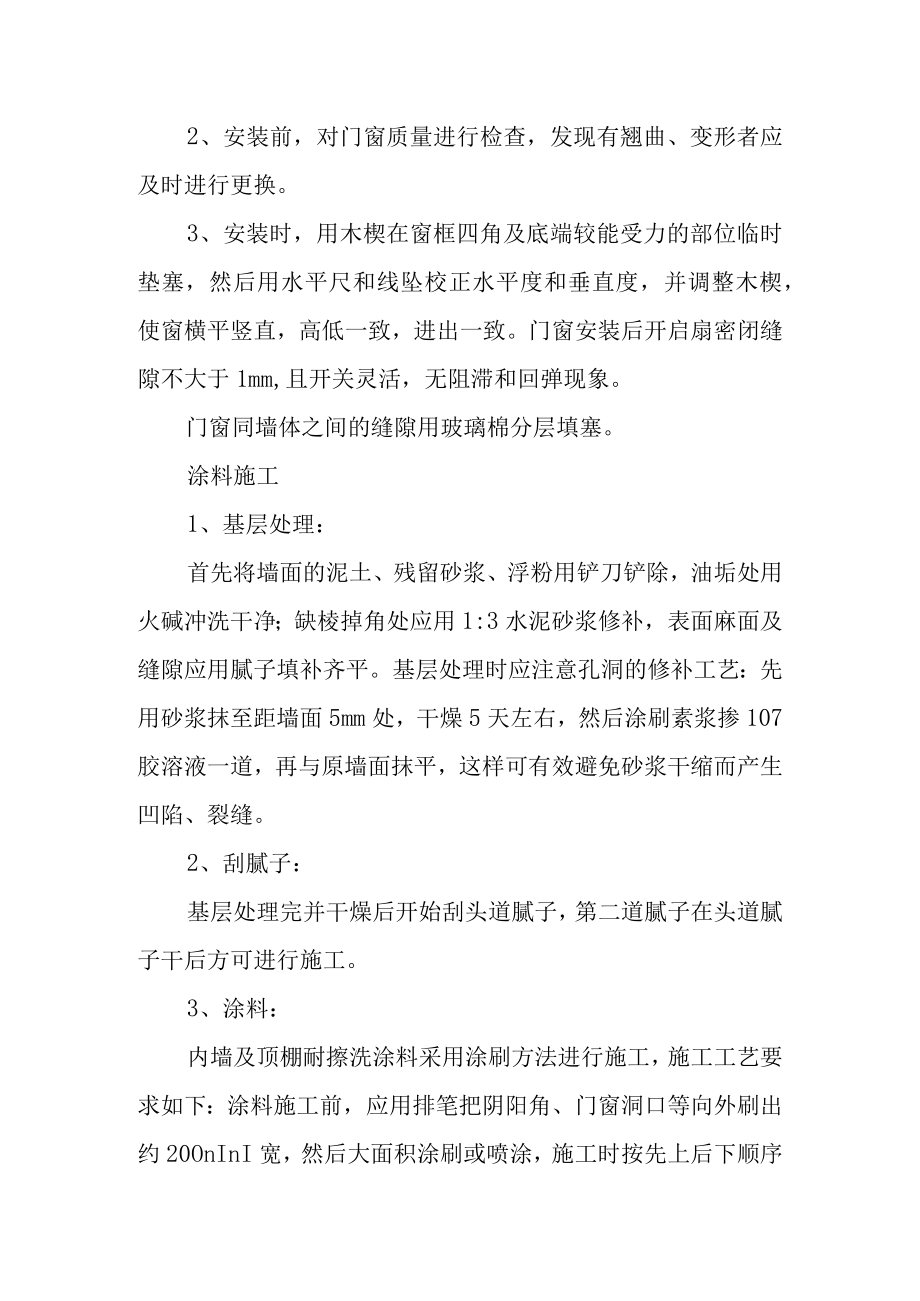

2、,发现问题及早修补。4、中层灰七成干(手按不软但有指印)即可抹罩面灰,若中层灰过干时,应先洒水湿润,再进行抹灰罩面。压实赶光可用钢抹蘸水抹压、溜光。使面层更加光滑细腻。注意事项:门窗洞口边角用L2水泥砂浆抹成半径5的圆角。应控制好抹灰表面平整度,保证涂料粉刷质量。门窗安装1、门窗框应在抹灰前进行安装,抹灰完成后安装门窗扇。2、安装前,对门窗质量进行检查,发现有翘曲、变形者应及时进行更换。3、安装时,用木楔在窗框四角及底端较能受力的部位临时垫塞,然后用水平尺和线坠校正水平度和垂直度,并调整木楔,使窗横平竖直,高低一致,进出一致。门窗安装后开启扇密闭缝隙不大于1mm,且开关灵活,无阻滞和回弹现象。
3、门窗同墙体之间的缝隙用玻璃棉分层填塞。涂料施工1、基层处理:首先将墙面的泥土、残留砂浆、浮粉用铲刀铲除,油垢处用火碱冲洗干净;缺棱掉角处应用1:3水泥砂浆修补,表面麻面及缝隙应用腻子填补齐平。基层处理时应注意孔洞的修补工艺:先用砂浆抹至距墙面5mm处,干燥5天左右,然后涂刷素浆掺107胶溶液一道,再与原墙面抹平,这样可有效避免砂浆干缩而产生凹陷、裂缝。2、刮腻子:基层处理完并干燥后开始刮头道腻子,第二道腻子在头道腻子干后方可进行施工。3、涂料:内墙及顶棚耐擦洗涂料采用涂刷方法进行施工,施工工艺要求如下:涂料施工前,应用排笔把阴阳角、门窗洞口等向外刷出约20OnInI宽,然后大面积涂刷或喷涂,施

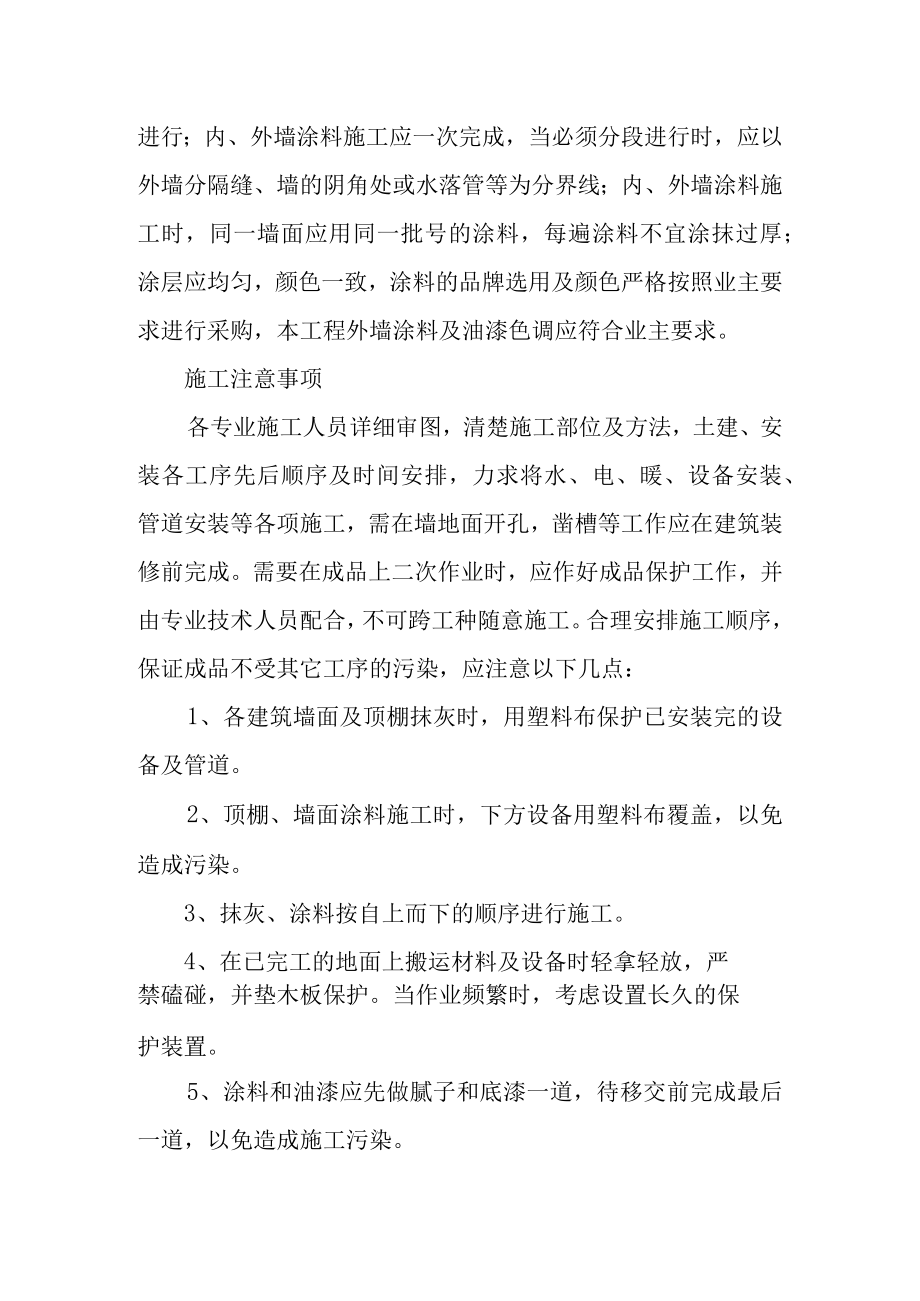

4、工时按先上后下顺序进行;内、外墙涂料施工应一次完成,当必须分段进行时,应以外墙分隔缝、墙的阴角处或水落管等为分界线;内、外墙涂料施工时,同一墙面应用同一批号的涂料,每遍涂料不宜涂抹过厚;涂层应均匀,颜色一致,涂料的品牌选用及颜色严格按照业主要求进行采购,本工程外墙涂料及油漆色调应符合业主要求。施工注意事项各专业施工人员详细审图,清楚施工部位及方法,土建、安装各工序先后顺序及时间安排,力求将水、电、暖、设备安装、管道安装等各项施工,需在墙地面开孔,凿槽等工作应在建筑装修前完成。需要在成品上二次作业时,应作好成品保护工作,并由专业技术人员配合,不可跨工种随意施工。合理安排施工顺序,保证成品不受其它
5、工序的污染,应注意以下几点:1、各建筑墙面及顶棚抹灰时,用塑料布保护已安装完的设备及管道。2、顶棚、墙面涂料施工时,下方设备用塑料布覆盖,以免造成污染。3、抹灰、涂料按自上而下的顺序进行施工。4、在已完工的地面上搬运材料及设备时轻拿轻放,严禁磕碰,并垫木板保护。当作业频繁时,考虑设置长久的保护装置。5、涂料和油漆应先做腻子和底漆一道,待移交前完成最后一道,以免造成施工污染。6、施工工序紧凑、合理,力求逐间扫地出门,完成一间封闭一间,禁止闲杂等人员的进入。土建试验1、原材料的检验试验原材料的检验试验(包括建筑工程所用的所有原材料,例如,水泥、砂、石、钢材、砖、外加剂、防水材料、焊剂等)由项目部专
6、业工程师在原材进场后及时进行取样委托复试,复试合格后,按程序文件、第三层次文件的有关规定填报各种记录、台帐,并对原材料进行标识。复试合格原材料的材质和复试报告原件存入施工技术科,由资料员统一管理,并按程序文件要求,经批准后,发放至各相关部门。2、设备及半成品检验由材料科组织对设备、半成品进场后的检验,项目部专业工程师、质检员参加检验,并分别按要求填写记录表格。检验合格后将检验记录移交至项目资料室,经批准后,由资料员发放至相关部门。3、碎搅拌站设专人对现场搅拌碎、砌筑砂浆取样进行坍落度识试、试块成型、养护及试块的送委工作。试块成型后第二天,对试块进行标识。4、施工过程中的试验(钢筋焊接、回填土、
