《30MW渔光互补光伏电站项目特殊条件下的施工措施.docx》由会员分享,可在线阅读,更多相关《30MW渔光互补光伏电站项目特殊条件下的施工措施.docx(6页珍藏版)》请在第壹文秘上搜索。

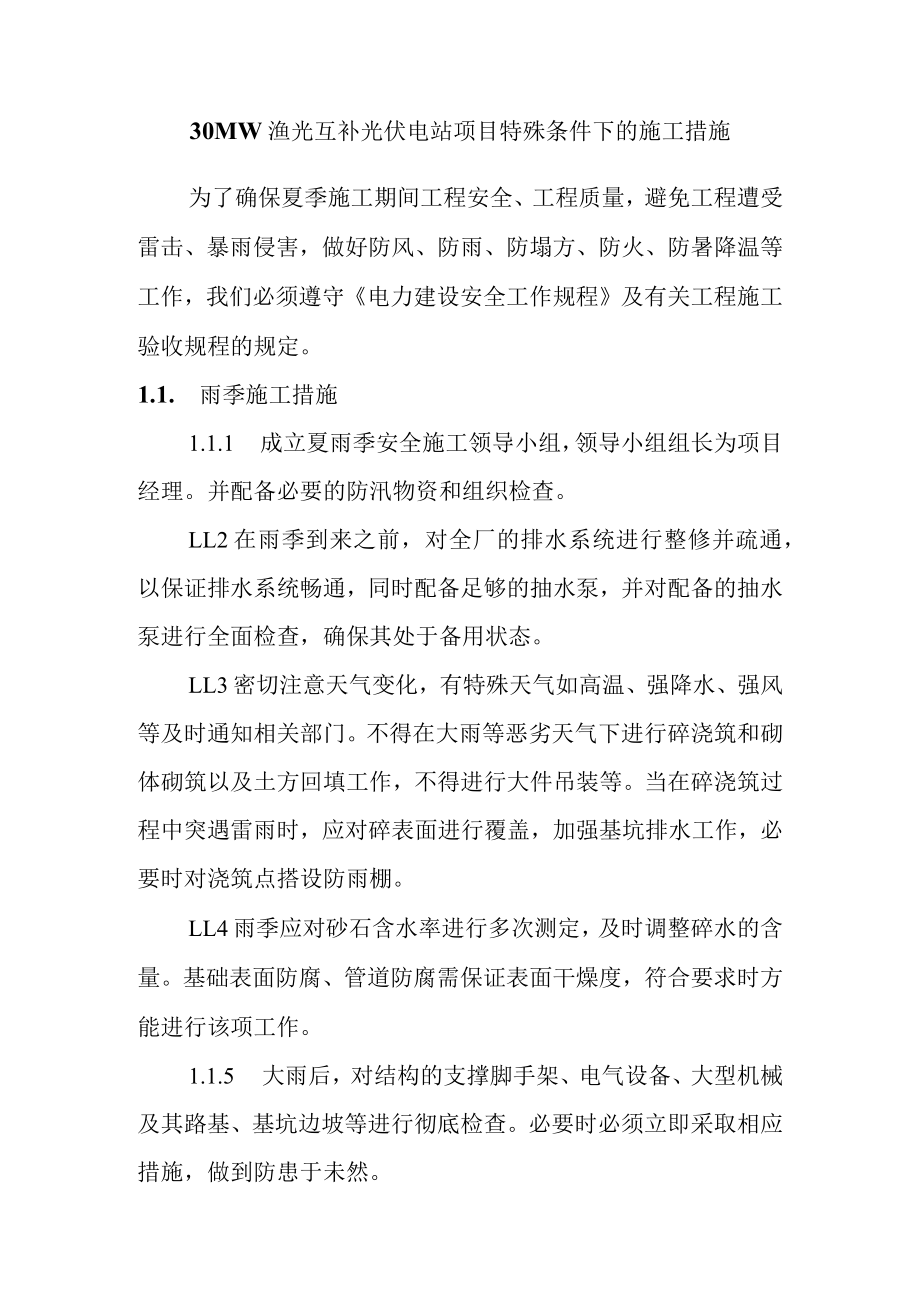

1、30MW渔光互补光伏电站项目特殊条件下的施工措施为了确保夏季施工期间工程安全、工程质量,避免工程遭受雷击、暴雨侵害,做好防风、防雨、防塌方、防火、防暑降温等工作,我们必须遵守电力建设安全工作规程及有关工程施工验收规程的规定。1.1. 雨季施工措施1.1.1 成立夏雨季安全施工领导小组,领导小组组长为项目经理。并配备必要的防汛物资和组织检查。LL2在雨季到来之前,对全厂的排水系统进行整修并疏通,以保证排水系统畅通,同时配备足够的抽水泵,并对配备的抽水泵进行全面检查,确保其处于备用状态。LL3密切注意天气变化,有特殊天气如高温、强降水、强风等及时通知相关部门。不得在大雨等恶劣天气下进行碎浇筑和砌体

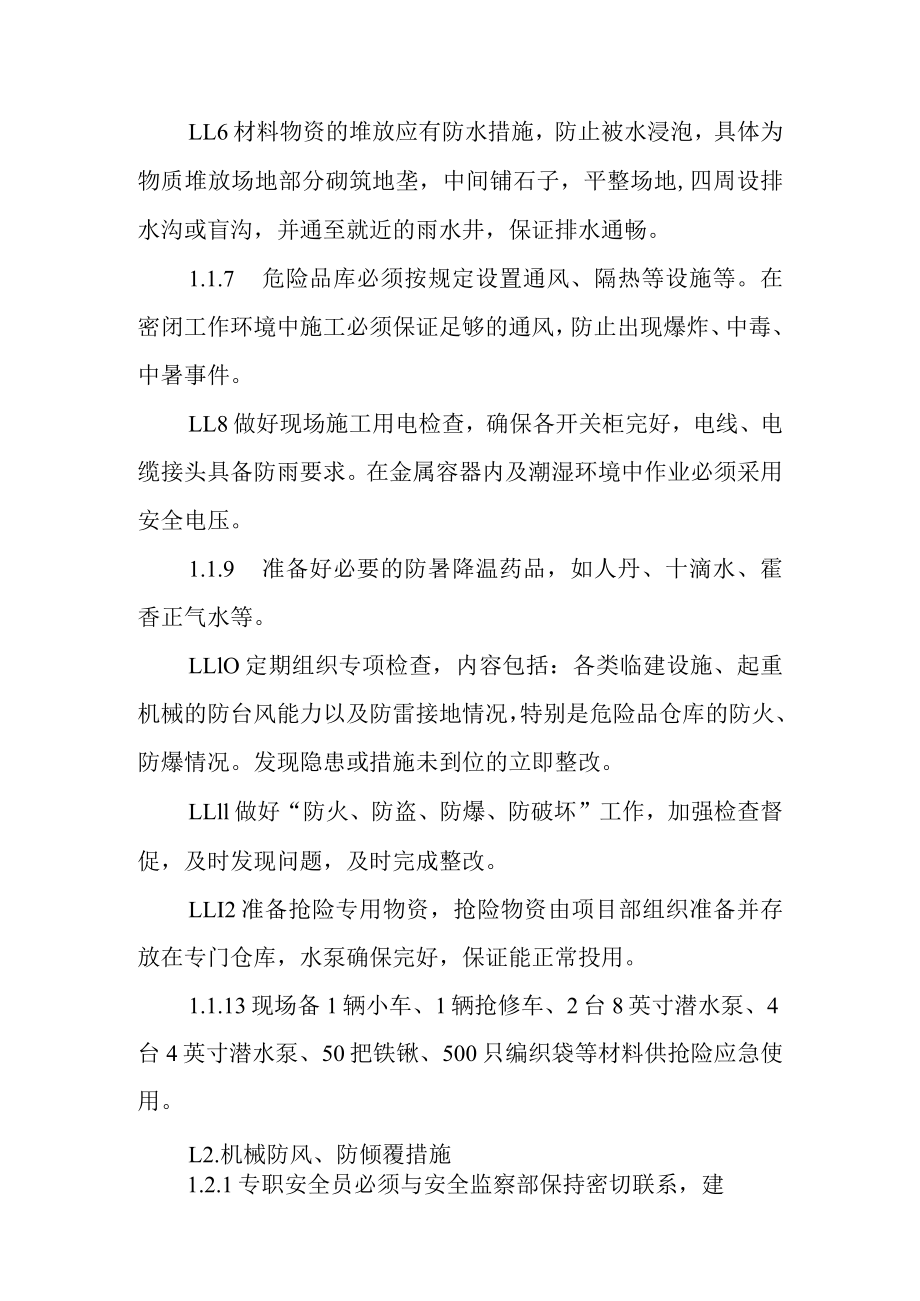

2、砌筑以及土方回填工作,不得进行大件吊装等。当在碎浇筑过程中突遇雷雨时,应对碎表面进行覆盖,加强基坑排水工作,必要时对浇筑点搭设防雨棚。LL4雨季应对砂石含水率进行多次测定,及时调整碎水的含量。基础表面防腐、管道防腐需保证表面干燥度,符合要求时方能进行该项工作。1.1.5 大雨后,对结构的支撑脚手架、电气设备、大型机械及其路基、基坑边坡等进行彻底检查。必要时必须立即采取相应措施,做到防患于未然。LL6材料物资的堆放应有防水措施,防止被水浸泡,具体为物质堆放场地部分砌筑地垄,中间铺石子,平整场地,四周设排水沟或盲沟,并通至就近的雨水井,保证排水通畅。1.1.7 危险品库必须按规定设置通风、隔热等设
3、施等。在密闭工作环境中施工必须保证足够的通风,防止出现爆炸、中毒、中暑事件。LL8做好现场施工用电检查,确保各开关柜完好,电线、电缆接头具备防雨要求。在金属容器内及潮湿环境中作业必须采用安全电压。1.1.9 准备好必要的防暑降温药品,如人丹、十滴水、霍香正气水等。LLlO定期组织专项检查,内容包括:各类临建设施、起重机械的防台风能力以及防雷接地情况,特别是危险品仓库的防火、防爆情况。发现隐患或措施未到位的立即整改。LLll做好“防火、防盗、防爆、防破坏”工作,加强检查督促,及时发现问题,及时完成整改。LLI2准备抢险专用物资,抢险物资由项目部组织准备并存放在专门仓库,水泵确保完好,保证能正常投

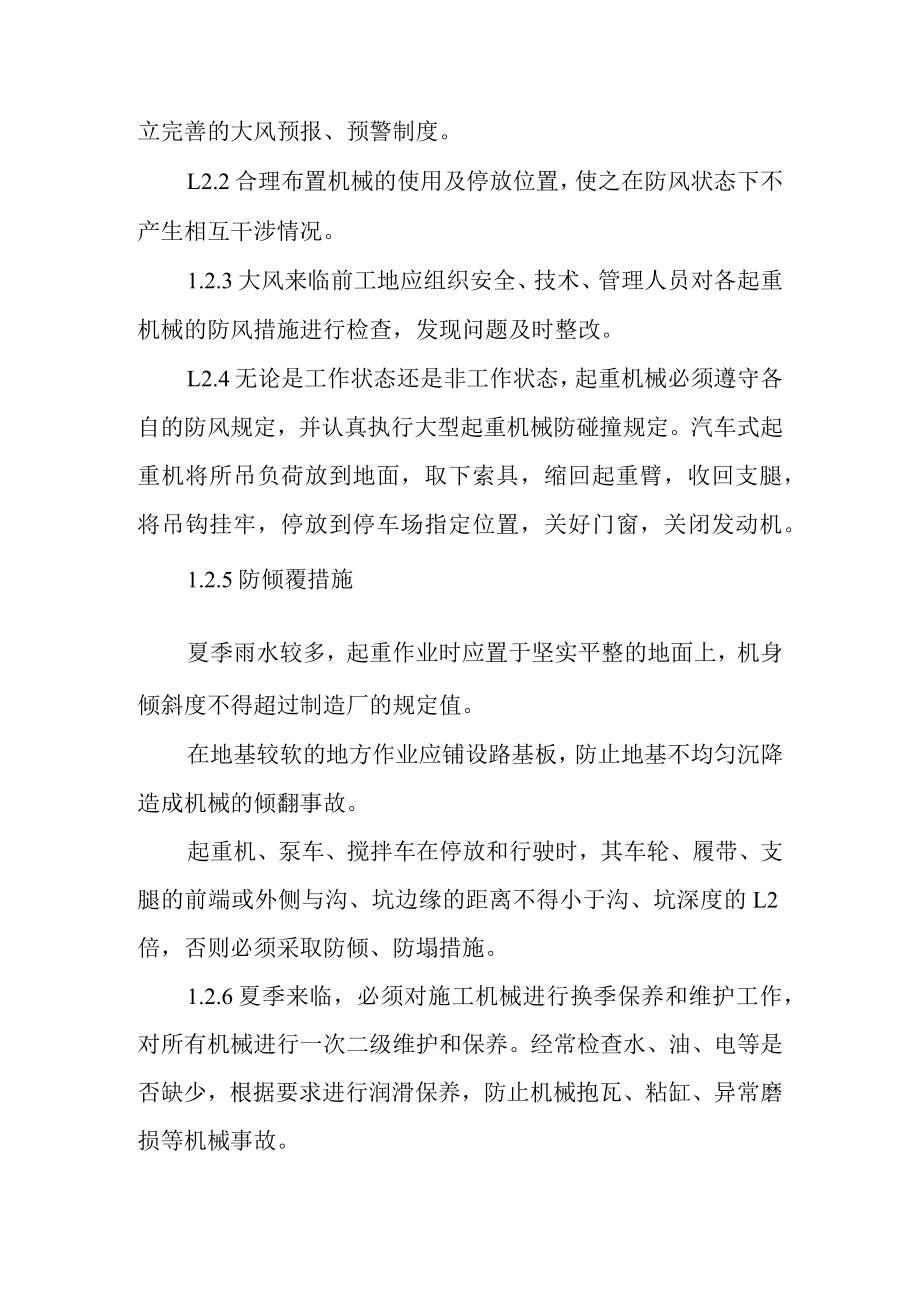

4、用。1.1.13现场备1辆小车、1辆抢修车、2台8英寸潜水泵、4台4英寸潜水泵、50把铁锹、500只编织袋等材料供抢险应急使用。L2.机械防风、防倾覆措施1.2.1专职安全员必须与安全监察部保持密切联系,建立完善的大风预报、预警制度。L2.2合理布置机械的使用及停放位置,使之在防风状态下不产生相互干涉情况。1.2.3大风来临前工地应组织安全、技术、管理人员对各起重机械的防风措施进行检查,发现问题及时整改。L2.4无论是工作状态还是非工作状态,起重机械必须遵守各自的防风规定,并认真执行大型起重机械防碰撞规定。汽车式起重机将所吊负荷放到地面,取下索具,缩回起重臂,收回支腿,将吊钩挂牢,停放到停车场
5、指定位置,关好门窗,关闭发动机。1.2.5防倾覆措施夏季雨水较多,起重作业时应置于坚实平整的地面上,机身倾斜度不得超过制造厂的规定值。在地基较软的地方作业应铺设路基板,防止地基不均匀沉降造成机械的倾翻事故。起重机、泵车、搅拌车在停放和行驶时,其车轮、履带、支腿的前端或外侧与沟、坑边缘的距离不得小于沟、坑深度的L2倍,否则必须采取防倾、防塌措施。1.2.6夏季来临,必须对施工机械进行换季保养和维护工作,对所有机械进行一次二级维护和保养。经常检查水、油、电等是否缺少,根据要求进行润滑保养,防止机械抱瓦、粘缸、异常磨损等机械事故。1. 3.雨季施工措施1.1.1 对现场建构筑物渗漏情况进行检查,作好
6、防水工作。对露天的设备采取防雨措施。1.1.2 雨季施工时,应做好防雨措施,必要时应搭设防雨棚。L3.3对建构筑物上的杂物垃圾及时进行清理,对现场的易飘移物采取相应的防风措施。L3.4大雨和大风天气时,应停止吊装作业和露天高空作业。高处作业应做好防滑措施,构件材料应绑扎牢固,防止高处吹落。暴雨、台风前后,对脚手架、电源线路等要进行检查并修理加固,对安全有影响的立即排除。1.3.5 雨季施工现场应有值班电工巡检,对用电设备进行检查维护,防止绝缘破坏,造成触电事故。1.3.6 全场排水按照总排水布置,所有排水保持情况良好。施工场地做到平整,并有一定的坡度,保持不积水。砂石堆场高于地面510cm,并
7、设厚度15CnI的碎石垫层浇碎地面,进入堆场的车辆在进场前将车轮上的泥土清除干净。砂石多次测其含水率,以便及时调整搅拌碎的用水量;砌筑粉刷宜在室内进行,砂浆搅拌机有良好的防水措施,以防砂浆的质量遭破坏。1.3.7 对于特别恶劣的天气,如大风、大雨、雷电等应暂时停止室外作业。1.4. 防暑降温工作1.4.1 夏季来临,露天使用的氧气、乙烘瓶在夏季必须有遮挡,表面温度不得过高。乙焕瓶禁止倾倒使用,氧气瓶斜角不小于15度。高温施工作业时,要做好职工的防暑降温工作。应根据施工特点和气温情况适当调整作息时间。现场设置茶亭,由专人供应开水。特殊高温作业地点,采取特殊防暑降温措施,每个班组配备茶桶一个,保证
8、职工的饮用水供应。当气温超过37度时,不得安排高空作业,防止中暑引起事故。1.4.2 注意食堂饮食卫生,防止食物中毒。1.4.3 班组、休息室、操作室应配齐电扇或空调,操作室应有遮阳装置,防止阳光直接照射。L4.4进入施工现场,职工穿着必须符合安全要求。在施工现场不得穿背心、短裤、拖鞋及沙滩凉鞋,登高作业必须穿防滑软底鞋。1.4.5 职工的休息场所必须安静、通风良好,晚上或中午休息时间严禁大声喧哗,音响、电视音量不得太高,影响他人休息,要保证职工良好的休息。1.5. 施工用电夏季安全措施1.5.1 为防止各种用电设备因风雨、湿度过大导致漏电短路,致使一、二级配电设备跳闸,必须加强对箱式变压器、
9、一级配电箱检查,大型机械在雨季来临前要对防雷接地进行测试和检查。每次大风雨过后或持续高湿度天气后必须检查各一、二级配电设施。发现异常应及时检修,严重危及设备安全时必须立即停役并及时向分公司汇报。1.5.2 定期对施工变压器、一级配电箱的接地电阻、漏电保护器进行检查,定期对工地使用中的二级配电箱接地电阻、漏电保护器进行检查,做好记录。雨天施工现场应由值班电工巡检,对用电设备进行检查维护,防止绝缘破坏,造成触电事故。1.2松软地基施工方案因施工场地为原开发的鱼塘,平整后场地仍然较为松软,为保证大型机械(打桩机、挖掘机等)及设备能顺利进入施工场地,场地平整前需将所有鱼塘水全部抽完、鱼塘晒干。场地平整时需将原有河域做好标识,以便后续施工时施工机械及运输车辆能利用原有河域加铺铁板进入施工场地。鱼塘中间位置需修筑临时道路,临时道路修筑需将淤泥清除重新填土并加铺铁板。
