一般砖砌体砌筑分项工程质量管理技术交底模板.docx

上传人:p** 文档编号:206318 上传时间:2023-04-16 格式:DOCX 页数:6 大小:16.35KB
下载 相关 举报
一般砖砌体砌筑分项工程质量管理技术交底模板.docx_第1页
第1页 / 共6页
一般砖砌体砌筑分项工程质量管理技术交底模板.docx_第2页
第2页 / 共6页
一般砖砌体砌筑分项工程质量管理技术交底模板.docx_第3页
第3页 / 共6页
一般砖砌体砌筑分项工程质量管理技术交底模板.docx_第4页
第4页 / 共6页
一般砖砌体砌筑分项工程质量管理技术交底模板.docx_第5页
第5页 / 共6页
一般砖砌体砌筑分项工程质量管理技术交底模板.docx_第6页
第6页 / 共6页
亲,该文档总共6页,全部预览完了,如果喜欢就下载吧!
资源描述

《一般砖砌体砌筑分项工程质量管理技术交底模板.docx》由会员分享,可在线阅读,更多相关《一般砖砌体砌筑分项工程质量管理技术交底模板.docx(6页珍藏版)》请在第壹文秘上搜索。

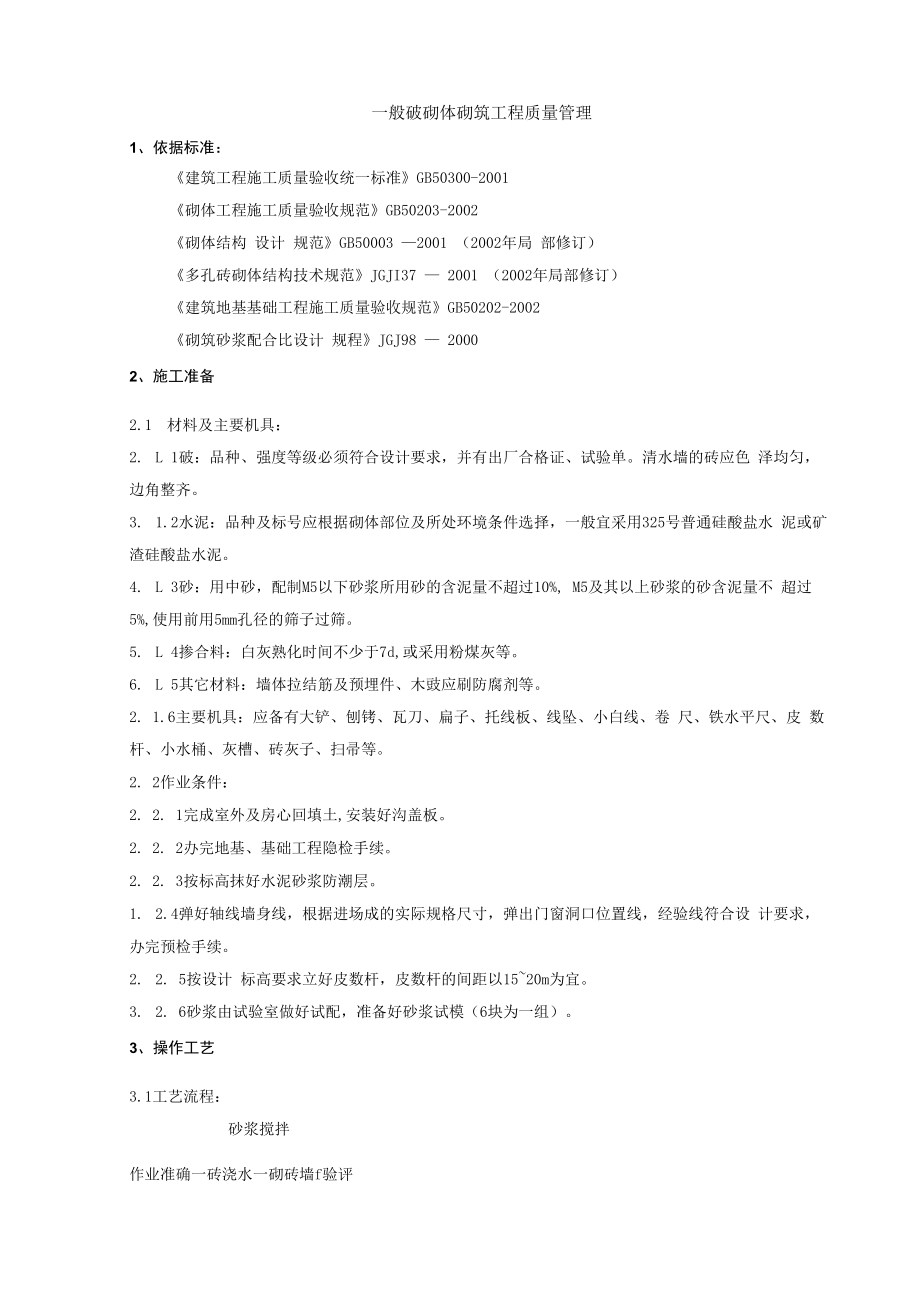

1、一般破砌体砌筑工程质量管理1、依据标准:建筑工程施工质量验收统一标准GB50300-2001砌体工程施工质量验收规范GB50203-2002砌体结构 设计 规范GB50003 2001 (2002年局 部修订)多孔砖砌体结构技术规范JGJI37 2001 (2002年局部修订)建筑地基基础工程施工质量验收规范GB50202-2002砌筑砂浆配合比设计 规程JGJ98 20002、施工准备2.1 材料及主要机具:2. L 1破:品种、强度等级必须符合设计要求,并有出厂合格证、试验单。清水墙的砖应色 泽均匀,边角整齐。3. 1.2水泥:品种及标号应根据砌体部位及所处环境条件选择,一般宜采用325号

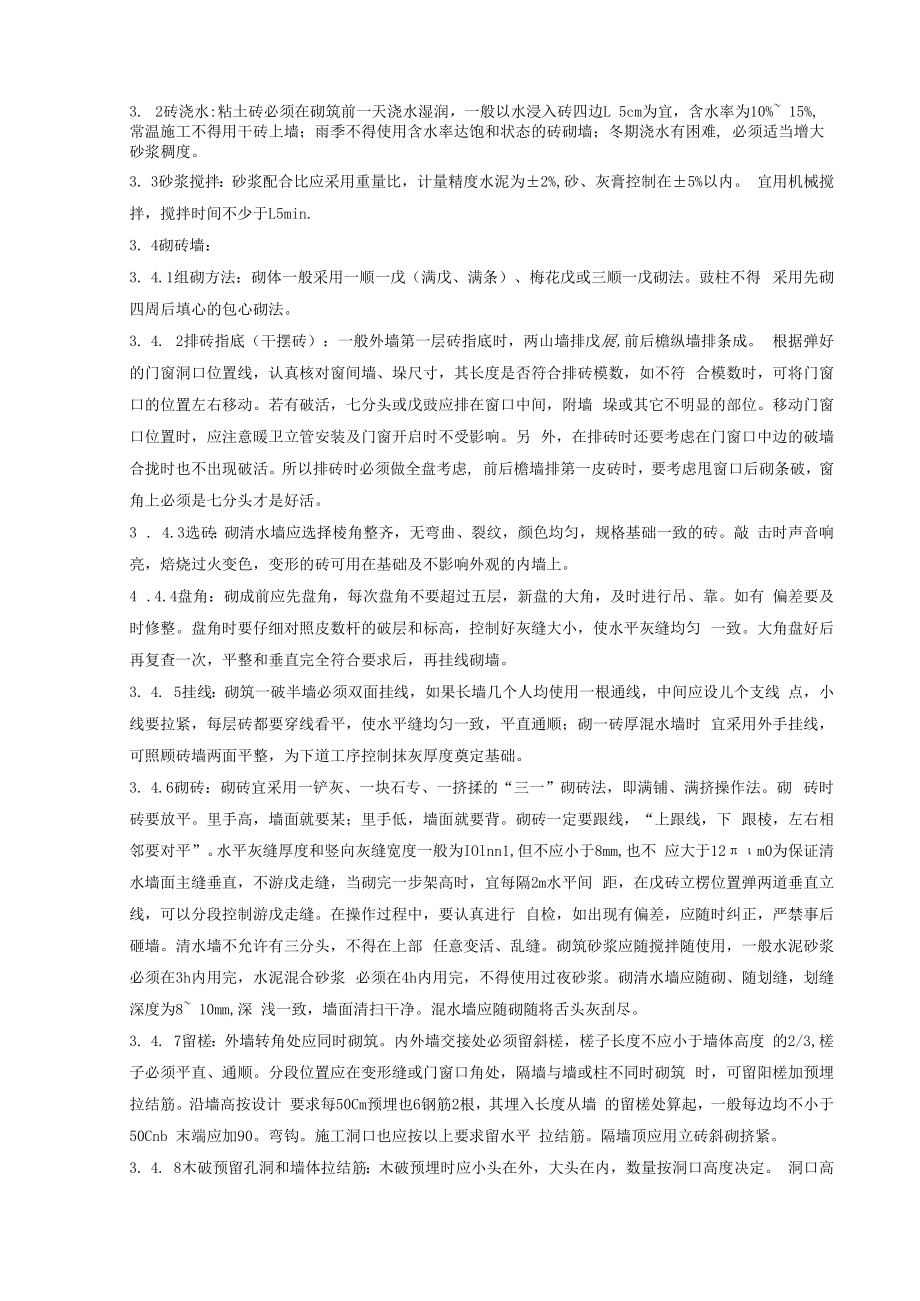

2、普通硅酸盐水 泥或矿渣硅酸盐水泥。4. L 3砂:用中砂,配制M5以下砂浆所用砂的含泥量不超过10%, M5及其以上砂浆的砂含泥量不 超过5%,使用前用5mm孔径的筛子过筛。5. L 4掺合料:白灰熟化时间不少于7d,或采用粉煤灰等。6. L 5其它材料:墙体拉结筋及预埋件、木豉应刷防腐剂等。2. 1.6主要机具:应备有大铲、刨铐、瓦刀、扁子、托线板、线坠、小白线、卷 尺、铁水平尺、皮 数杆、小水桶、灰槽、砖灰子、扫帚等。2. 2作业条件:2. 2. 1完成室外及房心回填土,安装好沟盖板。2. 2. 2办完地基、基础工程隐检手续。2. 2. 3按标高抹好水泥砂浆防潮层。1. 2.4弹好轴线墙身

3、线,根据进场成的实际规格尺寸,弹出门窗洞口位置线,经验线符合设 计要求,办完预检手续。2. 2. 5按设计 标高要求立好皮数杆,皮数杆的间距以1520m为宜。3. 2. 6砂浆由试验室做好试配,准备好砂浆试模(6块为一组)。3、操作工艺3.1工艺流程:砂浆搅拌作业准确一砖浇水一砌砖墙f验评3. 2砖浇水:粘土砖必须在砌筑前一天浇水湿润,一般以水浸入砖四边L 5cm为宜,含水率为10% 15%,常温施工不得用干砖上墙;雨季不得使用含水率达饱和状态的砖砌墙;冬期浇水有困难, 必须适当增大砂浆稠度。3. 3砂浆搅拌:砂浆配合比应采用重量比,计量精度水泥为2%,砂、灰膏控制在5%以内。 宜用机械搅拌,

4、搅拌时间不少于L5min.3. 4砌砖墙:3. 4.1组砌方法:砌体一般采用一顺一戊(满戊、满条)、梅花戊或三顺一戊砌法。豉柱不得 采用先砌四周后填心的包心砌法。3. 4. 2排砖指底(干摆砖):一般外墙第一层砖指底时,两山墙排戊展,前后檐纵墙排条成。 根据弹好的门窗洞口位置线,认真核对窗间墙、垛尺寸,其长度是否符合排砖模数,如不符 合模数时,可将门窗口的位置左右移动。若有破活,七分头或戊豉应排在窗口中间,附墙 垛或其它不明显的部位。移动门窗口位置时,应注意暖卫立管安装及门窗开启时不受影响。另 外,在排砖时还要考虑在门窗口中边的破墙合拢时也不出现破活。所以排砖时必须做全盘考虑, 前后檐墙排第一

5、皮砖时,要考虑甩窗口后砌条破,窗角上必须是七分头才是好活。3 . 4.3选砖:砌清水墙应选择棱角整齐,无弯曲、裂纹,颜色均匀,规格基础一致的砖。敲 击时声音响亮,焙烧过火变色,变形的砖可用在基础及不影响外观的内墙上。4 .4.4盘角:砌成前应先盘角,每次盘角不要超过五层,新盘的大角,及时进行吊、靠。如有 偏差要及时修整。盘角时要仔细对照皮数杆的破层和标高,控制好灰缝大小,使水平灰缝均匀 一致。大角盘好后再复查一次,平整和垂直完全符合要求后,再挂线砌墙。3. 4. 5挂线:砌筑一破半墙必须双面挂线,如果长墙几个人均使用一根通线,中间应设儿个支线 点,小线要拉紧,每层砖都要穿线看平,使水平缝均匀一

6、致,平直通顺;砌一砖厚混水墙时 宜采用外手挂线,可照顾砖墙两面平整,为下道工序控制抹灰厚度奠定基础。3. 4.6砌砖:砌砖宜采用一铲灰、一块石专、一挤揉的“三一”砌砖法,即满铺、满挤操作法。砌 砖时砖要放平。里手高,墙面就要某;里手低,墙面就要背。砌砖一定要跟线,“上跟线,下 跟棱,左右相邻要对平”。水平灰缝厚度和竖向灰缝宽度一般为IOlnn1,但不应小于8mm,也不 应大于12m0为保证清水墙面主缝垂直,不游戊走缝,当砌完一步架高时,宜每隔2m水平间 距,在戊砖立楞位置弹两道垂直立线,可以分段控制游戊走缝。在操作过程中,要认真进行 自检,如出现有偏差,应随时纠正,严禁事后砸墙。清水墙不允许有

7、三分头,不得在上部 任意变活、乱缝。砌筑砂浆应随搅拌随使用,一般水泥砂浆必须在3h内用完,水泥混合砂浆 必须在4h内用完,不得使用过夜砂浆。砌清水墙应随砌、随划缝,划缝深度为8 10mm,深 浅一致,墙面清扫干净。混水墙应随砌随将舌头灰刮尽。3. 4. 7留槎:外墙转角处应同时砌筑。内外墙交接处必须留斜槎,槎子长度不应小于墙体高度 的2/3,槎子必须平直、通顺。分段位置应在变形缝或门窗口角处,隔墙与墙或柱不同时砌筑 时,可留阳槎加预埋拉结筋。沿墙高按设计 要求每50Cm预埋也6钢筋2根,其埋入长度从墙 的留槎处算起,一般每边均不小于50Cnb 末端应加90。弯钩。施工洞口也应按以上要求留水平

8、拉结筋。隔墙顶应用立砖斜砌挤紧。3. 4. 8木破预留孔洞和墙体拉结筋:木破预埋时应小头在外,大头在内,数量按洞口高度决定。 洞口高在1.2m以内,每边放2块;高L 22m,每边放3块;高23m,每边放4块,预埋木 砖的部位一般在洞口上边或下边四皮砖,中间均匀分布。木破要提前做好防腐处理。钢门窗安 装的预留孔,硬架支模、暖卫管道,均应按设计要求预留,不得事后剔凿。墙体拉结筋的位 置、规格、数量、间距均应按设计要求留置,不应错放、漏 放。4. 4. 9安装过梁、梁垫:安装过梁、梁垫时,其标高、位置及型号必须准确,坐灰饱满。如坐 灰厚度超过2cm时,要用豆石混凝土铺垫,过梁安装时,两端支承点的长度

9、应一致。4.4 . 10构造柱做法:凡设有构造柱的工程,在砌砖前,先根据设计图纸将构造柱位置进行弹 线,并把构造柱插筋处理顺直。砌豉墙时,与构造柱连接处砌成马牙槎。每一个马牙槎沿 高度方向的尺寸不宜超过30cm (即五皮破马牙槎应先退后进。拉结筋按设计要求放置,设 计 无要求时,一般沿墙高50Cnr设置2根巾6水平拉结筋,每边深入墙内不应小于Imo4.5 冬期施工:在预计连续IOd由平均气温低于+5C或当日最低温度低于-3时即进入冬期施 工。冬期使用的砖,要求在砌筑前清除冰霜。水泥宜用普通硅酸盐水泥,灰膏要防冻,如己 受冻要融化后方能使用。砂中不得含有大于ICnl的冻块,材料加热时,水加热不超

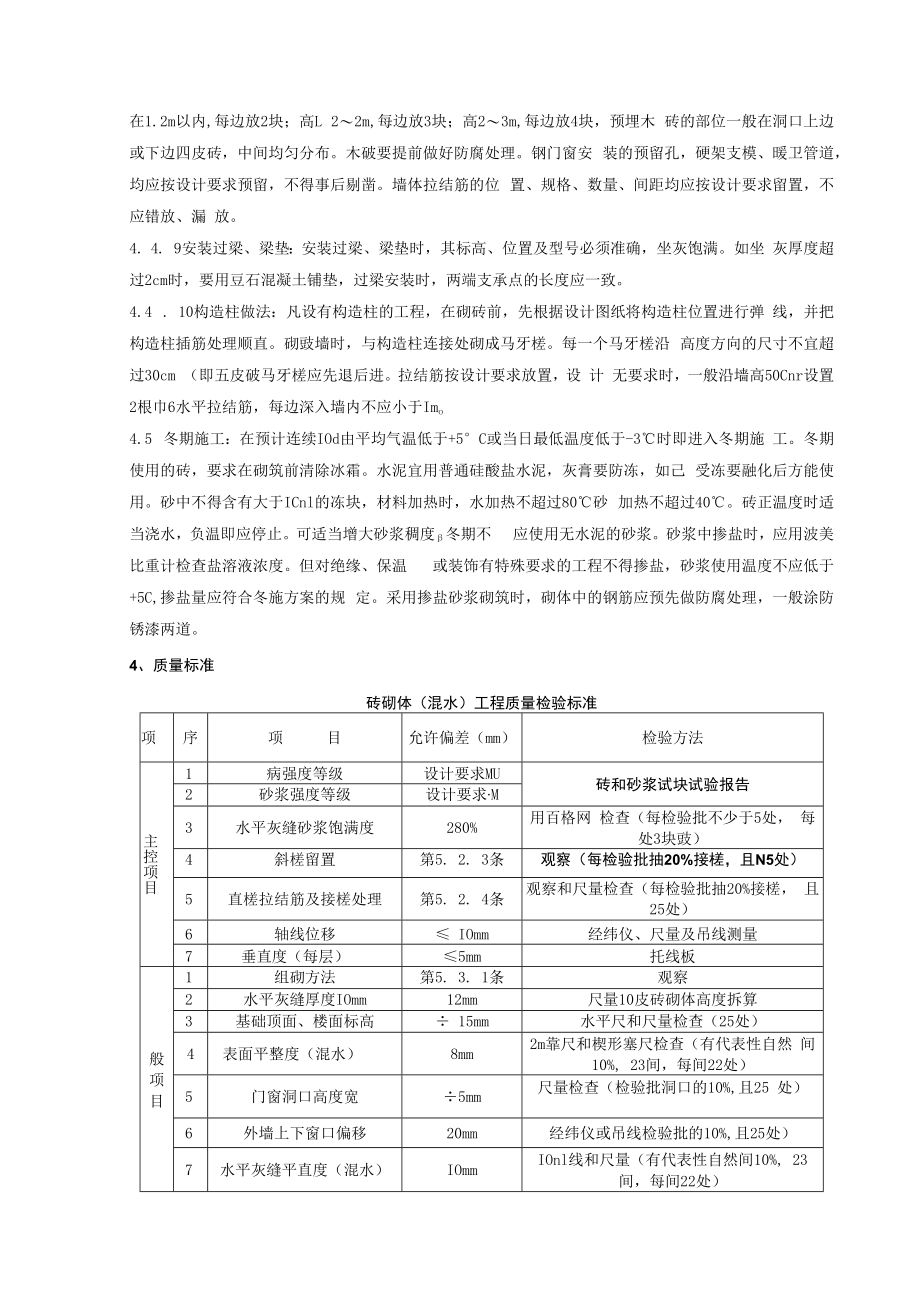

10、过80砂 加热不超过40。砖正温度时适当浇水,负温即应停止。可适当增大砂浆稠度冬期不 应使用无水泥的砂浆。砂浆中掺盐时,应用波美比重计检查盐溶液浓度。但对绝缘、保温 或装饰有特殊要求的工程不得掺盐,砂浆使用温度不应低于+5C,掺盐量应符合冬施方案的规 定。采用掺盐砂浆砌筑时,砌体中的钢筋应预先做防腐处理,一般涂防锈漆两道。4、质量标准砖砌体(混水)工程质量检验标准项序项目允许偏差(mm)检验方法主控项目1病强度等级设计要求MU砖和砂浆试块试验报告2砂浆强度等级设计要求M3水平灰缝砂浆饱满度280%用百格网 检查(每检验批不少于5处, 每处3块豉)4斜槎留置第5. 2. 3条观察(每检验批抽20

11、%接槎,且N5处)5直槎拉结筋及接槎处理第5. 2. 4条观察和尺量检查(每检验批抽20%接槎, 且25处)6轴线位移 IOmm经纬仪、尺量及吊线测量7垂直度(每层)5mm托线板般 项 目1组砌方法第5. 3. 1条观察2水平灰缝厚度IOmm12mm尺量10皮砖砌体高度拆算3基础顶面、楼面标高 15mm水平尺和尺量检查(25处)4表面平整度(混水)8mm2m靠尺和楔形塞尺检查(有代表性自然 间10%, 23间,每间22处)5门窗洞口高度宽5mm尺量检查(检验批洞口的10%,且25 处)6外墙上下窗口偏移20mm经纬仪或吊线检验批的10%,且25处)7水平灰缝平直度(混水)IOmmIOnl线和尺

12、量(有代表性自然间10%, 23 间,每间22处)5、成品保护5.1墙体拉结筋、抗震构造柱钢筋、大模板混凝土墙体钢筋及各种预埋件,暖卫、电气管线等, 均应注意保护,不得任意拆改或损坏。5. 2砂浆稠度应适宜,砌墙时应防止砂浆溅脏墙面。5. 3在吊放平台脚手架或安装大模板时,指挥人员和吊车司机要认真指挥和操作,防止碰撞已砌 好的砖墙。5. 4在高车架进料口周围,应用塑料薄膜或木板等遮盖,保持墙面洁净。5.5尚未安装楼板或屋面板的墙和柱,当可能遇到大风时,应采取临时支撑等措施,以保证施工 中墙体稳定性。6、应注意的质量问题6.1 基础墙与上部墙错台:基础砖探底要正确,收退大放角两边要相等,退到墙身

13、之前要检查 轴线和边线是否正确,如偏差较小可在基础部位纠正,不得在防潮层以上退台或出沿。6.2 清水墙游戊走缝:排砖时必须把立缝排匀,砌完一步架高度,每隔2m间距在戊砖立楞 处用托线板吊宜弹线,二步架往上继续吊直弹粉线,由底往上所有七分头的长度应保持一致, 上层分窗口位置时必同下窗口保持垂直。6. 3灰缝大小不匀:立皮数杆要保证标高一致,盘角时灰缝要掌握均匀,砌砖时小线要拉紧,防 止一层线松,一层线紧。6. 4窗口上部立缝变活:清水墙排砖时,为了使窗间墙、垛排成好活,把破活排在中间或 不明显位置,在砌过梁上第一行砖时,不得随意变活。6.5砖墙鼓胀:外破内模墙体砌筑时,在窗间墙上、抗震柱两 边分

14、上、中、下留出6cm 12cm 通孔,在抗震柱外墙面上垫木模板,用花篮螺栓与大模板连接牢固。混凝土要分层浇筑,振 捣棒不可直接触及外墙。楼层圈梁外三皮12CIn破墙也应认真加固。如在振捣时发现砖墙已鼓胀, 则应及时拆掉重砌。6. 6混水墙粗糙:舌头灰未刮尽,半头砖集中使用,造成通缝;一砖厚墙背面偏差较大;砖墙错 层造成螺丝墙。半头砖应分散使用在墙体较大的面上。首层或楼层的第一皮砖要查对皮数杆的标 高及层高,防止到顶砌成螺丝墙。一砖厚墙应外手挂线。6. 7构造柱处砌筑不符合要求:构造柱砖墙应砌成大马牙槎,设置好拉结筋,从柱脚开始两侧 都应先退后进,当凿深12Cm时,宜上口一皮进6cm,再上一皮进

15、12Cnb 以保证混凝土浇筑时 上角密实构 造柱内的落地灰、破渣杂物必须清理干 净,防止混凝土内夹渣。7、质量记录7.1材料(砖、水泥、砂、钢筋等)的出厂合格证及复试报告。7. 2砂浆试块试验报告。7. 3分项工程质量检验评定。7. 4隐检、预检记录。7. 5冬期施工记录。7. 6设计 变更及洽商记录。7. 7其它技术文件。施工现场安全施工注意事项:1、施工人员进入施工现场前,必须要进行施工安全、消防知识的教育和考核工作,对 考核不合格的职工,禁止进入施工现场参加施工。2、进入施工现场必须戴好安全帽,系好帽带,并正确使用个人劳动防护用品.3、严格执行操作规程,不得违章指挥和违章作业,对违章作业的指令有权拒绝并有责 任制止他人违章作业。4、施工作业时必须正确穿戴个人防护用品,进入施工现场必须戴安全帽。不许私自用 火,严禁酒后操作。5、穿拖鞋、高跟鞋、赤脚或赤膊不准进入施工现场。6、穿硬底鞋不得进行登高作业。7、在高空、钢筋、结构上作业时,一定要穿防滑鞋.8、现场用电,一定要有专人管理,同时设专用配电箱,严禁乱接乱拉,采取用电挂牌制度,尤其杜绝违章作业,防止人身、线路,

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 安全文明施工

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
