中央空调安装工程施工设计方案.docx

上传人:p** 文档编号:209828 上传时间:2023-04-16 格式:DOCX 页数:31 大小:34.24KB
下载 相关 举报
中央空调安装工程施工设计方案.docx_第1页
第1页 / 共31页
中央空调安装工程施工设计方案.docx_第2页
第2页 / 共31页
中央空调安装工程施工设计方案.docx_第3页
第3页 / 共31页
中央空调安装工程施工设计方案.docx_第4页
第4页 / 共31页
中央空调安装工程施工设计方案.docx_第5页
第5页 / 共31页
中央空调安装工程施工设计方案.docx_第6页
第6页 / 共31页
中央空调安装工程施工设计方案.docx_第7页
第7页 / 共31页
中央空调安装工程施工设计方案.docx_第8页
第8页 / 共31页
中央空调安装工程施工设计方案.docx_第9页
第9页 / 共31页
中央空调安装工程施工设计方案.docx_第10页
第10页 / 共31页
亲,该文档总共31页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《中央空调安装工程施工设计方案.docx》由会员分享,可在线阅读,更多相关《中央空调安装工程施工设计方案.docx(31页珍藏版)》请在第壹文秘上搜索。

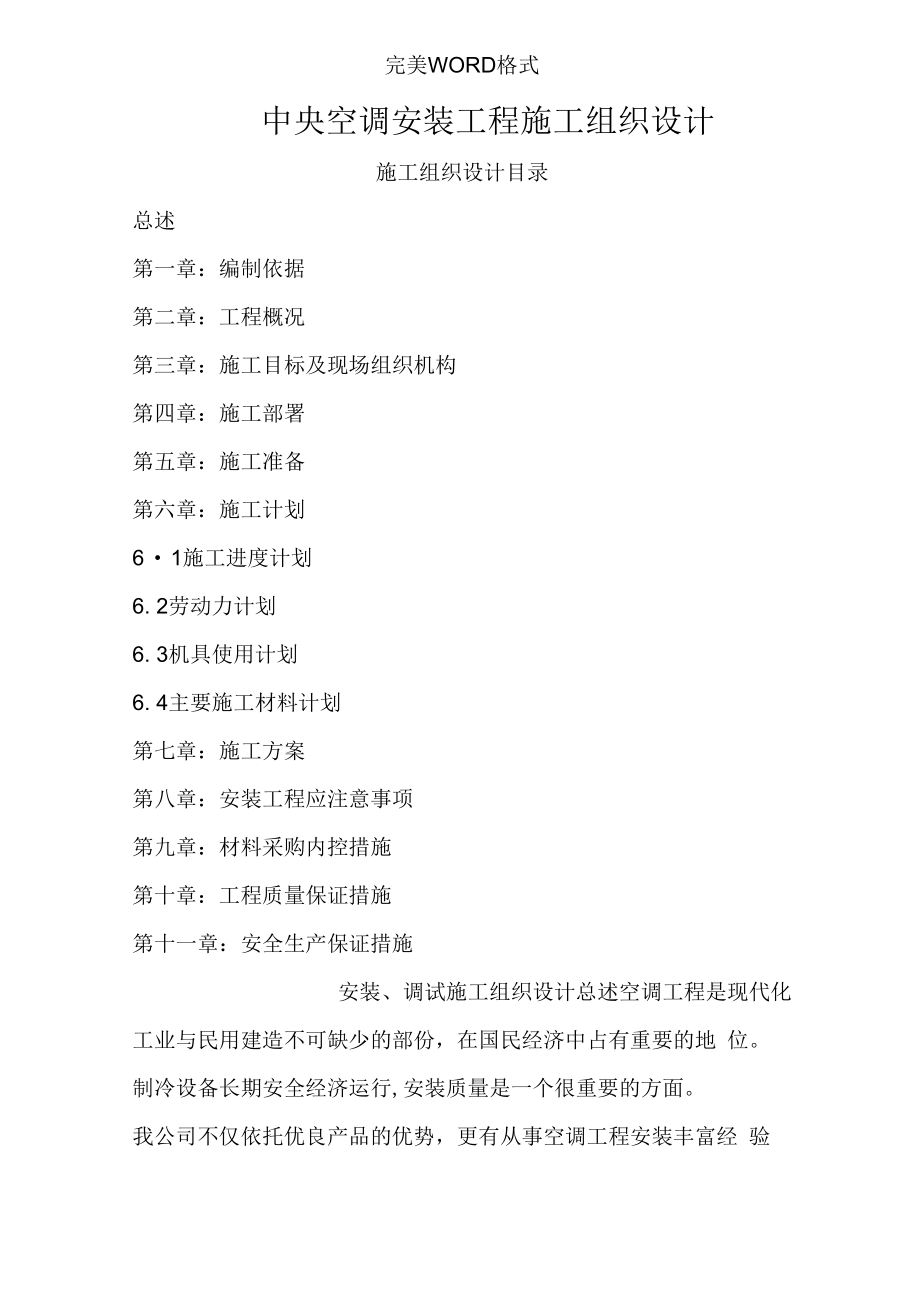

1、完美WORD格式中央空调安装工程施工组织设计施工组织设计目录总述第一章:编制依据第二章:工程概况第三章:施工目标及现场组织机构第四章:施工部署第五章:施工准备第六章:施工计划61施工进度计划6. 2劳动力计划6. 3机具使用计划6. 4主要施工材料计划第七章:施工方案第八章:安装工程应注意事项第九章:材料采购内控措施第十章:工程质量保证措施第十一章:安全生产保证措施安装、调试施工组织设计总述空调工程是现代化工业与民用建造不可缺少的部份,在国民经济中占有重要的地 位。制冷设备长期安全经济运行,安装质量是一个很重要的方面。我公司不仅依托优良产品的优势,更有从事空调工程安装丰富经 验的技术人员、管理

2、人员和施工人员。为了提高系统施工管理水 平,科学地安排施工程序,在保证质量的基础上,缩短工期,加快工 程进度,特编制此方案。明确施工任务的目标及主要施工技术方 法和相应的保证措施,并以最佳的施工班子,精心组织、科学管理 采取有效的技术措施,进一步完善落实质量保证体系。我们对该 项工程建设单位明确承诺,以优良的工程质量,最科学的施工方法, 高效率按期竣工,做好文明施工,环境保护,全面完成此项工程任 务。第一章:编制依据1.1 国家及地方现行有关图集、规范、标准。1.2 设计空调施工图(依据设计院空调图纸1.3 国家现行有关法规1.4 星湖国际广场二期酒店中央空调系统安装、调试工程有关说 明第二章

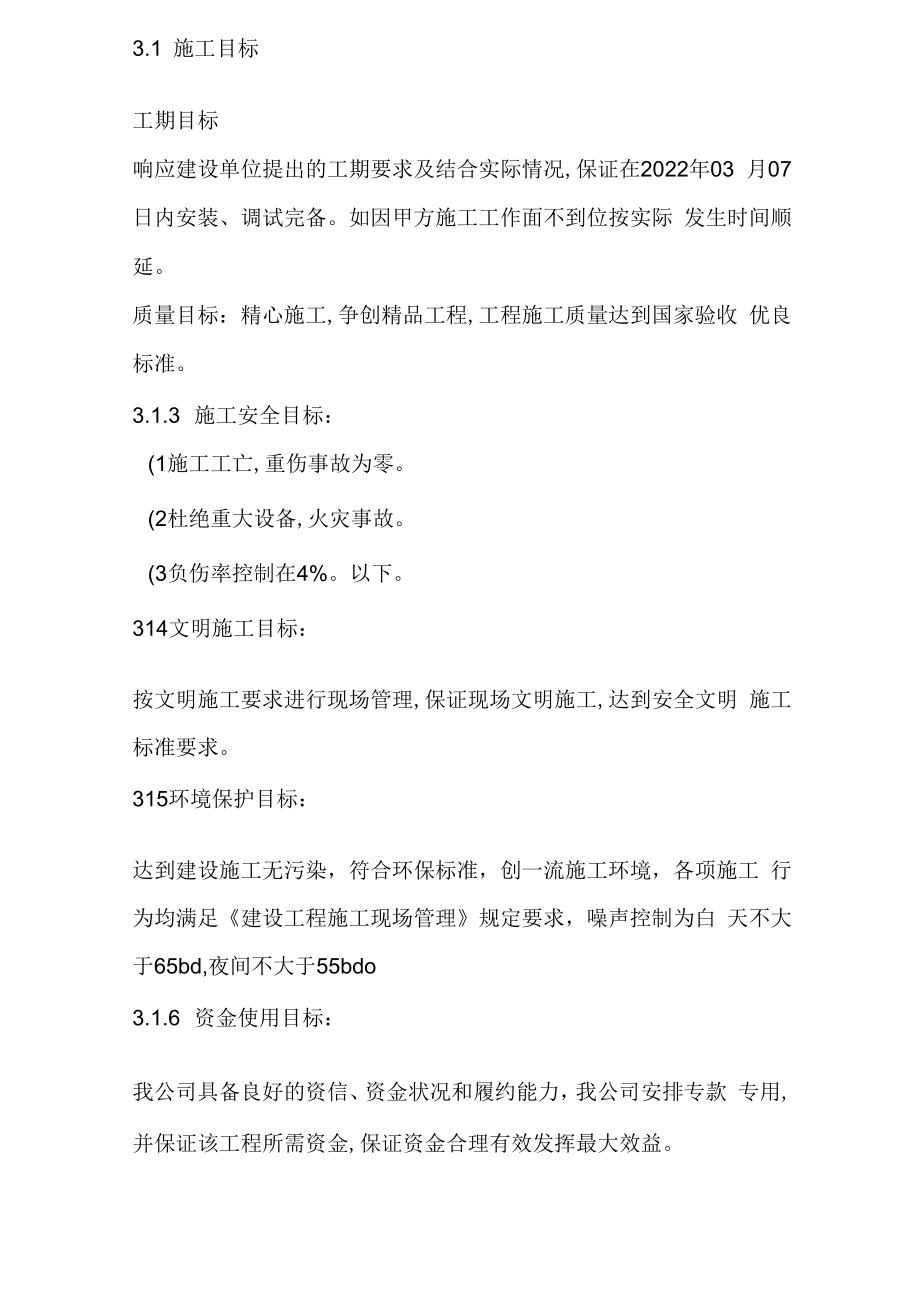

3、:工程概况2.1工程概况本工程是位于XX市茶园新区通江大道121号。XX百泽汽车5S 店,总面积:5809.58*共4层。工程名称:百泽汽车5S店中央 空调系统安装、调试工程建设单位:XX百泽实业有限公司设计单位:XX设计院建造面积:5809.58 m2第三章:施工目标及现场组织机构3.1 施工目标工期目标响应建设单位提出的工期要求及结合实际情况,保证在2022年03 月07日内安装、调试完备。如因甲方施工工作面不到位按实际 发生时间顺延。质量目标:精心施工,争创精品工程,工程施工质量达到国家验收 优良标准。3.1.3 施工安全目标:(1施工工亡,重伤事故为零。(2杜绝重大设备,火灾事故。(3

4、负伤率控制在4%。以下。314文明施工目标:按文明施工要求进行现场管理,保证现场文明施工,达到安全文明 施工标准要求。315环境保护目标:达到建设施工无污染,符合环保标准,创一流施工环境,各项施工 行为均满足建设工程施工现场管理规定要求,噪声控制为白 天不大于65bd,夜间不大于55bdo3.1.6 资金使用目标:我公司具备良好的资信、资金状况和履约能力,我公司安排专款 专用,并保证该工程所需资金,保证资金合理有效发挥最大效益。3.2 现场组织机构:项目经理:蒋平施工员:孙健吴能海技术员:胡田管道组长:张涛风道组长:陈恋电工组长:邓云峰保温组长:候全为了能使本工程按期优质完成施工任务,我们将根

5、据本工程的实际情况和特点,选派具有同类工程施工管 理经验的优秀项目管理人员组成项目部,以项目经理为核心,充分 发挥企业的整体优势,以全面质量管理为中心,以专业的科学化管 理为手段,以高效率地实现工程项目综合目标为目的,以合同管理 为依据,对工程项目进行全过程、全方位的计划、组织、管理、 协调与控制,如期实现对业主的承诺,使工程早日投入使用。第四章:在本工程施工过程中应遵循以下原则:4.1 管道安装采取先制作,后安装的施工方法。4.2 管道保温采取分层打压,分层保温的施工方法,然后系统打压。4.3 设备安装先做好辅助设备及部份管道的安装,待设备到货便可 实施安装连接。4.4 设备、风管、水管道安

6、装逐层施工而流水施工方法进行,分别 由两个安装小组施工。第五章:施工准备1.1.1 准备:施工准备工作是整个施工成败的关键,进入现场之 前,施工单位应作好以下准备工作。技术资料的采集和审查:查阅通风与空调设备安装工程验收规 范及随设备所带的设备安装说明书和图纸,了解安装的有 关规范要求及主要技术参数。1.1.2 组织施工图纸会审:通风、空调安装任务确定后,为保证工 程质量和工期,掌握施工程序,组织有关人员在技术负责人的主持 下,熟悉施工图纸,了解设计意图和技术要求,以减少设计施工差 错,明确各专业之间的分工和配合,全面规划施工活动。1.1.3 施工人员进入现场作好前期开工准备工作,安排预制场地

7、,工 料场地、机械设备库、工房等暂时生产和生活设施的布置搭建工 作。1.1.4 组织材料、半成品、加工件定货,加工及验收、保管和施工 机具进场工作。1.1.5 安排技术人员勘测现场,并作好开工前的一切准备工作,及时 向甲方递交开工报告。1.1.6 施工现场材料设备和施工机具的准备:安装工作必须有足够的物资保证,及时地供应材料和设备,避免停 工待料,安装工作所需的材料,应按施工组织设计中的材料计划, 按规格、数量随进度分批供应,施工中所需机具应根据需要准备, 以便随时调用。1.1.7 劳动力准备:按各阶段需要计划组织各工种作业人员进驻。5.2施工平面布置:我公司根据甲方指定位置对需要现场制作加工

8、的部进行制作安 装。第六章:施工计划6.1 施工进度计划施工进度计划空调水管施工进度1、进场时间为2022年12月8日。2、2022年12月21日至2022年12月31日完成首层。3、2022年01月01日至2022年01月05日完成二层。4、2022年01月05日至2022年01月10日完成三四层。5、2022年01月08日至2022年01月15日完成主楼立管完6、2022年02月15日至2022年02月27日完成主机安装完 成。7、2022年03月07日移交使用空调风管及新风施工进度1、进场时间为2022年12月11日。2、2022年12月12日至2022年12月31日完成首层。3、202

9、2年12月22日至2022年01月05日完成二层。4、2022年12月31日至2022年01月05日完成三四城。工期保证措施:6.1.2- 1本工程量较少,质量要求高,如何保证工程顺利交工,是对 我公司的能力和信誉的考验。在施工中我公司将要组建强有力的 项目领导班子,首先抓好两头工期。一是加快施工前的准备工作, 项目部工作人员和专业技术即将进场,对现场做深入的调查和勘 探。认真研究图纸,做好测量定位工作,制定详细的材料、人员、 施工进度计划,把准备工作做深做细;配合土建做好预留、预埋, 最大限度地减少安装是对土建成品的破坏。二是,竣工收尾阶段 加大管理协调力度,采取强有力的措施,防止因各兄弟单

10、位、各工 种,同时施工、交叉作业可能发生的混乱,使各项工作积极有序的 进行。6.1.3- 2本工程将作为我公司重点项目进行组织与管理,选派具 有组织重点工程管理经验的项目经理,配备施工技术能力强、经 验丰富的项目副经理及工程技术人员,使项目人员素质及人员配 置满足工程工期的需要。必要时从单位内部调动项目部以外的劳 动力、机械设备全力以赴为一线生产服务,根据工程发展情况调 整劳动力。6.1.4- 3劳动力保证:精选我公司基本骨干队伍,特殊是主要工 种安排上,全部由操作技能熟练并富有多年施工经验的工人组成 作业队伍,劳力实行动态管理,可随时调配所需人员进入现场施工, 以满足施工进度计划所需的劳动力

11、。6.1.5- 4机具保证:根据工程施工需要,投入足量的机具设备,并 在满足需要的基础上保证有一定的储存,最大限度地实现机械化 施工对现场机械设备合理使用,科学保养,保证设备的正常高效运 转。风管专用机具加工,在现场安装工程开工前在车间加工完成, 以保证缩短安装工期。吊顶空气处理机组、风机盘管、风道及其 它需要吊装设备使用液压升降平台抬升,提高安装效率,较手动葫 芦快十几倍。6.1.6- 5技术保证:开工前做好施工技术准备,认真组织图纸会 审,由主任工程师组织进行施工组织设计交底,并由项目主管负责 组织好对施工人员进行技术培训,提前做好材料试验检测,施工工 艺设计,把问题竭力解决在开工前。对施

12、工中碰到的具体问题,工 程技术人员要认真研究、及时解决。普通问题5小时内,专业工 程师对施工人员赋予答复、作出技术交底;对工程质量和用户使 用有重大影响的问题,工程师上报工程技术负责人(如有必要还 要上报监理工程师及甲方代表研究后作出技术交底,当天解决。 竭力不因技术原因造成的窝工、停工现象。6.1.7- 6管理保证:A项目经理部技术管理人员均具有专业技术和施工管理经验。 B严格执行施工作业计划,当天计划当天完成,落实工程进度奖罚 制度,强化激励机制。C加大协调力度,建立由业主、监理、施工单位组成的工程协调领 导小组,共同决定重大事项。抓好各施工班组的协调配合,统一系 统协调施工进度和施工穿插

13、。建立每日生产协调会议制度,每日 生产协调会重点研究施工进度、料具供应、劳力调配、安全施工, 加强生产调度,及时解决施工中遇到的各种问题。D在物资供应方面,提前采购,特别对质量双控的材料,充分考虑实 验检测周期。E及时通过气象部门了解天气情况,根据天气变化,制定出防雨、 防冻施工组织措施,最大限度减少因天气变化对工期造成的影 响。6.3 机具使用计划,见后附空调主要使用机具及工具表。6.4 主要施工材料计划,见后附设备配件及材料清单。第七章:施工方案7.1主要施工工艺流程空调设备安装工艺流 程:测量、放线一一根据设备吊装尺寸固定吊筋一一支吊架安装一一 安装新风机组(包括风机盘管一一安装风阀等设

14、备一一待吊顶完 成后安装风口一一系统检测。7. 1.2风管路安装工艺流程:测量、放线一一确认主体结构轴线及各面中心线一一以中心线为 基础,做风管路的安装一一校正位置一一管道与机组的连接一一 做风管路验收检查一一水管路安装施工工艺流程:测量、放线一一根据管路不同位置设支架,固定架,吊筋一一按图 纸所示位置安装水管路一一各种阀门安装一一与机组连接(包括 风机盘管一一管道系统压力实验一一外表面的防腐防锈处理一 一保温一一清洁7. 2主要施工方法及主要技术措施本工程主要分空调通风系统、空调水系统及系统调试三大部份。7. 2. 1空调通风系统空调通风系统的主要施工方法包括:空调 机组安装、风机盘管安装、

15、风机安装、风管制作、风管安装、通 风部件安装、风管防腐及保温。风管保温采用橡塑板,风管管壁在 保温后应形成一个不透气的保护层,以防送冷风时管外壁逃冷并结 露。保温材料下料要准确,切割面要平齐,在裁料时要使水平垂直面搭接 处以短面两头顶在大面上。橡塑板敷设平整、密实,板材拼接处用铝 箔自粘胶带粘接,粘胶带的宽度不得小于50mm,粘接时必须注意板材 表面是否干净,如有灰尘、油污,必须用干净纱布擦干净,确保粘胶带 粘接坚固,注意粘胶带不得浮现脱落和胀裂的现象。保温材料纵向接 缝不要设在风管和设备底面。-1空调机组安装A.首先开箱检查设备主体和零部件是否完好、设备基础的强度、 各部份尺寸是否符合设计要求;并形成验收文字记录。B ,设备吊装时,其受力点不得使机组底座产生变形;C认真阅读设备安装说明书,严格按照其要求安装顺序进行安装、 调整。D.组合式空调机组各功能段的组装,应符合设计规定的顺序和要 求;各功能段之间的连接应严密,整体应平直;E.机组与供回水管的连接应正确,机组下部冷凝水排放管的水封 高度应符合设计要求;F.机组应清扫干净,箱体内无杂物、垃圾和积尘;G.机组内空气过滤器(网和空气热交换器翅片应清洁、完好 7.2.1-2风机盘管安装A.风机盘管机组在安装之前要进行单机三

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 给排水/暖通与智能化

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
