光伏发电项目调试施工管理制度.docx

上传人:p** 文档编号:212848 上传时间:2023-04-16 格式:DOCX 页数:4 大小:16.21KB
下载 相关 举报
光伏发电项目调试施工管理制度.docx_第1页
第1页 / 共4页
光伏发电项目调试施工管理制度.docx_第2页
第2页 / 共4页
光伏发电项目调试施工管理制度.docx_第3页
第3页 / 共4页
光伏发电项目调试施工管理制度.docx_第4页
第4页 / 共4页
亲,该文档总共4页,全部预览完了,如果喜欢就下载吧!
资源描述

《光伏发电项目调试施工管理制度.docx》由会员分享,可在线阅读,更多相关《光伏发电项目调试施工管理制度.docx(4页珍藏版)》请在第壹文秘上搜索。

1、光伏发电项目调试施工管理制度完善分部试运的组织管理,保证分部试运工作的顺利进行,为整套启动试运创造良好的条件。1.1 引用文件1.1.1 电力建设施工及验收技术规范1.1.2 火电施工质量检验及评定标准1.1.3 火电工程启动调试工作规定1.1.4 火电工程调整试运质量检验及评定标准1.1.5 火力发电厂基本建设工程启动及竣工验收规程1.2 定义1.2.1 分部试运:由厂用电受电开始到并网发电前为止的试运工作。由单机试运和分系统试运两部分组成。1.2.2 单机试运:是指单台辅机的试运(包括相应的电气保护)。1.2.3 分系统试运:是指按系统对其电气等所有设备及其系统进行空载和带负荷的调整试运。

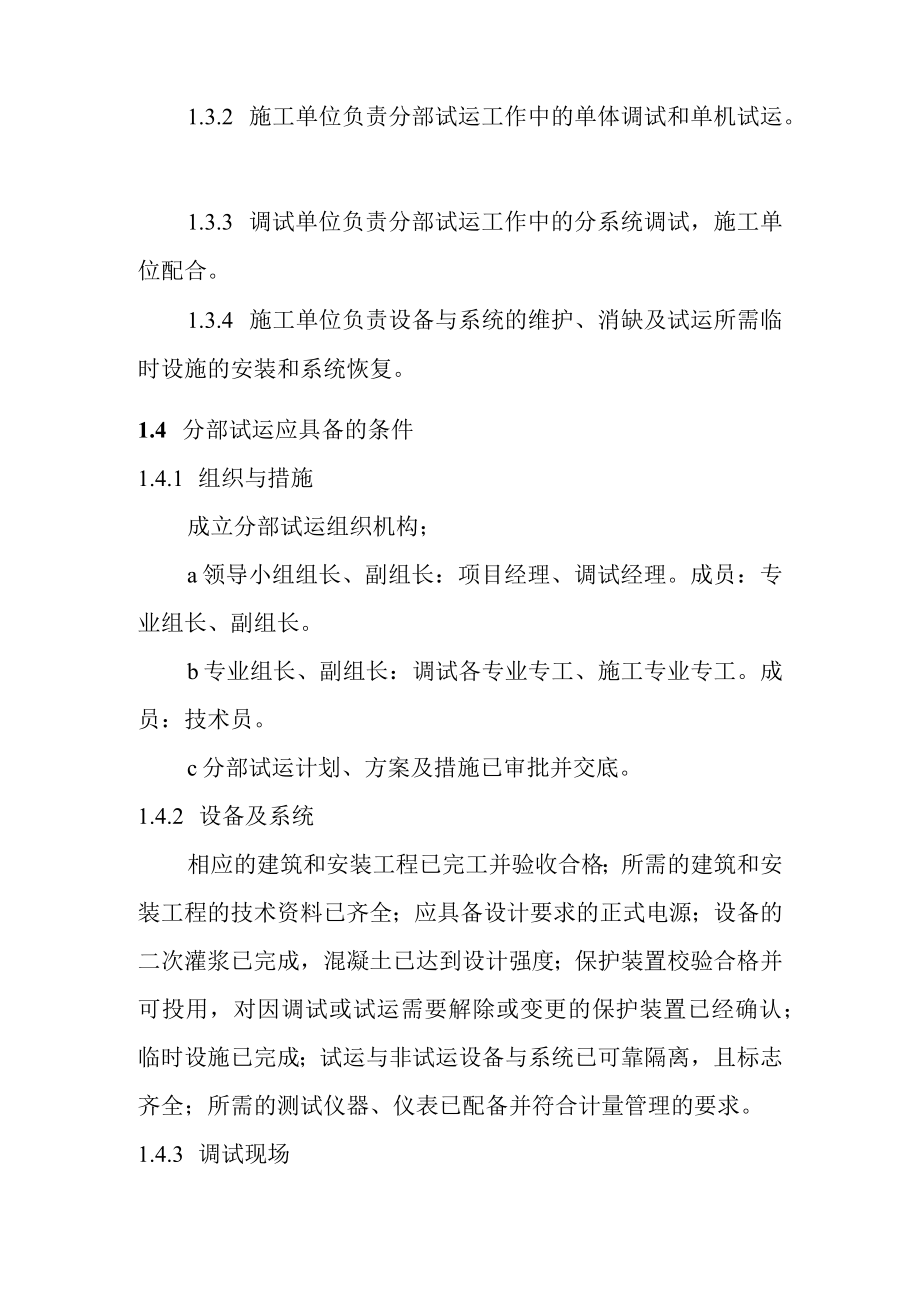

2、1.3 职责1.3.1 施工单位对分部试运工作负总责。1.3.2 施工单位负责分部试运工作中的单体调试和单机试运。1.3.3 调试单位负责分部试运工作中的分系统调试,施工单位配合。1.3.4 施工单位负责设备与系统的维护、消缺及试运所需临时设施的安装和系统恢复。1.4 分部试运应具备的条件1.4.1 组织与措施成立分部试运组织机构;a领导小组组长、副组长:项目经理、调试经理。成员:专业组长、副组长。b专业组长、副组长:调试各专业专工、施工专业专工。成员:技术员。c分部试运计划、方案及措施已审批并交底。1.4.2 设备及系统相应的建筑和安装工程已完工并验收合格;所需的建筑和安装工程的技术资料已齐

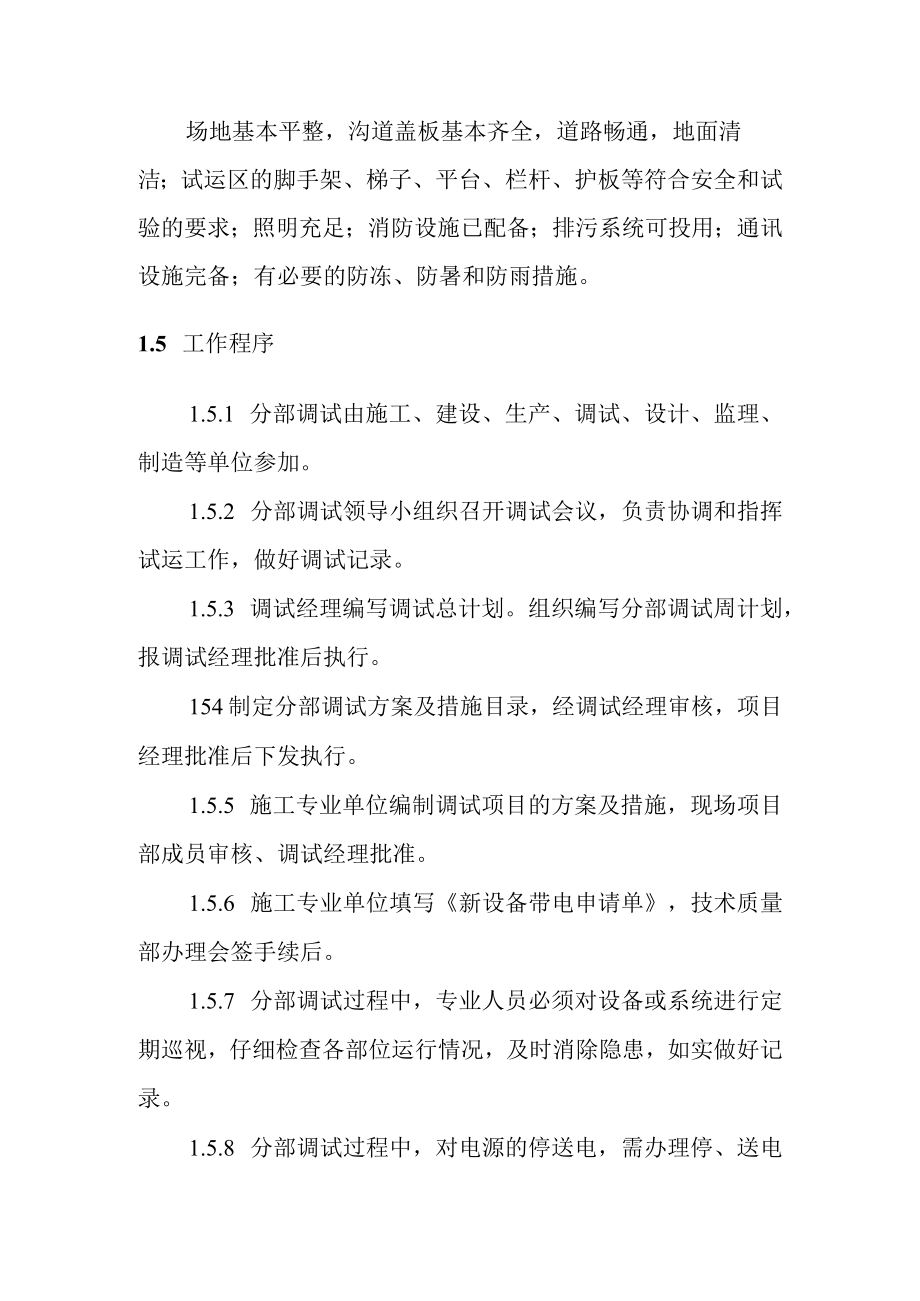

3、全;应具备设计要求的正式电源;设备的二次灌浆已完成,混凝土已达到设计强度;保护装置校验合格并可投用,对因调试或试运需要解除或变更的保护装置已经确认;临时设施已完成;试运与非试运设备与系统已可靠隔离,且标志齐全;所需的测试仪器、仪表已配备并符合计量管理的要求。1.4.3 调试现场场地基本平整,沟道盖板基本齐全,道路畅通,地面清洁;试运区的脚手架、梯子、平台、栏杆、护板等符合安全和试验的要求;照明充足;消防设施已配备;排污系统可投用;通讯设施完备;有必要的防冻、防暑和防雨措施。1.5 工作程序1.5.1 分部调试由施工、建设、生产、调试、设计、监理、制造等单位参加。1.5.2 分部调试领导小组织召

4、开调试会议,负责协调和指挥试运工作,做好调试记录。1.5.3 调试经理编写调试总计划。组织编写分部调试周计划,报调试经理批准后执行。154制定分部调试方案及措施目录,经调试经理审核,项目经理批准后下发执行。1.5.5 施工专业单位编制调试项目的方案及措施,现场项目部成员审核、调试经理批准。1.5.6 施工专业单位填写新设备带电申请单,技术质量部办理会签手续后。1.5.7 分部调试过程中,专业人员必须对设备或系统进行定期巡视,仔细检查各部位运行情况,及时消除隐患,如实做好记录。1.5.8 分部调试过程中,对电源的停送电,需办理停、送电申请单。1.5.9 分部调试合格后由现场项目部办理验收签证,并请生产单位进行代保管。代保管期间的施工缺陷由施工单位处理,其他缺陷由建设单位组织相关单位处理。1.5.10 已进行代保管的设备和系统,需要运行时,由运行人员按运行规程操作。1.6 文件与资料1.6.1 分部调试方案及措施目录、新设备带电申请单、分部调试验收签证,资料室存档。1.6.2 调试期间的文件与资料由调试人员负责收集与整理。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
