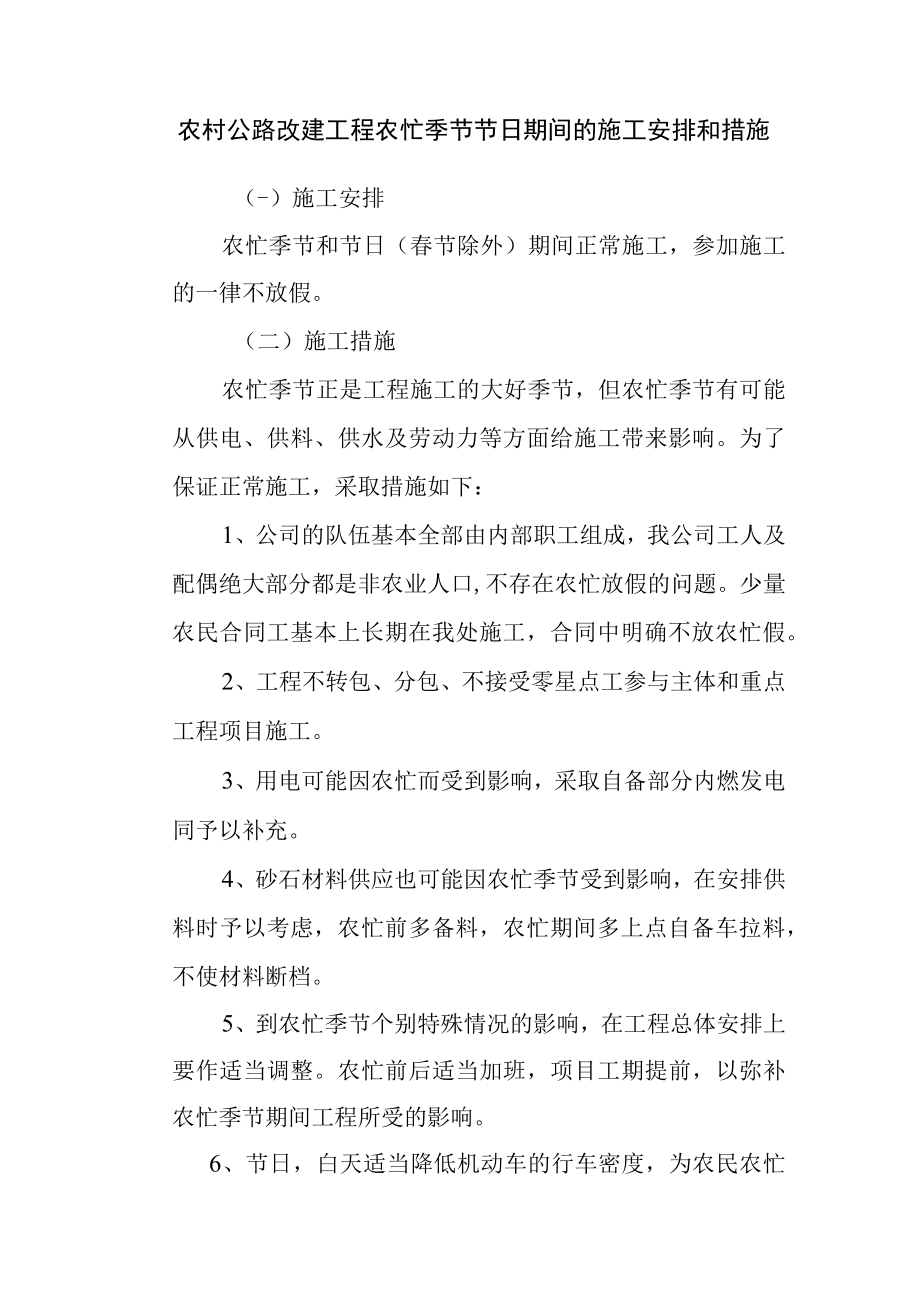

农村公路改建工程农忙季节节日期间的施工安排和措施(-)施工安排农忙季节和节日(春节除外)期间正常施工,参加施工的一律不放假。(二)施工措施农忙季节正是工程施工的大好季节,但农忙季节有可能从供电、供料、供水及劳动力等方面给施工带来影响。为了保证正常施工,采取措施如下:1、公司的队伍基本全部由内部职工组成,我公司工人及配偶绝大部分都是非农业人口,不存在农忙放假的问题。少量农民合同工基本上长期在我处施工,合同中明确不放农忙假。2、工程不转包、分包、不接受零星点工参与主体和重点工程项目施工。3、用电可能因农忙而受到影响,采取自备部分内燃发电同予以补充。4、砂石材料供应也可能因农忙季节受到影响,在安排供料时予以考虑,农忙前多备料,农忙期间多上点自备车拉料,不使材料断档。5、到农忙季节个别特殊情况的影响,在工程总体安排上要作适当调整。农忙前后适当加班,项目工期提前,以弥补农忙季节期间工程所受的影响。6、节日,白天适当降低机动车的行车密度,为农民农忙运输提供方便。同时在特殊地段设立标志牌,警示农民车辆行驶路线,必要时设专人维护交通秩序。
