《出口锚喷交底.docx》由会员分享,可在线阅读,更多相关《出口锚喷交底.docx(6页珍藏版)》请在第壹文秘上搜索。

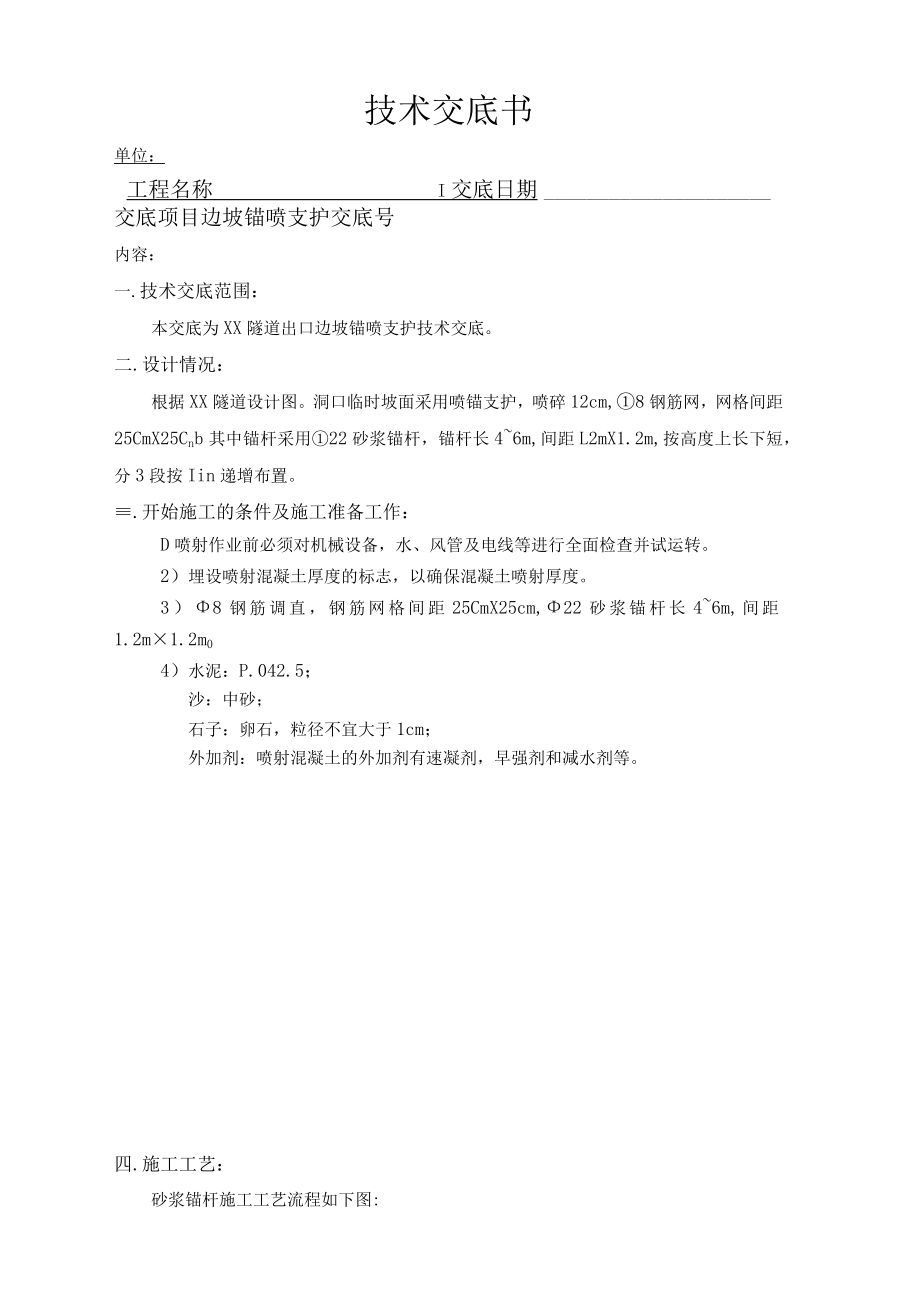

1、技术交底书单位:工程名称I交底日期交底项目边坡锚喷支护交底号内容:一.技术交底范围:本交底为XX隧道出口边坡锚喷支护技术交底。二.设计情况:根据XX隧道设计图。洞口临时坡面采用喷锚支护,喷碎12cm,8钢筋网,网格间距25CmX25Cnb其中锚杆采用22砂浆锚杆,锚杆长46m,间距L2mX1.2m,按高度上长下短,分3段按Iin递增布置。.开始施工的条件及施工准备工作:D喷射作业前必须对机械设备,水、风管及电线等进行全面检查并试运转。2)埋设喷射混凝土厚度的标志,以确保混凝土喷射厚度。3)8钢筋调直,钢筋网格间距25CmX25cm,22砂浆锚杆长46m,间距1.2m1.2m04)水泥:P.04
2、2.5;沙:中砂;石子:卵石,粒径不宜大于1cm;外加剂:喷射混凝土的外加剂有速凝剂,早强剂和减水剂等。四.施工工艺:砂浆锚杆施工工艺流程如下图:工程名称交底日期交底项目边坡锚喷支护交底号图1砂浆锚杆施工工艺流程图喷射混凝土工艺流程图:工程名称交底日期交底项目边坡锚喷支护交底号图2喷射混凝土工艺流程图砂浆锚杆施工内容:1、锚杆钻孔锚杆采用风动凿岩机成孔,锚杆钻孔按照设计间距布孔;钻孔方向尽可能垂直结构面或初喷碎表面;锚杆孔比杆径大15mm,深度误差不得大于50mm;成孔后采用高压风清孔。2、砂浆锚杆注浆及安装锚杆注浆安装前须先做好材料、机具、脚手平台和场地准备工作,注浆材料使用硅酸盐或普通硅酸
3、盐32.5水泥,粒径小于2.5mm的砂子,并须过筛,胶骨比1:0.5-1:1,水灰比0.38645,砂浆标号不小于M20。3、砂浆锚杆作业程序是:先注浆,后放锚杆,具体操作是:先将水注入牛角泵内,并倒入少量砂浆,初压水和稀浆湿润管路,然后再将已调好的砂浆倒入泵内。将注浆管插至锚杆眼底,将泵盖压紧密封,一切就绪后,慢慢打开阀门开始注浆。在气压推动下,将砂浆不断压入眼底,注浆管跟着缓缓退出眼孔,并始终工程名称交底日期交底项目边坡锚喷支护交底号保持注浆管口埋在砂浆内,以免浆中出现空洞,将注浆管全部抽出后,立即把锚杆插入眼孔,然后用木楔堵塞眼口,防止砂浆流失。锚杆孔中必须注满砂浆,发现不满须拨出锚杆重
4、新注浆。注浆管不准对人放置,以防止高压喷出物射击伤人。砂浆应随用随拌,在初凝前全部用完,使用掺速凝剂砂浆时,一次拌制砂浆数量不应多于3个孔,以免时间过长,使砂浆在泵、管中凝结。锚注完成后,应及时清洗,整理注浆用具,除掉砂浆凝聚物,为下次使用创造好条件。喷射混凝土施工内容:1、喷射操作程序应为:打开速凝剂辅助风一缓慢打开主风阀一启动速凝剂计量泵、主电机、振动器一向料斗加混凝土。2、喷射混凝土作业应采用分段、分片、分层依次进行,喷射顺序应自下而上,分段长度不宜大于6m。喷射时先将低洼处大致喷平,再自下而上顺序分层、往复喷射。(1)喷射混凝土分段施工时,上次喷混凝土应预留斜面,斜面宽度为200300
5、un,斜面上需用压力水冲洗润湿后再行喷射混凝土。(2)分层喷射时,后一层喷射应在前一层混凝土终凝后进行,若终凝Ih后再进行喷射时,应先用风水清洗喷层表面。一次喷混凝土的厚度以喷混凝土不滑移不坠落为度,既不能因厚度太大而影响喷混凝土的粘结力和凝聚力,也不能太薄而增加回弹量。3、喷射速度要适当,以利于混凝土的压实。风压过大,喷射速度增大,回弹增加;风压过小,喷射速度过小,压实力小,影响喷混凝土强度。因此在开机后要注意观察风压,起始风压达到0.5MPa后,才能开始操作,并据喷嘴出料情况调整风压。4、喷射时使喷嘴与受喷面间保持适当距离,喷射角度尽可能接近90,以使获得最大压实和最小回弹。喷嘴与受喷面间
6、距宜为0.6L8m;喷嘴应连续、缓慢作横向环行移动,一圈压半圈,喷射手所画的环形圈,横向4060cm,高1520cm;若受喷面被钢架、钢筋网覆盖时,可将喷嘴稍加偏斜,但不宜小于70。如果喷嘴与受喷面的角度大小,会形成混凝土物料在受喷面上的滚动,产生出凹凸不平的波形喷面,增加回弹量,影响喷混凝土的质量。5、质量控制喷射混凝土终凝2小时后,应进行养护。养护时间不小于14d。当气温低于+5C工程名称交底日期交底项目边坡锚喷支护交底号时,不得洒水养护。喷射混凝土原材料先检验合格后才能使用,速凝剂应妥善保管,防止受潮变质。严格控制拌合物的水灰比,经常检查速凝剂注入环的工作状况。喷射混凝土的坍落度宜控制在
7、813cm,过大混凝土会流淌,过小容易出现堵管现象。喷射过程中应及时检查混凝土的回弹率和实际配合比。喷射混凝土的回弹率:侧壁不应大于15乐拱部不应大于25虬喷射混凝土拌合物的停放时间不得大于30min0喷混凝土厚度应预埋厚度控制标志,严格控制喷射碎的厚度。喷射前应仔细检查喷射面,如有松动土块应及时处理。喷射机应布置在安全地带,并尽量靠近喷射部位,便于掌机人员与喷射手联系,随时调整工作风压。喷射完成后应检查喷射混凝土与岩面粘结情况,可用锤敲击检查。同时测量其平整度和断面,并将此断面与开挖断面对比,确认喷射碎厚度是否满足设计和规范要求。当有空鼓、脱壳时,应及时凿除,冲洗干净进行重喷,或采用压浆法充
8、填。下次喷射前,需将上次喷射时的回弹物清理干净,防止将回弹物卷入下部喷层中形成“蜂窝”而降低支护强度。经常检查喷射机出料弯头、输料管和管路接头,发现问题及时处理。管路堵塞时,必须先关闭主机,然后才能进行处理。喷射完成后应先关主机,再依次关闭计量泵、震动棒和风阀,然后用清水将机内、输送管路内残留物清除干净。喷射混凝土冬期施工时,洞口喷射混凝土的作业场合应有防冻保暖措施;作业区的气温和混合料进入喷射机的温度均不应低于5C;在结冰的层面上不得进行喷射混凝土作业;混凝土强度未达到6MPa前,不得受冻。五、安全、环保、文明施工措施1、安全措施(1)参加施工的人员,必须接受安全技术教育,加强全员安全意识教
9、育,熟知和遵守本工程的各项安全操作规程,并定期进行安全技术考核,合格后者方准上岗操作。所有施工人员进入施工现场必须佩戴安全帽。(2)施工用电,电工作业人员必须持证上岗,配电箱和开关箱必须防雨设门配锁,并安装漏电保护器,通电前,要检查电线是否漏电和破损现象,一经发现及时处理和更换。所用电线不得与脚手架直接接触,应用木条或绝缘垫隔开。(3)若已锚地段有较大变形或锚杆失效,立即在该地段增设加强锚杆,长度不小于原锚杆长度的1.5倍工程名称交底日期交底项目边坡锚喷支护交底号2、环保、文明生产措施技术交底内容:(1)积极开展文明窗口达标活动,做到施工中无重大工伤事故;现场周围道路平整无积水。(2)注意保护水源,工程施工期的弃物、堆放物、工人生活排放水等可能会对河水造成污染,应对之进行有效管理,尽量减少对河水的污染破坏。(3)严格按规范施工,对施工材料运输道路要经常洒水,防止尘土飞扬并做好施工用水的处理工作。交底人:复核人:接受人:日期:
