制氢加氢联合装置汽柴油混合加氢装置工程脚手架搭设措施.docx

上传人:p** 文档编号:216230 上传时间:2023-04-17 格式:DOCX 页数:4 大小:18.02KB
下载 相关 举报
制氢加氢联合装置汽柴油混合加氢装置工程脚手架搭设措施.docx_第1页
第1页 / 共4页
制氢加氢联合装置汽柴油混合加氢装置工程脚手架搭设措施.docx_第2页
第2页 / 共4页
制氢加氢联合装置汽柴油混合加氢装置工程脚手架搭设措施.docx_第3页
第3页 / 共4页
制氢加氢联合装置汽柴油混合加氢装置工程脚手架搭设措施.docx_第4页
第4页 / 共4页
亲,该文档总共4页,全部预览完了,如果喜欢就下载吧!
资源描述

《制氢加氢联合装置汽柴油混合加氢装置工程脚手架搭设措施.docx》由会员分享,可在线阅读,更多相关《制氢加氢联合装置汽柴油混合加氢装置工程脚手架搭设措施.docx(4页珍藏版)》请在第壹文秘上搜索。

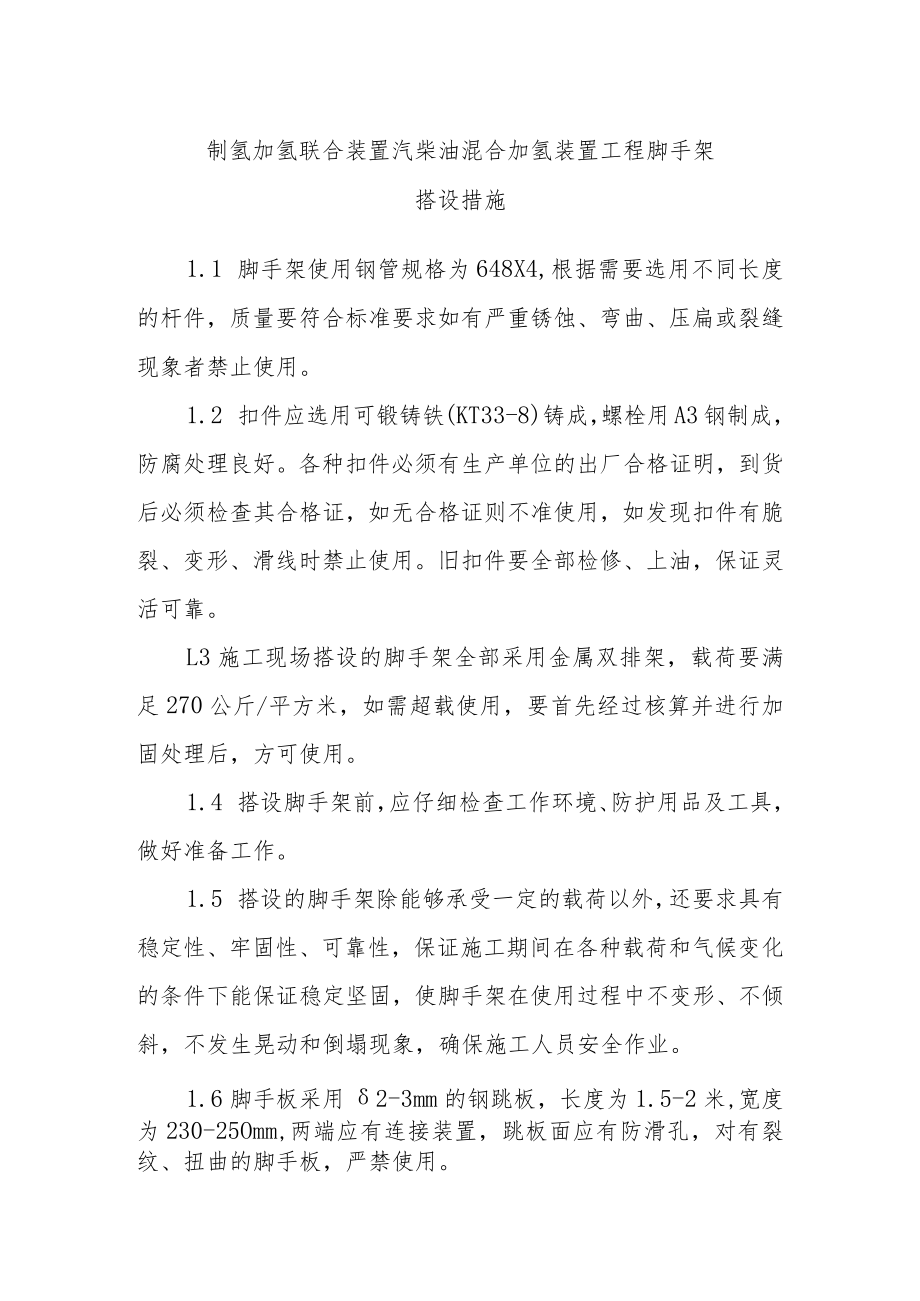

1、制氢加氢联合装置汽柴油混合加氢装置工程脚手架搭设措施1.1 脚手架使用钢管规格为648X4,根据需要选用不同长度的杆件,质量要符合标准要求如有严重锈蚀、弯曲、压扁或裂缝现象者禁止使用。1.2 扣件应选用可锻铸铁(KT33-8)铸成,螺栓用A3钢制成,防腐处理良好。各种扣件必须有生产单位的出厂合格证明,到货后必须检查其合格证,如无合格证则不准使用,如发现扣件有脆裂、变形、滑线时禁止使用。旧扣件要全部检修、上油,保证灵活可靠。L3施工现场搭设的脚手架全部采用金属双排架,载荷要满足270公斤/平方米,如需超载使用,要首先经过核算并进行加固处理后,方可使用。1.4 搭设脚手架前,应仔细检查工作环境、防

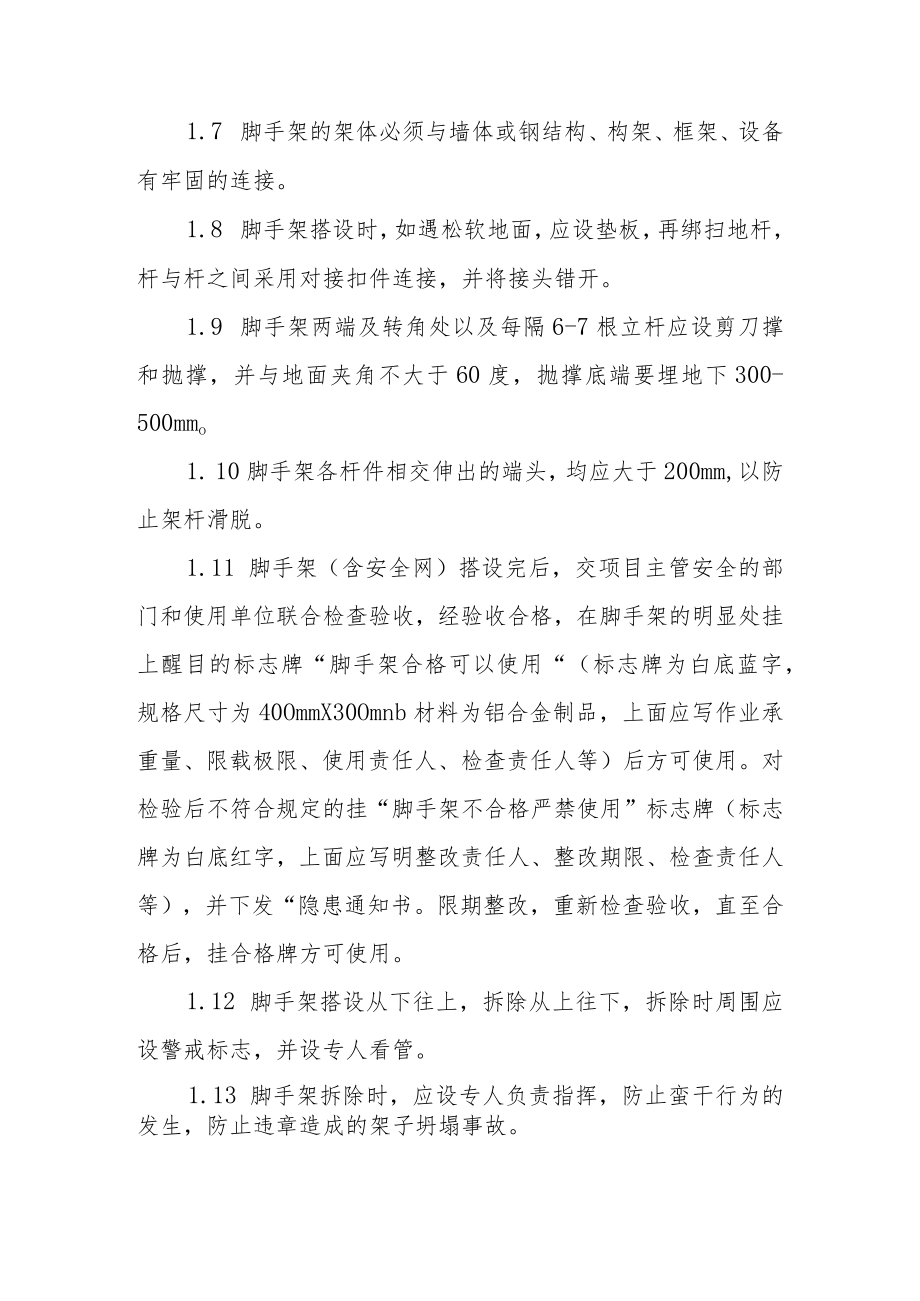

2、护用品及工具,做好准备工作。1.5 搭设的脚手架除能够承受一定的载荷以外,还要求具有稳定性、牢固性、可靠性,保证施工期间在各种载荷和气候变化的条件下能保证稳定坚固,使脚手架在使用过程中不变形、不倾斜,不发生晃动和倒塌现象,确保施工人员安全作业。1.6脚手板采用2-3mm的钢跳板,长度为1.5-2米,宽度为230-25Omm,两端应有连接装置,跳板面应有防滑孔,对有裂纹、扭曲的脚手板,严禁使用。1.7 脚手架的架体必须与墙体或钢结构、构架、框架、设备有牢固的连接。1.8 脚手架搭设时,如遇松软地面,应设垫板,再绑扫地杆,杆与杆之间采用对接扣件连接,并将接头错开。1.9 脚手架两端及转角处以及每隔

3、6-7根立杆应设剪刀撑和抛撑,并与地面夹角不大于60度,抛撑底端要埋地下300-500mmo1. 10脚手架各杆件相交伸出的端头,均应大于200mm,以防止架杆滑脱。1.11 脚手架(含安全网)搭设完后,交项目主管安全的部门和使用单位联合检查验收,经验收合格,在脚手架的明显处挂上醒目的标志牌“脚手架合格可以使用“(标志牌为白底蓝字,规格尺寸为40OmmX30Omnb材料为铝合金制品,上面应写作业承重量、限载极限、使用责任人、检查责任人等)后方可使用。对检验后不符合规定的挂“脚手架不合格严禁使用”标志牌(标志牌为白底红字,上面应写明整改责任人、整改期限、检查责任人等),并下发“隐患通知书。限期整

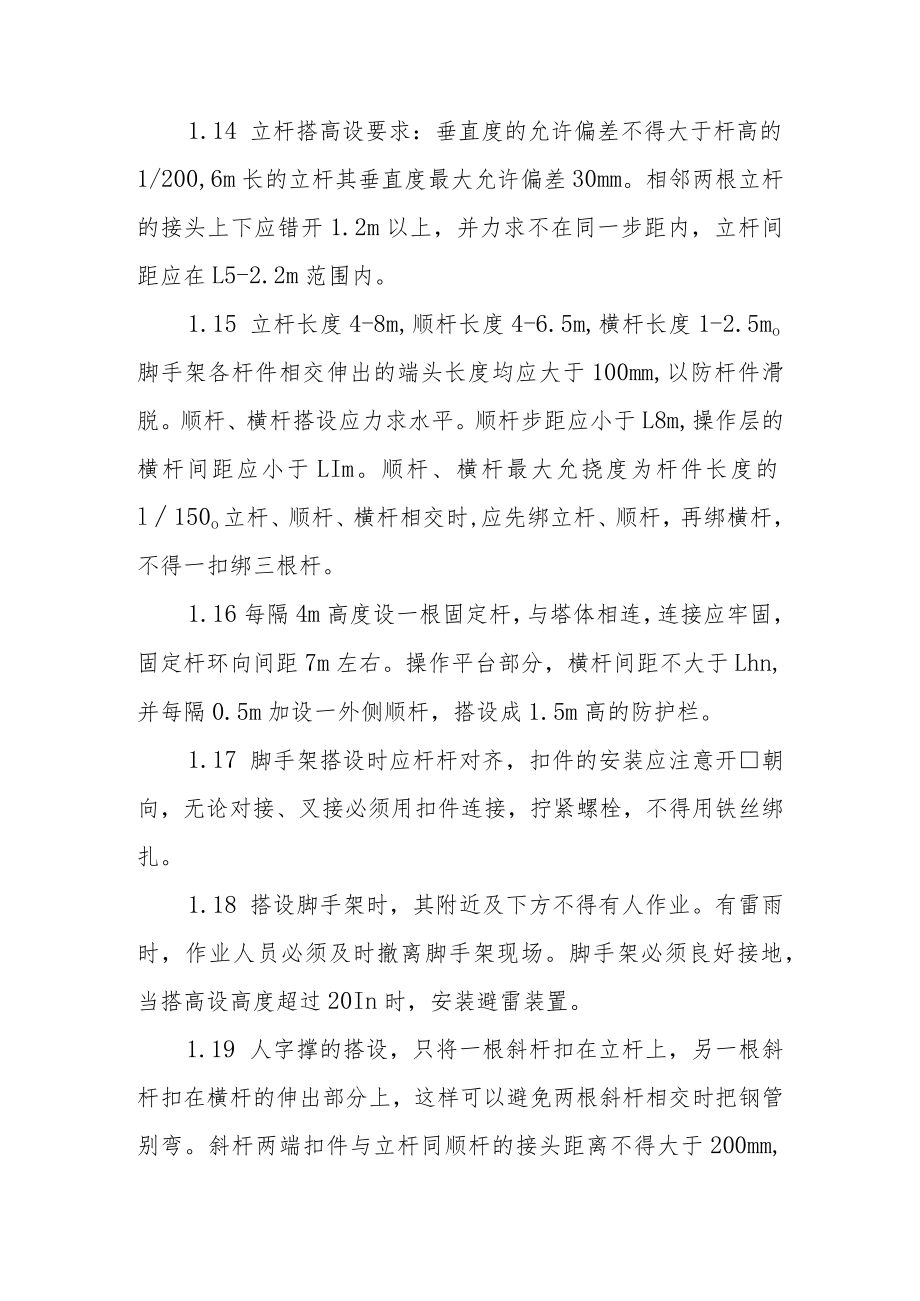

4、改,重新检查验收,直至合格后,挂合格牌方可使用。1.12 脚手架搭设从下往上,拆除从上往下,拆除时周围应设警戒标志,并设专人看管。1.13 脚手架拆除时,应设专人负责指挥,防止蛮干行为的发生,防止违章造成的架子坍塌事故。1.14 立杆搭高设要求:垂直度的允许偏差不得大于杆高的1/200,6m长的立杆其垂直度最大允许偏差30mm。相邻两根立杆的接头上下应错开1.2m以上,并力求不在同一步距内,立杆间距应在L5-2.2m范围内。1.15 立杆长度4-8m,顺杆长度4-6.5m,横杆长度1-2.5mo脚手架各杆件相交伸出的端头长度均应大于100mm,以防杆件滑脱。顺杆、横杆搭设应力求水平。顺杆步距应

5、小于L8m,操作层的横杆间距应小于LIm。顺杆、横杆最大允挠度为杆件长度的l150o立杆、顺杆、横杆相交时,应先绑立杆、顺杆,再绑横杆,不得一扣绑三根杆。1.16每隔4m高度设一根固定杆,与塔体相连,连接应牢固,固定杆环向间距7m左右。操作平台部分,横杆间距不大于Lhn,并每隔0.5m加设一外侧顺杆,搭设成1.5m高的防护栏。1.17 脚手架搭设时应杆杆对齐,扣件的安装应注意开朝向,无论对接、叉接必须用扣件连接,拧紧螺栓,不得用铁丝绑扎。1.18 搭设脚手架时,其附近及下方不得有人作业。有雷雨时,作业人员必须及时撤离脚手架现场。脚手架必须良好接地,当搭高设高度超过20In时,安装避雷装置。1.

6、19 人字撑的搭设,只将一根斜杆扣在立杆上,另一根斜杆扣在横杆的伸出部分上,这样可以避免两根斜杆相交时把钢管别弯。斜杆两端扣件与立杆同顺杆的接头距离不得大于200mm,最下面一组人字撑的斜杆与立杆的连接点距离地面不得大于500mmo1.20 脚手架搭设完毕应挂牌限载使用,每平方米不得大于270公斤。1.21 跳板铺设要水平,扣件要拧牢。作业层小横杆间距不得大于L5m,并搭设L5m高防护栏杆,设置18Omin高的护脚板。1.22 脚手架必须定期检查,发现问题及时整改,整改合格后方可使用。在大风、暴雨后也必须进行全面检查,如有松动、折裂等情况,应及时紧固或更换。1.23 脚手架必须定期清理杂物及施工余料。1.24 搭设或拆除时周围应设警戒标志,禁止行人进出。拆除架子前应对脚手架进行检查,如周围有电线、电缆或其它障碍物时,必须采取保护措施后方可进行。1.25 拆除时按顺序应先上后下,不得上、下同时作业。拆下的材料不能往下投掷,跳板和钢管要用麻绳吊下,扣件要用工具袋装放。拆除架子的施工人员,要按规定着装,系好安全带,施工用具用完及时入袋,防止脱手落地伤人。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
