劳动力、机械设备和材料投入计划.docx

上传人:p** 文档编号:216845 上传时间:2023-04-17 格式:DOCX 页数:12 大小:45.27KB
下载 相关 举报
劳动力、机械设备和材料投入计划.docx_第1页
第1页 / 共12页
劳动力、机械设备和材料投入计划.docx_第2页
第2页 / 共12页
劳动力、机械设备和材料投入计划.docx_第3页
第3页 / 共12页
劳动力、机械设备和材料投入计划.docx_第4页
第4页 / 共12页
劳动力、机械设备和材料投入计划.docx_第5页
第5页 / 共12页
劳动力、机械设备和材料投入计划.docx_第6页
第6页 / 共12页
劳动力、机械设备和材料投入计划.docx_第7页
第7页 / 共12页
劳动力、机械设备和材料投入计划.docx_第8页
第8页 / 共12页
劳动力、机械设备和材料投入计划.docx_第9页
第9页 / 共12页
劳动力、机械设备和材料投入计划.docx_第10页
第10页 / 共12页
亲,该文档总共12页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《劳动力、机械设备和材料投入计划.docx》由会员分享,可在线阅读,更多相关《劳动力、机械设备和材料投入计划.docx(12页珍藏版)》请在第壹文秘上搜索。

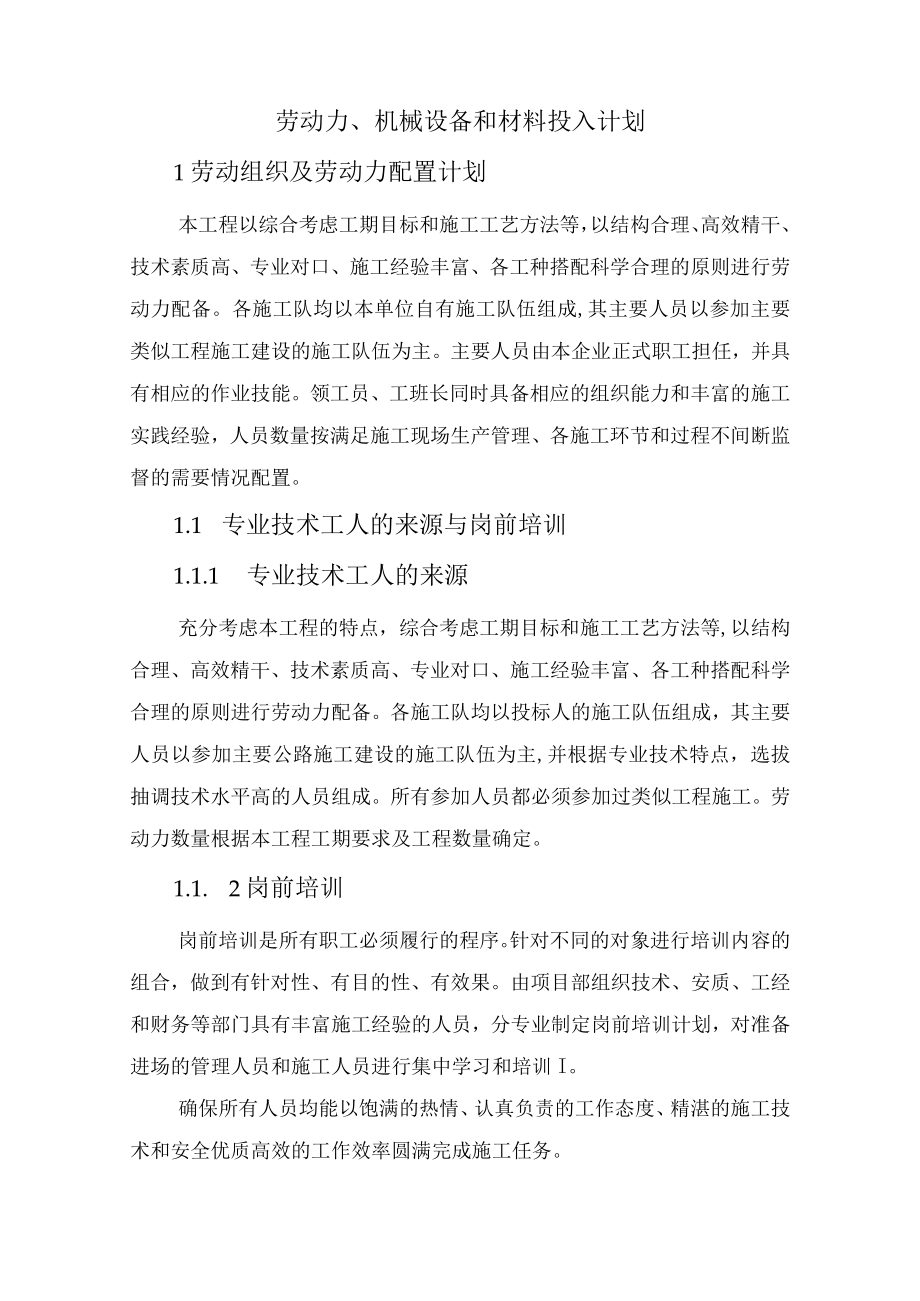

1、劳动力、机械设备和材料投入计划1劳动组织及劳动力配置计划本工程以综合考虑工期目标和施工工艺方法等,以结构合理、高效精干、技术素质高、专业对口、施工经验丰富、各工种搭配科学合理的原则进行劳动力配备。各施工队均以本单位自有施工队伍组成,其主要人员以参加主要类似工程施工建设的施工队伍为主。主要人员由本企业正式职工担任,并具有相应的作业技能。领工员、工班长同时具备相应的组织能力和丰富的施工实践经验,人员数量按满足施工现场生产管理、各施工环节和过程不间断监督的需要情况配置。1.1 专业技术工人的来源与岗前培训1.1.1 专业技术工人的来源充分考虑本工程的特点,综合考虑工期目标和施工工艺方法等,以结构合理

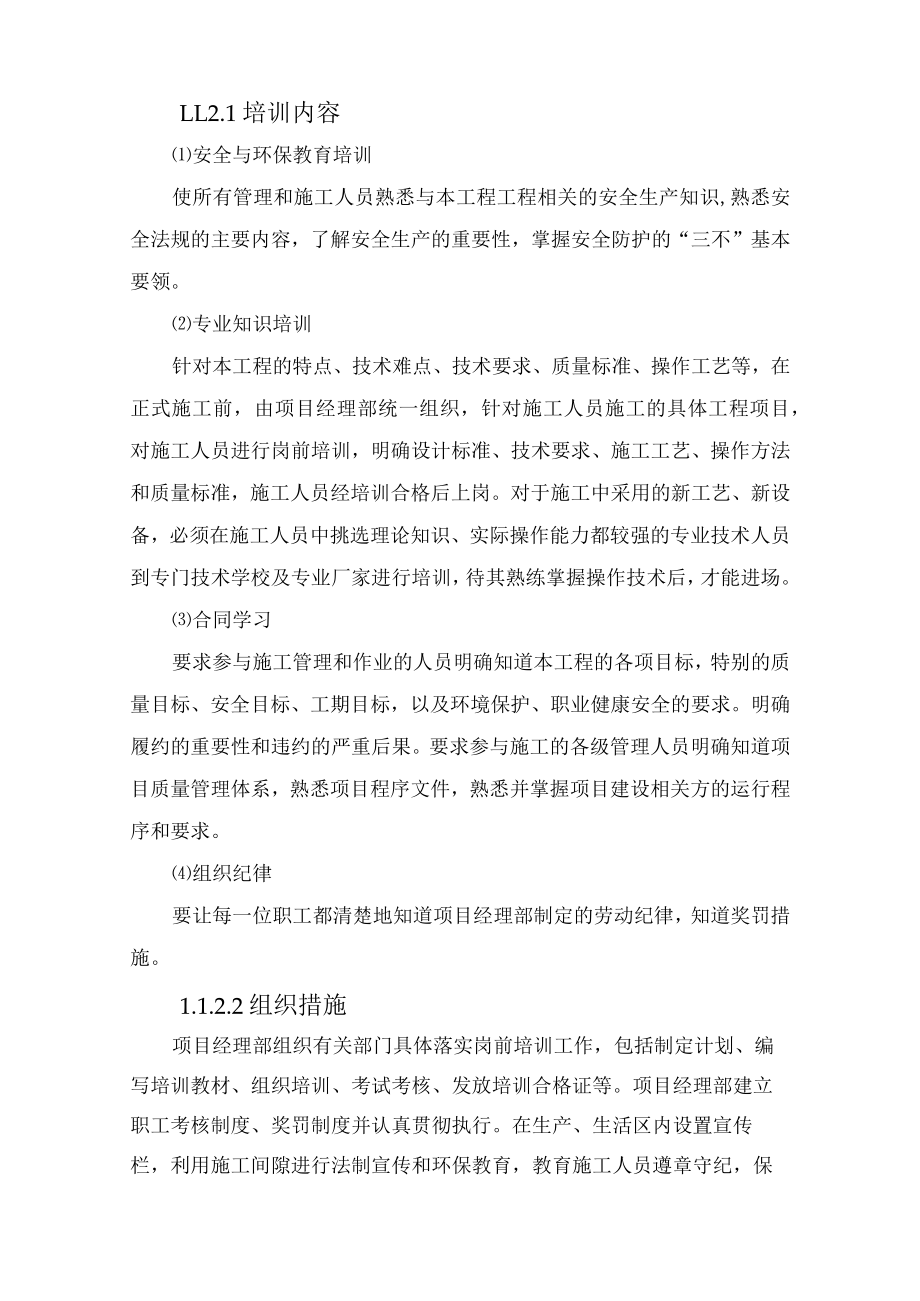

2、、高效精干、技术素质高、专业对口、施工经验丰富、各工种搭配科学合理的原则进行劳动力配备。各施工队均以投标人的施工队伍组成,其主要人员以参加主要公路施工建设的施工队伍为主,并根据专业技术特点,选拔抽调技术水平高的人员组成。所有参加人员都必须参加过类似工程施工。劳动力数量根据本工程工期要求及工程数量确定。1.1. 2岗前培训岗前培训是所有职工必须履行的程序。针对不同的对象进行培训内容的组合,做到有针对性、有目的性、有效果。由项目部组织技术、安质、工经和财务等部门具有丰富施工经验的人员,分专业制定岗前培训计划,对准备进场的管理人员和施工人员进行集中学习和培训I。确保所有人员均能以饱满的热情、认真负责

3、的工作态度、精湛的施工技术和安全优质高效的工作效率圆满完成施工任务。LL2.1培训内容安全与环保教育培训使所有管理和施工人员熟悉与本工程工程相关的安全生产知识,熟悉安全法规的主要内容,了解安全生产的重要性,掌握安全防护的“三不”基本要领。专业知识培训针对本工程的特点、技术难点、技术要求、质量标准、操作工艺等,在正式施工前,由项目经理部统一组织,针对施工人员施工的具体工程项目,对施工人员进行岗前培训,明确设计标准、技术要求、施工工艺、操作方法和质量标准,施工人员经培训合格后上岗。对于施工中采用的新工艺、新设备,必须在施工人员中挑选理论知识、实际操作能力都较强的专业技术人员到专门技术学校及专业厂家

4、进行培训,待其熟练掌握操作技术后,才能进场。合同学习要求参与施工管理和作业的人员明确知道本工程的各项目标,特别的质量目标、安全目标、工期目标,以及环境保护、职业健康安全的要求。明确履约的重要性和违约的严重后果。要求参与施工的各级管理人员明确知道项目质量管理体系,熟悉项目程序文件,熟悉并掌握项目建设相关方的运行程序和要求。组织纪律要让每一位职工都清楚地知道项目经理部制定的劳动纪律,知道奖罚措施。1.1.2.2组织措施项目经理部组织有关部门具体落实岗前培训工作,包括制定计划、编写培训教材、组织培训、考试考核、发放培训合格证等。项目经理部建立职工考核制度、奖罚制度并认真贯彻执行。在生产、生活区内设置

5、宣传栏,利用施工间隙进行法制宣传和环保教育,教育施工人员遵章守纪,保障社会治安,保护周边环境。施工过程中,在施工队伍中开展劳动竞赛,技术比武和安全评比等活动,提高施工人员整体施工水平。1. 2主要劳动力组织计划各施工队伍、各工种劳动力上场计划根据工程施工进度来安排确定,施工人员根据施工计划和工程实际需要,分批组织进场。在施工过程中,由项目经理部统一调度,合理调配施工人员,确保各施工队、各工种之间相互协调,减少窝工和施工人员浪费现象。工程完工后,在统一安排、调度下,分批安排多余施工人员退场。根据施工总体布置规划,项目部经理部设2个基坑开挖施工队、2个管道敷设施工队、1个电力照明施工队、2个路基施

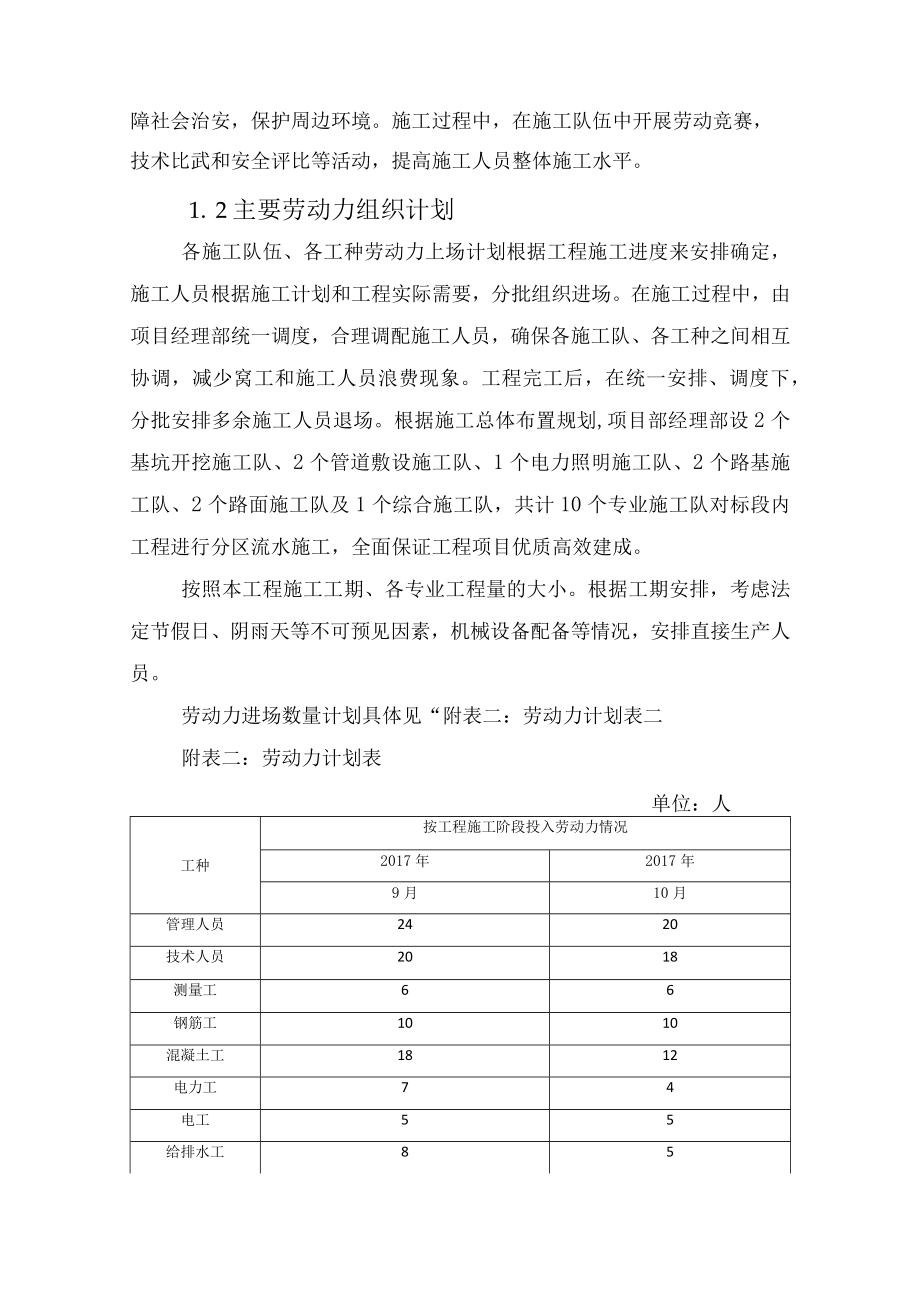

6、工队、2个路面施工队及1个综合施工队,共计10个专业施工队对标段内工程进行分区流水施工,全面保证工程项目优质高效建成。按照本工程施工工期、各专业工程量的大小。根据工期安排,考虑法定节假日、阴雨天等不可预见因素,机械设备配备等情况,安排直接生产人员。劳动力进场数量计划具体见“附表二:劳动力计划表二附表二:劳动力计划表单位:人工种按工程施工阶段投入劳动力情况2017年2017年9月10月管理人员2420技术人员2018测量工66钢筋工1010混凝土工1812电力工74电工55给排水工85管道工148电焊工55起重工53试验工64模板工1210木工1210普工6040合计2121602施工机械设备组

7、织及配置计划接到中标通知书后,立即调遣机械设备入场。入场机械设备优选精良设备,并合理配套,形成综合生产能力。设备能力大于进度指标要求的能力。同类设备尽可能采用国内厂家设备,以方便配件供应和维修。并配备专业设备维修人员,备足易损配件,在各施工队设配件库,建立机修车间,加强对设备的维修和保养,确保设备始终处于完好状态。保障水、电供应,架设必要临时电力线,并配备足够的运输车辆,排水及备用发电设备。2.1机械设备的配备原则优选精良机械设备,并合理配套,形成综合生产能力。设备能力大于进度指标要求的能力。同类设备尽可能采用国内厂家设备,已方便配件供应和维修。在机械设备的配备上,综合考虑每台机械设备在整套系

8、统中的协调性,确保整套设备中的机械可以互相配合,共同发挥最大作用,实现快速施工的目的。同时加强机械设备和道路的维修力量,保证机械完好率,努力提高机械装备效率,确保工程进度。配备专业设备维修人员,备足易损配件,在各施工队设配件库,建立机修车间,加强对设备的维修和保养,确保设备始终处于完好状态。保障水、电供应,架设必要临时电力线,并配备足够的运输车辆,排水及备用发电设备。2. 2进场安排和设备保障接到中标通知书后,立即调遣机械设备入场,挖掘机、装载机、和吊车等设备五日内进入现场。做好设备维修养护工作,平常备足常用件、易损件。做到各种机械设备“开机正常,停机保养”。同时与各生产厂家保持联系,及时处理

9、关键性机械故障,确保设备利用率。2. 3机械设备仪器调配2 .3.1机械设备调配原则投入本工程的主要机械、试验设备仪器按“数量充足、配备合理、性能稳定、有计划、分批次”的原则进场。根据施工进度和工程施工需要,合理安排机械进场及现场调配,确保施工机械满足工程进度要求。各分项工程根据施工进度,在施工高峰期后,根据剩余工程量,在确保足量的机械设备和试验仪器后,富裕机械设备和试验仪器分批次退场。3 .3.2机械、试验设备仪器调配计划本工程检测设备安排前期进场,组建试验室。试验检测设备安排在2017年9月1日以前进场。挖掘机、装载机等土方机械在接到中标通知后5日内到场,满足临时工程建设的需要。2. 4机

10、械设备供应的应急预案根据本项目各专业的工程量,所有拟投入的机械设备都有一定的富余量或可同效替代的机械设备,备用发电机功率和台数必须满足主要工点和机械的运转需要,备用的机械设备性能良好,就位合理,随时处在待命状态,确保施工不因机械设备的原因而受影响。2. 5主要施工机械设备主要施工机械设备详见“附表一:拟投入本工程的主要施工设备表”。附表一:拟投入本工程的主要施工设备表序设备名称型号规格数国别产地制作年份额定功率(KW)生产能力用于施工部位备注1挖掘机PC300-64小松2010175土石方良好2装载机50ZL50G2厦门2011175土石方良好3自卸车(15t)CQ3322B8青岛201117

11、5土石方良好4振动压路机CA51S2瑞典201123520t土石方良好5平地机PY1802长沙2012132土石方良好6混凝土输送车JCQ6A4北京2010208IOm混凝土良好7混凝土泵车HBT-601济宁201159混凝土良好8钻凿两用电锤钻TE55/900W2徐州2013破碎良好9稳定土摊铺机RP9022徐工20121379m路面良好10重型振动压路机BW225D2德国201125T路面良好11重型振动压路机I.SD228H2洛阳201228T路面良好12双钢轮振动压路机CC72002上海201216417t路面良好13双钢轮振动压路机XD142S2徐工201111814t路面良好14胶

12、轮压路机20t2徐工2013路面良好15履带式沥青摊铺机ABG98204沃尔沃201127316m路面良好16全自动沥青洒布车SX5190GLQ2杭州20106000L路面良好17沥青碎石同步封层车T4242西安2011247路面良好18路面切缝机HQS4002北京20149路面良好19附着式振动器SN5010衡水2014混凝土良好20平板振捣器ZW-34唐山2014混凝土良好21吊车ZYQ25T3徐州2011220吊装良好22汽车起重机QY502徐州201021325吊装良好23钢筋调直机JJM-31福州201396钢筋良好24钢筋切断机CQ501南京201390钢筋良好25钢筋弯曲机GJB

13、7-401福州201395钢筋良好26自行式强力清扫机CLW5061TSL31湖北201466路面良好27抽水机ZSJ2武汉2012管线良好28电焊机BX-5001泰安20112钢筋良好30发电机DF3601潍坊2009250备用良好31变压器S9-5001西安2014500电力良好32洒水车EQ1130F2湖北2011118土石方良好33井点降水设备JS601山东2007基坑良好22全站仪LeicaTCRA1瑞士2014352测量良好34经纬仪J22北光2012485测量良好35水准仪NA282南京2014568测量良好36精密水准仪LeicaDNA031瑞士2014532测量良好37万能材料试验机600kN1西安2013463试验良好38压力试验机2000kN1南京2013380试验良好39恒压力试验机300kN1山东2014420试验良好

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 工作计划

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
