《十一、十二局联合体工作汇报(第16周).docx》由会员分享,可在线阅读,更多相关《十一、十二局联合体工作汇报(第16周).docx(6页珍藏版)》请在第壹文秘上搜索。

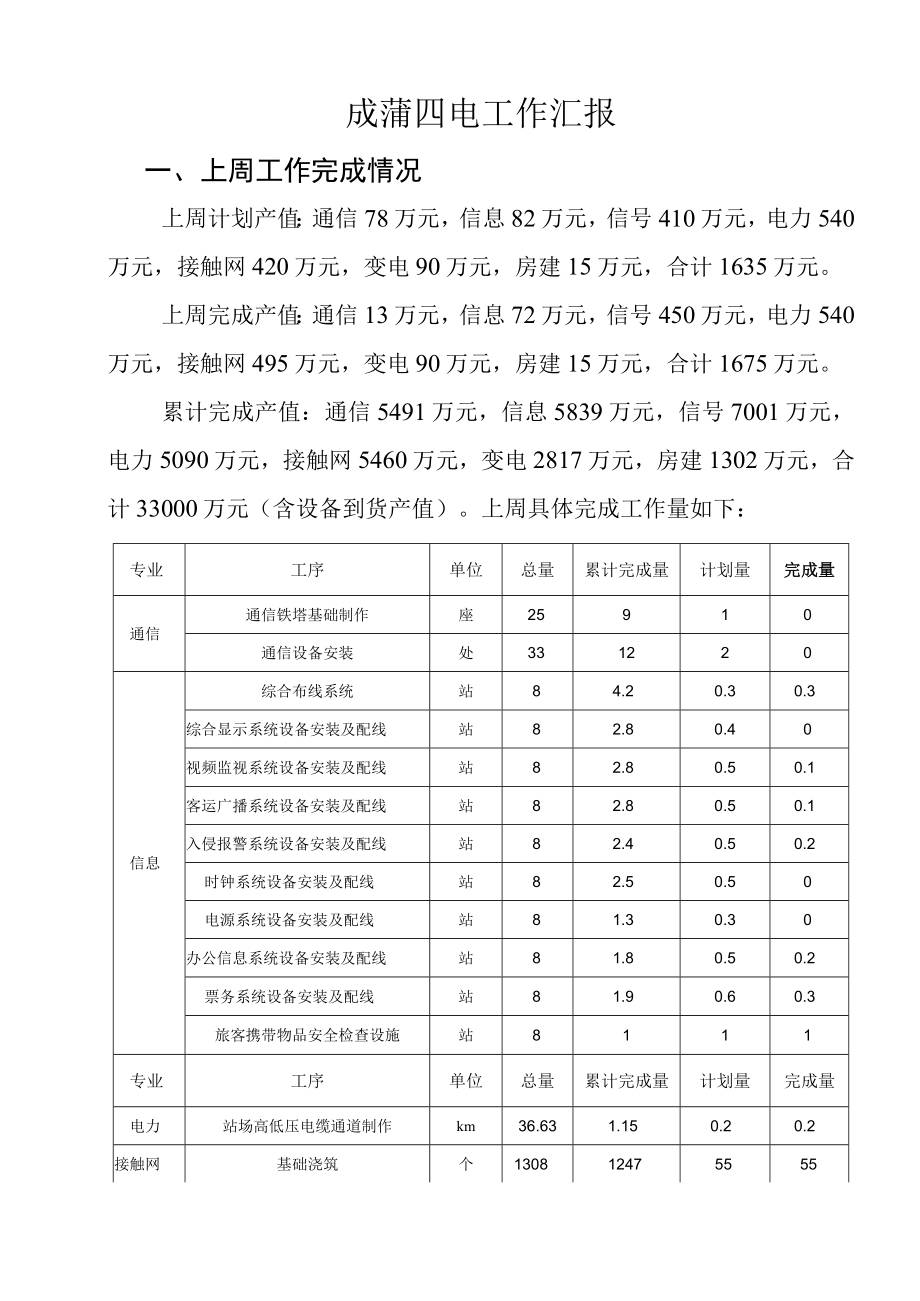

1、新建成都至蒲江铁路站后四电系统集成工程成蒲四电工作汇报(第16周)中国铁建中铁十一、十二局联合体成蒲铁路工程项目经理部二。一六年一月一、上周工作完成情况1二、本周施工计划2三、需要协调解决的主要问题4成蒲四电工作汇报一、上周工作完成情况上周计划产值:通信78万元,信息82万元,信号410万元,电力540万元,接触网420万元,变电90万元,房建15万元,合计1635万元。上周完成产值:通信13万元,信息72万元,信号450万元,电力540万元,接触网495万元,变电90万元,房建15万元,合计1675万元。累计完成产值:通信5491万元,信息5839万元,信号7001万元,电力5090万元,接
2、触网5460万元,变电2817万元,房建1302万元,合计33000万元(含设备到货产值)。上周具体完成工作量如下:专业工序单位总量累计完成量计划量完成量通信通信铁塔基础制作座25910通信设备安装处331220信息综合布线系统站84.20.30.3综合显示系统设备安装及配线站82.80.40视频监视系统设备安装及配线站82.80.50.1客运广播系统设备安装及配线站82.80.50.1入侵报警系统设备安装及配线站82.40.50.2时钟系统设备安装及配线站82.50.50电源系统设备安装及配线站81.30.30办公信息系统设备安装及配线站81.80.50.2票务系统设备安装及配线站81.90
3、.60.3旅客携带物品安全检查设施站8111专业工序单位总量累计完成量计划量完成量电力站场高低压电缆通道制作km36.631.150.20.2接触网基础浇筑个130812475555下锚补偿装置安装处513741414支柱组立根43061478100147支柱装配条公里32532.333房建主体工程m?477118133636附属围墙m278514453030变电地网敷设米39143294600600一次架空导线安装米23601390270270信号信号机基础或支架安装套166555转辙设备安装组97222未完成工作原因分析:通信专业:温江站铁塔基础制作因站房施工单位开始较晚,未定位,现无法实
4、施;崇州站仍在进行基础施工,邛睐箱式分区所未到,无法进行设备安装。信息专业:崇州站正在进行基础施工,朝阳湖站无设备进场安装条件,无法进行设备安装。二、本周施工计划本周计划完成产值:通信11万元,信息18万元,信号28万元,电力33万元,接触网45万元,变电23万元,房建10万元,合计168万元,具体施工计划如下:专业工序单位总量累计完成量本周计划量施工范围通信通信设备配线处33102DK84+150基站、邛味分区所信息综合布线系统站84.20.3成都西站、崇州站综合显示系统设备安装及配线站82.80.5崇州站、朝阳湖站视频监视系统设备安装及配线站82.80.5崇州站、朝阳湖站客运广播系统设备安
5、装及配线站82.80.5崇州站、朝阳湖站入侵报警系统设备安装及配线站82.41成都西站、崇州站、朝阳湖站时钟系统设备安装及配线站82.50.8崇州站、朝阳湖站电源系统设备安装及配线站81.31崇州站、朝阳湖站办公信息系统设备安装及配线站81.81.1崇州站、朝阳湖站公安信息系统设备安装及配线站81.81.4崇州站、朝阳湖站环境监控系统设备安装及配线站81.41.1崇州站、朝阳湖站票务系统设备安装及配线站81.90.7成都西站、朝阳湖站旅客携带物品安全检查设施站812成都西站、西来站电力站场高低压电缆通道制作km36.631.150.15朝阳湖站接触网支柱组立根43061478100成都西站、温
6、江至羊马、西来至蒲江、邛味至西来基础浇筑个1308124755成都西站、西来站、朝阳湖站支柱装配条公里32532.33成都西站、温江至羊马、双流北至温江、温江车站、朝阳湖站下锚补偿装置安装处5137414成都西站、温江至羊马、双流北至温江、温江车站、朝阳湖站房建主体工程m14771181357大邑牵引变电所、大邑配电所、DK84+200基站附属围墙M2785144520DK84+200基站专业工序单位总量累计完成量本周计划量施工范围变电地网敷设米39143294620大邑牵变所一次架空导线安装米23601390290大邑牵变所信号转辙设备安装组9722成都西站三、需要协调解决的主要问题土建接触网基础限界、保护层问题及预留错误未整改:经现场调查,目前土建3个标段均有部分土建施工接触网基础预留错误,土建施工接触网基础部分基础限界、螺栓保护层不满足设计要求(站前三标共计229处,其中站前三标一分部有120处、站前三标二分部有61处、站前三标三分部有48处),详见附件二现场调查问题库,均未进行整改,严重影响接触网支柱组立施工,恳请尽快协调解决。附件一:中铁十一、十二局联合体新建成蒲至蒲江铁路工程重点工程形象施工第或周进度计划附件二:中铁十一、十二局联合体新建成蒲至蒲江铁路工程现场调查问题库中铁十一、十二局联合体成蒲铁路工程项目经理部二。一六年一月十五日
