《发电项目整套启动现场调试检查检查表.docx》由会员分享,可在线阅读,更多相关《发电项目整套启动现场调试检查检查表.docx(2页珍藏版)》请在第壹文秘上搜索。

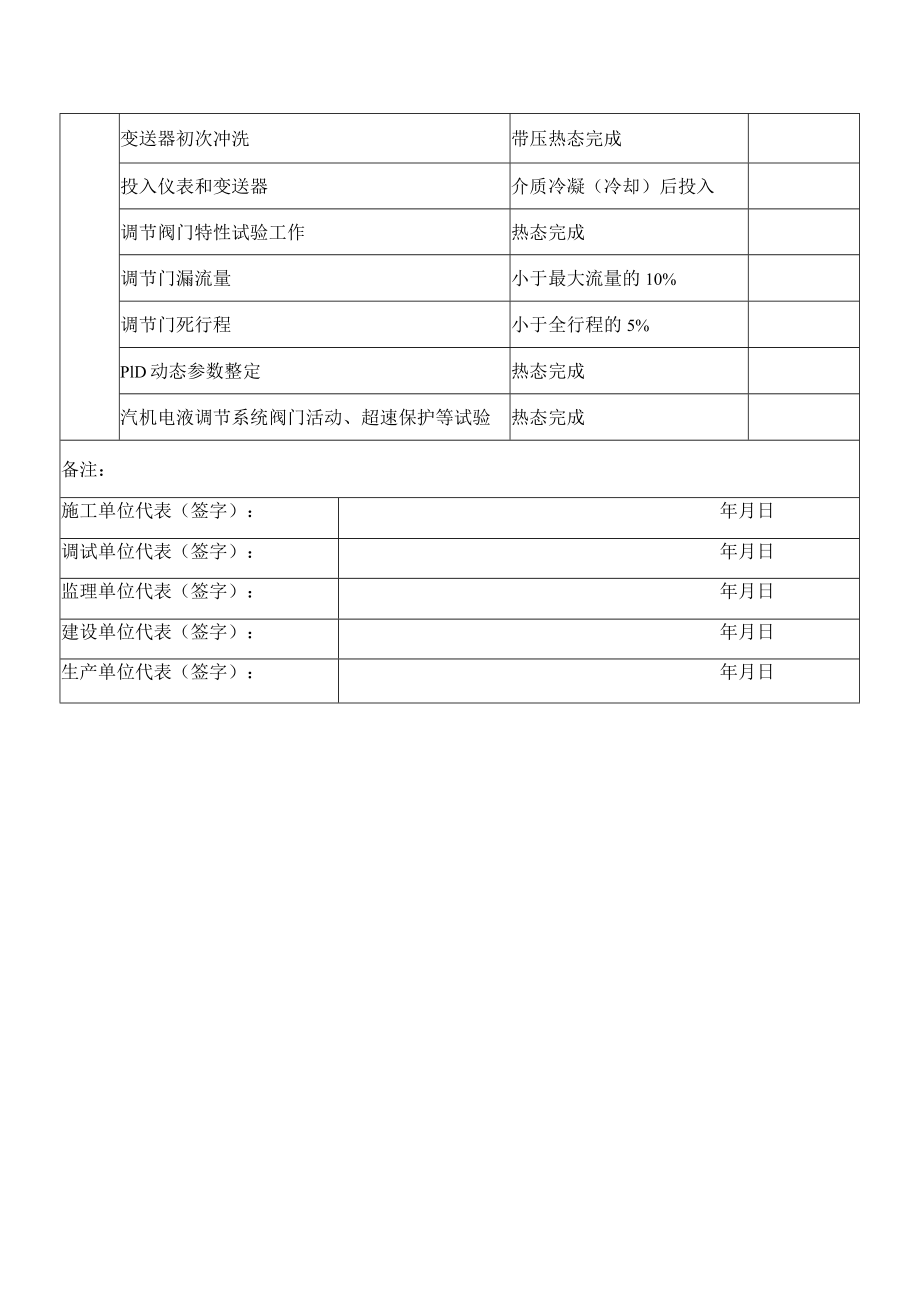

发电项目整套启动现场调试检查检查表类别检查内容要求结果综合调试用仪器设备齐全,性能良好热控施工图纸和设计资料齐全,正确热控安装及土建工作基本结束热控电源系统(包括不停电电源系统)安全,可靠仪表空压机系统全部投入运行主控室和热控电子设备间照明良好电子设备间空调系统全部投入热控系统接地系统测试合格设备缺陷无重大缺陷系统试验一次执行元件的单体校验完成,鉴定证书齐全电磁阀的单体检查试验工作完成,鉴定证书齐全静态参数计算和设置齐全,正确热控仪表监视系统的传动试验完成热工信号报警系统静态试验完成FSSS系统的试验完成数据采集系统的静态试验全部完成模拟量控制系统的开环试验全部完成联锁保护回路的静态试验完成过程试验汽机电液调节系统的静态试验完成顺序控制系统静态试验完成其它辅助控制系统的静态试验完成变送器初次冲洗带压热态完成投入仪表和变送器介质冷凝(冷却)后投入调节阀门特性试验工作热态完成调节门漏流量小于最大流量的10%调节门死行程小于全行程的5%PlD动态参数整定热态完成汽机电液调节系统阀门活动、超速保护等试验热态完成备注:施工单位代表(签字):年月日调试单位代表(签字):年月日监理单位代表(签字):年月日建设单位代表(签字):年月日生产单位代表(签字):年月日
