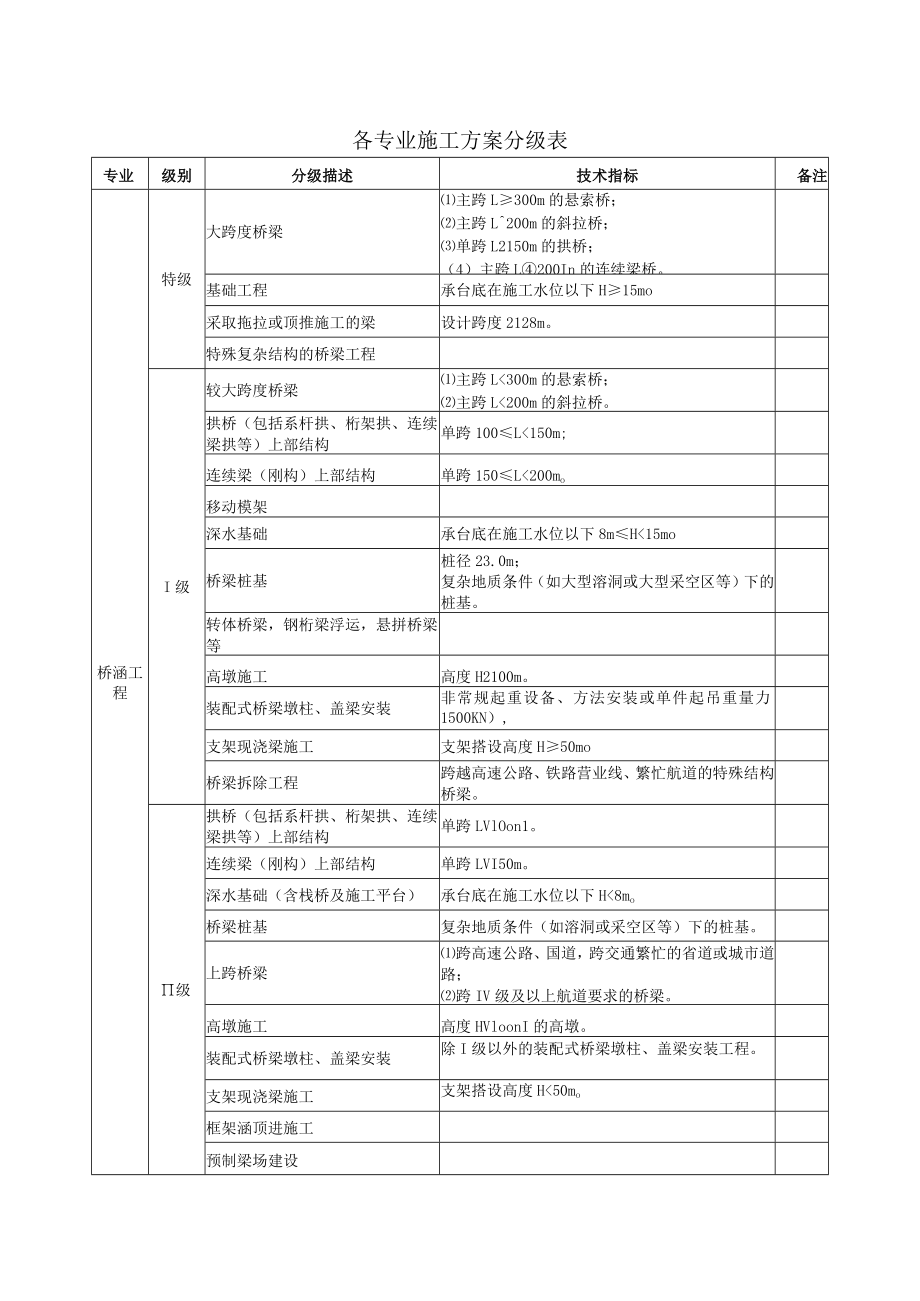

1、各专业施工方案分级表专业级别分级描述技术指标备注桥涵工程特级大跨度桥梁主跨L300m的悬索桥;主跨L200m的斜拉桥;单跨L2150m的拱桥;(4)主跨L200In的连续梁桥。基础工程承台底在施工水位以下H15mo采取拖拉或顶推施工的梁设计跨度2128m。特殊复杂结构的桥梁工程I级较大跨度桥梁主跨L300m的悬索桥;主跨L200m的斜拉桥。拱桥(包括系杆拱、桁架拱、连续梁拱等)上部结构单跨100L150m;连续梁(刚构)上部结构单跨150L200mo移动模架深水基础承台底在施工水位以下8mH15mo桥梁桩基桩径23.0m;复杂地质条件(如大型溶洞或大型采空区等)下的桩基。转体桥梁,钢桁梁浮运,

2、悬拼桥梁等高墩施工高度H2100m。装配式桥梁墩柱、盖梁安装非常规起重设备、方法安装或单件起吊重量力1500KN),支架现浇梁施工支架搭设高度H50mo桥梁拆除工程跨越高速公路、铁路营业线、繁忙航道的特殊结构桥梁。级拱桥(包括系杆拱、桁架拱、连续梁拱等)上部结构单跨LVlOon1。连续梁(刚构)上部结构单跨LVI50m。深水基础(含栈桥及施工平台)承台底在施工水位以下H8mo桥梁桩基复杂地质条件(如溶洞或采空区等)下的桩基。上跨桥梁跨高速公路、国道,跨交通繁忙的省道或城市道路;跨IV级及以上航道要求的桥梁。高墩施工高度HVloonI的高墩。装配式桥梁墩柱、盖梁安装除I级以外的装配式桥梁墩柱、盖

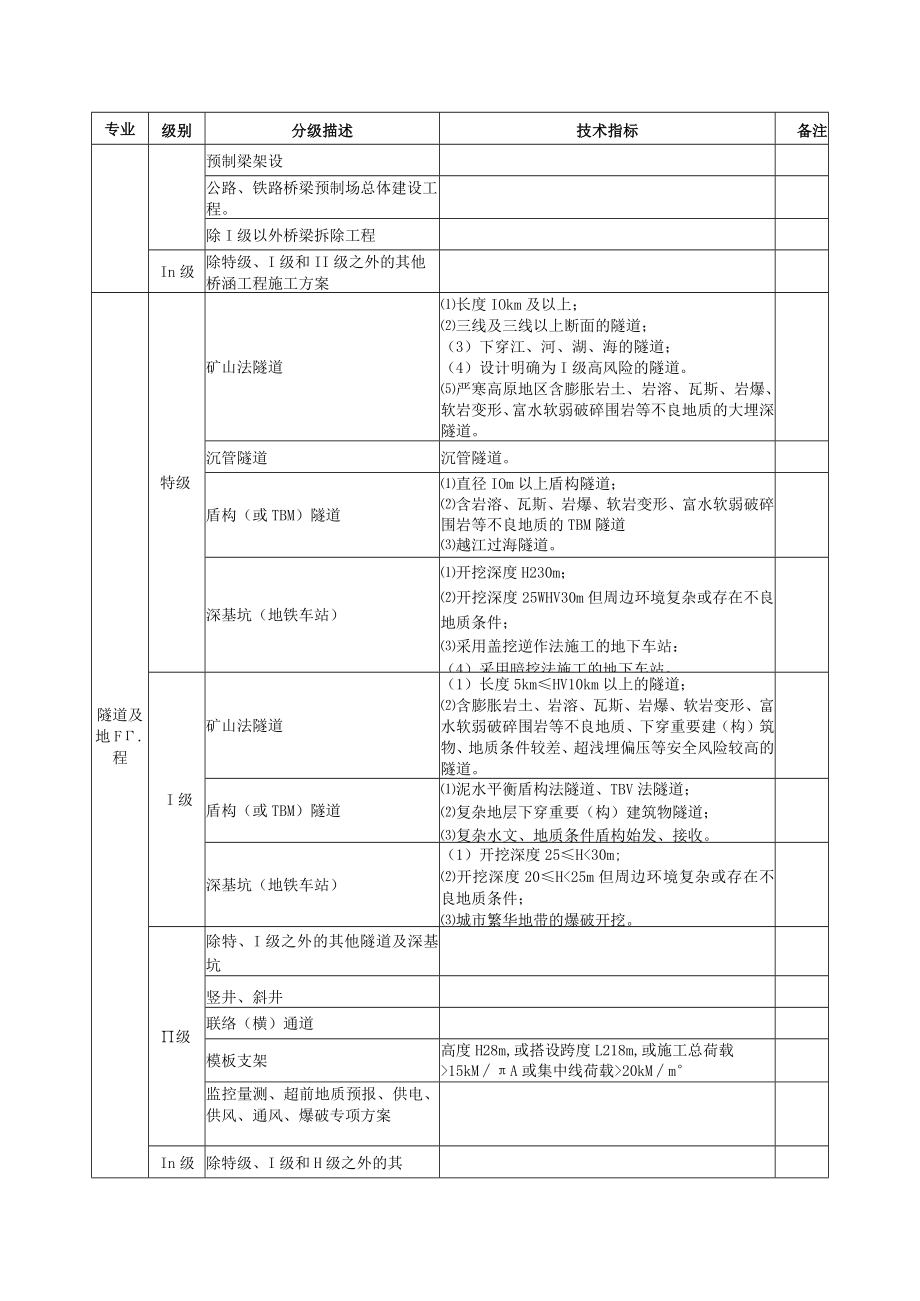

3、梁安装工程。支架现浇梁施工支架搭设高度H50mo框架涵顶进施工预制梁场建设专业级别分级描述技术指标备注预制梁架设公路、铁路桥梁预制场总体建设工程。除I级以外桥梁拆除工程In级除特级、I级和II级之外的其他桥涵工程施工方案隧道及地F.程特级矿山法隧道长度IOkm及以上;三线及三线以上断面的隧道;(3)下穿江、河、湖、海的隧道;(4)设计明确为I级高风险的隧道。严寒高原地区含膨胀岩土、岩溶、瓦斯、岩爆、软岩变形、富水软弱破碎围岩等不良地质的大埋深隧道。沉管隧道沉管隧道。盾构(或TBM)隧道直径IOm以上盾构隧道;含岩溶、瓦斯、岩爆、软岩变形、富水软弱破碎围岩等不良地质的TBM隧道越江过海隧道。深基

4、坑(地铁车站)开挖深度H230m;开挖深度25WHV30m但周边环境复杂或存在不良地质条件;采用盖挖逆作法施工的地下车站:(4)采用暗挖法施工的地下车站。I级矿山法隧道(1)长度5kmHV10km以上的隧道;含膨胀岩土、岩溶、瓦斯、岩爆、软岩变形、富水软弱破碎围岩等不良地质、下穿重要建(构)筑物、地质条件较差、超浅埋偏压等安全风险较高的隧道。盾构(或TBM)隧道泥水平衡盾构法隧道、TBV法隧道;复杂地层下穿重要(构)建筑物隧道;复杂水文、地质条件盾构始发、接收。深基坑(地铁车站)(1)开挖深度25H30m;开挖深度20H15kMA或集中线荷载20kMm监控量测、超前地质预报、供电、供风、通风、

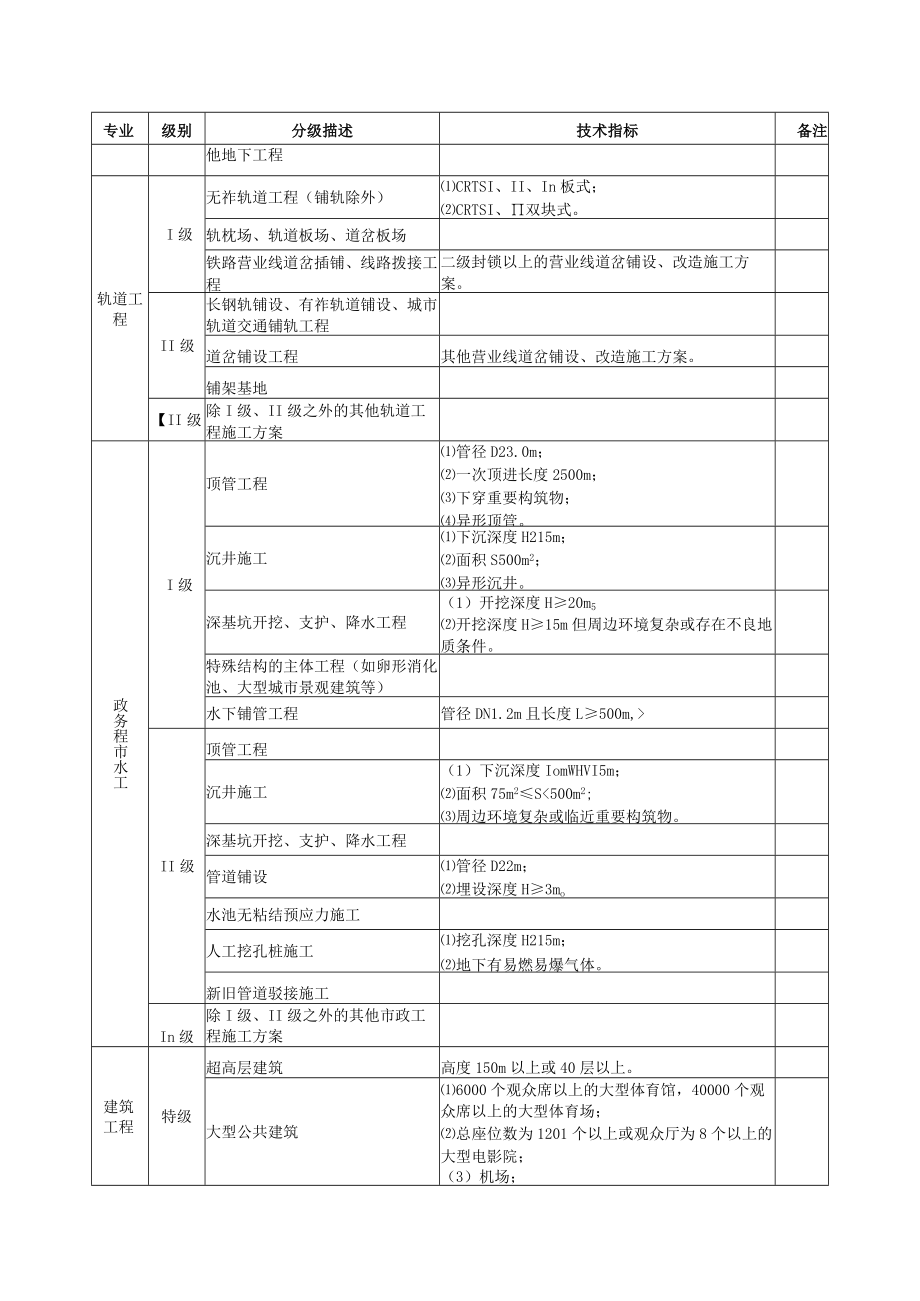

5、爆破专项方案In级除特级、I级和H级之外的其专业级别分级描述技术指标备注他地下工程轨道工程I级无祚轨道工程(铺轨除外)CRTSI、II、In板式;CRTSI、双块式。轨枕场、轨道板场、道岔板场铁路营业线道岔插铺、线路拨接工程二级封锁以上的营业线道岔铺设、改造施工方案。II级长钢轨铺设、有祚轨道铺设、城市轨道交通铺轨工程道岔铺设工程其他营业线道岔铺设、改造施工方案。铺架基地【II级除I级、II级之外的其他轨道工程施工方案政务程市水工I级顶管工程管径D23.0m;一次顶进长度2500m;下穿重要构筑物;异形顶管。沉井施工下沉深度H215m;面积S500m2;异形沉井。深基坑开挖、支护、降水工程(1

6、)开挖深度H20m5开挖深度H15m但周边环境复杂或存在不良地质条件。特殊结构的主体工程(如卵形消化池、大型城市景观建筑等)水下铺管工程管径DN1.2m且长度L500m,II级顶管工程沉井施工(1)下沉深度IomWHVI5m;面积75m2S500m2;周边环境复杂或临近重要构筑物。深基坑开挖、支护、降水工程管道铺设管径D22m;埋设深度H3mo水池无粘结预应力施工人工挖孔桩施工挖孔深度H215m;地下有易燃易爆气体。新旧管道驳接施工In级除I级、II级之外的其他市政工程施工方案建筑工程特级超高层建筑高度150m以上或40层以上。大型公共建筑6000个观众席以上的大型体育馆,40000个观众席以

7、上的大型体育场;总座位数为1201个以上或观众厅为8个以上的大型电影院;(3)机场;专业级别分级描述技术指标备注(4)铁路一等站及以上;单体建筑面积8万户。I级深基坑开挖深度H215m;开挖深度H15m且周边环境复杂或建设场地地质不良。梁板工程及支撑体支撑体系搭设高度H215m;现浇梁跨度L,24m;现浇梁截面面积S24.0m2;(4)现浇楼板厚度B270cm.多、高层预应力框架结构体系施工跨度L232m液压或电动爬升式脚手架施工高度HelOOn1。工具式模板工程滑模、爬模、飞模施工。玻璃、金属、石材等落墙施工高度H260m。装配式建筑预制装配式高层建筑。II级深基坑开挖、支护、降水工程开挖深

8、度5mHV15i;开挖深度3mH5m且周边环境复杂或建设场地地质不良。模板工程及支撑体系搭设高度4mH20m;现浇梁跨度6mL24m;现浇梁截面积0.3m2WSV4.0m2;(4)现浇楼板厚度15cmB70cmo大型、特大型工程的装修工程液压或电动爬升式脚手架施工玻璃、金属、石材等幕墙施工金属屋面施工防水工程地下室底板与外墙防水,屋面防水等。塔吊安拆施工,室外人货电梯安拆施工,施工吊篮、卸料平台设计和施工,施工用脚手架(落地脚手架、悬挑脚手架)设计和施工超高层建筑及复杂形体建筑专项测量施工方案装配式结构构件吊装工程III级除特级、I级、II级之外的其他建筑工程施工方案钢结构工程特级钢桥梁工程符

9、合桥梁工程分级中特级技术标准的。钢结构建筑工程超高层建筑;跨度72m及以上的桁架;跨度60In以上的网架;(4)跨度45m以上的张弦梁;跨度50m以上的薄壳结构等。专业级别分级描述技术指标备注I级钢桥梁安装工程符合桥梁工程分级中【级技术标准的;单跨L80m;(3)单跨40WLV80,采用整体吊装、顶推拖拉架设、悬臂架设、特殊设备安装等复杂工艺的;(4)跨越高速公路、铁路营业线、繁忙航道的钢桥梁安装工程。钢结构建筑安装工程跨度L236m小于特级规定的钢结构主体工程;钢结构主体工程施工高度H224承重支架(1)支架高度H240m;单点支承力N210000KN。II级钢桥梁安装工程除特级、I级之外的

10、钢桥梁安装工程。钢结构建筑安装工程跨度L36m;高度HV24m0承重支架除I级之外的承重支架。山级除特级、I级和级之外的钢结构工程施工方案四”营线程“电及业工特级30组以上道岔大型站场改造专业交叉多、旅客乘降量大的敏感地区的站场改造。I级铁路通信干线网络及设备施工中断跨局行车通信业务且影响图定旅客运行;中断繁忙干线铁路6小时及以上或干线铁路7小时及以上,同时中断2站及以上行车通信业务。铁路GSM-R核心网络施工中断跨局行车通信业务且影响图定旅客列车运行。全站信号联锁闭塞系统改造需调整图定跨局旅客列车开行计划。CTC中心系统设备及列控系统改造需调整图定跨局旅客列车开行计划;影响信联闭8小时及以上

11、。300km小时及以上高速接触网工程接触网100条公里及以上。牵引供电系统接触网改造繁忙干线铁路封锁5小时及以上;干线铁路封锁6小时及以上。铁路站场综合性改造多专业交叉施工且单项内容3项达到级指标;单项专业内容达到I级指标。上跨铁路营业线施工繁忙干线和干线铁路大型换梁施工;繁忙干线和干线铁路封锁2小时及以上的大型结构物上跨施工。下穿铁路营业线施工封锁繁忙干线5小时或干线铁路6小时。II级铁路通信网络及设备施工中断跨局行车通信业务,不影响图定旅客列车运行;中断局内行车通信业务,且影响图定旅客列车运行;(3)中断繁忙干线铁路4小时及以上或干线铁路5小时及以上,同时中断2站及以上行车通专业级别分级描

12、述技术指标备注信业务。车站信联闭系统改造需调整局内旅客列车开行计划。CTC系统设备及列控系统改造需调整局内旅客列车开行计划;(2)影响繁忙干线铁路信联闭3小时及以上;影响干线铁路信联闭4小时及以上。一般站场信号改造影响信联闭3小时及以上;繁忙干线铁路封锁3小时及以上;干线铁路封锁4小时及以上。铁路站场综合性改造多专业交叉施工且单项内容3项达到In级指标;单项专业内容达到II级指标。上跨铁路营业线施工繁忙干线和干线铁路其它换梁施工;繁忙干线和干线铁路封锁2小时内大型结构物上跨施工。下穿铁路营业线施工封锁繁忙干线3小时或干线铁路4小时。HI级除I、H之外的其他的信号、接触网、电力、通信工程施工方案机电安装工程I级复杂环境下大型设备安装和拆除使用到500t及以上的起吊设备。II级大吨位龙门吊、提梁设备、架梁设备的安装和拆除施工大型、专项机电设备的安装和拆除施工吊装作业吊重物质量2100t.50t及以上非标、临时起重装置的安装和拆除施工单项工程合同额2500万元,综合工程1000万元以上的机电安装工程项目施工山级除I级、H级之外的其他机电安装

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
