回填土施工工艺标准.docx

上传人:p** 文档编号:220954 上传时间:2023-04-17 格式:DOCX 页数:2 大小:14.86KB
下载 相关 举报
回填土施工工艺标准.docx_第1页
第1页 / 共2页
回填土施工工艺标准.docx_第2页
第2页 / 共2页
亲,该文档总共2页,全部预览完了,如果喜欢就下载吧!
资源描述

《回填土施工工艺标准.docx》由会员分享,可在线阅读,更多相关《回填土施工工艺标准.docx(2页珍藏版)》请在第壹文秘上搜索。

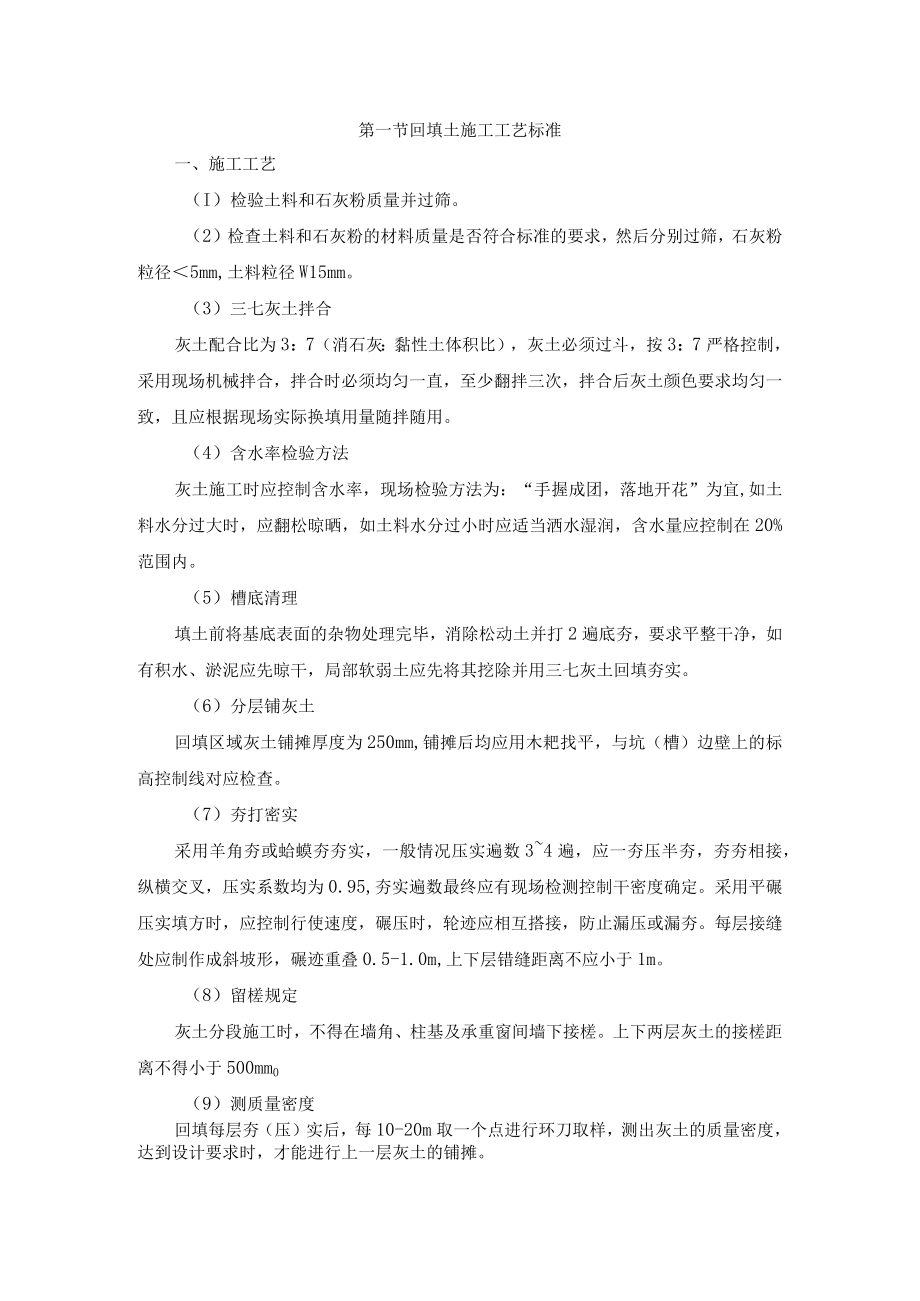

1、第一节回填土施工工艺标准一、施工工艺(I)检验土料和石灰粉质量并过筛。(2)检查土料和石灰粉的材料质量是否符合标准的要求,然后分别过筛,石灰粉粒径5mm,土料粒径W15mm。(3)三七灰土拌合灰土配合比为3:7(消石灰:黏性土体积比),灰土必须过斗,按3:7严格控制,采用现场机械拌合,拌合时必须均匀一直,至少翻拌三次,拌合后灰土颜色要求均匀一致,且应根据现场实际换填用量随拌随用。(4)含水率检验方法灰土施工时应控制含水率,现场检验方法为:“手握成团,落地开花”为宜,如土料水分过大时,应翻松晾晒,如土料水分过小时应适当洒水湿润,含水量应控制在20%范围内。(5)槽底清理填土前将基底表面的杂物处理

2、完毕,消除松动土并打2遍底夯,要求平整干净,如有积水、淤泥应先晾干,局部软弱土应先将其挖除并用三七灰土回填夯实。(6)分层铺灰土回填区域灰土铺摊厚度为250mm,铺摊后均应用木耙找平,与坑(槽)边壁上的标高控制线对应检查。(7)夯打密实采用羊角夯或蛤蟆夯夯实,一般情况压实遍数34遍,应一夯压半夯,夯夯相接,纵横交叉,压实系数均为0.95,夯实遍数最终应有现场检测控制干密度确定。采用平碾压实填方时,应控制行使速度,碾压时,轮迹应相互搭接,防止漏压或漏夯。每层接缝处应制作成斜坡形,碾迹重叠0.5-1.0m,上下层错缝距离不应小于1m。(8)留槎规定灰土分段施工时,不得在墙角、柱基及承重窗间墙下接槎

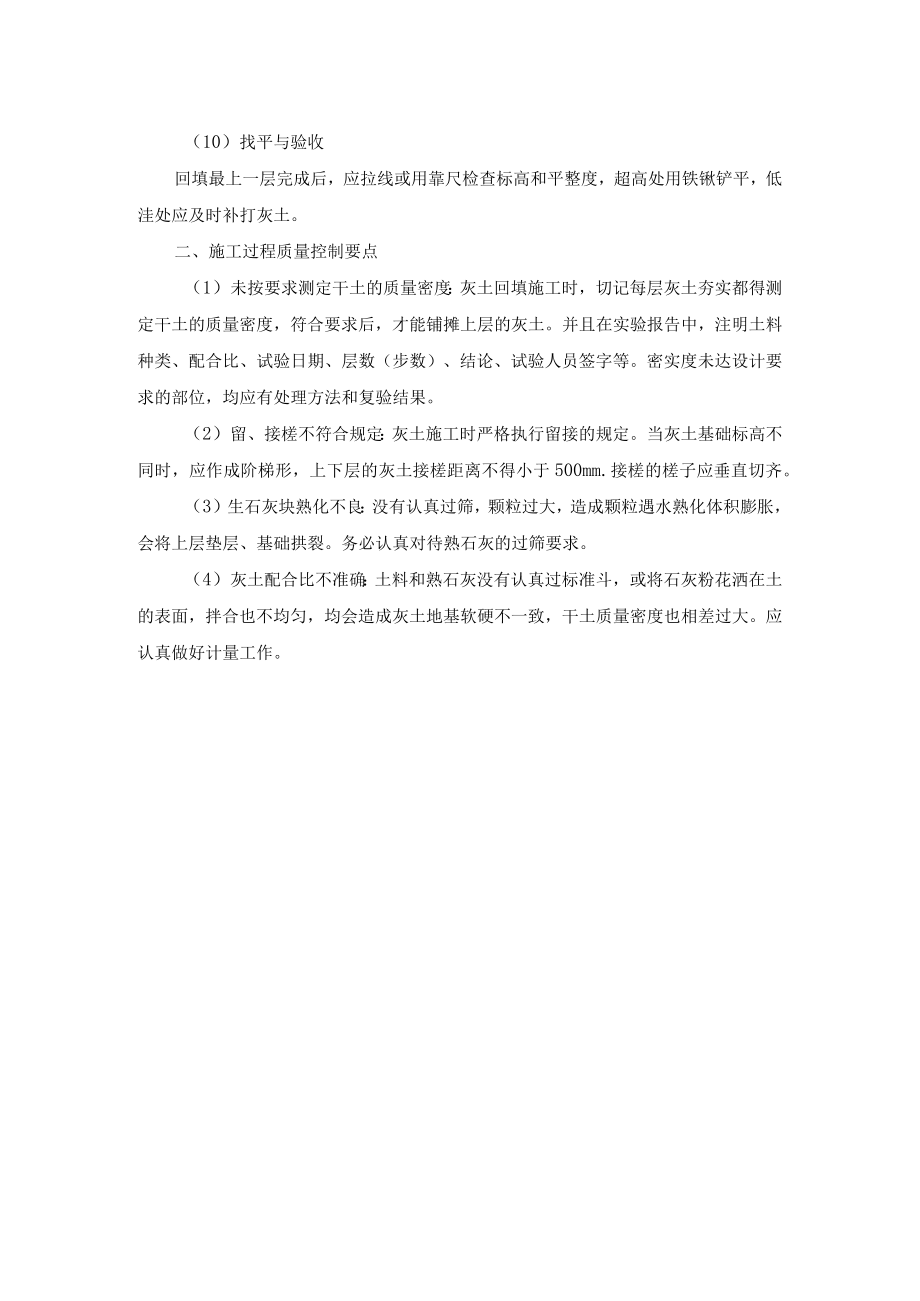

3、。上下两层灰土的接槎距离不得小于500mm0(9)测质量密度回填每层夯(压)实后,每10-20m取一个点进行环刀取样,测出灰土的质量密度,达到设计要求时,才能进行上一层灰土的铺摊。(10)找平与验收回填最上一层完成后,应拉线或用靠尺检查标高和平整度,超高处用铁锹铲平,低洼处应及时补打灰土。二、施工过程质量控制要点(1)未按要求测定干土的质量密度:灰土回填施工时,切记每层灰土夯实都得测定干土的质量密度,符合要求后,才能铺摊上层的灰土。并且在实验报告中,注明土料种类、配合比、试验日期、层数(步数)、结论、试验人员签字等。密实度未达设计要求的部位,均应有处理方法和复验结果。(2)留、接槎不符合规定:灰土施工时严格执行留接的规定。当灰土基础标高不同时,应作成阶梯形,上下层的灰土接槎距离不得小于500mm.接槎的槎子应垂直切齐。(3)生石灰块熟化不良:没有认真过筛,颗粒过大,造成颗粒遇水熟化体积膨胀,会将上层垫层、基础拱裂。务必认真对待熟石灰的过筛要求。(4)灰土配合比不准确:土料和熟石灰没有认真过标准斗,或将石灰粉花洒在土的表面,拌合也不均匀,均会造成灰土地基软硬不一致,干土质量密度也相差过大。应认真做好计量工作。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
