园林景观工程土方工程施工方案.docx

上传人:p** 文档编号:221016 上传时间:2023-04-17 格式:DOCX 页数:4 大小:30.83KB
下载 相关 举报
园林景观工程土方工程施工方案.docx_第1页
第1页 / 共4页
园林景观工程土方工程施工方案.docx_第2页
第2页 / 共4页
园林景观工程土方工程施工方案.docx_第3页
第3页 / 共4页
园林景观工程土方工程施工方案.docx_第4页
第4页 / 共4页
亲,该文档总共4页,全部预览完了,如果喜欢就下载吧!
资源描述

《园林景观工程土方工程施工方案.docx》由会员分享,可在线阅读,更多相关《园林景观工程土方工程施工方案.docx(4页珍藏版)》请在第壹文秘上搜索。

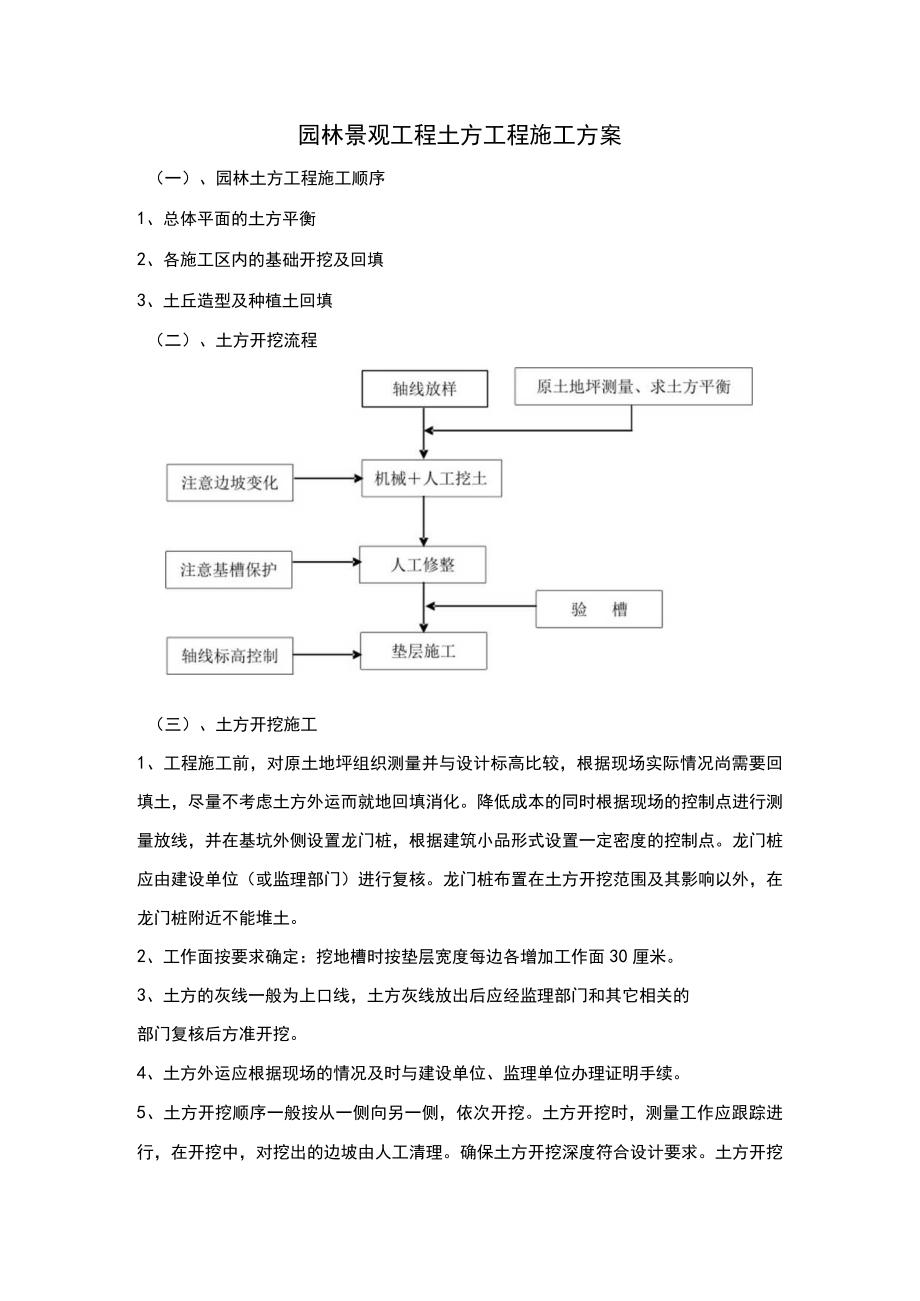

1、园林景观工程土方工程施工方案(一)、园林土方工程施工顺序1、总体平面的土方平衡2、各施工区内的基础开挖及回填3、土丘造型及种植土回填(二)、土方开挖流程(三)、土方开挖施工1、工程施工前,对原土地坪组织测量并与设计标高比较,根据现场实际情况尚需要回填土,尽量不考虑土方外运而就地回填消化。降低成本的同时根据现场的控制点进行测量放线,并在基坑外侧设置龙门桩,根据建筑小品形式设置一定密度的控制点。龙门桩应由建设单位(或监理部门)进行复核。龙门桩布置在土方开挖范围及其影响以外,在龙门桩附近不能堆土。2、工作面按要求确定:挖地槽时按垫层宽度每边各增加工作面30厘米。3、土方的灰线一般为上口线,土方灰线放

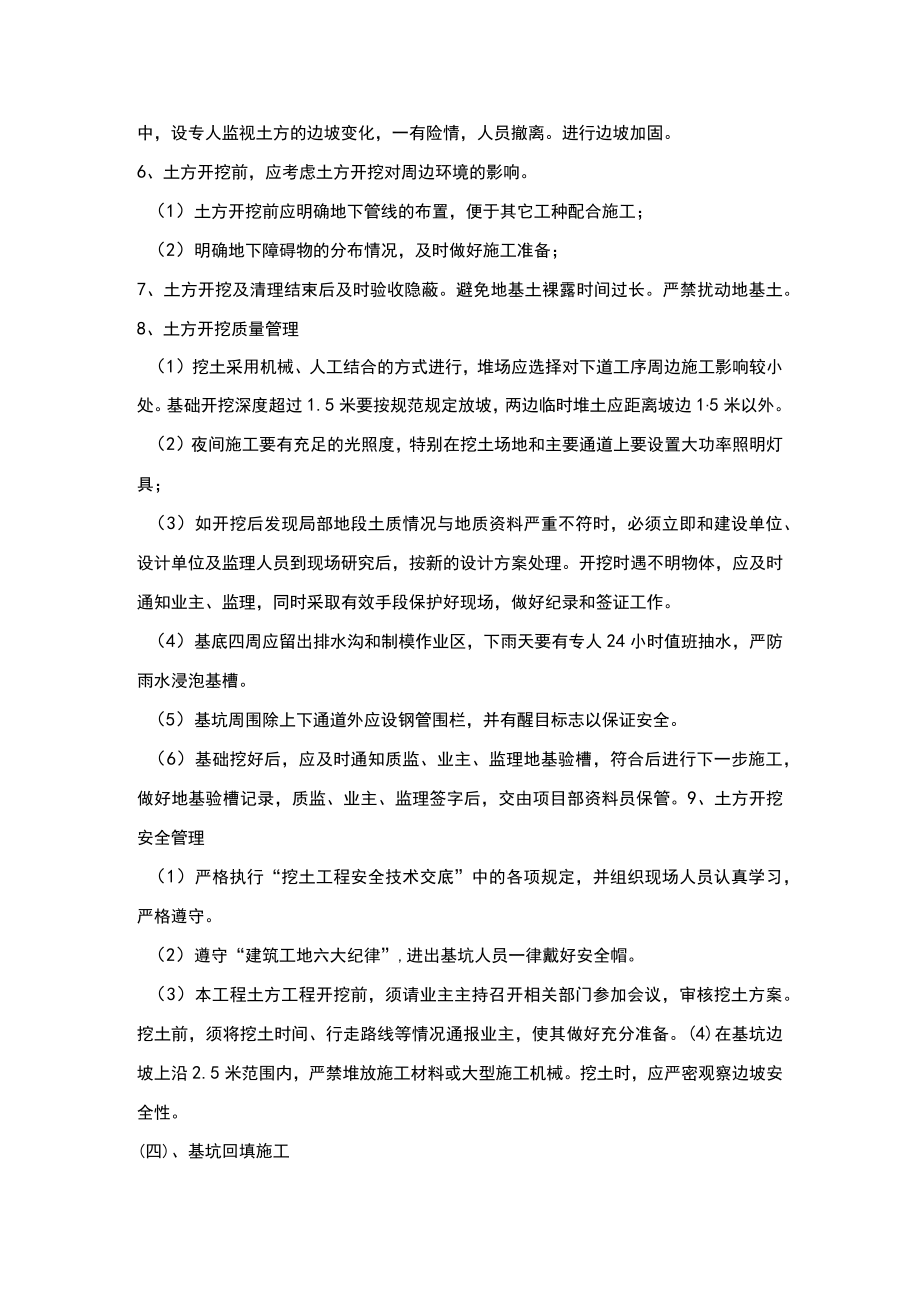

2、出后应经监理部门和其它相关的部门复核后方准开挖。4、土方外运应根据现场的情况及时与建设单位、监理单位办理证明手续。5、土方开挖顺序一般按从一侧向另一侧,依次开挖。土方开挖时,测量工作应跟踪进行,在开挖中,对挖出的边坡由人工清理。确保土方开挖深度符合设计要求。土方开挖中,设专人监视土方的边坡变化,一有险情,人员撤离。进行边坡加固。6、土方开挖前,应考虑土方开挖对周边环境的影响。(1)土方开挖前应明确地下管线的布置,便于其它工种配合施工;(2)明确地下障碍物的分布情况,及时做好施工准备;7、土方开挖及清理结束后及时验收隐蔽。避免地基土裸露时间过长。严禁扰动地基土。8、土方开挖质量管理(1)挖土采用

3、机械、人工结合的方式进行,堆场应选择对下道工序周边施工影响较小处。基础开挖深度超过1.5米要按规范规定放坡,两边临时堆土应距离坡边15米以外。(2)夜间施工要有充足的光照度,特别在挖土场地和主要通道上要设置大功率照明灯具;(3)如开挖后发现局部地段土质情况与地质资料严重不符时,必须立即和建设单位、设计单位及监理人员到现场研究后,按新的设计方案处理。开挖时遇不明物体,应及时通知业主、监理,同时采取有效手段保护好现场,做好纪录和签证工作。(4)基底四周应留出排水沟和制模作业区,下雨天要有专人24小时值班抽水,严防雨水浸泡基槽。(5)基坑周围除上下通道外应设钢管围栏,并有醒目标志以保证安全。(6)基

4、础挖好后,应及时通知质监、业主、监理地基验槽,符合后进行下一步施工,做好地基验槽记录,质监、业主、监理签字后,交由项目部资料员保管。9、土方开挖安全管理(1)严格执行“挖土工程安全技术交底”中的各项规定,并组织现场人员认真学习,严格遵守。(2)遵守“建筑工地六大纪律”,进出基坑人员一律戴好安全帽。(3)本工程土方工程开挖前,须请业主主持召开相关部门参加会议,审核挖土方案。挖土前,须将挖土时间、行走路线等情况通报业主,使其做好充分准备。(4)在基坑边坡上沿2.5米范围内,严禁堆放施工材料或大型施工机械。挖土时,应严密观察边坡安全性。(四)、基坑回填施工1、施工准备施工前应根据工程特点、填方土料种

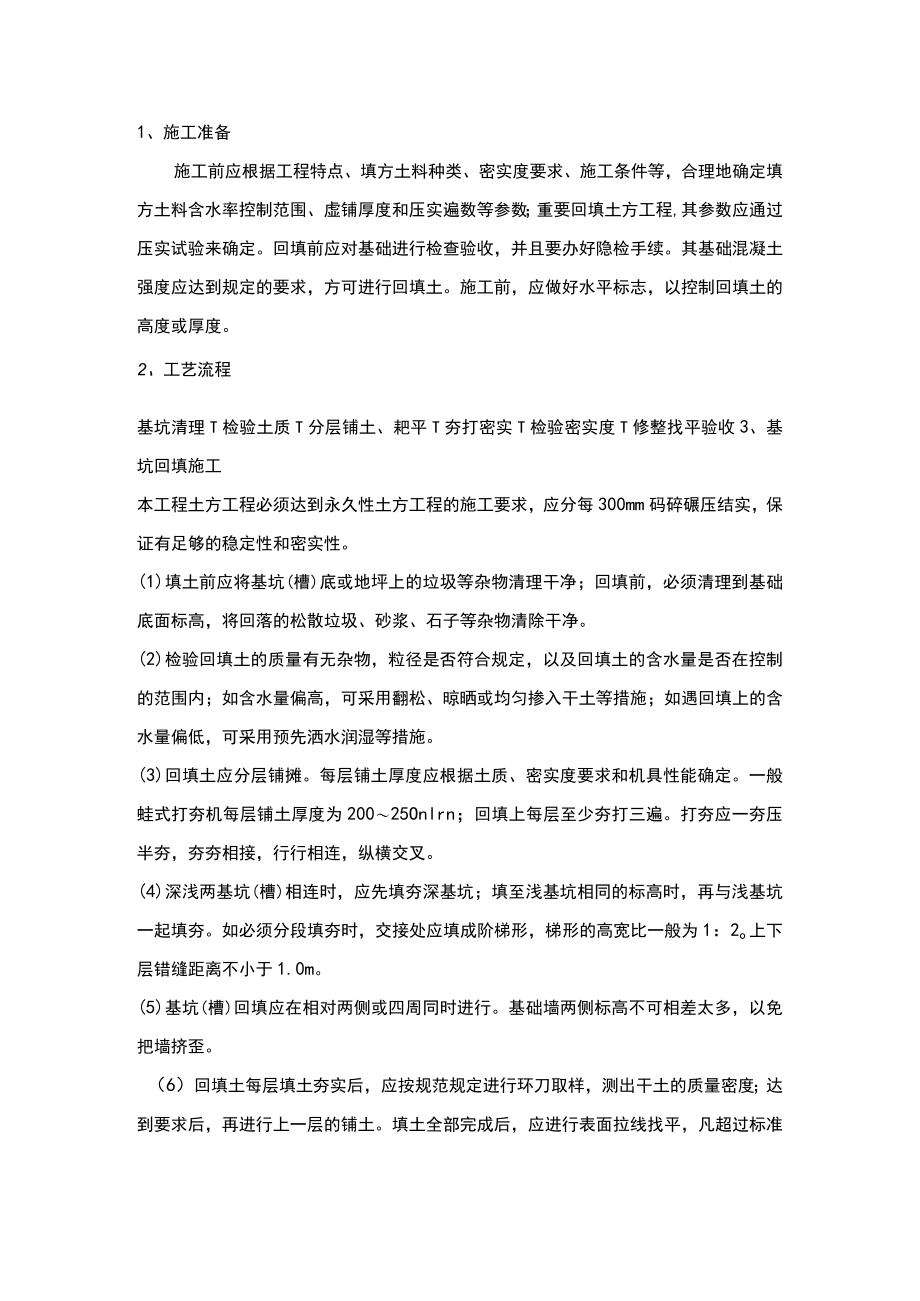

5、类、密实度要求、施工条件等,合理地确定填方土料含水率控制范围、虚铺厚度和压实遍数等参数;重要回填土方工程,其参数应通过压实试验来确定。回填前应对基础进行检查验收,并且要办好隐检手续。其基础混凝土强度应达到规定的要求,方可进行回填土。施工前,应做好水平标志,以控制回填土的高度或厚度。2、工艺流程基坑清理T检验土质T分层铺土、耙平T夯打密实T检验密实度T修整找平验收3、基坑回填施工本工程土方工程必须达到永久性土方工程的施工要求,应分每300mm码碎碾压结实,保证有足够的稳定性和密实性。(1)填土前应将基坑(槽)底或地坪上的垃圾等杂物清理干净;回填前,必须清理到基础底面标高,将回落的松散垃圾、砂浆、

6、石子等杂物清除干净。(2)检验回填土的质量有无杂物,粒径是否符合规定,以及回填土的含水量是否在控制的范围内;如含水量偏高,可采用翻松、晾晒或均匀掺入干土等措施;如遇回填上的含水量偏低,可采用预先洒水润湿等措施。(3)回填土应分层铺摊。每层铺土厚度应根据土质、密实度要求和机具性能确定。一般蛙式打夯机每层铺土厚度为20025Onlrn;回填上每层至少夯打三遍。打夯应一夯压半夯,夯夯相接,行行相连,纵横交叉。(4)深浅两基坑(槽)相连时,应先填夯深基坑;填至浅基坑相同的标高时,再与浅基坑一起填夯。如必须分段填夯时,交接处应填成阶梯形,梯形的高宽比一般为1:2o上下层错缝距离不小于1.0m。(5)基坑

7、(槽)回填应在相对两侧或四周同时进行。基础墙两侧标高不可相差太多,以免把墙挤歪。(6)回填土每层填土夯实后,应按规范规定进行环刀取样,测出干土的质量密度;达到要求后,再进行上一层的铺土。填土全部完成后,应进行表面拉线找平,凡超过标准高程的地方,及时依线铲平;凡低于标准高程的地方,应补土夯实。(7)雨期施工时应有防雨措施,要防止地面水流入基坑(糟)内,以免边坡塌方或基土遭到破坏。基坑(槽)的回填土应连续进行,尽快完成。施工中注意雨情,雨前应及时夯完已填土层,并做成一定坡势,以利排除雨水。(8)所有基础必须做在老土上,如不在老土上的,以砂石垫层回填至基底标高,每300分层夯实,或以8T压路机来回碾压三遍,地质承载力特性达到75Kpa以上。消防通道需达到130Kpa以上。位于回填土上部的平台,坡道,花坛,花池等除设计已由地下室结构上挑出者外,其余均应在回填土沉降基本稳定后方能施工。当顶板离道路面标高大于600时,用300厚砂石垫层分层夯实至所需高度。4、成品保护(1)施工时,对测量控制桩、轴线引桩、标准水准点、龙门板等,填运土时不得撞碰,也不得在龙门板上休息。并应定期复测和检查这些标准桩点是否正确。基础的现浇混凝土应达到一定强度,不致因填土而受损坏时,方可回填。(2)夜间施工时,应合理安排施工顺序,设有足够的照明设施,防止铺填超厚,严禁汽车直接倒土入槽。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 园林工程

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
