《土建工程开工条件验收管理规定.docx》由会员分享,可在线阅读,更多相关《土建工程开工条件验收管理规定.docx(6页珍藏版)》请在第壹文秘上搜索。

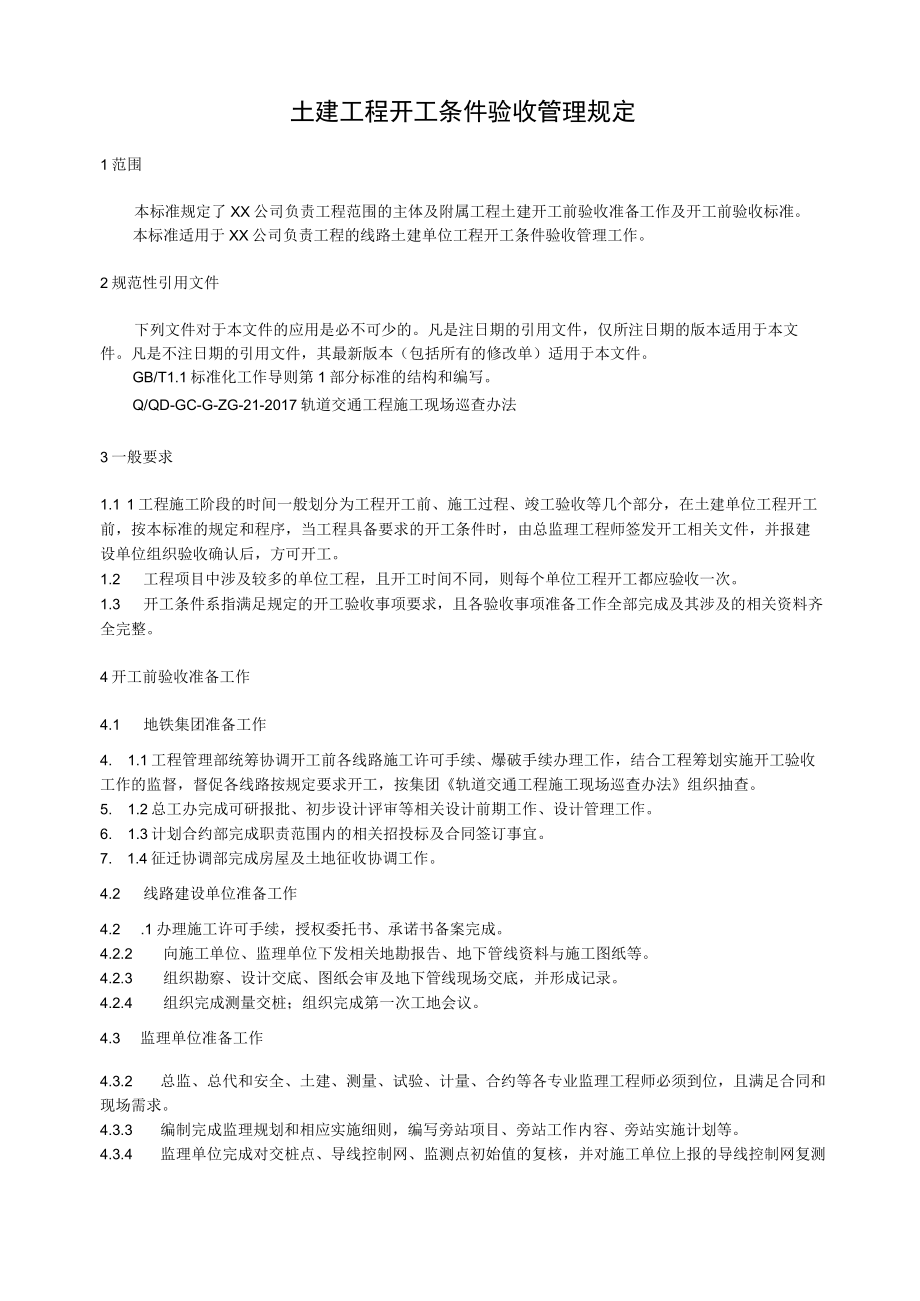

1、土建工程开工条件验收管理规定1范围本标准规定了XX公司负责工程范围的主体及附属工程土建开工前验收准备工作及开工前验收标准。本标准适用于XX公司负责工程的线路土建单位工程开工条件验收管理工作。2规范性引用文件下列文件对于本文件的应用是必不可少的。凡是注日期的引用文件,仅所注日期的版本适用于本文件。凡是不注日期的引用文件,其最新版本(包括所有的修改单)适用于本文件。GB/T1.1标准化工作导则第1部分标准的结构和编写。Q/QD-GC-G-ZG-21-2017轨道交通工程施工现场巡查办法3一般要求1.1 1工程施工阶段的时间一般划分为工程开工前、施工过程、竣工验收等几个部分,在土建单位工程开工前,按
2、本标准的规定和程序,当工程具备要求的开工条件时,由总监理工程师签发开工相关文件,并报建设单位组织验收确认后,方可开工。1.2 工程项目中涉及较多的单位工程,且开工时间不同,则每个单位工程开工都应验收一次。1.3 开工条件系指满足规定的开工验收事项要求,且各验收事项准备工作全部完成及其涉及的相关资料齐全完整。4开工前验收准备工作4.1 地铁集团准备工作4. 1.1工程管理部统筹协调开工前各线路施工许可手续、爆破手续办理工作,结合工程筹划实施开工验收工作的监督,督促各线路按规定要求开工,按集团轨道交通工程施工现场巡查办法组织抽查。5. 1.2总工办完成可研报批、初步设计评审等相关设计前期工作、设计

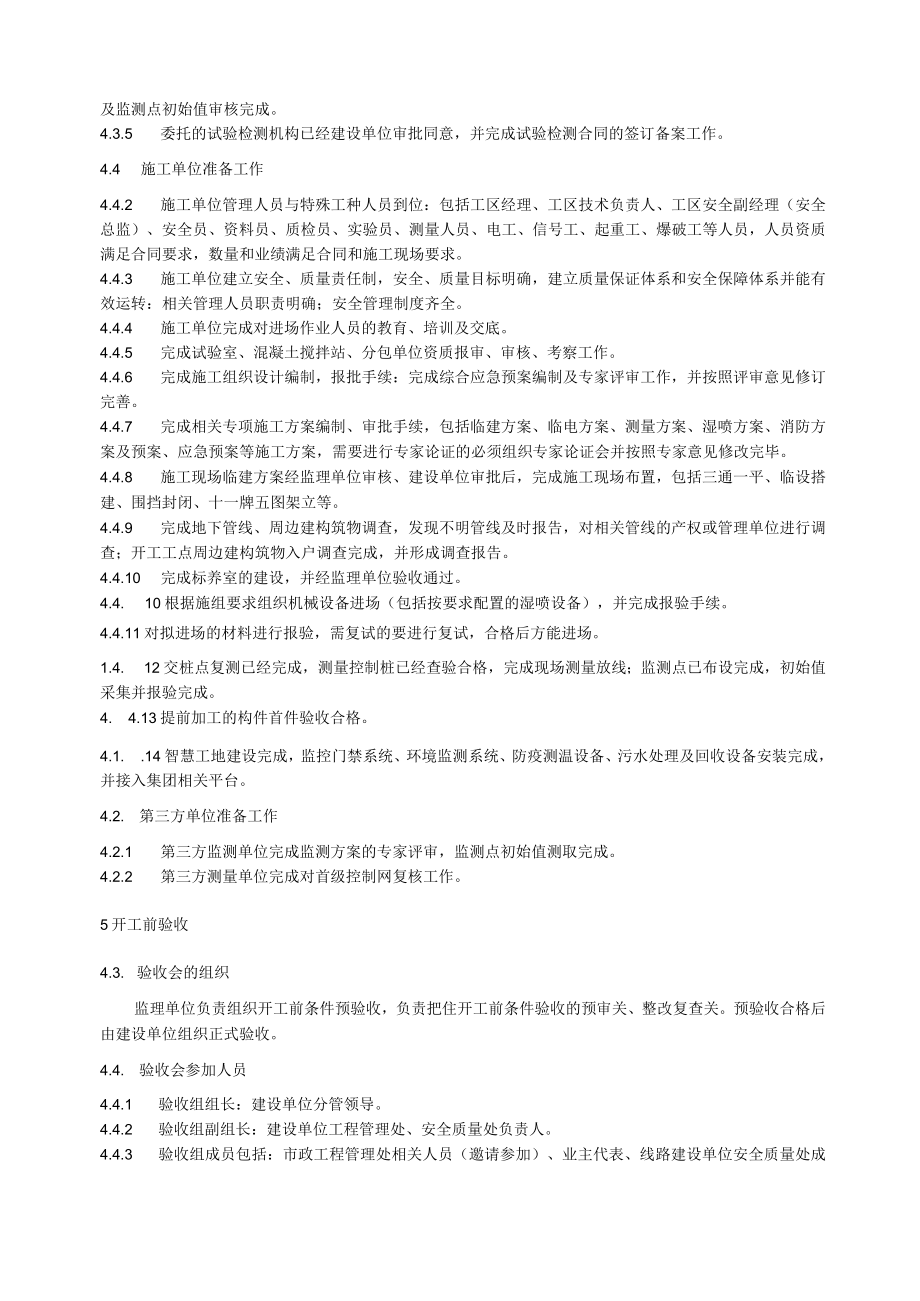

3、管理工作。6. 1.3计划合约部完成职责范围内的相关招投标及合同签订事宜。7. 1.4征迁协调部完成房屋及土地征收协调工作。4.2 线路建设单位准备工作4.2 .1办理施工许可手续,授权委托书、承诺书备案完成。4.2.2 向施工单位、监理单位下发相关地勘报告、地下管线资料与施工图纸等。4.2.3 组织勘察、设计交底、图纸会审及地下管线现场交底,并形成记录。4.2.4 组织完成测量交桩;组织完成第一次工地会议。4.3 监理单位准备工作4.3.2 总监、总代和安全、土建、测量、试验、计量、合约等各专业监理工程师必须到位,且满足合同和现场需求。4.3.3 编制完成监理规划和相应实施细则,编写旁站项目
4、、旁站工作内容、旁站实施计划等。4.3.4 监理单位完成对交桩点、导线控制网、监测点初始值的复核,并对施工单位上报的导线控制网复测及监测点初始值审核完成。4.3.5 委托的试验检测机构已经建设单位审批同意,并完成试验检测合同的签订备案工作。4.4 施工单位准备工作4.4.2 施工单位管理人员与特殊工种人员到位:包括工区经理、工区技术负责人、工区安全副经理(安全总监)、安全员、资料员、质检员、实验员、测量人员、电工、信号工、起重工、爆破工等人员,人员资质满足合同要求,数量和业绩满足合同和施工现场要求。4.4.3 施工单位建立安全、质量责任制,安全、质量目标明确,建立质量保证体系和安全保障体系并能
5、有效运转:相关管理人员职责明确;安全管理制度齐全。4.4.4 施工单位完成对进场作业人员的教育、培训及交底。4.4.5 完成试验室、混凝土搅拌站、分包单位资质报审、审核、考察工作。4.4.6 完成施工组织设计编制,报批手续:完成综合应急预案编制及专家评审工作,并按照评审意见修订完善。4.4.7 完成相关专项施工方案编制、审批手续,包括临建方案、临电方案、测量方案、湿喷方案、消防方案及预案、应急预案等施工方案,需要进行专家论证的必须组织专家论证会并按照专家意见修改完毕。4.4.8 施工现场临建方案经监理单位审核、建设单位审批后,完成施工现场布置,包括三通一平、临设搭建、围挡封闭、十一牌五图架立等
6、。4.4.9 完成地下管线、周边建构筑物调查,发现不明管线及时报告,对相关管线的产权或管理单位进行调查;开工工点周边建构筑物入户调查完成,并形成调查报告。4.4.10 完成标养室的建设,并经监理单位验收通过。4.4. 10根据施组要求组织机械设备进场(包括按要求配置的湿喷设备),并完成报验手续。4.4.11对拟进场的材料进行报验,需复试的要进行复试,合格后方能进场。1.4. 12交桩点复测已经完成,测量控制桩已经查验合格,完成现场测量放线;监测点已布设完成,初始值采集并报验完成。4. 4.13提前加工的构件首件验收合格。4.1. .14智慧工地建设完成,监控门禁系统、环境监测系统、防疫测温设备
7、、污水处理及回收设备安装完成,并接入集团相关平台。4.2. 第三方单位准备工作4.2.1 第三方监测单位完成监测方案的专家评审,监测点初始值测取完成。4.2.2 第三方测量单位完成对首级控制网复核工作。5开工前验收4.3. 验收会的组织监理单位负责组织开工前条件预验收,负责把住开工前条件验收的预审关、整改复查关。预验收合格后由建设单位组织正式验收。4.4. 验收会参加人员4.4.1 验收组组长:建设单位分管领导。4.4.2 验收组副组长:建设单位工程管理处、安全质量处负责人。4.4.3 验收组成员包括:市政工程管理处相关人员(邀请参加)、业主代表、线路建设单位安全质量处成员,监理单位总监理工程

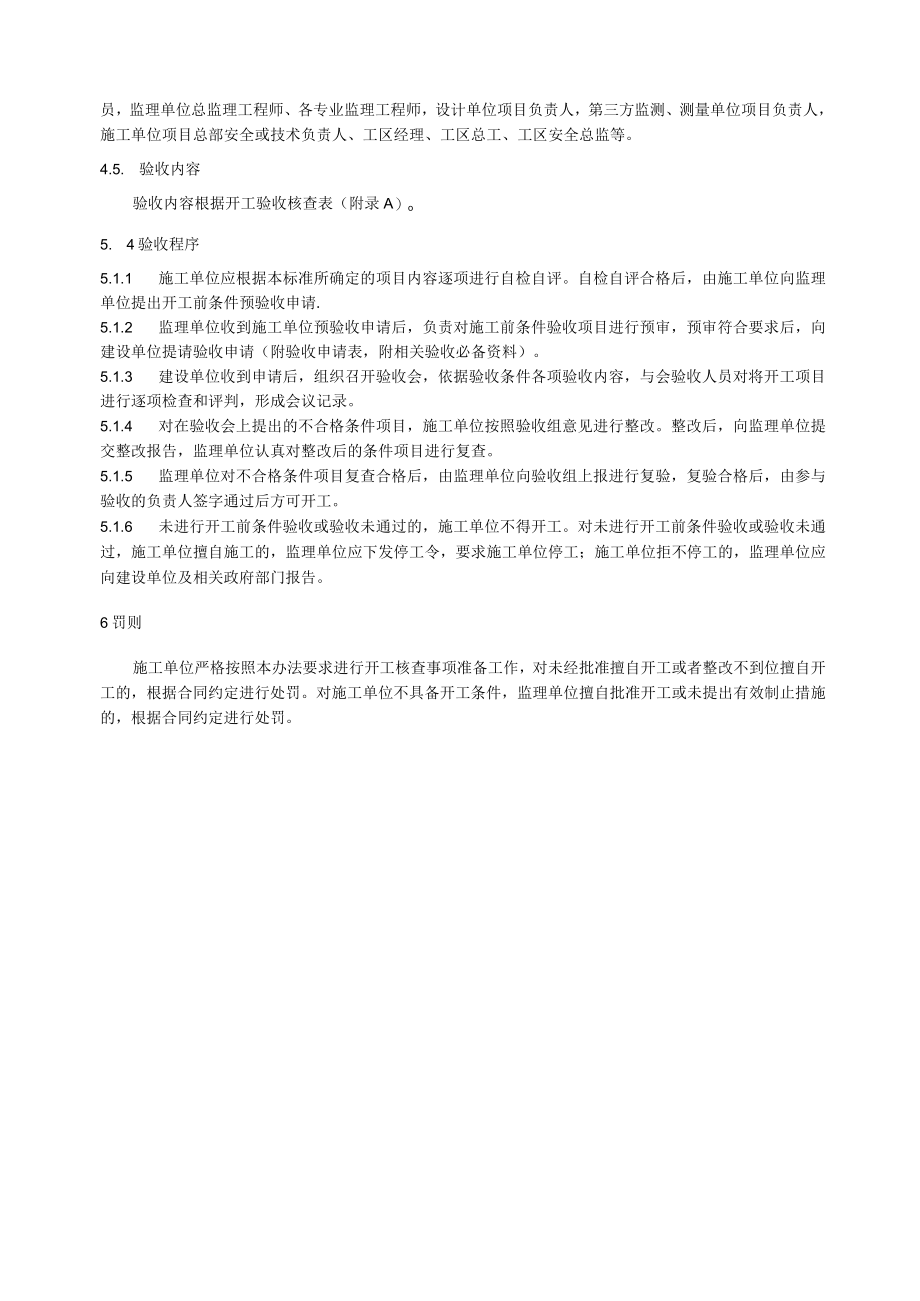

8、师、各专业监理工程师,设计单位项目负责人,第三方监测、测量单位项目负责人,施工单位项目总部安全或技术负责人、工区经理、工区总工、工区安全总监等。4.5. 验收内容验收内容根据开工验收核查表(附录A)o5. 4验收程序5.1.1 施工单位应根据本标准所确定的项目内容逐项进行自检自评。自检自评合格后,由施工单位向监理单位提出开工前条件预验收申请.5.1.2 监理单位收到施工单位预验收申请后,负责对施工前条件验收项目进行预审,预审符合要求后,向建设单位提请验收申请(附验收申请表,附相关验收必备资料)。5.1.3 建设单位收到申请后,组织召开验收会,依据验收条件各项验收内容,与会验收人员对将开工项目进
9、行逐项检查和评判,形成会议记录。5.1.4 对在验收会上提出的不合格条件项目,施工单位按照验收组意见进行整改。整改后,向监理单位提交整改报告,监理单位认真对整改后的条件项目进行复查。5.1.5 监理单位对不合格条件项目复查合格后,由监理单位向验收组上报进行复验,复验合格后,由参与验收的负责人签字通过后方可开工。5.1.6 未进行开工前条件验收或验收未通过的,施工单位不得开工。对未进行开工前条件验收或验收未通过,施工单位擅自施工的,监理单位应下发停工令,要求施工单位停工;施工单位拒不停工的,监理单位应向建设单位及相关政府部门报告。6罚则施工单位严格按照本办法要求进行开工核查事项准备工作,对未经批
10、准擅自开工或者整改不到位擅自开工的,根据合同约定进行处罚。对施工单位不具备开工条件,监理单位擅自批准开工或未提出有效制止措施的,根据合同约定进行处罚。附录A(资料性附录)相关表单开工条件核查表序号参建方检查内容施工单位自检自评监理单位核查验收组跄收1度设单位相关资料施工许可手续办理情况2两书备案(授权委托书+承诺书)3组织完成勘察交底4组织设计交底、图纸会审5地下管线资料交底与移交记录6组织交桩并形成记录7第一次工地会议、监理交底相关文件8下发相关地勘、地下管线、施工图纸等资料9监理单位人员与资料监理规划和相应实施细则、旁站监理工作计划等编制情况10监理单位人员履约情况(总监、总代和安全、土建
11、、测量、试验、计量、合约等各专业监理工程师,数量满足监督站发文要求)11对交桩点、导线控制网、监测点初始值的复核情况12委托的实验检测机构审批情况13施工单位准备情况管理人员履约与特殊工种人员到位情况(包括工区经理、工区技术负责人、工区生产副经理、安全总监1人、质量总监1人、安全员(每个单位工程2人)、资料员、质检员(每个单位工程至少1人)、试验员、测量人员、电工、信号工、起重工(吊车司机)、爆破工等人员,人员资质满足合同要求,数量和业绩满足合同和施工现场要求)14安全、质量目标与保证体系建立情况,责任制落实情况;制度建立情况15进场作业人员的教育、培训及安全技术交底序号参建方检查内容施工单位
12、自检自评监理单位核查验收组验收16混凝土拌和站、分包单位资质报审(有与分包单位签署的安全协议)、审核、考察情况17施工组织设计的编制,完成审批;踪合应急预案编制,并经专家评审;18相关专项方案编制,完成审批,需专家论证的相关资料齐全;湿喷方案编制、审批情况19对交桩点的复核及加密导线的测量及复核情况;占地规划验线情况20现场试验、测量仪器设备检定证明21施工单位准备情况施工现场布置情况,包括三通一平、临设、围挡、十一牌五图等,是否符合青岛市城市轨遒交通工程安全文明施工标准化图集要求22地下管线、周边建构筑物核查记录(含入户调查)及处理意见23标养室的建设和验收情况24电气设备测试、调试记录,电
13、器设备验收情况,大型设备的防雷措施25安全防护用品用具厂家合格证及资料、检测报告26消防器材、设备有合格证,检测结果合格,在有效期范围;消防设施验收完成27智慧工地建设(现场视频监控、门禁监控配备到位,运行正常(车站视频监控室)+全视频验收拍摄及储存设备配备到位,联网并接入地铁集团监控平台,环境监测+防疫测温设备安装完成,车辆冲洗设备+污水处理及回收设备+隐患平台账号申请及开通+风险监控平台申请及开通+工程项目管理系统申请及开通+人员履约考勤设备申请及开通+农民工账户建设)28提前加工的构件首件险收合格29涉及场地移交的,移交资料、双方签认完整序号参建方检查内容施工单位自检自评监理单位核查验收组验收30施工单位准备情况拟进场的机械设备、材料报验、复试情况,租赁设备租赁合同、安全协议,中小型设备全新进场、大型设备务必保持8成新以上:31特殊工艺要求的配套设施设备建设及验收工作,如TRD双轮钱等;32第三方准备工作第三方监测单位完成监测方案的专家评审;监测点初始值测取完成33第三方测量单位完成对首级控制网复核工作
