《土方开挖施工方案现场实际版[1].docx》由会员分享,可在线阅读,更多相关《土方开挖施工方案现场实际版[1].docx(5页珍藏版)》请在第壹文秘上搜索。

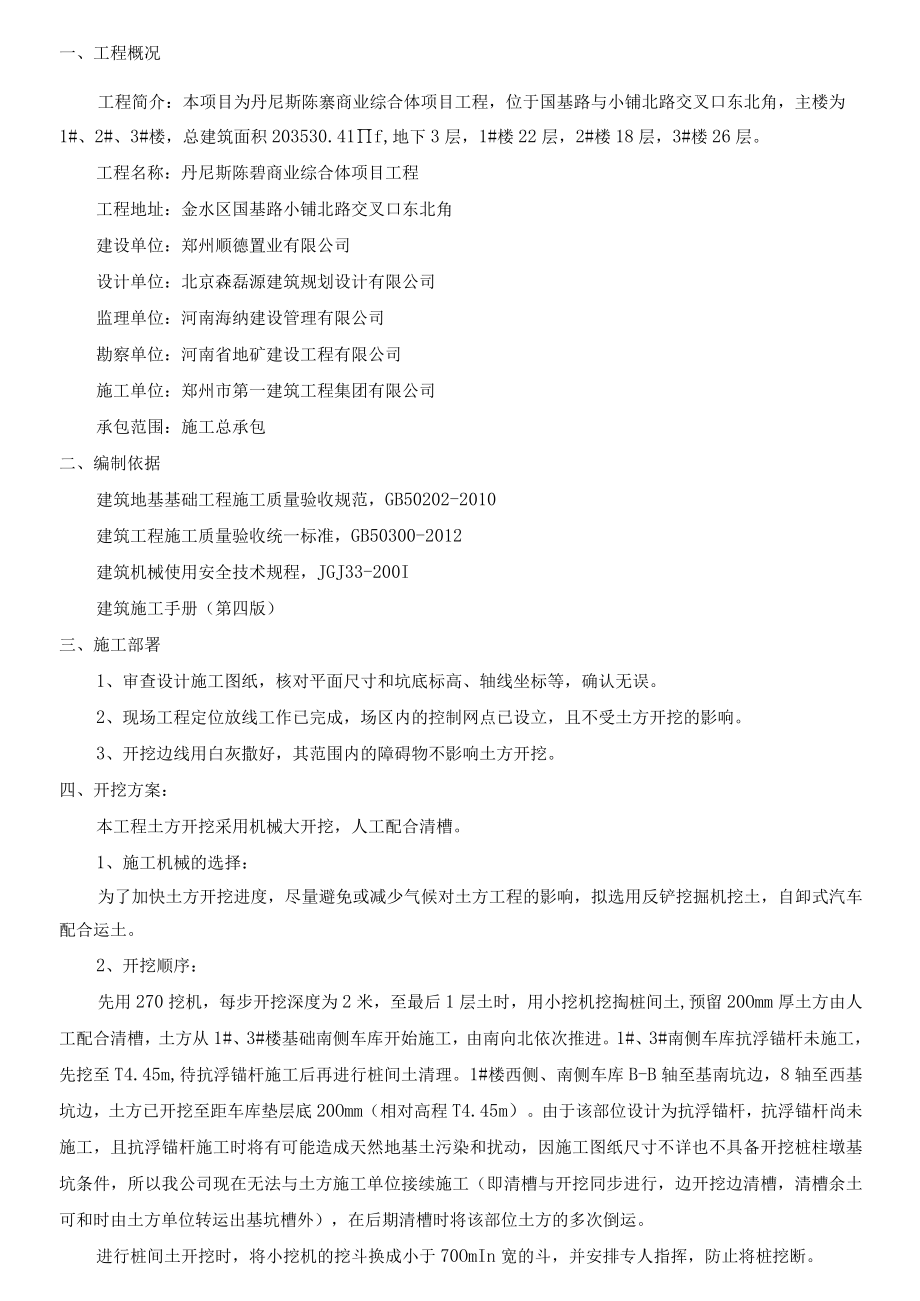

1、土方开挖施工方案审批编制郑州市第一建筑工程集团有限公司第三项目部工程概况二、编制依据2三、施工部署2P5、JF乙)S2五、土方开挖质量保证措施3六、土方开挖安全保证措施4一、工程概况工程简介:本项目为丹尼斯陈寨商业综合体项目工程,位于国基路与小铺北路交叉口东北角,主楼为1#、2#、3#楼,总建筑面积203530.41f,地下3层,1#楼22层,2#楼18层,3#楼26层。工程名称:丹尼斯陈碧商业综合体项目工程工程地址:金水区国基路小铺北路交叉口东北角建设单位:郑州顺德置业有限公司设计单位:北京森磊源建筑规划设计有限公司监理单位:河南海纳建设管理有限公司勘察单位:河南省地矿建设工程有限公司施工单

2、位:郑州市第一建筑工程集团有限公司承包范围:施工总承包二、编制依据建筑地基基础工程施工质量验收规范,GB50202-2010建筑工程施工质量验收统一标准,GB50300-2012建筑机械使用安全技术规程,JGJ33-200I建筑施工手册(第四版)三、施工部署1、审查设计施工图纸,核对平面尺寸和坑底标高、轴线坐标等,确认无误。2、现场工程定位放线工作已完成,场区内的控制网点已设立,且不受土方开挖的影响。3、开挖边线用白灰撒好,其范围内的障碍物不影响土方开挖。四、开挖方案:本工程土方开挖采用机械大开挖,人工配合清槽。1、施工机械的选择:为了加快土方开挖进度,尽量避免或减少气候对土方工程的影响,拟选

3、用反铲挖掘机挖土,自卸式汽车配合运土。2、开挖顺序:先用270挖机,每步开挖深度为2米,至最后1层土时,用小挖机挖掏桩间土,预留20Omm厚土方由人工配合清槽,土方从1#、3#楼基础南侧车库开始施工,由南向北依次推进。1#、3#南侧车库抗浮锚杆未施工,先挖至T4.45m,待抗浮锚杆施工后再进行桩间土清理。1#楼西侧、南侧车库B-B轴至基南坑边,8轴至西基坑边,土方已开挖至距车库垫层底20Omm(相对高程T4.45m)。由于该部位设计为抗浮锚杆,抗浮锚杆尚未施工,且抗浮锚杆施工时将有可能造成天然地基土污染和扰动,因施工图纸尺寸不详也不具备开挖桩柱墩基坑条件,所以我公司现在无法与土方施工单位接续施

4、工(即清槽与开挖同步进行,边开挖边清槽,清槽余土可和时由土方单位转运出基坑槽外),在后期清槽时将该部位土方的多次倒运。进行桩间土开挖时,将小挖机的挖斗换成小于70OmIn宽的斗,并安排专人指挥,防止将桩挖断。在开挖过程中,配备专职测量员,机械大开挖接近基底时,应由测量员测设距离基底20Omln的标高,人工清槽时用200Omln标准尺杆随时以木桩为准校核槽底标高。4、土方开挖期间,准备部分排水设备,并逐层挖设部分排水集坑,以防下雨浸泡基土而影响土方开挖进度。五、土方开挖质量保证措施1、施工技术人员、测量员要熟悉图纸,掌握现场测量桩和水准点的位置尺寸,同时办好验线、验桩手续。2、土方开挖前应依据规

5、划定点进行定位放线,确定方开挖边线并合理安排土方运输车的行走路线和弃土场。3、施工过程中应检查平面位置、水平标高、边坡坡度,并随时观测周围的环境变化。4、土方开挖工程的质量检验标准应符合下表规定。土方开挖工程质量检验标准(mm)项目序号项目允许偏差或允许值检验方法柱基基坑基槽挖方场地平整人工机械主控项目1标高-503050水准仪2长度、宽度(由设计中心线向两边量)+200-50+300-100+500-150经纬仪,用钢尺量般项目1表面平整度2020502020用2m靠尺和楔形塞尺检查2基底土性设计要求观察或样分析注:地(路)面基层的偏差只适用于直接在挖、填方上做地(路)面的基层。5、土方开挖

6、的顺序、方法必须与设计工况相一致,并遵循“开槽支撑,先撑后挖,分层开挖,严禁超挖的原则。6、基坑土方施工中应对周围环境进行观察和监测,如出现异常情况应和时处理,待恢复正常后方可继续施工。7、基坑开挖至设计标高后,应对坑底进行保护,经验槽合格后,方可进行垫层施工。本基坑分区分块挖至设计标高,分区分块和时浇筑垫层,并进行后续工序施工。六、土方开挖安全保证措施1、挖土过程中有测量员和时将标高引测至基坑壁上,并随时检测,避免超挖。2、基坑开挖完毕后,应和时进行钎探和验槽,并尽快打上垫层,以防扰动。3、严禁在基坑边大量堆载或载重车辆穿行,并设专人对基坑壁进行观测,发现问题和时处理。4、基础施工时,派专人

7、负责巡视,一旦出现危险预兆应和时报告并立即通知撤离。5、基槽上口设钢管护栏,并用红白漆做出突出标记。3、人工挖土.前后操作人员间距离不小于23m,堆土要在Inl以外,并且高度不得超过1.5m。七、文明施工与环保保证措施1、进入现场土方施工队伍进行相应的安全交底。2、挖土时要注意土壁的稳定性,发现有裂缝和倾坍可能时,人员要立即离开并和时处理。3、每日或雨后必须检查土壁和支撑稳定情况,在确保安全的情况下继续工作。4、机械挖土,启动前应对机械进行检查,经空车试运转正常后再开始作业。5、机械操作中应严格遵守操作规程,向汽车上卸土应在车子停稳定后进行,禁止铲斗从汽车驾驶室上越过。6、机械应停在坚实的地基

8、上,如基础过差,应采取走道板、钢板等加固,不得将挖土机履带与挖空的基坑平行2m停、驶。运土汽车不靠近基坑平行行驶,防止塌方翻车。7、配合挖土机的清坡、清底工人,不准在机械回转半径下工作。8、基坑四周必须设置1.2m高护栏并进行围档,要设置一定数量临时上下施工楼梯。9、场内道路应和时整修,确保车辆安全畅通,各种车辆应有专人负责指挥引导。10、车辆进出门口的人行道下,如有地下管线(道)必须铺设钢板,或浇筑混凝土加固。11、在开挖基坑时,必须设有切实可行的排水措施,以免基坑积水,影响基坑土结构。12、和时清理施工现场周围的泥土、泥水、保证施工现场周围的清洁卫生。13、土方运输车辆对车内土方进行覆盖,避免车辆污染城市道路。如有污染和时清扫。14、现场裸露土方做好撒水、覆盖工作。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
