《在施项目实体质量评估(实测实量)管理细则2017修订.docx》由会员分享,可在线阅读,更多相关《在施项目实体质量评估(实测实量)管理细则2017修订.docx(3页珍藏版)》请在第壹文秘上搜索。

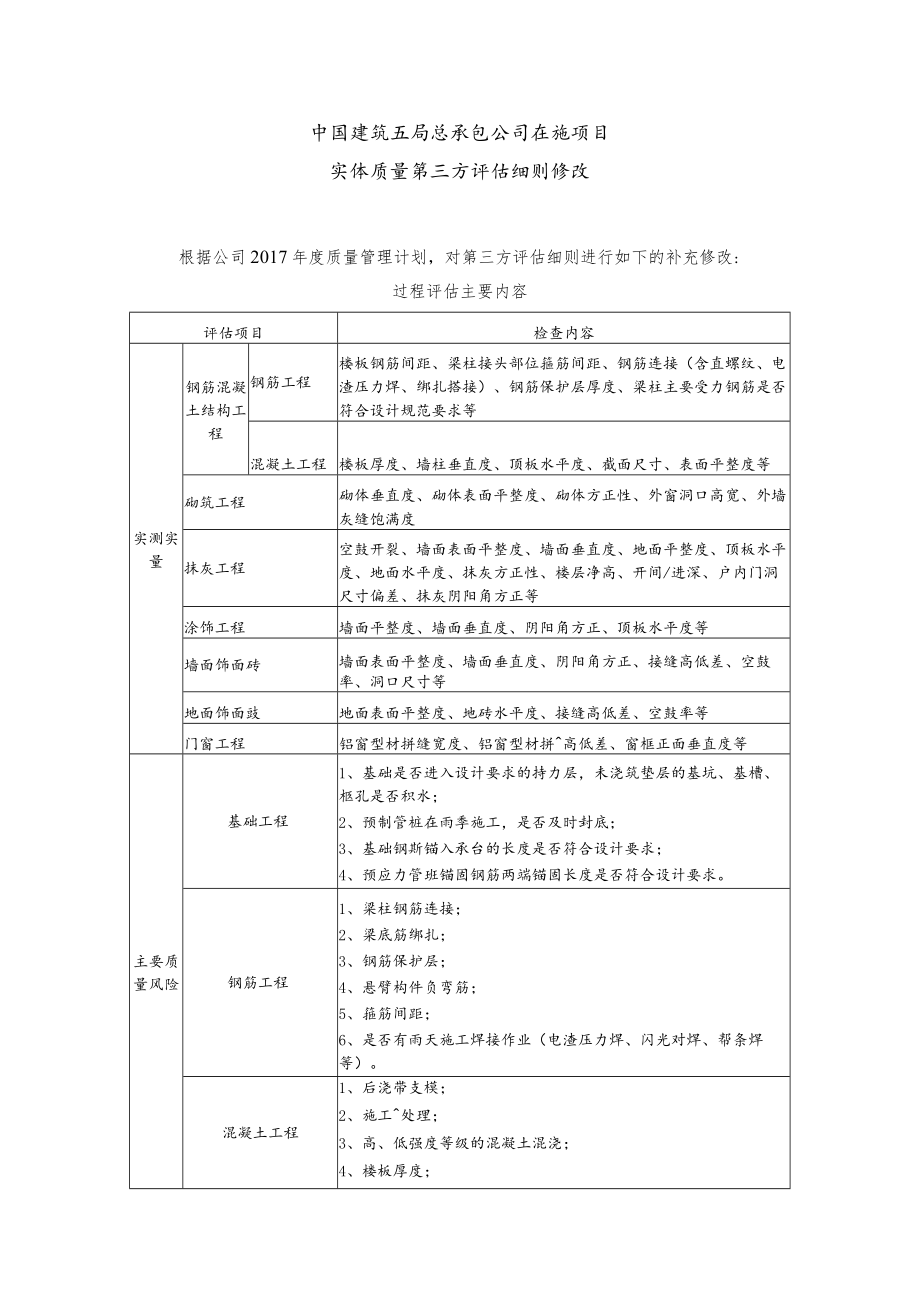

1、中国建筑五局总承包公司在施项目实体质量第三方评估细则修改根据公司2017年度质量管理计划,对第三方评估细则进行如下的补充修改:过程评估主要内容评估项目检查内容实测实量钢筋混凝土结构工程钢筋工程楼板钢筋间距、梁柱接头部位箍筋间距、钢筋连接(含直螺纹、电渣压力焊、绑扎搭接)、钢筋保护层厚度、梁柱主要受力钢筋是否符合设计规范要求等混凝土工程楼板厚度、墙柱垂直度、顶板水平度、截面尺寸、表面平整度等砌筑工程砌体垂直度、砌体表面平整度、砌体方正性、外窗洞口高宽、外墙灰缝饱满度抹灰工程空鼓开裂、墙面表面平整度、墙面垂直度、地面平整度、顶板水平度、地面水平度、抹灰方正性、楼层净高、开间/进深、户内门洞尺寸偏差

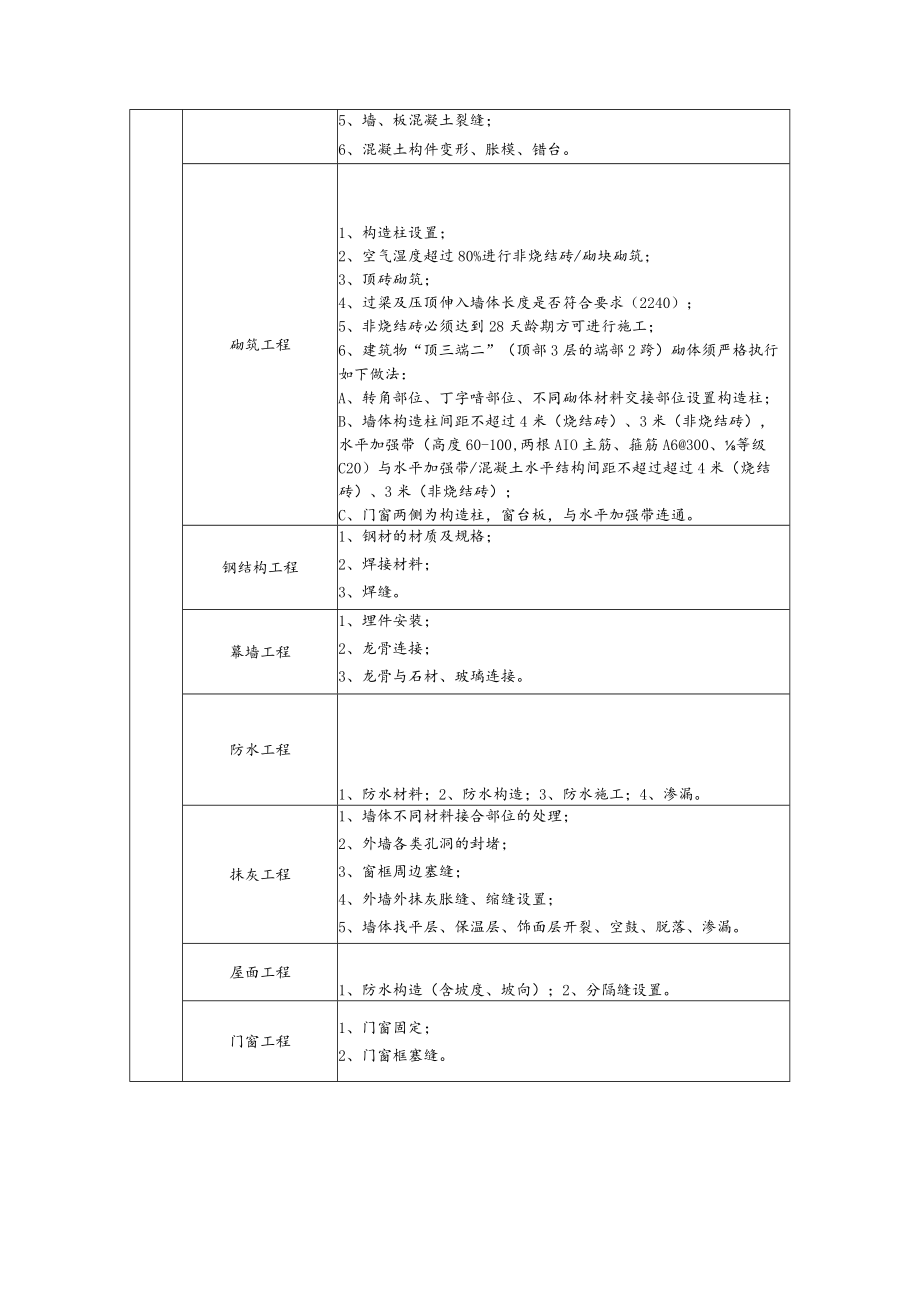

2、、抹灰阴阳角方正等涂饰工程墙面平整度、墙面垂直度、阴阳角方正、顶板水平度等墙面饰面砖墙面表面平整度、墙面垂直度、阴阳角方正、接缝高低差、空鼓率、洞口尺寸等地面饰面豉地面表面平整度、地砖水平度、接缝高低差、空鼓率等门窗工程铝窗型材拼缝宽度、铝窗型材拼高低差、窗框正面垂直度等主要质量风险基础工程1、基础是否进入设计要求的持力层,未浇筑垫层的基坑、基槽、柩孔是否积水;2、预制管桩在雨季施工,是否及时封底;3、基础钢斯锚入承台的长度是否符合设计要求;4、预应力管班锚固钢筋两端锚固长度是否符合设计要求。钢筋工程1、梁柱钢筋连接;2、梁底筋绑扎;3、钢筋保护层;4、悬臂构件负弯筋;5、箍筋间距;6、是否有
3、雨天施工焊接作业(电渣压力焊、闪光对焊、帮条焊等)。混凝土工程1、后浇带支模;2、施工处理;3、高、低强度等级的混凝土混浇;4、楼板厚度;5、墙、板混凝土裂缝;6、混凝土构件变形、胀模、错台。砌筑工程1、构造柱设置;2、空气湿度超过80%进行非烧结砖/砌块砌筑;3、顶砖砌筑;4、过梁及压顶伸入墙体长度是否符合要求(2240);5、非烧结砖必须达到28天龄期方可进行施工;6、建筑物“顶三端二”(顶部3层的端部2跨)砌体须严格执行如下做法:A、转角部位、丁字喑部位、不同砌体材料交接部位设置构造柱;B、墙体构造柱间距不超过4米(烧结砖)、3米(非烧结砖),水平加强带(高度60-100,两根AIO主筋

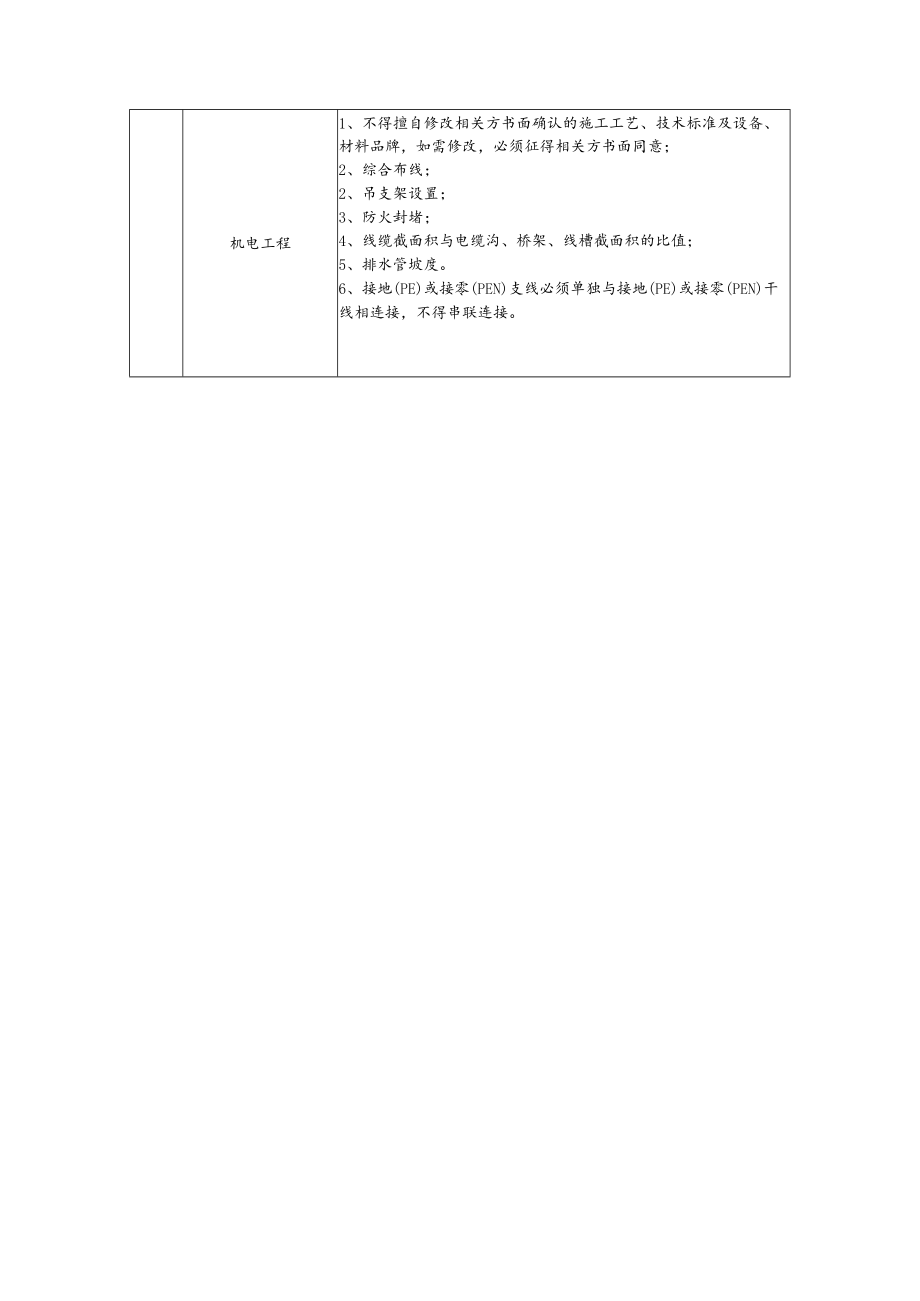

4、、箍筋A6300、等级C20)与水平加强带/混凝土水平结构间距不超过超过4米(烧结砖)、3米(非烧结砖);C、门窗两侧为构造柱,窗台板,与水平加强带连通。钢结构工程1、钢材的材质及规格;2、焊接材料;3、焊缝。幕墙工程1、埋件安装;2、龙骨连接;3、龙骨与石材、玻璃连接。防水工程1、防水材料;2、防水构造;3、防水施工;4、渗漏。抹灰工程1、墙体不同材料接合部位的处理;2、外墙各类孔洞的封堵;3、窗框周边塞缝;4、外墙外抹灰胀缝、缩缝设置;5、墙体找平层、保温层、饰面层开裂、空鼓、脱落、渗漏。屋面工程1、防水构造(含坡度、坡向);2、分隔缝设置。门窗工程1、门窗固定;2、门窗框塞缝。机电工程1、不得擅自修改相关方书面确认的施工工艺、技术标准及设备、材料品牌,如需修改,必须征得相关方书面同意;2、综合布线;2、吊支架设置;3、防火封堵;4、线缆截面积与电缆沟、桥架、线槽截面积的比值;5、排水管坡度。6、接地(PE)或接零(PEN)支线必须单独与接地(PE)或接零(PEN)干线相连接,不得串联连接。
