地下管线 地上设施 周围建筑物保护措施.docx

上传人:p** 文档编号:221604 上传时间:2023-04-17 格式:DOCX 页数:5 大小:15.98KB
下载 相关 举报
地下管线 地上设施 周围建筑物保护措施.docx_第1页
第1页 / 共5页
地下管线 地上设施 周围建筑物保护措施.docx_第2页
第2页 / 共5页
地下管线 地上设施 周围建筑物保护措施.docx_第3页
第3页 / 共5页
地下管线 地上设施 周围建筑物保护措施.docx_第4页
第4页 / 共5页
地下管线 地上设施 周围建筑物保护措施.docx_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

《地下管线 地上设施 周围建筑物保护措施.docx》由会员分享,可在线阅读,更多相关《地下管线 地上设施 周围建筑物保护措施.docx(5页珍藏版)》请在第壹文秘上搜索。

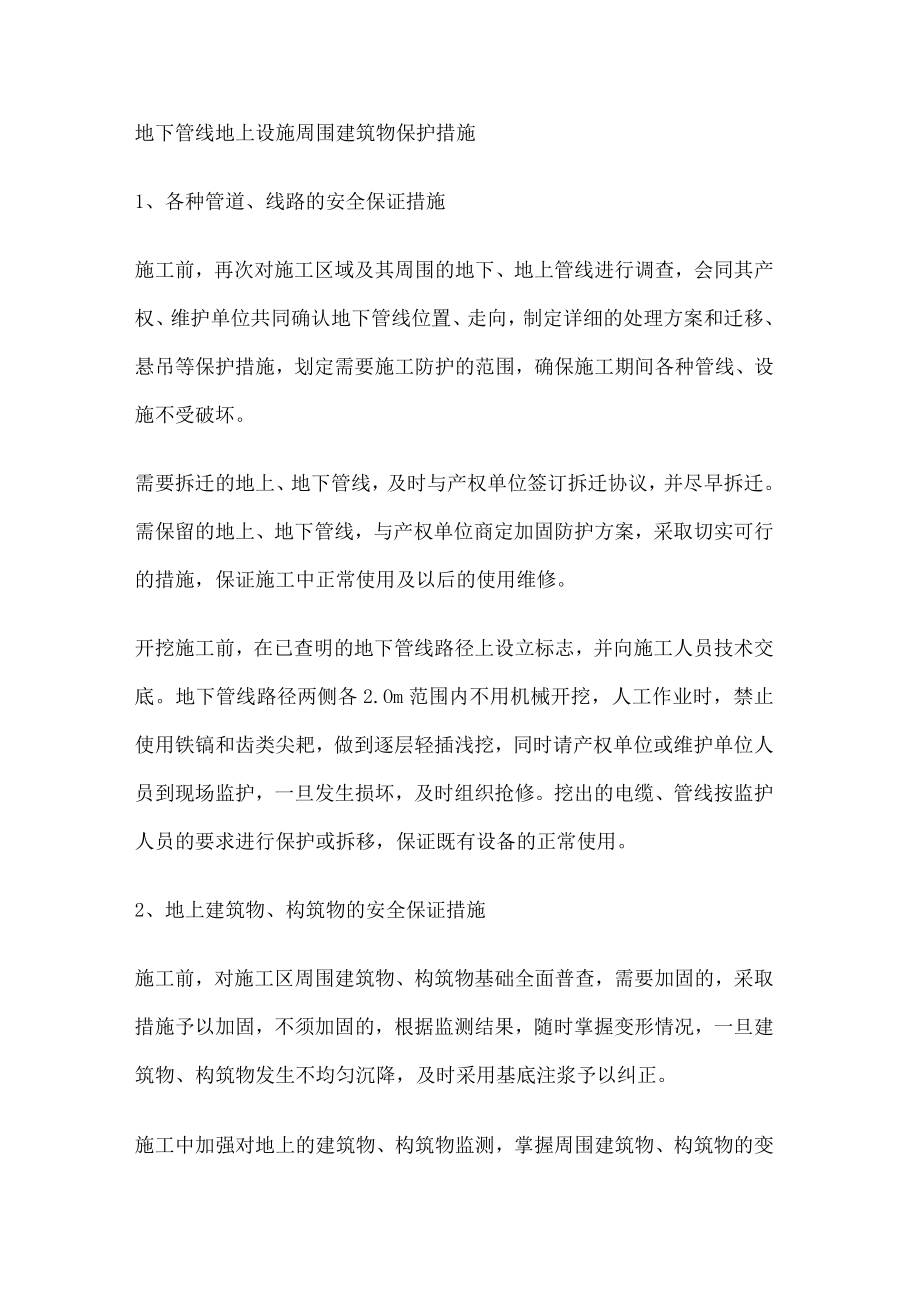

1、地下管线地上设施周围建筑物保护措施1、各种管道、线路的安全保证措施施工前,再次对施工区域及其周围的地下、地上管线进行调查,会同其产权、维护单位共同确认地下管线位置、走向,制定详细的处理方案和迁移、悬吊等保护措施,划定需要施工防护的范围,确保施工期间各种管线、设施不受破坏。需要拆迁的地上、地下管线,及时与产权单位签订拆迁协议,并尽早拆迁。需保留的地上、地下管线,与产权单位商定加固防护方案,采取切实可行的措施,保证施工中正常使用及以后的使用维修。开挖施工前,在已查明的地下管线路径上设立标志,并向施工人员技术交底。地下管线路径两侧各2.Om范围内不用机械开挖,人工作业时,禁止使用铁镐和齿类尖耙,做到

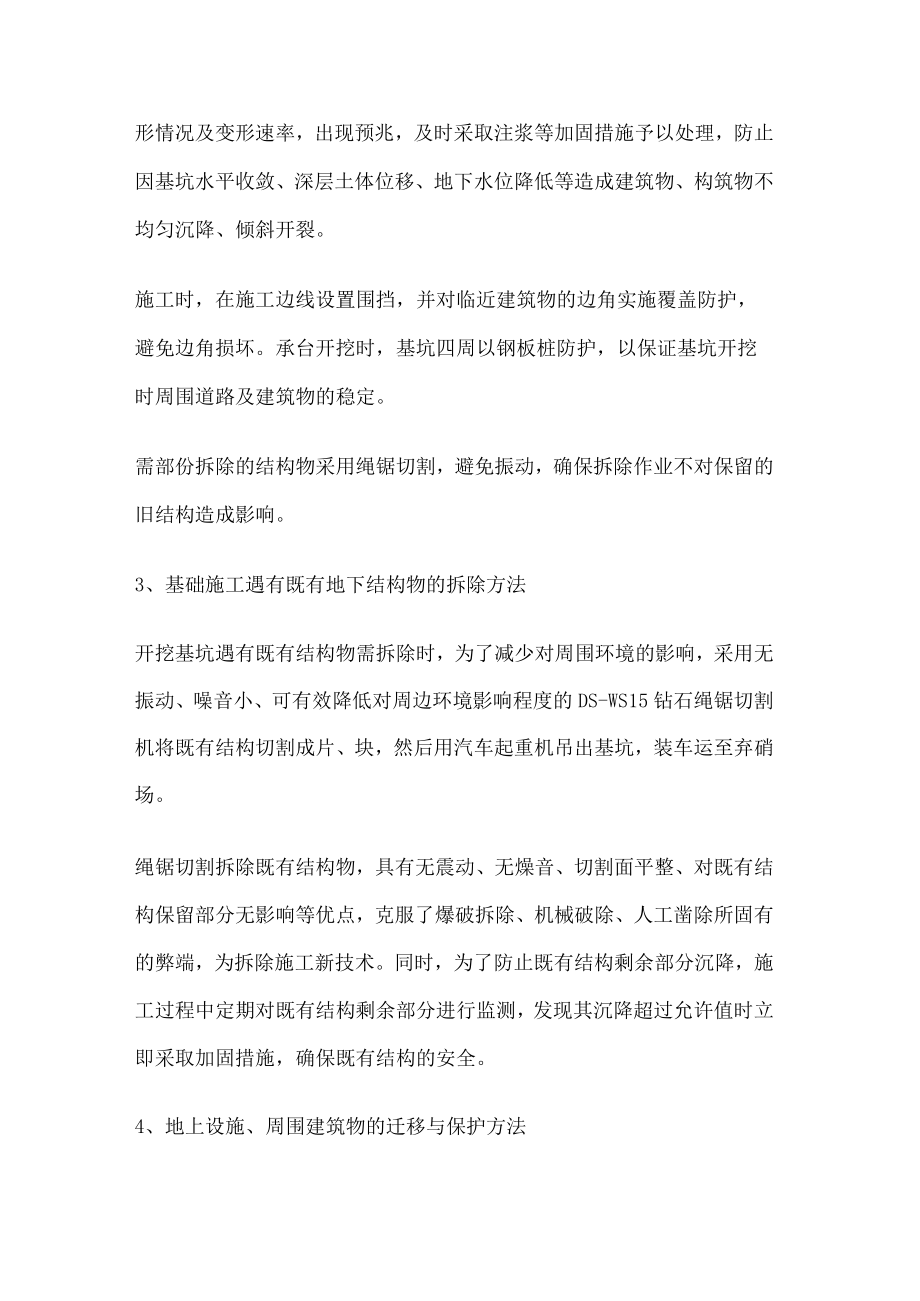

2、逐层轻插浅挖,同时请产权单位或维护单位人员到现场监护,一旦发生损坏,及时组织抢修。挖出的电缆、管线按监护人员的要求进行保护或拆移,保证既有设备的正常使用。2、地上建筑物、构筑物的安全保证措施施工前,对施工区周围建筑物、构筑物基础全面普查,需要加固的,采取措施予以加固,不须加固的,根据监测结果,随时掌握变形情况,一旦建筑物、构筑物发生不均匀沉降,及时采用基底注浆予以纠正。施工中加强对地上的建筑物、构筑物监测,掌握周围建筑物、构筑物的变形情况及变形速率,出现预兆,及时采取注浆等加固措施予以处理,防止因基坑水平收敛、深层土体位移、地下水位降低等造成建筑物、构筑物不均匀沉降、倾斜开裂。施工时,在施工边

3、线设置围挡,并对临近建筑物的边角实施覆盖防护,避免边角损坏。承台开挖时,基坑四周以钢板桩防护,以保证基坑开挖时周围道路及建筑物的稳定。需部份拆除的结构物采用绳锯切割,避免振动,确保拆除作业不对保留的旧结构造成影响。3、基础施工遇有既有地下结构物的拆除方法开挖基坑遇有既有结构物需拆除时,为了减少对周围环境的影响,采用无振动、噪音小、可有效降低对周边环境影响程度的DS-WS15钻石绳锯切割机将既有结构切割成片、块,然后用汽车起重机吊出基坑,装车运至弃硝场。绳锯切割拆除既有结构物,具有无震动、无燥音、切割面平整、对既有结构保留部分无影响等优点,克服了爆破拆除、机械破除、人工凿除所固有的弊端,为拆除施

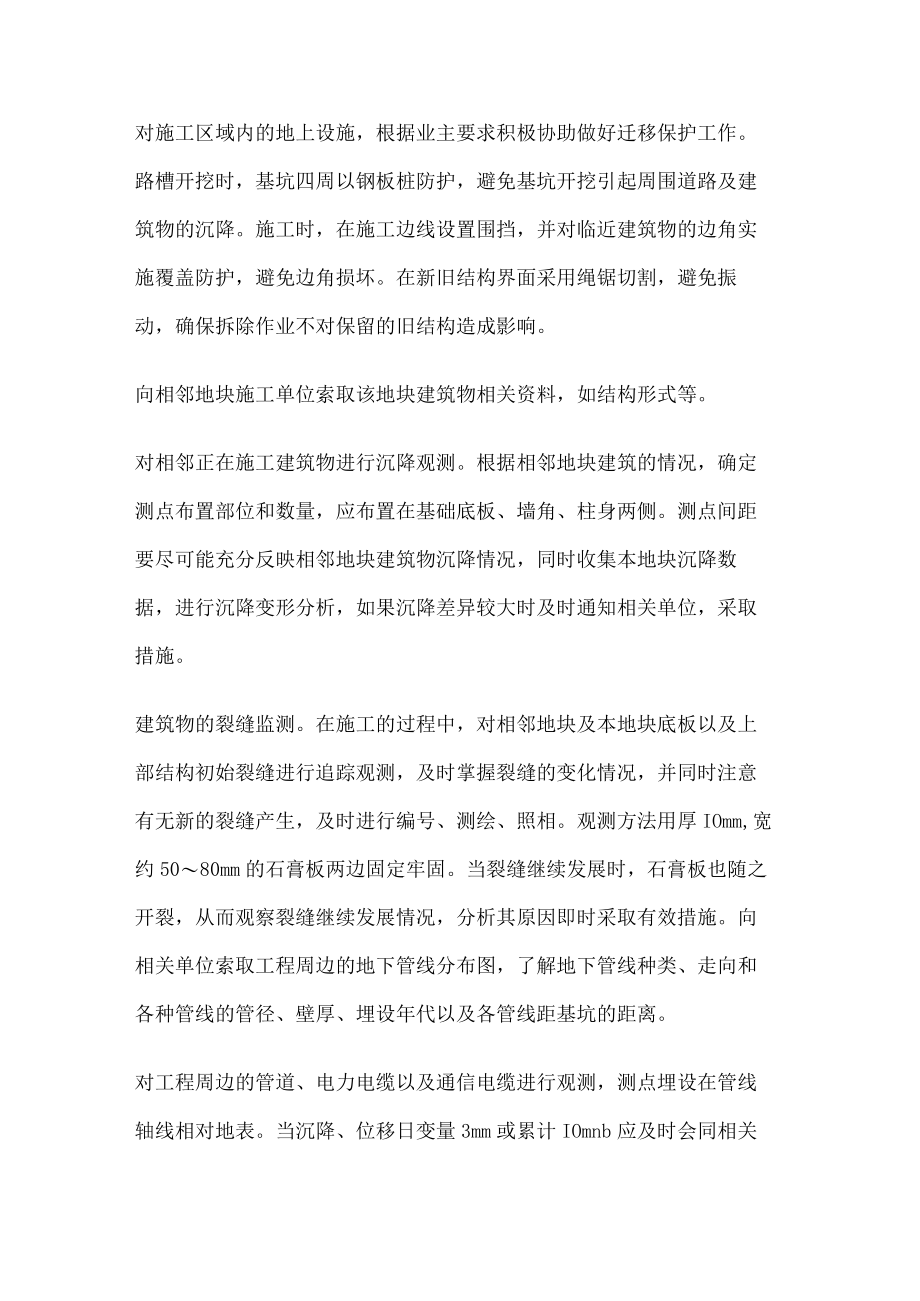

4、工新技术。同时,为了防止既有结构剩余部分沉降,施工过程中定期对既有结构剩余部分进行监测,发现其沉降超过允许值时立即采取加固措施,确保既有结构的安全。4、地上设施、周围建筑物的迁移与保护方法对施工区域内的地上设施,根据业主要求积极协助做好迁移保护工作。路槽开挖时,基坑四周以钢板桩防护,避免基坑开挖引起周围道路及建筑物的沉降。施工时,在施工边线设置围挡,并对临近建筑物的边角实施覆盖防护,避免边角损坏。在新旧结构界面采用绳锯切割,避免振动,确保拆除作业不对保留的旧结构造成影响。向相邻地块施工单位索取该地块建筑物相关资料,如结构形式等。对相邻正在施工建筑物进行沉降观测。根据相邻地块建筑的情况,确定测点

5、布置部位和数量,应布置在基础底板、墙角、柱身两侧。测点间距要尽可能充分反映相邻地块建筑物沉降情况,同时收集本地块沉降数据,进行沉降变形分析,如果沉降差异较大时及时通知相关单位,采取措施。建筑物的裂缝监测。在施工的过程中,对相邻地块及本地块底板以及上部结构初始裂缝进行追踪观测,及时掌握裂缝的变化情况,并同时注意有无新的裂缝产生,及时进行编号、测绘、照相。观测方法用厚IOmm,宽约5080mm的石膏板两边固定牢固。当裂缝继续发展时,石膏板也随之开裂,从而观察裂缝继续发展情况,分析其原因即时采取有效措施。向相关单位索取工程周边的地下管线分布图,了解地下管线种类、走向和各种管线的管径、壁厚、埋设年代以

6、及各管线距基坑的距离。对工程周边的管道、电力电缆以及通信电缆进行观测,测点埋设在管线轴线相对地表。当沉降、位移日变量3mm或累计IOmnb应及时会同相关单位商定。对经过现场所有的原有管线位置设置明显警示物,明示管道设施位置及有关安全注意事项,设专人负责管线的保护,加强管道设施的安全运行和保护管理。建立施工现场用地管理制度,凡在施工现场范围内要占用场地的施工活动,如搭设临时设施,堆放材料、修建水池、垃圾场、水沟等,必须经管线专管员审批。因施工需要进行管道设施加固、搬迁、增设防护设施、要采取临时性保护措施的,并向业主申报批准。根据现场地下管线、地上设施特征编制专项保护措施和应急预案,加强对地下管线、地上设施的日常巡查。根据巡查资料及时调整施工方案,确保地下管线、地上设施的正常运行。一旦发生管线、管道事故,立即启动应急预案,积极主动的进行配合抢修,以便缩小影响,减少经济损失。测量放线用水准点,要进行加固和保护,并经常进行复测和校正。施工现场临时施工道路在施工过程中要加强日常巡视,发现塌陷、碎裂应及时修整,保证场内外交通畅通。联系相关部门,了解周边道路的最大承载力,编制针对不同车辆行进路线方案并严格执行,对限重道路和限重井盖予以明确说明并设置标示。如无法绕行时,应对道路以及井盖采取防护措施。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 修缮加固与改造

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
