地下综合管廊防水工程施工方案.docx

上传人:p** 文档编号:221612 上传时间:2023-04-17 格式:DOCX 页数:55 大小:89.41KB
下载 相关 举报
地下综合管廊防水工程施工方案.docx_第1页
第1页 / 共55页
地下综合管廊防水工程施工方案.docx_第2页
第2页 / 共55页
地下综合管廊防水工程施工方案.docx_第3页
第3页 / 共55页
地下综合管廊防水工程施工方案.docx_第4页
第4页 / 共55页
地下综合管廊防水工程施工方案.docx_第5页
第5页 / 共55页
地下综合管廊防水工程施工方案.docx_第6页
第6页 / 共55页
地下综合管廊防水工程施工方案.docx_第7页
第7页 / 共55页
地下综合管廊防水工程施工方案.docx_第8页
第8页 / 共55页
地下综合管廊防水工程施工方案.docx_第9页
第9页 / 共55页
地下综合管廊防水工程施工方案.docx_第10页
第10页 / 共55页
亲,该文档总共55页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《地下综合管廊防水工程施工方案.docx》由会员分享,可在线阅读,更多相关《地下综合管廊防水工程施工方案.docx(55页珍藏版)》请在第壹文秘上搜索。

1、1、编制依据及原则Ll编制依据1.2编制原则2、工程概况3、设计概况31技术标准3.2材料标准3.3防水材料使用部位4、施工工艺技术4.1变形缝防水施工4.2施工缝防水4.3防水施工4.4季节性应对措施5、资源配置6、施工安全保证措施6.1组织保证措施6.2技术保证措施地下综合管廊防水工程施工方案错误!未指定书签。错误!未指定书签。错误!未指定书签。错误!未指定书签。错误!未指定书签。错误!未指定书签。错误!未指定书签。错误!未指定书签。,错误!未指定书签。错误!未指定书签。错误!未指定书签。错误!未指定书签。错误!未指定书签。,错误!未指定书签。错误!未指定书签。错误!未指定书签。错误!未指

2、定书签。6.3应急预案错误!未指定书签。7.其他技术保证措施错误!未指定书签。7.1 质量保证措施错误!未指定书签。7.2 工期保证措施错误!未指定书签。7.3 季节性施工保障措施错误!未指定书签。7.4 文明施工及环水保、职业健康措施错误!未指定书签。7.5 节能减排措施错误!未指定书签。地下综合管廊防水工程施工方案1、编制依据及原则1.1 编制依据LLl法律、法规、规章中华人民共和国建筑法法律(2011)20号;中华人民共和国安全生产法(2014年修订);建设工程安全生产管理条例国务院令第393号;LL2规范、规程地下工程防水技术规范(GB501082008);地下防水工程质量验收规范(G

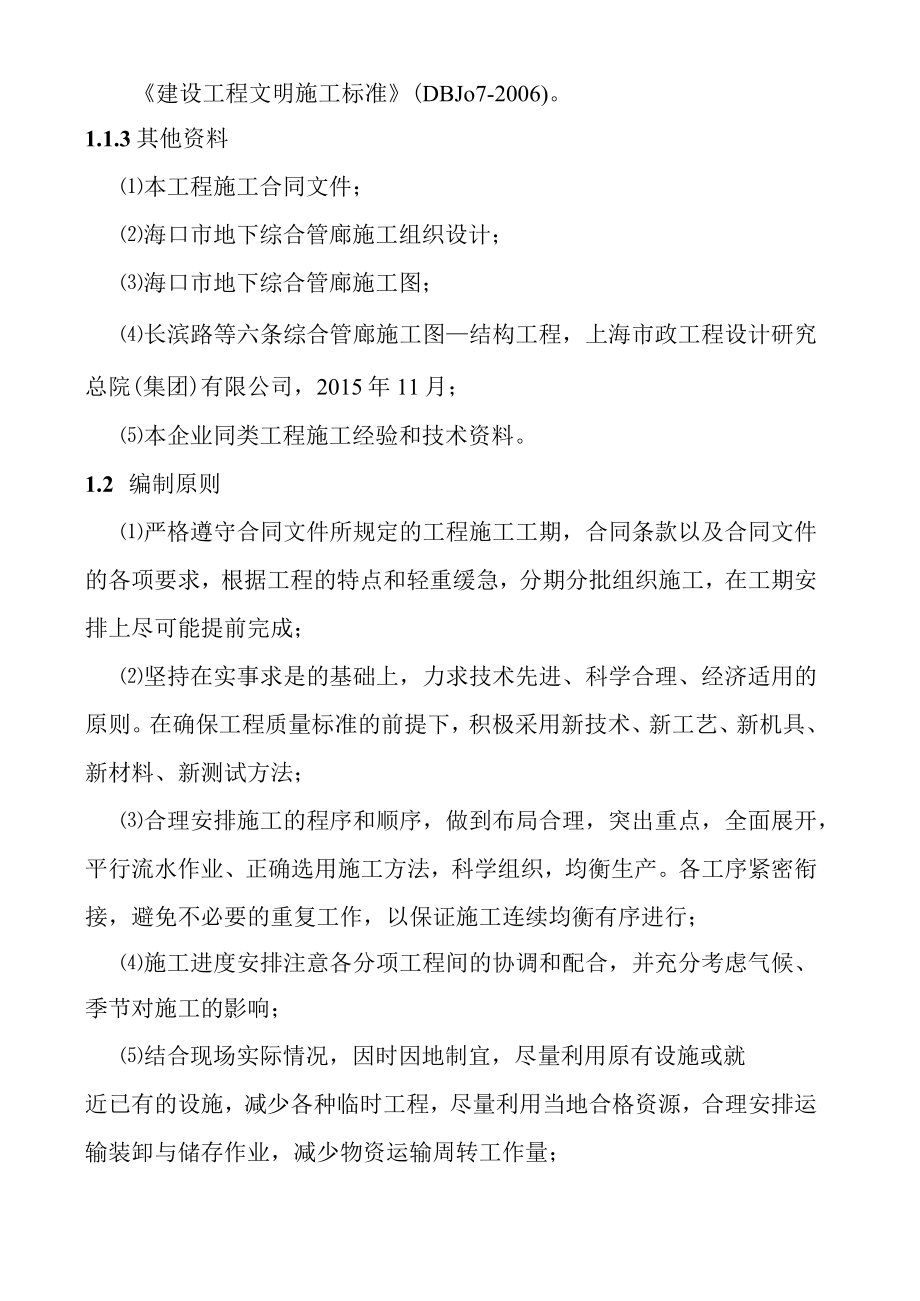

3、B502082011);城市综合管廊工程技术规范(GB508382015);混凝土结构工程施工规范(GB50666-2011);建筑机械使用安全技术规程(JGJ/T33-2001);施工现场临时用电安全技术规范(JGJ46-2005);建筑施工安全检查标准(JGJ59-2011);建设工程文明施工标准(DBJo7-2006)。1.1.3其他资料本工程施工合同文件;海口市地下综合管廊施工组织设计;海口市地下综合管廊施工图;长滨路等六条综合管廊施工图结构工程,上海市政工程设计研究总院(集团)有限公司,2015年11月;本企业同类工程施工经验和技术资料。1.2 编制原则严格遵守合同文件所规定的工程施

4、工工期,合同条款以及合同文件的各项要求,根据工程的特点和轻重缓急,分期分批组织施工,在工期安排上尽可能提前完成;坚持在实事求是的基础上,力求技术先进、科学合理、经济适用的原则。在确保工程质量标准的前提下,积极采用新技术、新工艺、新机具、新材料、新测试方法;合理安排施工的程序和顺序,做到布局合理,突出重点,全面展开,平行流水作业、正确选用施工方法,科学组织,均衡生产。各工序紧密衔接,避免不必要的重复工作,以保证施工连续均衡有序进行;施工进度安排注意各分项工程间的协调和配合,并充分考虑气候、季节对施工的影响;结合现场实际情况,因时因地制宜,尽量利用原有设施或就近已有的设施,减少各种临时工程,尽量利

5、用当地合格资源,合理安排运输装卸与储存作业,减少物资运输周转工作量;坚持自始至终对施工现场全过程严密监控,以科学的方法实行动态管理,并按动静结合的原则,精心进行施工场地规划布置,节约施工临时用地,少占农田,不破坏植被。做好水土保持工作,防止大气污染、水污染。严格组织、精心管理,文明施工,创标准化施工现场;严格执行国家颁发现行的和合同文件明确的设计规范、施工规范及验收标准。2、工程概况本工程为海口市地下综合管廊试点工程,包含长滨路、海涛西路、长秀大道、长滨十七街、海秀路及天翔路6条地下综合管廊,总长ILIK瞑管廊为钢筋混凝土结构,采用明挖法施工。管廊标准断面顶板覆土2.5m,标准断面埋深约67暇

6、长滨路综合管廊本次设计范围为长滨十七街长流三号路,长约2.28Km,布置在道路中央绿化带内,管廊局部布置在道路机动车道下部。管廊为三舱断面,容纳给水管、IlOKV电力、IOKV电力、通信管和燃气管、军用管。海涛西路综合管廊本次设计范围为长滨十七街长滨西八街,长约1.77Km,布置在海涛西路东侧绿化带内。管廊为单舱断面,容纳给水管、IoKV电力、通信管和军用管、中水管。秀大道综合管廊本次设计范围为海涛西路长滨路,长约2.38Km,布置在长秀大道北侧绿化带内。管廊为单舱断面,容纳给水管、IOKV电力、通信管和军用管、中水管。长滨十七街综合管廊本次设计范围为海涛西路长滨路,长约2.10Km,布置在长

7、滨十七街北侧绿化带内。管廊为双舱断面,容纳给水管、IOKV电力、通信管和燃气管、军用管、中水管。海秀路综合管廊本次设计范围为长滨路长彤路,长约1.73Km,布置在海秀路北侧绿化带内。管廊为双舱断面,容纳给水管、IOKV电力、IloKV电力、220KV电力、通信管和军用管、中水管。天翔路综合管廊本次设计范围为新海中路滨海大道,长约845.7m,布置在天翔路北侧绿化带内。管廊为双舱断面,容纳给水管、IoKV电力、通信管和燃气管、军用管、中水管。3、设计概况3.1 技术标准本地下结构防水等级为二级。主要包含混凝土结构自防水、变形缝、施工缝防水、结构外侧防水涂料及卷材防水。二级防水的指标要求为:渍面积

8、不应大于总防水面积的2/1000;任意IOOm防水面积上的湿渍不超过3处,单个湿渍的最大面积不大于0.2m;平均渗水量不大于0.05L(md),任意IOOnI防水面积的渗水量不大于O.15L(md)o3.2 材料标准材料标准统计表序号材料名称标准要求1框架主体C30防水混凝土,抗渗等级P6(P8)2变形缝钢边止水带、背贴止水带、聚乙烯发泡填缝板、双组份聚硫烯密封膏3施工缝水泥基渗透结晶型防水涂料4防水材料局弹橡胶沥青防水涂料、3厚自粘性SBS改性沥青防水卷材、水性渗透型无机防水剂5细石混凝C20保护层3.3防水材料使用部位防水材料使用部位统计表防水材料长滨路海涛西路长秀大道长滨十七街天翔路海秀

9、路底板底;底板底;底板底;底板底;底板底板SBS改通风口、通风口、通风口、通风口、底;通底;通性沥青分变电分变电分变电分变电风口、风口、自粘式所、投料所、投料所、投料所、投料分变电分变防水卷口顶板口顶板及口顶板口顶板所、投电所、材及侧墙侧墙(顶及侧墙及侧墙料口顶投料(顶板板设计(顶板(顶板板及侧口顶设计地地面卜设计地设计墙(顶板及面卜1.5m范面卜地而卜板设侧墙1.5m范围)1.5m范1.5m范计地面(顶围)围)围)下1.5m板设范围)计地面卜1.5m范围)高弹橡侧壁及侧壁及侧壁及侧壁及侧壁胶沥青顶板外侧壁及顶顶板外顶板外顶板外及顶防水涂侧板外侧侧侧侧板外料侧变形变形缝CB350变形缝变形缝沿

10、变形缝变形缝沿底缝沿X8-50沿底板、底板、侧沿底板、沿底板、板、侧底板、带钢边侧墙、顶墙、顶板侧墙、顶侧墙、顶墙、顶侧墙、橡胶止板成环成环状板成环板成环板成环顶板水带状状状状成环状抗微生变形缝变形缝地变形缝变形缝变形缝变形物聚硫地板顶;板顶;侧地板顶;地板顶;地板缝地密封膏侧墙、顶墙、顶板侧墙、顶侧墙、顶顶;侧板顶;板内外侧内外侧板内外侧板内外侧墙、顶板内外侧侧墙、顶板内外侧低发泡聚乙烯填缝板变形缝内变形缝内变形缝内变形缝内变形缝内变形缝内EB350X6-50背贴式止水带底板底底板底底板底底板底底板底底板底水泥基渗透结晶型防水材料施工缝面1.5kgm2施工缝面1.5kgm2施工缝面1.5kg

11、m2施工缝面1.5kgm2施工缝面1.5kgm2施工缝面1.5kgm24、施工工艺技术4.1变形缝防水施工4.1.1背贴式止水带施工(1)变形缝定位弹线先在底板垫层上弹出每条变形缝中心线位置,并外移50Omm作为施工控制线。施工中采用铅锤线来控制止水带位置。(2)背贴式止水带铺设背贴式止水带由一字型和L”型两种规格组合而成(见图I-K见图1-2),两种规格采用热熔焊接连接,具体焊接工艺如下:提前30分钟进行热熔焊接机预热,预热温度达到130C-150;止水带端头切割整齐,用打磨机对端头进行打磨,宽度不小于5cm;分别切割IOCnI和Icm生橡胶帮接条;关闭预热焊机,将止水带接头平铺在焊接底板上

12、;将Icm生橡胶帮条放入接缝中间;将IOcm生橡胶帮条平铺在止水带的打磨面上,保证接缝两侧宽度相等;合上热熔机,拧紧螺栓。接通电源5分钟后,再次拧紧螺栓加热,继续加热5分钟,关闭电源焊接结束;热熔焊接机冷却20分钟后,取出止水带进行焊接的外观检查,合格后方可进行安装作业。(3)背贴式止水带安装前必须对止水带铺设面清理干净,不得有尖锐物体,以免损坏止水带。(4)止水带埋设位置应准确,并与止水带底部防水卷材密贴,不得出现空鼓、翘边等现象。图IT止水带安装大样图图1-2底板止水带安装大样图4.1.2中埋式钢边止水带施工(1)变形缝定位弹线先在底板垫层上弹出每条变形缝中心线位置,并外移500mm作为施

13、工控制线。施工中采用铅锤线来控制止水带位置。(2)钢边止水带布置中埋式钢边橡胶止水带沿底板、侧墙、顶板兜绕成环设置,钢板止水带水平安装时(底板和顶板)呈盆形安装,以防止止水带下面存有气泡,形成渗水通道。(3)止水带安装将钢边橡胶止水带插入定位钢筋中间的凹槽内,防止止水带上、下移动,同时通过通过方木、竹胶板加紧止水带,使止水带与模板支撑系统形成一个整体,防止钢边橡胶止水带左右移动,可以保证止水带的位置正确、固定牢固而不损伤止水带。见图-1、图1-2所示。(4)止水带连接连接时,先切除止水带端口部分约13OnlnI范围的橡胶,对准两端止水带的橡胶部分将钢板搭接约IOOmnb橡胶部分预留约30mm的宽度,钢板搭接部分用二氧化碳气体保护焊连接固定。而后将焊接好的接头放在热熔器的下夹片正中,30m宽度部分用生橡胶片填满,盖上热熔器上夹片,通电使橡胶充分热熔粘合成型。当竖向的钢边氯丁橡胶止水带与横向施工缝的钢板止水带连接时,接缝处可能存在渗水线路,要阻断渗水线路,必须将钢边外口

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 防水建筑

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
